PENGUATAN KONEKTIVITAS MP 3 EI KORIDOR EKONOMI PAPUAKEP

  • Slides: 63
Download presentation
PENGUATAN KONEKTIVITAS MP 3 EI KORIDOR EKONOMI PAPUA-KEP. MALUKU

PENGUATAN KONEKTIVITAS MP 3 EI KORIDOR EKONOMI PAPUA-KEP. MALUKU

Locally Integrated Globally Connected PENGUATAN KONEKTIVITAS MP 3 EI KORIDOR EKONOMI PAPUA-KEP. MALUKU TIM

Locally Integrated Globally Connected PENGUATAN KONEKTIVITAS MP 3 EI KORIDOR EKONOMI PAPUA-KEP. MALUKU TIM KERJA KONEKTIVITAS BAPPENAS

Struktur laporan 1. Profil Koridor Ekonomi Papua-Kep. Maluku 2. Perkembangan Revisi Masterlist Infrastruktur MP

Struktur laporan 1. Profil Koridor Ekonomi Papua-Kep. Maluku 2. Perkembangan Revisi Masterlist Infrastruktur MP 3 EI 3. Permasalahan Koridor Ekonomi Papua-Kep. Maluku 4. Penilaian Kemajuan Proyek 5. Proyek Prioritas Koridor Ekonomi Papua-Kep. Maluku 6. Success Story Koridor Ekonomi Papua-Kep. Maluku 7. Pagu Definitif 2014 Untuk Infrastruktur MP 3 EI di KE Papua-Kep. Maluku 8. Rencana Groundbreaking 2013 -2014 di KE Papua-Kep. Maluku

1 PROFIL KORIDOR EKONOMI PAPUA - KEP. MALUKU

1 PROFIL KORIDOR EKONOMI PAPUA - KEP. MALUKU

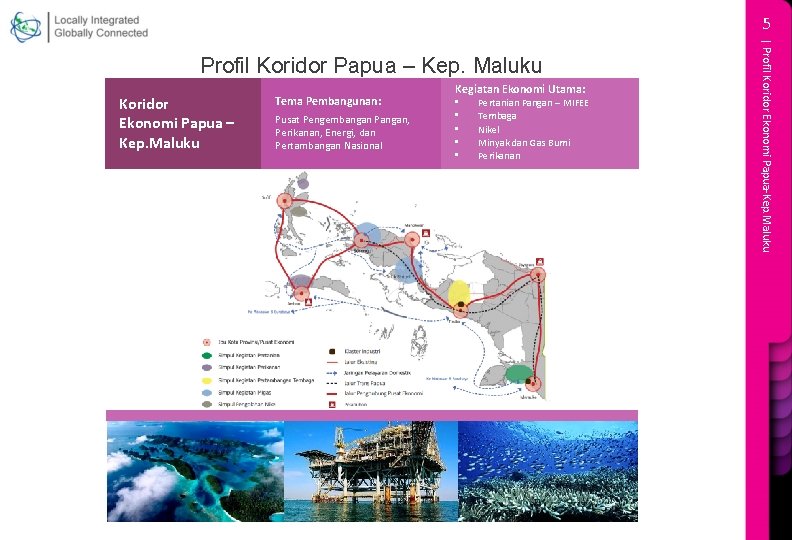

5 Koridor Ekonomi Papua – Kep. Maluku Tema Pembangunan: Pusat Pengembangan Pangan, Perikanan, Energi,

5 Koridor Ekonomi Papua – Kep. Maluku Tema Pembangunan: Pusat Pengembangan Pangan, Perikanan, Energi, dan Pertambangan Nasional Kegiatan Ekonomi Utama: • • • Pertanian Pangan – MIFEE Tembaga Nikel Minyak dan Gas Bumi Perikanan | Profil Koridor Ekonomi Papua-Kep. Maluku Profil Koridor Papua – Kep. Maluku

6 KPI Nasional Rp 13. 0 T KPI Lainnya Rp 12. 1 T 1

6 KPI Nasional Rp 13. 0 T KPI Lainnya Rp 12. 1 T 1 KPI Merauke Rp 6. 5 T 2 KPI Timika Rp 6. 0 T 3 KPI Nabire Rp 0. 4 T 4 KPI Teluk Bintuni Rp 0. 8 T 5 KPI Manokwari Rp 8. 5 T 6 KPI Ambon Rp 2. 0 T 7 KPI Weda Rp 1. 5 T 8 KPI Buli-Maba Rp 0. 3 T 9 KPI Gosowong Rp 0. 8 T 10 KPI Morotai Rp 0. 6 T 11 KPI Wetar Rp --- T 12 KPI Tual Rp 0. 2 T | Profil Koridor Ekonomi Papua-Kep. Maluku Investasi Infrastruktur Konektivitas Menurut KPI Prioritas

7 13 KPI Aru Rp --- T 14 KPI Saumlaki Rp --- T 15

7 13 KPI Aru Rp --- T 14 KPI Saumlaki Rp --- T 15 KPI Seram Rp 2. 4 T 16 KPI Raja Ampat Rp --- T 17 KPI Sorong Rp --- T 18 KPI Teluk Cendrawasih Rp --- T 19 KPI Biak Rp --- T 20 KPI Peg. Tengah Rp --- T 21 KPI Sarmi. Keerom-Jayapura Rp 3. 0 M 22 KPI Digoel Rp --- T | Profil Koridor Ekonomi Papua-Kep. Maluku Investasi Infrastruktur Konektivitas Menurut KPI Potensial

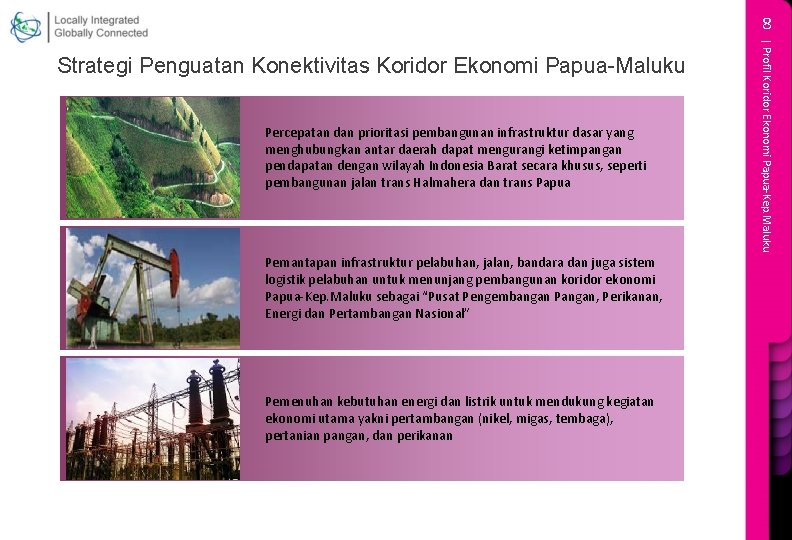

8 Percepatan dan prioritasi pembangunan infrastruktur dasar yang menghubungkan antar daerah dapat mengurangi ketimpangan

8 Percepatan dan prioritasi pembangunan infrastruktur dasar yang menghubungkan antar daerah dapat mengurangi ketimpangan pendapatan dengan wilayah Indonesia Barat secara khusus, seperti pembangunan jalan trans Halmahera dan trans Papua Pemantapan infrastruktur pelabuhan, jalan, bandara dan juga sistem logistik pelabuhan untuk menunjang pembangunan koridor ekonomi Papua-Kep. Maluku sebagai “Pusat Pengembangan Pangan, Perikanan, Energi dan Pertambangan Nasional” Pemenuhan kebutuhan energi dan listrik untuk mendukung kegiatan ekonomi utama yakni pertambangan (nikel, migas, tembaga), pertanian pangan, dan perikanan | Profil Koridor Ekonomi Papua-Kep. Maluku Strategi Penguatan Konektivitas Koridor Ekonomi Papua-Maluku

2 PERKEMBANGAN REVISI MASTERLIST INFRASTRUKTUR MP 3 EI

2 PERKEMBANGAN REVISI MASTERLIST INFRASTRUKTUR MP 3 EI

10 Rekap Proyek Infrastruktur di Koridor Ekonomi Maluku-Papua* Investasi dan Jumlah Proyek Infrastruktur KE

10 Rekap Proyek Infrastruktur di Koridor Ekonomi Maluku-Papua* Investasi dan Jumlah Proyek Infrastruktur KE Maluku-Papua 55. 000 2. 105 Nilai Investasi 138 636 50. 000 27 9. 573 45. 000 40. 000 30 0 4 507 35. 000 36 30. 000 Energi 21. 038 ICT 25. 000 1. 718 20. 000 2 7 Kereta Logistik 15. 000 Perhubungan Darat 10. 000 Perhubungan Laut 17. 060 Perhubungan Udara 5. 000 9 SDA&Permukiman 0 Energi ICT Klasifikasi Perpres Berdasarkan Pelaksana Jalan Kereta Logistik 0 17 0 5 0 3 0 0 APBN 5 APBD BUMN BUMD Campuran 2 KPS Swasta Perhubungan Darat Laut Bandara Klasifikasi Usulan Baru Berdasarkan Pelaksana Rp Trilun 1 Total: 31 T 52. 667 Jalan *Tidak termasuk proyek ICT PT. Telkom skala nasional 1 3 2 APBN 48 Campuran Swasta 5 5 BUMN KPS Total: 25 T 2 BUMD 13 Total Investasi Jumlah Proyek Klasifikasi Alasan Tidak Dimasukkan Rp Trilun APBD SDA dan Permukiman 9 23 Total: 126 Proyek Bukan Konektivitas Tidak Spesifik Duplikasi Tidak Teridentifikasi K/L Masalah Teknis Bukan Pendukung Utama KPI Proyek Digabung Informasi Tidak Lengkap Proyek Dipecah Reguler Tidak Ada di RUPTL Sudah Selesai | Perkembangan Revisi Masterlist Infrastruktur MP 3 EI Finalisasi Revisi Masterlist Infrastruktur MP 3 EI

11 | Perkembangan Revisi Masterlist Infrastruktur MP 3 EI Infrastruktur Konektivitas MP 3 EI

11 | Perkembangan Revisi Masterlist Infrastruktur MP 3 EI Infrastruktur Konektivitas MP 3 EI Koridor Ekonomi Papua – Kep. Maluku * • Terdapat 61 proyek konektivitas MP 3 EI di KE Papua-Kep. Maluku dengan kategori Perpres clear, dengan nilai investasi sekitar Rp 28 Triliun. Nilai investasi terbesar adalah untuk pembangunan infrastruktur jalan. • Terdapat 77 proyek usulan baru dengan nilai investasi sebesar Rp 25 Triliun. Nilai investasi terbesar untuk pembangunan infrastruktur jalan. • Hal ini menunjukkan KE Papua-Kep. Maluku didominasi oleh pembangunan infrastruktur jalan. • Rekapitulasi dibuat berdasarkan list proyek yang akan masuk kedalam lampiran revisi Perpres 32/2011 tentang MP 3 EI. • Saat ini proses revisi sedang dalam tahap administrasi pengajuan Perpres (proses pengajuan usulan baru sudah selesai) PROYEK USULAN BARU KONEKTIVITAS PROYEK KONEKTIVITAS LAMPIRAN PERPRES 32/2011 (clear) Proyek Infrastruktur Nilai Investasi (Rp Milliar) Jumlah Jalan 11 9, 617. 42 Jalan 25 11, 421. 00 Pelabuhan 28 6, 858. 50 Pelabuhan 14 2, 714. 00 Bandara 2 278. 00 Bandara 7 1, 827. 20 Hubdat - - Hubdat 7 507. 00 Energi 8 9, 299. 00 Energi 19 7, 761. 00 ICT 4 1, 717. 64 ICT - - SDA 8 256. 64 SDA 3 379. 35 Logistik - - Logistik 2 30. 00 61 28, 027. 20 TOTAL 77 24, 639. 55 TOTAL *Tidak termasuk proyek ICT PT. Telkom skala nasional

12 Maluku membutuhkan penguatan konektivitas infrastruktur jalan untuk mempermudah arus distribusi orang maupun barang.

12 Maluku membutuhkan penguatan konektivitas infrastruktur jalan untuk mempermudah arus distribusi orang maupun barang. Selain itu, peningkatan infrastruktur energi juga dibutuhkan mengingat masih tingginya angka pemadaman listrik dan banyaknya daftar tunggu pelanggan untuk memperoleh sambungan listrik. Perpres No. 32/2011 14 12 Jumlah Proyek Infrastruktur di Maluku 10 10 8 6 6 4 4 2 2 Pelabuhan Energi ICT SDA Perpres No. 32/2011 3000 2500 Jumlah Proyek Infrastruktur di Maluku Rata-rata Jumlah Proyek Koridor Papua-Maluku 12 8 0 Usulan Baru 14 0 Jalan 2000 1500 1000 500 Pelabuhan Energi ICT SDA 0 Hubdat Energi Nilai Investasi Proyek Infrastruktur di Maluku 2500 2000 0 Bandara Usulan Baru 3000 Nilai Investasi Proyek Infrastruktur di Maluku Pelabuhan Jalan Pelabuhan Bandara Hubdat Energi | Perkembangan Revisi Masterlist Infrastruktur MP 3 EI Infrastruktur Konektivitas MP 3 EI Provinsi Maluku

13 Kondisi geografis Maluku Utara mendorong permintaan infrastruktur perhubungan laut untuk mempermudah mobilisasi penduduk

13 Kondisi geografis Maluku Utara mendorong permintaan infrastruktur perhubungan laut untuk mempermudah mobilisasi penduduk dan aktivitas pemerintahan sejak dipindahkannya ibukota provinsi dari ke Sofifi. Selain itu, pembangunan infrastruktur jalan juga dibutuhkan sebagai alternatif transportasi ketika kondisi perairan tidak dapat dilalui. Perpres No. 32/2011 14 12 Jumlah Proyek Infrastruktur di Maluku Utara 10 10 8 6 6 4 4 2 2 Jalan Pelabuhan Bandara Energi ICT SDA Perpres No. 32/2011 4000 3500 0 Jalan 2000 1500 1000 500 Pelabuhan Bandara Energi ICT SDA 0 Hubdat Energi Nilai Investasi Proyek Infrastruktur di Maluku Utara 3000 2500 Jalan Bandara 3500 2500 0 Pelabuhan Usulan Baru 4000 Nilai Investasi Proyek Infrastruktur di Maluku Utara 3000 Jumlah Proyek Infrastruktur di Maluku Utara 12 8 0 Usulan Baru 14 Jalan Pelabuhan Bandara Hubdat Energi | Perkembangan Revisi Masterlist Infrastruktur MP 3 EI Infrastruktur Konektivitas MP 3 EI Provinsi Maluku Utara

14 Pembangunan ekonomi Papua Barat mengalami hambatan pada kondisi ketersediaan pasokan listrik, sehingga dibutuhkan

14 Pembangunan ekonomi Papua Barat mengalami hambatan pada kondisi ketersediaan pasokan listrik, sehingga dibutuhkan pembangunan pembangkit listrik sebagai solusi permasalahan tersebut. Di sisi lain, pengembangan pelabuhan pendukung banyak dilakukan seiring rencana dijadikannya Pelabuhan Seget sebagai hub regional Indonesia Timur. Perpres No. 32/2011 10 Jumlah Proyek Infrastruktur di Papua Barat 8 6 4 4 2 2 Jalan Pelabuhan Energi ICT Perpres No. 32/2011 6000 5000 0 Jalan 2000 1000 Pelabuhan Energi ICT Energi 0 SDA Logistik Nilai Investasi Proyek Infrastruktur di Papua Barat 4000 3000 Jalan Bandara 5000 3000 0 Pelabuhan Usulan Baru 6000 Nilai Investasi Proyek Infrastruktur di Papua Barat 4000 Jumlah Proyek Infrastruktur di Papua Barat 8 6 0 Usulan Baru 10 Jalan Pelabuhan Bandara Energi SDA Logistik | Perkembangan Revisi Masterlist Infrastruktur MP 3 EI Infrastruktur Konektivitas MP 3 EI Provinsi Papua Barat

15 Tingginya angka pembangunan pelabuhan merupakan langkah cepat peningkatan konektivitas antar wilayah di Papua

15 Tingginya angka pembangunan pelabuhan merupakan langkah cepat peningkatan konektivitas antar wilayah di Papua seiring minimnya transportasi darat yang bisa dilalui. Pembangunan akses jalan umumnya terkendala oleh kondisi geografis yang berat dan rawan bencana. Selain itu, pembangunan infrastruktur energi juga menjadi perhatian untuk mendorong pertumbuhan ekonomi dan kualitas sumber daya manusia di Papua. Perpres No. 32/2011 14 12 Jumlah Proyek Infrastruktur di Papua 10 12 8 6 6 4 4 2 2 Jalan Pelabuhan Bandara Energi ICT SDA Perpres No. 32/2011 9000 0 Jalan 6000 4500 3000 1500 Jalan Pelabuhan Bandara Energi ICT SDA 0 SDA Logistik Nilai Investasi Proyek Infrastruktur di Maluku 7500 6000 0 Pelabuhan Bandara Usulan Baru 9000 Nilai Investasi Proyek Infrastruktur di Papua 7500 Jumlah Proyek Infrastruktur di Papua 10 8 0 Usulan Baru 14 Jalan Pelabuhan Bandara Energi SDA Logistik | Perkembangan Revisi Masterlist Infrastruktur MP 3 EI Infrastruktur Konektivitas MP 3 EI Provinsi Papua

3 PERMASALAHAN KORIDOR EKONOMI PAPUA - KEP. MALUKU

3 PERMASALAHAN KORIDOR EKONOMI PAPUA - KEP. MALUKU

17 Permasalahan Usulan Tindak Lanjut Penyediaan infrastruktur yang mengurangi kesenjangan dengan wilayah Indonesia Barat

17 Permasalahan Usulan Tindak Lanjut Penyediaan infrastruktur yang mengurangi kesenjangan dengan wilayah Indonesia Barat ü Dibangunnya infrastruktur dengan memperhatikan kondisi geografis dan memiliki nilai strategis dalam menghubungkan pusat pertumbuhan ekonomi dan pemukiman masyarakat ü Koordinasi dengan Pemda terkait penyelesaian permasalahan yang umumnya terjadi pada pembangunan proyek infrastruktur Pengadaan/Pembebasan Lahan (tanah ulayat) Tumpang tindih kawasan ü Mendorong penyelesaian aturan pelaksana dari Kementerian Keuangan, Kementerian Dalam Negeri, dan BPN. ü Sosialisasi UU, Perpres, dan peraturan pelaksana pengadaan tanah kepada para pelaku proyek ü Segera melengkapi persyaratan Izin Pinjam Pakai Kawasan Hutan sesuai peraturan perundangan yang berlaku untuk masalah tumpang tindih kawasan. Kondisi geografi yang berat dan wilayah rawan gempa ü Pembuatan rencana teknis proyek secara detail ü Pembangunan proyek dengan menggunakan sehingga membutuhkan teknologi tinggi dan biaya yang besar Terbatasnya sarana pendukung terutama energi listrik ü Perlu dipertimbangkan untuk mengembangkan Pembangkit Listrik dengan memanfaatkan gas dari LNG Tangguh, panas bumi, maupun air sungai | Permasalahan Koridor Ekonomi Papua – Kep. Maluku Permasalahan Koridor Ekonomi Papua-Kep. Maluku

4 STATUS DAN KEMAJUAN PROYEK

4 STATUS DAN KEMAJUAN PROYEK

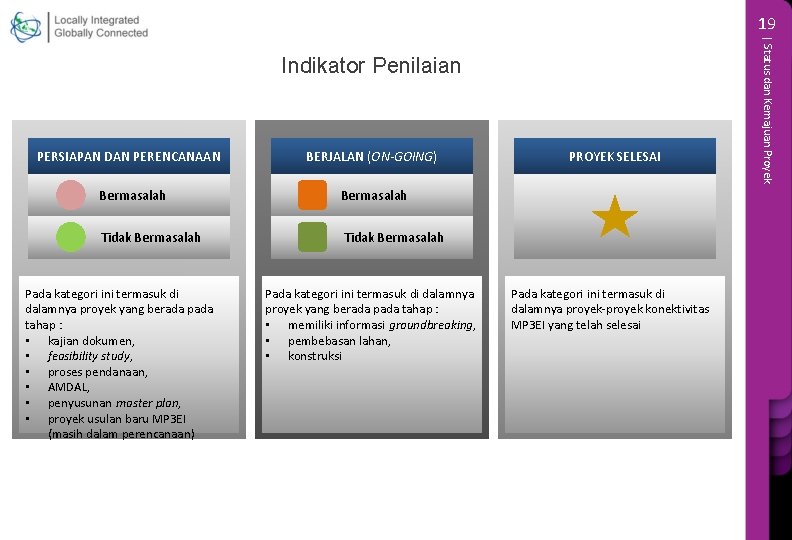

19 PERSIAPAN DAN PERENCANAAN BERJALAN (ON-GOING) Bermasalah Tidak Bermasalah Pada kategori ini termasuk di

19 PERSIAPAN DAN PERENCANAAN BERJALAN (ON-GOING) Bermasalah Tidak Bermasalah Pada kategori ini termasuk di dalamnya proyek yang berada pada tahap : • kajian dokumen, • feasibility study, • proses pendanaan, • AMDAL, • penyusunan master plan, • proyek usulan baru MP 3 EI (masih dalam perencanaan) Pada kategori ini termasuk di dalamnya proyek yang berada pada tahap : • memiliki informasi groundbreaking, • pembebasan lahan, • konstruksi PROYEK SELESAI Pada kategori ini termasuk di dalamnya proyek-proyek konektivitas MP 3 EI yang telah selesai | Status dan Kemajuan Proyek Indikator Penilaian

20 Kategori Persiapan & Perencanaan Berjalan (On Going) Penilaian Total 1 20 1 8

20 Kategori Persiapan & Perencanaan Berjalan (On Going) Penilaian Total 1 20 1 8 Selesai 1 Belum ada status 6 Total 37 | Status dan Kemajuan Proyek Kegiatan Infrastruktur MP 3 EI di Provinsi Maluku Utara

21 Proyek Infrastruktur Jalan Pelaksana Penilaian Status Proyek Pembangunan Jalan Ring Road Halmahera Bagian

21 Proyek Infrastruktur Jalan Pelaksana Penilaian Status Proyek Pembangunan Jalan Ring Road Halmahera Bagian Utara (178 km) Nilai: Rp 800. 9 miliar Kementerian PU Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pembangunan Jalan Ring Road Halmahera Bagian Tengah (339, 6 km) Nilai: Rp 1, 528. 2 miliar Kementerian PU Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pembangunan Jalan Ring Road Halmahera Bagian Selatan (237 km) Nilai: Rp 1, 066. 5 miliar Kementerian PU Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Penanganan Daeo - Bere-Bere (55. 7 km) Nilai: Rp 195 miliar Kementerian PU Pembangunan jalan 54, 5% (24 Km) Penanganan Jalan Daruba - Wayabula (52 km) Nilai: Rp 158 miliar Kementerian PU Pembangunan jalan 72, 7% (15 Km) Penanganan Jalan Daruba - Daeo (26 km) Nilai: Rp 20 miliar Kementerian PU Penanganan Jalan Wayabula - Sopi - Bare bare Nilai: Rp 50 miliar Pemprov Maluku Utara Proyek Infrastruktur Bandara Pelaksana Kondisi jalan sudah bagus, sedang dilakukan pelebaran Jalan masih berupa tanah, kendala: dibutuhkan banyak jembatan untuk menghubungkan jalan tersebut Penilaian Status Proyek Pengembangan Bandara Sultan Babullah Ternate Nilai: Rp 100 miliar Kementerian Perhubungan Merupakan proyek MP 3 EI usulan baru Kemenhub. Hingga saat ini masih dalam perencanaan. Pengembangan Bandara Oesman Sadik Labuha Nilai: Rp 50 miliar Kementerian Perhubungan Merupakan proyek MP 3 EI usulan baru Kemenhub. Hingga saat ini masih dalam perencanaan. Rehabilitasi Bandara termasuk Perpanjangan Runway Bandar Udara Morotai Nilai: Rp 150 miliar Kementerian Perhubungan Terkendala sengketa lahan bandara antara masyarakat dengan TNI AU | Status dan Kemajuan Proyek Infrastruktur Konektivitas MP 3 EI di Provinsi Maluku Utara

22 Proyek Infrastruktur Pelabuhan Pelaksana Penilaian Status Proyek Pengembangan Pelabuhan Sofifi/Kaiyasa Nilai: Rp 300

22 Proyek Infrastruktur Pelabuhan Pelaksana Penilaian Status Proyek Pengembangan Pelabuhan Sofifi/Kaiyasa Nilai: Rp 300 miliar Kementerian Perhubungan Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pengembangan Pelabuhan Subaim Nilai: Rp 100 miliar Kementerian Perhubungan Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pengembangan Pelabuhan Malbufa Nilai: Rp 40 miliar Kementerian Perhubungan Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pengembangan Pelabuhan Tikong Nilai: Rp 25 miliar Kementerian Perhubungan Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pengembangan Pelabuhan Wayaluar-Obi Nilai: Rp 20 miliar Kementerian Perhubungan Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pengembangan Pelabuhan Saketa Nilai: Rp 25 miliar Kementerian Perhubungan Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pengembangan Pelabuhan Bosua Nilai: Rp 30 miliar Kementerian Perhubungan Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pembangunan Pelabuhan Khusus di Tanjung Buli Nilai: Rp 226 miliar Swasta (PT. Feni Haltim) Pengembangan Pelabuhan Tobelo Nilai: Rp 226 miliar Kementerian Perhubungan Progres 88% Pengembangan Pelabuhan Mutui-Jailolo Nilai: Rp 100 miliar Kementerian Perhubungan Tahap satu sudah dibangun sejak 2010. Masih tersisa tiga tahap lagi untuk dikembangkan menjadi pelabuhan container. B utuh pembangunan jalan menuju Pelabuhan Mutui | Status dan Kemajuan Proyek Infrastruktur Konektivitas MP 3 EI di Provinsi Maluku Utara

23 Proyek Infrastruktur Pelabuhan (lanjutan) Pelaksana Pengembangan Pelabuhan Labuha/Babang Nilai: Rp 180 miliar Kementerian

23 Proyek Infrastruktur Pelabuhan (lanjutan) Pelaksana Pengembangan Pelabuhan Labuha/Babang Nilai: Rp 180 miliar Kementerian Perhubungan Pengembangan Pelabuhan Laut Falabisahaya Nilai: Rp 201 miliar Kementerian Perhubungan Adpel Ternate Nilai: Rp 150 miliar Kementerian Perhubungan Pengembangan Pelabuhan Gebe Nilai: Rp 134 miliar Kementerian Perhubungan Pembangunan Dermaga General Cargo 100 meter - Pelabuhan Sofifi Nilai: Rp 100 miliar Kementerian Perhubungan Proyek Infrastruktur Perhubungan Darat Pelaksana Penilaian Status Proyek Progres 100% Penilaian Status Proyek Pembangunan Dermaga Penyeberangan Fatkayon Nilai: Rp 32 miliar Kementerian Perhubungan Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pembangunan Dermaga Penyeberangan Gane Timur Nilai: Rp 30 miliar Kementerian Perhubungan Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pembangunan Dermaga Penyeberangan Bicoli-Maba Selatan Nilai: Rp 30 miliar Kementerian Perhubungan Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pembangunan Terminal Tipe A di Sofifi Nilai: Rp 20 miliar Kementerian Perhubungan Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pembangunan Terminal Tipe C di seluruh kab/kota Nilai: Rp 20 miliar Pemprov Maluku Utara Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pembangunan Dermaga Penyebrangan Weda Nilai: Rp 30 miliar Kementerian Perhubungan Merupakan proyek MP 3 EI usulan baru Sekretariat KP 3 EI. Hingga saat ini masih dalam perencanaan. | Status dan Kemajuan Proyek Infrastruktur Konektivitas MP 3 EI di Provinsi Maluku Utara

24 Proyek Infrastruktur Sumber Daya Air Pengembangan Instalasi Air Bersih Morotai 13 l/s Nilai:

24 Proyek Infrastruktur Sumber Daya Air Pengembangan Instalasi Air Bersih Morotai 13 l/s Nilai: Rp 12 miliar Proyek Infrastruktur Energi Pelaksana PT. PLN Pembangunan transmisi listrik di Maluku Utara sampai 2021 (376 kms) Nilai: Rp 208 miliar PT. PLN Pembangunan PLTP Jailolo 2 x 5 MW Nilai: Rp 250 miliar PT. PLN - IPP Pembangunan PLTP Songa Wayaua 5 MW Nilai: Rp 130 miliar PT. PLN - IPP Palapa Ring sebanyak 2 kab/kota di Maluku Utara Nilai: Rp 93. 24 miliar Status Proyek Penilaian Status Proyek Kementerian PU - Pemprov Maluku Utara Pembangunan gardu induk di Maluku Utara sampai 2021 (120) Nilai: Rp 100 miliar Proyek Infrastruktur ICT Penilaian Pelaksana Kementerian Kominfo Sebagian dalam tahap pelaksanaan, sebagian dalam tahap persiapan Tahap eksplorasi mencapai studi kelayakan. Proses negosiasi harga. Menunggu penawaran dari pengembang. Proses lelang WKP (persiapan Penilaian Status Proyek Saat ini masih dalam tahap persiapan tender. Direncanakan groundbreaking 2014 | Status dan Kemajuan Proyek Infrastruktur Konektivitas MP 3 EI di Provinsi Maluku Utara

25 Kategori Persiapan & Perencanaan Berjalan (On Going) Penilaian Total 0 22 2 4

25 Kategori Persiapan & Perencanaan Berjalan (On Going) Penilaian Total 0 22 2 4 Selesai 2 Total 31 | Status dan Kemajuan Proyek Kegiatan Infrastruktur MP 3 EI di Provinsi Maluku

26 Proyek Infrastruktur Jalan Pelaksana Penilaian Status Proyek Pembangunan Jalan Waisarisa-Kaibobu (16, 5 km)

26 Proyek Infrastruktur Jalan Pelaksana Penilaian Status Proyek Pembangunan Jalan Waisarisa-Kaibobu (16, 5 km) Nilai: Rp 60 miliar Pemprov Maluku Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pembangunan Jalan Lumoly-Waisamu (25 km) Nilai: Rp 90 miliar Pemprov Maluku Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pembangunan Jalan Alang-Supe (7, 5 km) Nilai: Rp 28 miliar Pemprov Maluku Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Penanganan Jalan Piru-Loki Nilai: Rp 69 miliar Pemprov Maluku Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Penanganan Jalan Lintas Wahai-Kobisonta Nilai: Rp 13 miliar Pemprov Maluku Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Penanganan Jalan dan Jembatan Laimu-Werinama Nilai: Rp 182 miliar Pemprov Maluku Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pananganan Jalan Taniwel-Saleman Nilai: Rp 243 miliar Pemprov Maluku Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pembangunan Jalan Waisala-Sp. DPRD Nilai: Rp 230 miliar Pemprov Maluku Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Penanganan Jalan Dawang-Waru-Airnanam (Trans Maluku) Nilai: Rp 50 miliar Kementerian PU Merupakan proyek MP 3 EI usulan baru Kementerian PU. Hingga saat ini masih dalam perencanaan Penanganan Jalan Waisala-Sp-Pelita Jaya (Trans Maluku) Nilai: Rp 230 miliar Kementerian PU Merupakan proyek MP 3 EI usulan baru Kementerian PU. Hingga saat ini masih dalam perencanaan. Penanganan Jalan Banggoi-Werinama (Trans Maluku) Nilai: Rp 225 miliar Kementerian PU Merupakan proyek MP 3 EI usulan baru Kementerian PU. Hingga saat ini masih dalam perencanaan. Penanganan Jalan Masohi - Haya - Laimu – Werinama Nilai: Rp 261 miliar Kementerian PU Tahap konstruksi Penanganan Jalan Weirinama-Airnanam (Trans Maluku) Nilai: Rp 230 miliar Kementerian PU Merupakan proyek MP 3 EI usulan baru Kementerian PU. Hingga saat ini masih dalam perencanaan. | Status dan Kemajuan Proyek Infrastruktur Konektivitas MP 3 EI di Provinsi Maluku

27 Proyek Infrastruktur Bandara Pelaksana Penilaian Status Proyek Pembangunan Lapangan Terbang Kawa Nilai: Rp

27 Proyek Infrastruktur Bandara Pelaksana Penilaian Status Proyek Pembangunan Lapangan Terbang Kawa Nilai: Rp 567 miliar Pemprov Maluku Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pengembangan Bandar Udara Amahai Nilai: Rp 150 miliar Pemprov Maluku Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Perpanjangan Runway Bandara di Tual Nilai: Rp 200 miliar Kementerian Perhubungan Proyek Infrastruktur Pelabuhan Pelaksana Merupakan proyek MP 3 EI usulan baru Sekretariat KP 3 EI. Hingga saat ini masih dalam perencanaan. Penilaian Status Proyek Pembangunan Dermaga Kapal di Waisamu Nilai: Rp 100 miliar Kementerian Perhubungan Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pembangunan Pelabuhan Pengumpul Dokyar Nilai: Rp 5 miliar Kementerian Perhubungan Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pembangunan Pelabuhan Areate Nilai: Rp 100 miliar Pemprov Maluku Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pembangunan Dermaga Laut di Makariki Nilai: Rp 75 miliar Pemprov Maluku Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Pelabuhan Container di Passo Nilai: Rp 150 miliar Pembangunan Fasilitas Pelabuhan Laut Ambon Nilai: Rp 350 miliar Kementerian Perhubungan, Pelindo IV Merupakan proyek MP 3 EI usulan baru Sekretariat KP 3 EI. Hingga saat ini masih dalam perencanaan. Pekerjaan perpanjangan dermaga terkendala biaya pengembangan yang menggunakan dana APBN | Status dan Kemajuan Proyek Infrastruktur Konektivitas MP 3 EI di Provinsi Maluku

28 Proyek Infrastruktur Perhubungan Darat Pembangunan Dermaga Ferry Airmanang Nilai: Rp 345 miliar Proyek

28 Proyek Infrastruktur Perhubungan Darat Pembangunan Dermaga Ferry Airmanang Nilai: Rp 345 miliar Proyek Infrastruktur Sumber Daya Air Pembangunan dan rehabilitasi jaringan irigasi di Pulau Buru dan Seram Nilai: Rp 131 miliar Pembangunan sarana dan prasarana air baku di Pulau Ambon dan Lease, dan pulau-pulau terselatan Maluku Nilai: Rp 4 miliar Pelaksana Pemprov Maluku Pelaksana Penilaian Status Proyek Kementerian PU, Pemprov Maluku Proyek sudah selesai Pembangunan gardu induk di Maluku sampai 2021 (280 MVA) Nilai: Rp 205 miliar PT. PLN Pembangunan PLTM Wae Tina 8 MW Nilai: Rp 186 miliar PT. PLN - IPP Pembangunan PLTP Tulehu 2 x 10 MW Nilai: Rp 250 miliar PT. PLN Palapa Ring sebanyak 3 kab/kota di Maluku Nilai: Rp 539. 16 miliar Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Proyek sudah selesai Pelaksana Proyek Infrastruktur ICT Status Proyek Kementerian PU (Ditjen SDA) Proyek Infrastruktur Energi Pembangunan PLTU Maluku - Waai/Ambon 2 X 15 MW Nilai: Rp 510 miliar Pembangunan transmisi listrik di Maluku sampai 2021 (504 kms) Nilai: Rp 525 miliar Penilaian Sebagian dalam tahap pelaksanaan, sebagian dalam tahap persiapan Finalisasi PPA • Persiapan menambah pemboran dua sumur eksplorasi (saat ini baru 1 sumur eksplorasi) • Front end engineering design (FEED) Kendala lapangan dan kontraktor Operasional diundur hingga tahun 2014 PT. PLN Sebagian dalam tahap pelaksanaan, sebagian dalam tahap persiapan PT. PLN Pelaksana Kementerian Kominfo Status Proyek Penilaian Status Proyek Saat ini masih dalam tahap persiapan tender. Direncanakan groundbreaking 2014 | Status dan Kemajuan Proyek Infrastruktur Konektivitas MP 3 EI di Provinsi Maluku

29 | Status dan Kemajuan Proyek Kegiatan Infrastruktur MP 3 EI di Provinsi Papua

29 | Status dan Kemajuan Proyek Kegiatan Infrastruktur MP 3 EI di Provinsi Papua Barat Kategori Persiapan & Perencanaan Berjalan (On Going) Pengembangan Pelabuhan Kaimana Penilaian Total 1 5 1 6 Selesai 3 Belum ada status 5 Total 21

30 Proyek Infrastruktur Jalan Pembangunan Jembatan Arar II Nilai: Rp 150 miliar Pelaksana Penilaian

30 Proyek Infrastruktur Jalan Pembangunan Jembatan Arar II Nilai: Rp 150 miliar Pelaksana Penilaian Status Proyek Kementerian PU Belum dilaksanakan Penanganan jalan Manokwari - Kebar - Sorong (606, 2 km) Nilai: Rp 4, 575 miliar Kementerian PU Tahapan grid sesuai rencana. Kondisi hampir mantap. Pembangunan jembatan dalam pelaksanaan Kendala: Masalah di Ruas Ayawasi- Kebar sepanjang 30 Km masih dalam penanganan perkara menjadi barang bukti Kejaksaan (APBD Prov) Penanganan Jalan Fakfak -Kokas - Bomberai (139, 9 km) Nilai: Rp 732 miliar Kementerian PU Sudah selesai, kondisi mantap Peningkatan Jalan Manokwari – Bintuni (257 Km) Nilai: Rp 365 miliar Kementerian PU Kualitas Jalan sudah baik, Penyelesaian mencapai 94% Proyek Infrastruktur Bandara Pengembangan Bandara Domine Eduard Osok Nilai: Rp 195 miliar Pelaksana Kementerian Perhubungan; Pemprov Papua Barat Penilaian Status Proyek Pekerjaan pembangunan terminal | Status dan Kemajuan Proyek Infrastruktur Konektivitas MP 3 EI di Provinsi Papua Barat

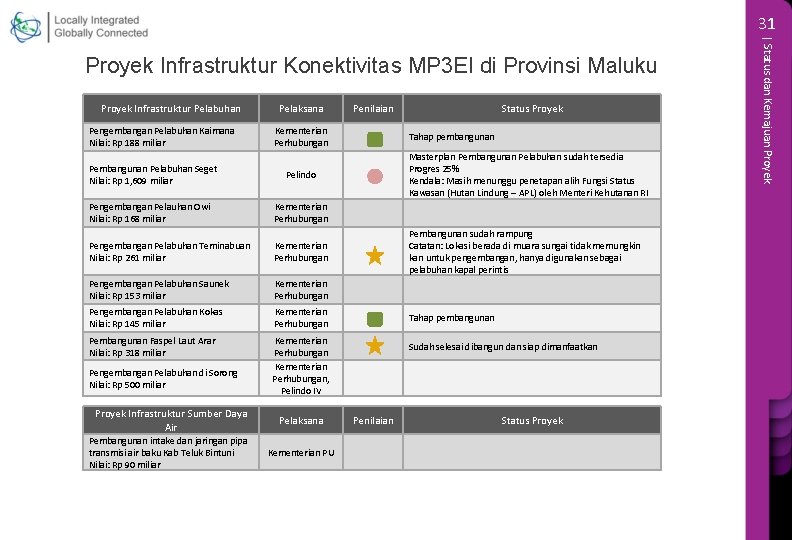

31 Proyek Infrastruktur Pelabuhan Pengembangan Pelabuhan Kaimana Nilai: Rp 188 miliar Pembangunan Pelabuhan Seget

31 Proyek Infrastruktur Pelabuhan Pengembangan Pelabuhan Kaimana Nilai: Rp 188 miliar Pembangunan Pelabuhan Seget Nilai: Rp 1, 609 miliar Pelaksana Kementerian Perhubungan Pengembangan Pelabuhan Teminabuan Nilai: Rp 261 miliar Kementerian Perhubungan Pengembangan Pelabuhan Saunek Nilai: Rp 153 miliar Kementerian Perhubungan Pengembangan Pelabuhan Kokas Nilai: Rp 145 miliar Kementerian Perhubungan Pembangunan Faspel Laut Arar Nilai: Rp 318 miliar Kementerian Perhubungan, Pelindo IV Proyek Infrastruktur Sumber Daya Air Pelaksana Pembangunan intake dan jaringan pipa transmisi air baku Kab Teluk Bintuni Nilai: Rp 90 miliar Kementerian PU Status Proyek Tahap pembangunan Masterplan Pembangunan Pelabuhan sudah tersedia Progres 25% Kendala: Masih menunggu penetapan alih Fungsi Status Kawasan (Hutan Lindung – APL) oleh Menteri Kehutanan RI Pelindo Pengembangan Pelauhan Owi Nilai: Rp 168 miliar Pengembangan Pelabuhan di Sorong Nilai: Rp 500 miliar Penilaian Pembangunan sudah rampung Catatan: Lokasi berada di muara sungai tidak memungkin kan untuk pengembangan, hanya digunakan sebagai pelabuhan kapal perintis Tahap pembangunan Sudah selesai dibangun dan siap dimanfaatkan Penilaian Status Proyek | Status dan Kemajuan Proyek Infrastruktur Konektivitas MP 3 EI di Provinsi Maluku

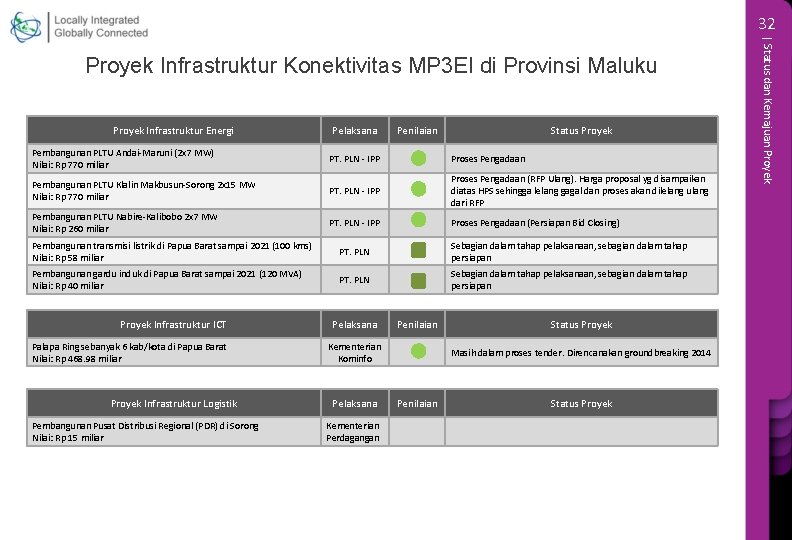

32 Proyek Infrastruktur Energi Pelaksana Penilaian Status Proyek Pembangunan PLTU Andai-Maruni (2 x 7

32 Proyek Infrastruktur Energi Pelaksana Penilaian Status Proyek Pembangunan PLTU Andai-Maruni (2 x 7 MW) Nilai: Rp 770 miliar PT. PLN - IPP Proses Pengadaan Pembangunan PLTU Klalin Makbusun-Sorong 2 x 15 MW Nilai: Rp 770 miliar PT. PLN - IPP Proses Pengadaan (RFP Ulang). Harga proposal yg disampaikan diatas HPS sehingga lelang gagal dan proses akan dilelang ulang dari RFP Pembangunan PLTU Nabire-Kalibobo 2 x 7 MW Nilai: Rp 260 miliar PT. PLN - IPP Proses Pengadaan (Persiapan Bid Closing) Pembangunan transmisi listrik di Papua Barat sampai 2021 (100 kms) Nilai: Rp 58 miliar PT. PLN Sebagian dalam tahap pelaksanaan, sebagian dalam tahap persiapan Pembangunan gardu induk di Papua Barat sampai 2021 (120 MVA) Nilai: Rp 40 miliar PT. PLN Sebagian dalam tahap pelaksanaan, sebagian dalam tahap persiapan Proyek Infrastruktur ICT Palapa Ring sebanyak 6 kab/kota di Papua Barat Nilai: Rp 468. 98 miliar Proyek Infrastruktur Logistik Pembangunan Pusat Distribusi Regional (PDR) di Sorong Nilai: Rp 15 miliar Pelaksana Penilaian Kementerian Kominfo Pelaksana Kementerian Perdagangan Status Proyek Masih dalam proses tender. Direncanakan groundbreaking 2014 Penilaian Status Proyek | Status dan Kemajuan Proyek Infrastruktur Konektivitas MP 3 EI di Provinsi Maluku

33 Kategori Persiapan & Perencanaan Berjalan (On Going) Penilaian Total 1 14 2 14

33 Kategori Persiapan & Perencanaan Berjalan (On Going) Penilaian Total 1 14 2 14 Selesai 3 Belum ada status 15 Total 49 | Status dan Kemajuan Proyek Kegiatan Infrastruktur MP 3 EI di Provinsi Papua

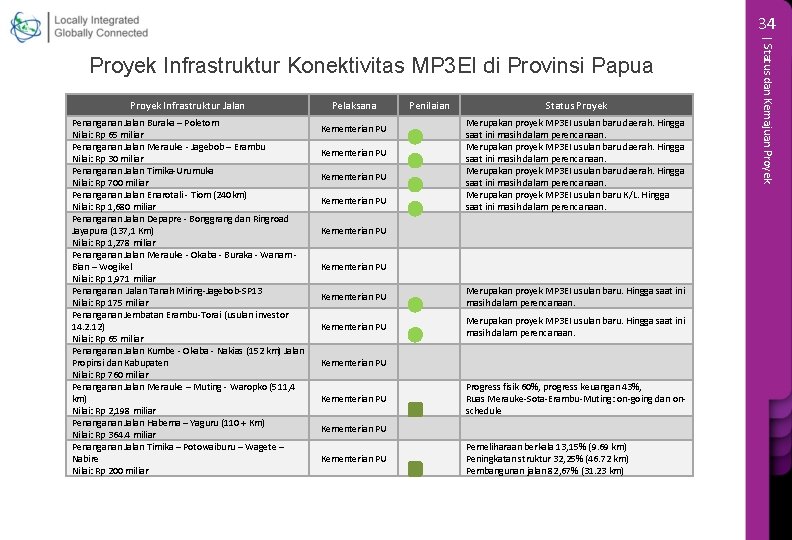

34 Proyek Infrastruktur Jalan Penanganan Jalan Buraka – Poletom Nilai: Rp 65 miliar Penanganan

34 Proyek Infrastruktur Jalan Penanganan Jalan Buraka – Poletom Nilai: Rp 65 miliar Penanganan Jalan Merauke - Jagebob – Erambu Nilai: Rp 30 miliar Penanganan Jalan Timika-Urumuka Nilai: Rp 700 miliar Penanganan Jalan Enarotali - Tiom (240 km) Nilai: Rp 1, 680 miliar Penanganan Jalan Depapre - Bonggrang dan Ringroad Jayapura (137, 1 Km) Nilai: Rp 1, 278 miliar Penanganan Jalan Merauke - Okaba - Buraka - Wanam Bian – Wogikel Nilai: Rp 1, 971 miliar Penanganan Jalan Tanah Miring-Jagebob-SP 13 Nilai: Rp 175 miliar Penanganan Jembatan Erambu-Torai (usulan investor 14. 2. 12) Nilai: Rp 65 miliar Penanganan Jalan Kumbe - Okaba - Nakias (152 km) Jalan Propinsi dan Kabupaten Nilai: Rp 760 miliar Penanganan Jalan Merauke – Muting - Waropko (511, 4 km) Nilai: Rp 2, 198 miliar Penanganan Jalan Habema – Yaguru (110 + Km) Nilai: Rp 364. 4 miliar Penanganan Jalan Timika – Potowaiburu – Wagete – Nabire Nilai: Rp 200 miliar Pelaksana Kementerian PU Penilaian Status Proyek Merupakan proyek MP 3 EI usulan baru daerah. Hingga saat ini masih dalam perencanaan. Merupakan proyek MP 3 EI usulan baru K/L. Hingga saat ini masih dalam perencanaan. Kementerian PU Merupakan proyek MP 3 EI usulan baru. Hingga saat ini masih dalam perencanaan. Kementerian PU Progress fisik 60%, progress keuangan 43%, Ruas Merauke-Sota-Erambu-Muting: on-going dan onschedule Kementerian PU Pemeliharaan berkala 13, 15% (9. 69 km) Peningkatan struktur 32, 25% (46. 72 km) Pembangunan jalan 82, 67% (31. 23 km) | Status dan Kemajuan Proyek Infrastruktur Konektivitas MP 3 EI di Provinsi Papua

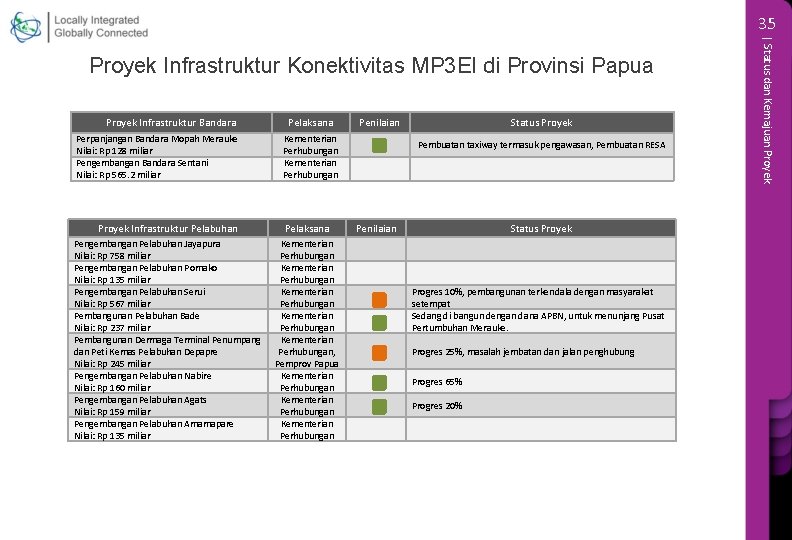

35 Proyek Infrastruktur Bandara Perpanjangan Bandara Mopah Merauke Nilai: Rp 128 miliar Pengembangan Bandara

35 Proyek Infrastruktur Bandara Perpanjangan Bandara Mopah Merauke Nilai: Rp 128 miliar Pengembangan Bandara Sentani Nilai: Rp 565. 2 miliar Pelaksana Penilaian Kementerian Perhubungan Proyek Infrastruktur Pelabuhan Pelaksana Pengembangan Pelabuhan Jayapura Nilai: Rp 758 miliar Pengembangan Pelabuhan Pomako Nilai: Rp 135 miliar Pengembangan Pelabuhan Serui Nilai: Rp 567 miliar Pembangunan Pelabuhan Bade Nilai: Rp 237 miliar Pembangunan Dermaga Terminal Penumpang dan Peti Kemas Pelabuhan Depapre Nilai: Rp 245 miliar Pengembangan Pelabuhan Nabire Nilai: Rp 160 miliar Pengembangan Pelabuhan Agats Nilai: Rp 159 miliar Pengembangan Pelabuhan Amamapare Nilai: Rp 135 miliar Kementerian Perhubungan Kementerian Perhubungan, Pemprov Papua Kementerian Perhubungan Status Proyek Pembuatan taxiway termasuk pengawasan, Pembuatan RESA Penilaian Status Proyek Progres 10%, pembangunan terkendala dengan masyarakat setempat Sedang di bangun dengan dana APBN, untuk menunjang Pusat Pertumbuhan Merauke. Progres 25%, masalah jembatan dan jalan penghubung Progres 65% Progres 20% | Status dan Kemajuan Proyek Infrastruktur Konektivitas MP 3 EI di Provinsi Papua

36 Proyek Infrastruktur Pelabuhan (lanjutan) Pelaksana Pengembangan Pelabuhan Sarmi Nilai: Rp 169 miliar Kementerian

36 Proyek Infrastruktur Pelabuhan (lanjutan) Pelaksana Pengembangan Pelabuhan Sarmi Nilai: Rp 169 miliar Kementerian Perhubungan Pengembangan Pelabuhan Waren Nilai: Rp 306 miliar Kementerian Perhubungan Penanganan kapasitas kargo Pelabuhan Laut Timika Nilai: Rp 500 miliar Pembangunan terminal agribisnis, pergudangan, dan pelabuhan ekspor di Serapuh & Wogikel Nilai: Rp 33 miliar Pengembangan Pelabuhan Merauke Nilai: Rp 190 miliar PT. Freeport Indonesia Proyek Infrastruktur ICT Palapa Ring sebanyak 24 kab/kota di Papua Nilai: Rp 616. 26 miliar Proyek Infrastruktur Logistik Pembangunan Pusat Distribusi Regional (PDR) di Jayapura Nilai: Rp 15 miliar Penilaian Status Proyek Progres 30% Swasta Kementerian Perhubungan Pelaksana Penilaian Kementerian Kominfo Pelaksana Kementerian Perdagangan Status Proyek Masih dalam persiapan tender. Direncanakan groundbreaking tahun 2014 Penilaian Status Proyek | Status dan Kemajuan Proyek Infrastruktur Konektivitas MP 3 EI di Provinsi Papua

37 Proyek Infrastruktur Sumber Daya Air Pelaksana Pembangunan IPA Reservoar dan Unit Distribusi Kab.

37 Proyek Infrastruktur Sumber Daya Air Pelaksana Pembangunan IPA Reservoar dan Unit Distribusi Kab. Mimika Nilai: Rp 40 miliar Pembangunan intake dan jaringan pipa transmisi air baku Sumber Air Sungai Maro untuk Kota Merauke (400 lt/dt) Nilai: Rp 280 miliar Pembangunan SPAM Kota Pamekaran (Kota Timika) 200 L/s Nilai: Rp 40 miliar Kementerian PU Pembangunan SPAM IKK Distrik Tanah Miring Nilai: Rp 9 miliar Pembangunan intake dan jaringan transmisi air baku Distrik Teluk Umar Kab. Nabire 150 L/s Nilai: Rp 15 miliar Pembangunan intake dan jaringan transmisi air baku Kab. Nabire 75 L/s Nilai: Rp 12 miliar Pembangunan intake dan jaringan transmisi air baku Distrik Kemtuk 45 L/s Nilai: Rp 3 miliar Kementerian PU Merupakan proyek MP 3 EI usulan baru K/L. Hingga saat ini masih dalam perencanaan. Kementerian PU Proyek sudah selesai Kementerian PU Penilaian Status Proyek Merupakan proyek MP 3 EI usulan baru K/L. Hingga saat ini masih dalam perencanaan. Kementerian PU | Status dan Kemajuan Proyek Infrastruktur Konektivitas MP 3 EI di Provinsi Papua

38 Proyek Infrastruktur Energi Pelaksana Penilaian Status Proyek Pembangunan PLTA Baliem (5 x 10

38 Proyek Infrastruktur Energi Pelaksana Penilaian Status Proyek Pembangunan PLTA Baliem (5 x 10 MW) Nilai: Rp 727 miliar PT PLN Konstruksi Pembangunan PLTA Orya (2 x 10 MW) Nilai: Rp 291 miliar PT PLN Konstruksi Pembangunan PLTU Biak 2 x 7 MW Nilai: Rp 260 miliar PT. PLN - IPP Proses Pengadaan (RFP ulang). lelang gagal dan proses lelang diulang dari RFP Pembangunan PLTU Holtekamp 2 (2 x 15 MW) Nilai: Rp 560 miliar PT PLN Tahap konstruksi Direncanakan beroperasi Februari 2014 Pembangunan PLTU Jayapura 2 (2 x 15 MW) Nilai: Rp 560 miliar PT PLN Rencana Pembangunan PLTU Jayapura Holtekamp (2 x 10 MW) Nilai: Rp 383 miliar PT PLN Tahap konstruksi Direncanakan beroperasi Februari 2014 Pembangunan PLTU Jayapura-Skouw 2 x 15 MW Nilai: Rp 510 miliar PT. PLN - IPP Proses Pengadaan (persiapan PPA) Pembangunan PLTU Merauke-Gudang Arang 2 x 7 MW Nilai: Rp 390 miliar PT. PLN - IPP Proses Pengadaan (Persiapan Bid CLosing) Pembangunan PLTU Timika (4 x 7 MW) Nilai: Rp 712 miliar Pembangunan PLTA 300 MW di Urumuka Nilai: Rp 3, 500 miliar PT PLN PT. Freeport Rencana Menunggu persetujuan AMDAL PLTA Mamberamo Nilai: Rp 4, 000 miliar SWASTA Rencana Pembangunan gardu induk di Papua sampai 2021 (285 MVA) Nilai: Rp 277 miliar PT. PLN Sebagian dalam tahap pelaksanaan, sebagian dalam tahap persiapan Pembangunan transmisi listrik di Papua sampai 2021 (818 kms) Nilai: Rp 628 miliar PT. PLN Sebagian dalam tahap pelaksanaan, sebagian dalam tahap persiapan | Status dan Kemajuan Proyek Infrastruktur Konektivitas MP 3 EI di Provinsi Papua

39 Sektor Kategori Penilaian Total Bandara Pelabuhan Perhubungan Darat Jalan Energi SDA & Perkim

39 Sektor Kategori Penilaian Total Bandara Pelabuhan Perhubungan Darat Jalan Energi SDA & Perkim ICT Logistik - 1 1 - - - 3 5 12 7 22 11 2 4 - 63 1 3 - 1 1 - - - 6 2 8 - 7 14 - - - 31 Selesai - 3 - 1 - 5 - - 9 Belum Ada Status 1 15 - 4 - 2 26 Total 9 42 7 36 27 11 4 2 Persiapan & Perencanaan Berjalan (On Going) Proyek infrastruktur konektivitas di koridor ekonomi Papua-Kep. Maluku didominasi usulan baru yang umumnya baru akan dimulai setelah tahun 2014. Hal tersebut menyebabkan status kemajuan proyek masih dalam proses perencanaan. Proyek yang sudah berjalan baik dalam tahap persiapan dan perencanaan umumnya mengalami kendala terkait pengadaan lahan / tanah ulayat. Masih banyak proyek yang belum diketahui statusnya karena keterbatasan informasi baik dari pemerintah daerah dari K/L terkait | Status dan Kemajuan Proyek Summary Penilaian Kemajuan Proyek

5 PROYEK-PROYEK PRIORITAS KORIDOR EKONOMI PAPUA – KEP. MALUKU

5 PROYEK-PROYEK PRIORITAS KORIDOR EKONOMI PAPUA – KEP. MALUKU

41 1 Pembangunan Pelabuhan Seget Target Groundbreaking 2015 2 Pembangunan PLTA Urumuka 300 MW

41 1 Pembangunan Pelabuhan Seget Target Groundbreaking 2015 2 Pembangunan PLTA Urumuka 300 MW Target Groundbreaking 2012 (hingga saat ini belum) | Proyek-proyek Prioritas Koridor Ekonomi Papua – Kep. Maluku Proyek-proyek Prioritas Koridor Ekonomi Papua-Kep. Maluku

42 1 Pembangunan Pelabuhan Seget Target Groundbreaking 2015 ü ü ü Pelabuhan Seget mendukung

42 1 Pembangunan Pelabuhan Seget Target Groundbreaking 2015 ü ü ü Pelabuhan Seget mendukung pendulum nusantara yang bertujuan untuk menurunkan biaya logistik di Papua Pelabuhan ini diproyeksikan dapat menampung 700, 000 TEUs Meskipun demikian pelabuhan ini tidak tercantum dalam Rencana Induk Pelabuhan Nasional (RIPN) | Proyek-proyek Prioritas Koridor Ekonomi Papua – Kep. Maluku Proyek-proyek Prioritas Koridor Ekonomi Papua-Kep. Maluku

43 1 Pembangunan Pelabuhan Seget Target Groundbreaking 2015 Pembangunan Pelabuhan Seget sebagai Pelabuhan Pengumpul

43 1 Pembangunan Pelabuhan Seget Target Groundbreaking 2015 Pembangunan Pelabuhan Seget sebagai Pelabuhan Pengumpul Regional Timur | Proyek-proyek Prioritas Koridor Ekonomi Papua – Kep. Maluku Proyek-proyek Prioritas Koridor Ekonomi Papua-Kep. Maluku

44 1 Pembangunan Pelabuhan Seget Target Groundbreaking 2015 Rencana Peruntukan Daratan | Proyek-proyek Prioritas

44 1 Pembangunan Pelabuhan Seget Target Groundbreaking 2015 Rencana Peruntukan Daratan | Proyek-proyek Prioritas Koridor Ekonomi Papua – Kep. Maluku Proyek-proyek Prioritas Koridor Ekonomi Papua-Kep. Maluku

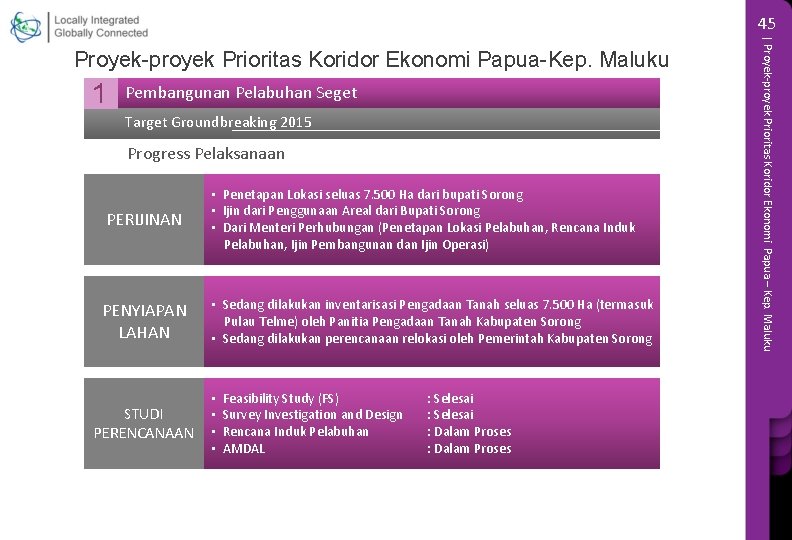

45 1 Pembangunan Pelabuhan Seget Target Groundbreaking 2015 Progress Pelaksanaan PERIJINAN • Penetapan Lokasi

45 1 Pembangunan Pelabuhan Seget Target Groundbreaking 2015 Progress Pelaksanaan PERIJINAN • Penetapan Lokasi seluas 7. 500 Ha dari bupati Sorong • Ijin dari Penggunaan Areal dari Bupati Sorong • Dari Menteri Perhubungan (Penetapan Lokasi Pelabuhan, Rencana Induk Pelabuhan, Ijin Pembangunan dan Ijin Operasi) PENYIAPAN LAHAN • Sedang dilakukan inventarisasi Pengadaan Tanah seluas 7. 500 Ha (termasuk Pulau Telme) oleh Panitia Pengadaan Tanah Kabupaten Sorong • Sedang dilakukan perencanaan relokasi oleh Pemerintah Kabupaten Sorong STUDI PERENCANAAN • • Feasibility Study (FS) Survey Investigation and Design Rencana Induk Pelabuhan AMDAL : Selesai : Dalam Proses | Proyek-proyek Prioritas Koridor Ekonomi Papua – Kep. Maluku Proyek-proyek Prioritas Koridor Ekonomi Papua-Kep. Maluku

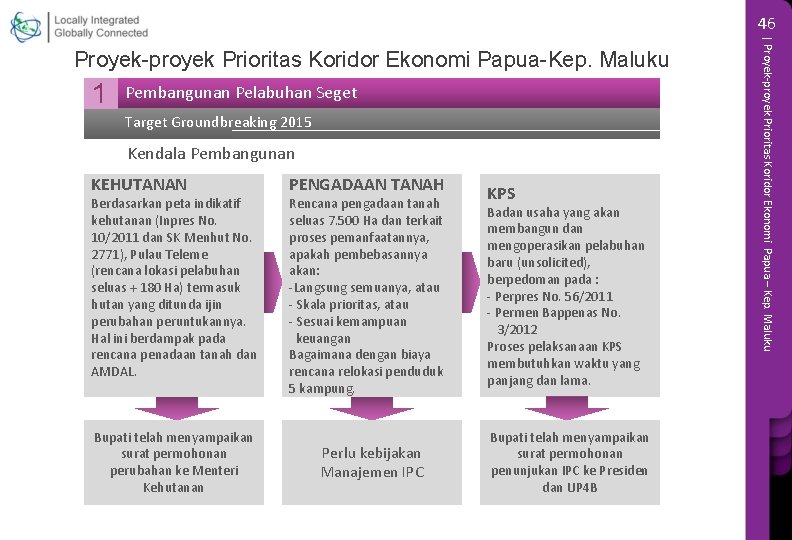

46 1 Pembangunan Pelabuhan Seget Target Groundbreaking 2015 Kendala Pembangunan KEHUTANAN Berdasarkan peta indikatif

46 1 Pembangunan Pelabuhan Seget Target Groundbreaking 2015 Kendala Pembangunan KEHUTANAN Berdasarkan peta indikatif kehutanan (Inpres No. 10/2011 dan SK Menhut No. 2771), Pulau Teleme (rencana lokasi pelabuhan seluas + 180 Ha) termasuk hutan yang ditunda ijin perubahan peruntukannya. Hal ini berdampak pada rencana penadaan tanah dan AMDAL. Bupati telah menyampaikan surat permohonan perubahan ke Menteri Kehutanan PENGADAAN TANAH Rencana pengadaan tanah seluas 7. 500 Ha dan terkait proses pemanfaatannya, apakah pembebasannya akan: -Langsung semuanya, atau - Skala prioritas, atau - Sesuai kemampuan keuangan Bagaimana dengan biaya rencana relokasi penduduk 5 kampung. Perlu kebijakan Manajemen IPC KPS Badan usaha yang akan membangun dan mengoperasikan pelabuhan baru (unsolicited), berpedoman pada : - Perpres No. 56/2011 - Permen Bappenas No. 3/2012 Proses pelaksanaan KPS membutuhkan waktu yang panjang dan lama. Bupati telah menyampaikan surat permohonan penunjukan IPC ke Presiden dan UP 4 B | Proyek-proyek Prioritas Koridor Ekonomi Papua – Kep. Maluku Proyek-proyek Prioritas Koridor Ekonomi Papua-Kep. Maluku

47 1 Pembangunan Pelabuhan Seget Target Groundbreaking 2015 Kendala Pembangunan Perbedaan Rencana Tata Ruang

47 1 Pembangunan Pelabuhan Seget Target Groundbreaking 2015 Kendala Pembangunan Perbedaan Rencana Tata Ruang Lokasi Pembangunan | Proyek-proyek Prioritas Koridor Ekonomi Papua – Kep. Maluku Proyek-proyek Prioritas Koridor Ekonomi Papua-Kep. Maluku

48 2 Pembangunan PLTA Urumuka 300 MW Target Groundbreaking 2012 (hingga saat ini belum)

48 2 Pembangunan PLTA Urumuka 300 MW Target Groundbreaking 2012 (hingga saat ini belum) Deskripsi Proyek Pembangunan PLTA Urumuka di Kabupaten Paniai diperkirakan dapat menghasilkan listrik sebesar 300 mw dimana sebagian produksi yang dihasilkan akan dibeli oleh PT Freeport Indonesia untuk mendukung kegiatan operasionalnya. Proyek ini akan dibangun dengan kerjasama perusahaan daerah (PT Papua Power Indonesia) dan BUMN (PT Indra Karya), meskipun demikian tetap didukung oleh PLN. Deskripsi Proyek Dapat mengurangi krisis listrik yang terjadi di wilayah Papua Melalui pembelian listrik sebesar 200 mw maka akan menguntungkan pihak Pemerintah Provinsi melalui pendapatan yang berasal dari pajak asli daerah (PAD) Status Terakhir Gubernur Papua akan Terbitkan Persetujuan Amdal PLTA Urumuka Kendala: Penolakan masyarakat dan pemilik ulayat, sebab pihak perusahaaan belum memberikan ganti rugi kepada pemilik ulayat suku Mee | Proyek-proyek Prioritas Koridor Ekonomi Papua – Kep. Maluku Proyek-proyek Prioritas Koridor Ekonomi Papua-Kep. Maluku

6 SUCCESS STORY KORIDOR EKONOMI PAPUA – KEP. MALUKU

6 SUCCESS STORY KORIDOR EKONOMI PAPUA – KEP. MALUKU

50 1 Pembangunan Palapa Ring (Indonesia Timur) Peresmian groundbreaking dimulainya pembangunan jaringan fiber optik

50 1 Pembangunan Palapa Ring (Indonesia Timur) Peresmian groundbreaking dimulainya pembangunan jaringan fiber optik Palapa Ring Sulawesi – Maluku – Papua di Kantor PT Telkom Ternate pada 28 Mei 2013. | Success Story Koridor Ekonomi Papua – Kep. Maluku Success Story Koridor Ekonomi Papua-Kep. Maluku

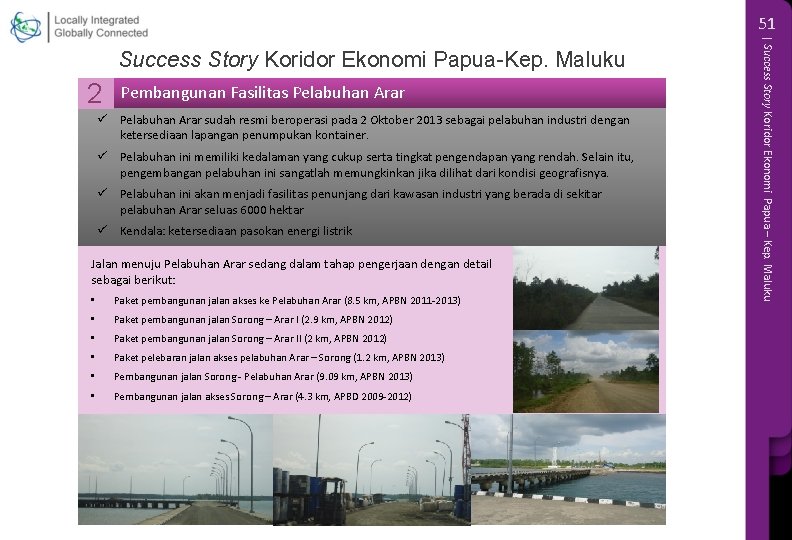

51 2 Pembangunan Fasilitas Pelabuhan Arar ü Pelabuhan Arar sudah resmi beroperasi pada 2

51 2 Pembangunan Fasilitas Pelabuhan Arar ü Pelabuhan Arar sudah resmi beroperasi pada 2 Oktober 2013 sebagai pelabuhan industri dengan ketersediaan lapangan penumpukan kontainer. ü Pelabuhan ini memiliki kedalaman yang cukup serta tingkat pengendapan yang rendah. Selain itu, pengembangan pelabuhan ini sangatlah memungkinkan jika dilihat dari kondisi geografisnya. ü Pelabuhan ini akan menjadi fasilitas penunjang dari kawasan industri yang berada di sekitar pelabuhan Arar seluas 6000 hektar ü Kendala: ketersediaan pasokan energi listrik Jalan menuju Pelabuhan Arar sedang dalam tahap pengerjaan dengan detail sebagai berikut: • Paket pembangunan jalan akses ke Pelabuhan Arar (8. 5 km, APBN 2011 -2013) • Paket pembangunan jalan Sorong – Arar I (2. 9 km, APBN 2012) • Paket pembangunan jalan Sorong – Arar II (2 km, APBN 2012) • Paket pelebaran jalan akses pelabuhan Arar – Sorong (1. 2 km, APBN 2013) • Pembangunan jalan Sorong - Pelabuhan Arar (9. 09 km, APBN 2013) • Pembangunan jalan akses Sorong – Arar (4. 3 km, APBD 2009 -2012) | Success Story Koridor Ekonomi Papua – Kep. Maluku Success Story Koridor Ekonomi Papua-Kep. Maluku

7 PAGU INDIKATIF 2014 INFRASTRUKTUR MP 3 EI DI KORIDOR EKONOMI PAPUA – KEP.

7 PAGU INDIKATIF 2014 INFRASTRUKTUR MP 3 EI DI KORIDOR EKONOMI PAPUA – KEP. MALUKU

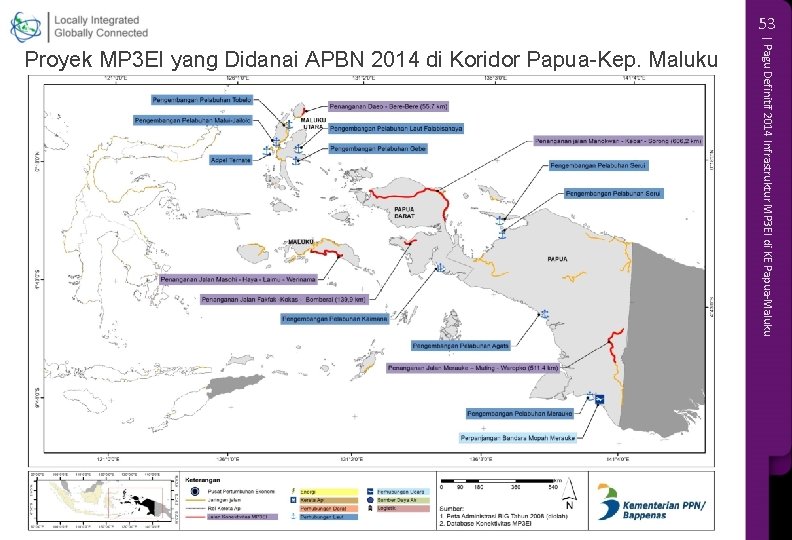

53 | Pagu Definitif 2014 Infrastruktur MP 3 EI di KE Papua-Maluku Proyek MP

53 | Pagu Definitif 2014 Infrastruktur MP 3 EI di KE Papua-Maluku Proyek MP 3 EI yang Didanai APBN 2014 di Koridor Papua-Kep. Maluku

54 14000 Nilai Investasi 12000 Pagu Definitif 11618 10000 8000 6000 5282 4000 2000

54 14000 Nilai Investasi 12000 Pagu Definitif 11618 10000 8000 6000 5282 4000 2000 976. 6 1338. 2 456. 32 699. 7 545 205. 48 0 Jalan Perhub. Laut Perhub. Udara SDA dan Pemukiman Total terdapat 46 proyek MP 3 EI dengan nilai investasi proyek sebesar 18. 78 T di KE Papua-Kep. Maluku yang ada didalam Pagu Definitif 2014. Total Pagu Definitif untuk proyek tersebut sebesar 2. 34 T. | Pagu Definitif 2014 Infrastruktur MP 3 EI di KE Papua-Maluku Perbandingan Nilai Investasi dan Pagu Definitif 2014 per Sektor

55 Sektor Nama Proyek Kawasan Pagu Indikatif Perhatian 2014 Investasi (KPI) (Miliar Rp) Nilai

55 Sektor Nama Proyek Kawasan Pagu Indikatif Perhatian 2014 Investasi (KPI) (Miliar Rp) Nilai Investasi (Miliar Rp) Pelaksana Provinsi 195. 0 Kementerian PU Maluku Utara Morotai Jalan Penanganan Daeo - Bere-Bere (55. 7 km) Jalan Penanganan Jalan Daruba – Daeo 20 Kementerian PU Maluku Utara Morotai Jalan Penanganan Jalan Daruba – Wayabula 158 Kementerian PU Maluku Utara Morotai Perhub. Laut Pengembangan Pelabuhan Tobelo 226 Kementerian Perhubungan Maluku Utara Lainnya 72. 55 20 Perhub. Laut Pengembangan Pelabuhan Matui-Jailolo 100 Kementerian Perhubungan Maluku Utara Lainnya 15 2 Perhub. Laut Pengembangan Pelabuhan Labuha/Babang 180 Kementerian Perhubungan Maluku Utara Lainnya 5. 9 Perhub. Laut Pengembangan Pelabuhan Laut Falabisahaya 201 Kementerian Perhubungan Maluku Utara Lainnya 20 - Perhub. Laut Adpel Ternate (Pengembangan Pelabuhan Ternate ) 150 Kementerian Perhubungan Maluku Utara Nasional 29 84. 3 Perhub. Laut Pengembangan Pelabuhan Gebe 134 Kementerian Perhubungan Maluku Utara Lainnya 26 - Perhub. Laut Pengembangan Pelabuhan Sofifi / Kaiyasa 300 Kementerian Perhubungan Maluku Utara Lainnya - 30 150 Kementerian Perhubungan Maluku Utara Morotai - 100 Kementerian Perhubungan Maluku Utara Nasional 50 Kementerian Perhubungan Maluku Utara Lainnya Rehabilitasi Bandar Udara termasuk Perhub. Udara Perpanjangan Runway Bandar Udara Morotai Pengembangan Bandar Udara Sultan Perhub. Udara Babullah Ternate Perhub. Udara Pengembangan Bandar Udara Oesman Sadik Labuha 30 Pagu Definitif 2014 (Miliar Rp) - - 84. 72 62. 74 39. 34 21. 6 77. 3 34. 2 | Pagu Definitif 2014 Infrastruktur MP 3 EI di KE Papua-Maluku Kebutuhan dan Pagu Definitif RAPBN 2014 Konektivitas di Koridor Ekonomi Papua-Kep. Maluku (1)

56 Sektor Jalan SDA Kawasan Pagu Indikatif Perhatian 2014 Investasi (KPI) (Miliar Rp) Pagu

56 Sektor Jalan SDA Kawasan Pagu Indikatif Perhatian 2014 Investasi (KPI) (Miliar Rp) Pagu Definitif 2014 (Miliar Rp) Nama Proyek Nilai Investasi (Miliar Rp) Pelaksana Provinsi Penanganan Jalan Masohi - Haya - Laimu Werinama 261 Kementerian PU Maluku Ambon 3 130. 09 131 Kementerian PU Maluku Seram - 63. 49 4 Kementerian PU Maluku Ambon - 2. 5 Kementerian Perhubungan Maluku Tual - 25 Pembangunan dan rehabilitasi jaringan irigasi di Pulau Buru dan Seram Pembangunan sarana dan prasarana air baku di Pulau Ambon dan Lease, dan pulau terselatan Maluku Perhub. Udara Perpanjangan Runway Bandar Udara di Tual Jalan Penanganan jalan Manokwari - Kebar Sorong (606, 2 km) Jalan 150 4, 575 Kementerian PU Papua Barat Manokwari 332 315. 09 Penanganan Jalan Fakfak -Kokas Bomberai (139, 9 km) 732 Kementerian PU Papua Barat Teluk Bintuni 78 96 SDA Pembangunan intake dan karingan pipa transmisi air baku Kab. Teluk Bintuni 90 Kementerian PU Papua Barat Teluk Bintuni - 63. 49 Perhub. Udara Pengembangan Bandara Domine Eduard Osok 195 Kementerian Perhubungan Papua Barat Manokwari - 300. 3 Perhub. Laut Pengembangan Pelabuhan Kaimana 188 Kementerian Perhubungan Papua Barat Lainnya 34. 2 30 Perhub. Laut Pengembangan Pelabuhan Teminabuan 261 Kementerian Perhubungan Papua Barat Lainnya - 8. 67 Perhub. Laut Pengembangan Pelabuhan Saunek 153 Kementerian Perhubungan Papua Barat Lainnya Perhub. Laut Pengembangan Pelabuhan Kokas 145 Kementerian Perhubungan Papua Barat Lainnya Perhub. Laut Pembangunan Faspel Laut Arar 318 Kementerian Perhubungan Papua Barat Manokwari - 0. 35 3 15 | Pagu Definitif 2014 Infrastruktur MP 3 EI di KE Papua-Maluku Kebutuhan dan Pagu Definitif RAPBN 2014 Konektivitas di Koridor Ekonomi Papua-Kep. Maluku (2)

56 Sektor Nama Proyek Nilai Investasi (Miliar Rp) Pelaksana Provinsi Kawasan Pagu Indikatif Perhatian

56 Sektor Nama Proyek Nilai Investasi (Miliar Rp) Pelaksana Provinsi Kawasan Pagu Indikatif Perhatian 2014 Investasi (KPI) (Miliar Rp) Pagu Definitif 2014 (Miliar Rp) Jalan Penanganan jalan Depapre – Bonggrang dan Ringroad Jayapura (137. 1 km) 1, 278 Kementerian PU Papua Nasional 59 61 Jalan Penanganan jalan Merauke – Muting – Waropko (511. 4 km) 2, 198 Kementerian PU Papua Merauke 338 67. 62 Jalan Penanganan jalan Timika – Potowaiburu – Wagete – Nabire 200 Kementerian PU Papua Timika 200 50 Jalan Penanganan jalan Merauke – Jagebob – Erambu (MIFEE) 30 Kementerian PU Papua Merauke - 25 1, 971 Kementerian PU Papua Merauke - 45 40 Kementerian PU Papua Timika - 1 280 Kementerian PU Papua Merauke - 75 565. 2 Kementerian Perhubungan Papua Nasional 264. 73 241. 3 Penanganan jalan Okaba – Wanam (MIFEE) Jalan Pemukiman SDA Penanganan jalan Buraka – Wanam (MIFEE) Pembangunan IPA Reservoar dan Unit Distribusi Kab. Mimika Pembangunan intake dan jaringan pipa transmisi air baku Sumber Air Sungai Maro untuk Kota Merauke (400 lt/dt) Perhub. Udara Pengembangan Bandara Sentani Perhub. Udara Perpanjangan Bandara Mopah Merauke 128 Kementerian Perhubungan Papua Merauke 123. 22 - Perhub. Laut Pengembangan Pelabuhan Serui 567 Kementerian Perhubungan Papua Lainnya 33. 5 45 Perhub. Laut Pembangunan Dermaga Terminal Penumpang dan TPK Pel. Depapre 245 Kementerian Perhubungan Papua Nasional - 50 | Pagu Definitif 2014 Infrastruktur MP 3 EI di KE Papua-Maluku Kebutuhan dan Pagu Definitif RAPBN 2014 Konektivitas di Koridor Ekonomi Papua-Kep. Maluku (3)

56 Sektor Nama Proyek Nilai Investasi (Miliar Rp) Pelaksana Provinsi Kawasan Pagu Indikatif Perhatian

56 Sektor Nama Proyek Nilai Investasi (Miliar Rp) Pelaksana Provinsi Kawasan Pagu Indikatif Perhatian 2014 Investasi (KPI) (Miliar Rp) Pagu Definitif 2014 (Miliar Rp) Perhub. Laut Pembangunan Pelabuhan Bade 237 Kementerian Perhubungan Papua Merauke 15 10. 7 Perhub. Laut Pengembangan Pelabuhan Nabire 160 Kementerian Perhubungan Papua Nabire 18 10. 4 Perhub. Laut Pengembangan Pelabuhan Agats 159 Kementerian Perhubungan Papua Lainnya 5 20 Perhub. Laut Pengembangan Pelabuhan Sarmi 169 Kementerian Perhubungan Papua Lainnya 0. 54 - Perhub. Laut Pengembangan Pelabuhan Waren 306 Kementerian Perhubungan Papua Lainnya 10 30 Perhub. Laut Pengembangan Pelabuhan Merauke 190 Kementerian Perhubungan Papua Merauke 0. 46 65 Perhub. Laut Pengembangan Pelabuhan Jayapura 758 Kementerian Perhubungan Papua Nasional - 16 Perhub. Laut Pengembangan Pelabuhan Pomako 135 Kementerian Perhubungan Papua Timika - 10 | Pagu Definitif 2014 Infrastruktur MP 3 EI di KE Papua-Maluku Kebutuhan dan Pagu Definitif RAPBN 2014 Konektivitas di Koridor Ekonomi Papua-Kep. Maluku (4)

8 RENCANA GROUNDBREAKING 2013 -2014 DI KORIDOR EKONOMI PAPUA-KEP. MALUKU

8 RENCANA GROUNDBREAKING 2013 -2014 DI KORIDOR EKONOMI PAPUA-KEP. MALUKU

58 Sampai saat ini, tercatat ada 2 proyek di KE Papua – Maluku yang

58 Sampai saat ini, tercatat ada 2 proyek di KE Papua – Maluku yang direncanakan GB pada 2013 -2014 (berdasarkan data GB Sekretariat KP 3 EI) | Rencana Groundbreaking 2013 -2014 di Koridor Ekonomi Papua-Kep. Maluku Rencana Groundbreaking Proyek MP 3 EI Koridor Papua-Kep. Maluku 2013 -2014

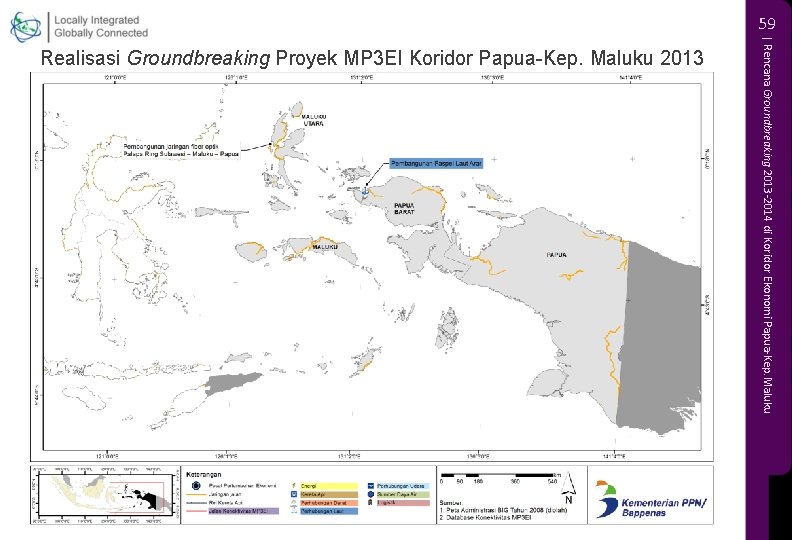

59 | Rencana Groundbreaking 2013 -2014 di Koridor Ekonomi Papua-Kep. Maluku Realisasi Groundbreaking Proyek

59 | Rencana Groundbreaking 2013 -2014 di Koridor Ekonomi Papua-Kep. Maluku Realisasi Groundbreaking Proyek MP 3 EI Koridor Papua-Kep. Maluku 2013

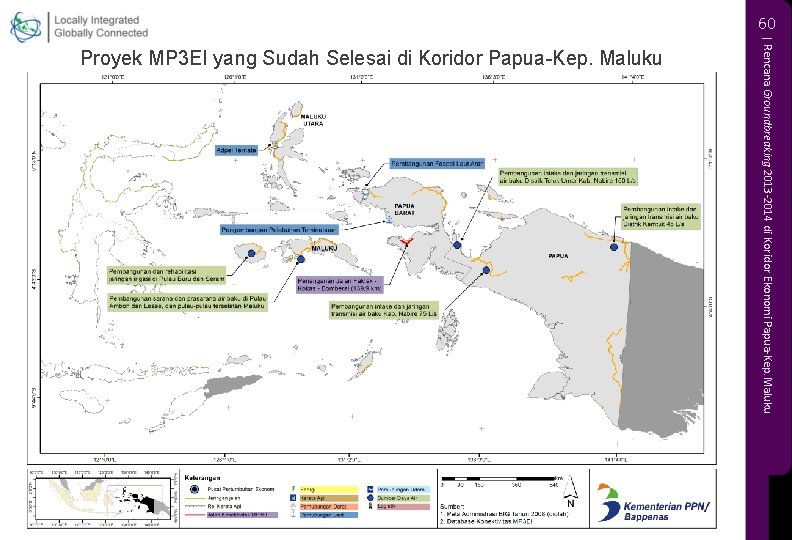

60 | Rencana Groundbreaking 2013 -2014 di Koridor Ekonomi Papua-Kep. Maluku Proyek MP 3

60 | Rencana Groundbreaking 2013 -2014 di Koridor Ekonomi Papua-Kep. Maluku Proyek MP 3 EI yang Sudah Selesai di Koridor Papua-Kep. Maluku

Locally Integrated Globally Connected terima kasih
