Strategie en Planning Inkoop logistiek en supply chain

  • Slides: 24
Download presentation
Strategie en Planning Inkoop, logistiek en supply chain management HOOFDSTUK 12 Inkoop in Strategisch

Strategie en Planning Inkoop, logistiek en supply chain management HOOFDSTUK 12 Inkoop in Strategisch Perspectief Hoofdstuk 12

Programma § Inkoop, logistiek en supply chain management: definities § Materiaalbehoefteplanning § Logistieke grondvormen

Programma § Inkoop, logistiek en supply chain management: definities § Materiaalbehoefteplanning § Logistieke grondvormen § Just-in-time management (JIT) § Elementen van een inkoopsysteem § Afstemmingsproblemen tussen inkoop en logistiek Inkoop in Strategisch Perspectief Hoofdstuk 11

Inkoop, logistiek en supply chain management: definities Inkoop in Strategisch Perspectief Hoofdstuk 12

Inkoop, logistiek en supply chain management: definities Inkoop in Strategisch Perspectief Hoofdstuk 12

Inkoop, logistiek en supply chain management: definities § Supply chain management § Wijze van

Inkoop, logistiek en supply chain management: definities § Supply chain management § Wijze van sturing van kernactiviteiten door onderneming § Materiaalplanning doorvertalen naar leveranciers § Effectieve integratie van planningsactiviteiten § Materials management § Optimalisering inkomende goederenstroom § Logistiek management § Beheerste en flexibele goederenstroom van leveranciers, door bedrijf naar klanten. § Uitgangspunt is korte termijn-verkoopplan Inkoop in Strategisch Perspectief Hoofdstuk 11

Inkoop, logistiek en supply chain management: definities § Fysieke distributie § Optimaliseren van goederenstroom

Inkoop, logistiek en supply chain management: definities § Fysieke distributie § Optimaliseren van goederenstroom na vrijgave door productie tot aan de klant § Supply chain management § Optimaliseren van ketenactiviteiten naar wensen van de eindklant § Value chain management § Samen met ketenpartners anticiperen op behoeften consument dan wel eindgebruiker § Functionele structuur staat flexibiliteit in de weg § Invoering van logistiek en supply chain management heeft grote invloed op andere activiteiten § Ontwerp en ontwikkelingsactiviteiten § Productie § Integrale goederenstroombesturing Inkoop in Strategisch Perspectief Hoofdstuk 12

Materiaalbehoefteplanning § Materiaalbehoefteplanning (Engels MRP) § Verkoopafdeling stelt verkoopplan op § MRP is de

Materiaalbehoefteplanning § Materiaalbehoefteplanning (Engels MRP) § Verkoopafdeling stelt verkoopplan op § MRP is de input voor de productie- en materiaalplanning. Elementen: § Master planning Plannen op niveau van productfamilies. Klantorders, verkoopplan, geplande voorraad van eindproducten en productie- en inkoopplannen worden gekoppeld. § Globale capaciteitsplanning Vastleggen van productie- en menscapaciteit § Master Production Scheduling (MPS) Specifieke materiaalbehoeften uit masterplan. Input voor de berekening netto materiaalbehoeften. § Globale capaciteitstoetsing Toetsen MPS op capaciteitsbeperkingen voor alle potentiële knelpuntcapaciteiten Inkoop in Strategisch Perspectief Hoofdstuk 11

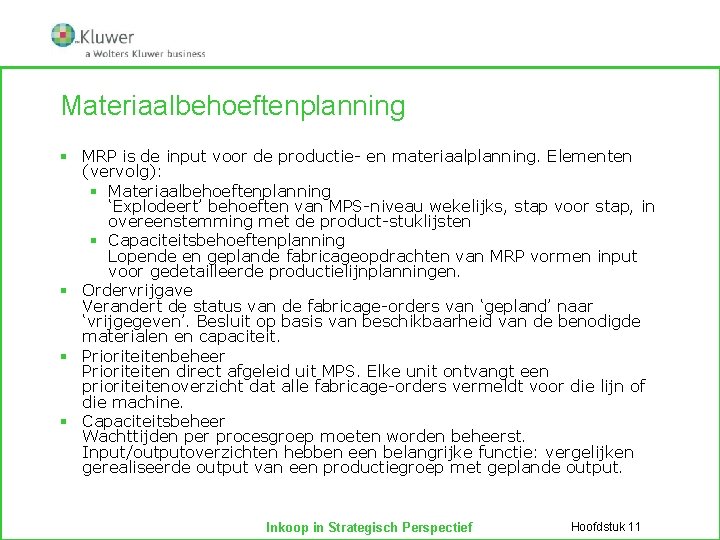

Materiaalbehoeftenplanning § MRP is de input voor de productie- en materiaalplanning. Elementen (vervolg): §

Materiaalbehoeftenplanning § MRP is de input voor de productie- en materiaalplanning. Elementen (vervolg): § Materiaalbehoeftenplanning ‘Explodeert’ behoeften van MPS-niveau wekelijks, stap voor stap, in overeenstemming met de product-stuklijsten § Capaciteitsbehoeftenplanning Lopende en geplande fabricageopdrachten van MRP vormen input voor gedetailleerde productielijnplanningen. § Ordervrijgave Verandert de status van de fabricage-orders van ‘gepland’ naar ‘vrijgegeven’. Besluit op basis van beschikbaarheid van de benodigde materialen en capaciteit. § Prioriteitenbeheer Prioriteiten direct afgeleid uit MPS. Elke unit ontvangt een prioriteitenoverzicht dat alle fabricage-orders vermeldt voor die lijn of die machine. § Capaciteitsbeheer Wachttijden per procesgroep moeten worden beheerst. Input/outputoverzichten hebben een belangrijke functie: vergelijken gerealiseerde output van een productiegroep met geplande output. Inkoop in Strategisch Perspectief Hoofdstuk 11

Basiselementen materiaalbehoeftenplanning Inkoop in Strategisch Perspectief Hoofdstuk 11

Basiselementen materiaalbehoeftenplanning Inkoop in Strategisch Perspectief Hoofdstuk 11

Materiaalbehoefteplanning § Verschil tussen MRP-II: § MRP-I staat voor materiaalbehoefteplanning; is gericht op vrijgeven

Materiaalbehoefteplanning § Verschil tussen MRP-II: § MRP-I staat voor materiaalbehoefteplanning; is gericht op vrijgeven en managen van fabricage-orders en inkoopbestellingen. § MRP-II: manufacturing resources planning. Een geïntegreerd systeem dat relevante materiaalstromen en productiecapaciteiten bestuurt terwijl het ook rekening houdt met de relatie tussen deze materiaalstromen en de benodigde capaciteit. Inkoop in Strategisch Perspectief Hoofdstuk 11

Logistieke grondvormen § Vaak hebben bedrijven combinatie van ordergestuurde productie en geplande productie §

Logistieke grondvormen § Vaak hebben bedrijven combinatie van ordergestuurde productie en geplande productie § Klantorders zijn verschillend en vragen aparte behandeling § Klantorderontkoppelpunt (KOOP) § Geeft aan hoe diep de klantorder doordingt in de materiaalplanningsystemen van de onderneming § Bepaalt vanaf welke moment een productieorder een klantspecifieke order wordt § Na het KOOP is sprake van aansturing van de produktie op basis van voorspelling (‘forecast’); voor het KOOP is sprake van aansturing van de produktie op basis van klantorders § Rol en positie inkoop zal per situatie verschillen § Veelal meerdere logistieke grondvormen binnen een onderneming Inkoop in Strategisch Perspectief Hoofdstuk 11

5 basisvormen fabricage en logistiek § Maken en zenden naar voorraad § Producten worden

5 basisvormen fabricage en logistiek § Maken en zenden naar voorraad § Producten worden gefabriceerd en gedistribueerd naar voorraadpunten die verspreid en vlakbij de klant liggen. Bijv. zoetwaren, voedingsmiddelen, drank. § Maken op voorraad § Eindproducten in centrale voorraad gehouden aan het eind van het productieproces, van daaruit vervoerd naar geografisch verspreide klanten. Bijv. zuivelproducten. § Assembleren op order § Slechts systeemelementen, modules of subsystemen in voorraad. Eindassemblage op basis van specifieke klantorder. Bijv. auto’s, computers, materiaalbewerkingsapparaten. § Maken op order § Slechts grondstoffen en componenten worden in voorraad gehouden. Elke klant is een specifiek project. Bijv. bier- en limonadeblikjes, basisbouwmaterialen. § Inkopen en maken op order § Geen voorraad. Inkoop en bestelling materialen naar specifieke klantorder. Bijv. bouwbedrijven en scheepswerven. (Hoekstra & Romme, 1985) Inkoop in Strategisch Perspectief Hoofdstuk 11

Orderkoppelpunt Inkoop in Strategisch Perspectief Hoofdstuk 11

Orderkoppelpunt Inkoop in Strategisch Perspectief Hoofdstuk 11

Just-in-time management (JIT) § Alle materialen en producten komen precies op het moment beschikbaar

Just-in-time management (JIT) § Alle materialen en producten komen precies op het moment beschikbaar dat ze nodig zijn in het productieproces, niet eerder en niet later maar precies op tijd, en in precies de juiste hoeveelheid. § Belangrijkste doel: verlagen productiekosten § Merendeel productiebehoeften uit toelevering § Specialisme leveranciers § Wisselwerking tussen afwentelen risico en investeringsbereidheid van leverancier Inkoop in Strategisch Perspectief Hoofdstuk 11

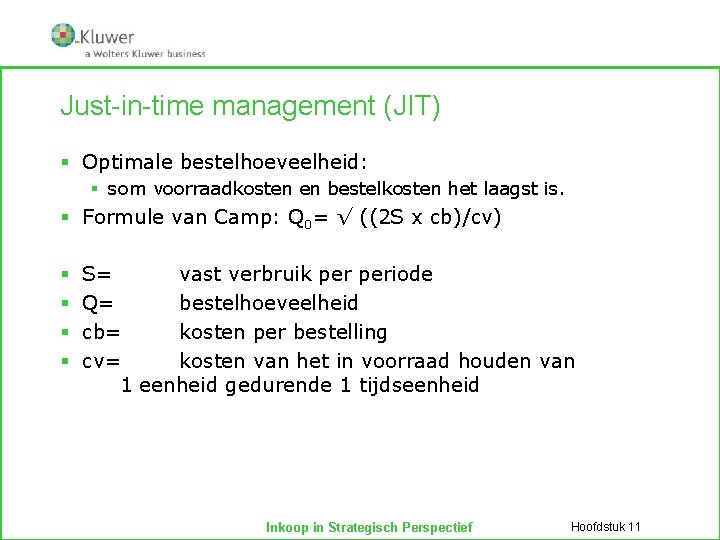

Just-in-time management (JIT) § Optimale bestelhoeveelheid: § som voorraadkosten en bestelkosten het laagst is.

Just-in-time management (JIT) § Optimale bestelhoeveelheid: § som voorraadkosten en bestelkosten het laagst is. § Formule van Camp: Q 0= √ ((2 S x cb)/cv) § § S= vast verbruik periode Q= bestelhoeveelheid cb= kosten per bestelling cv= kosten van het in voorraad houden van 1 eenheid gedurende 1 tijdseenheid Inkoop in Strategisch Perspectief Hoofdstuk 11

Just-in-time management (JIT) § Voorwaarden formule van Camp: § § § Het verbruik is

Just-in-time management (JIT) § Voorwaarden formule van Camp: § § § Het verbruik is redelijk stabiel. Het verbruik is regelmatig verspreid in loop van tijd. De leveringstijd ligt vast en schommelt niet. Vaste bestelkosten per order. Voorraadkosten zijn onafhankelijk van bestelde hoeveelheid. § JIT stelt deze veronderstellingen in wezen ter discussie. Bijv. kosten van een bestelling worden geanalyseerd in kosten verbonden aan: § § Onderhandelingen met de leverancier. De administratieve afhandeling. Het opvolgen en bewaken van orders. Ingangs- en kwaliteitscontroles. Inkoop in Strategisch Perspectief Hoofdstuk 11

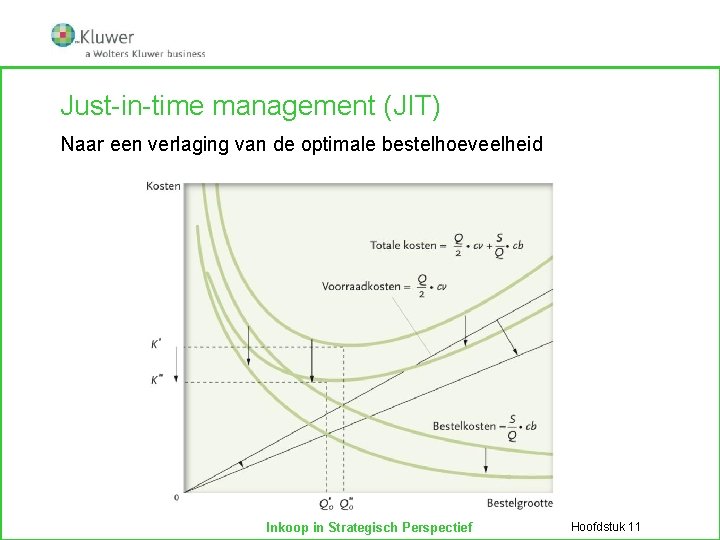

Just-in-time management (JIT) Naar een verlaging van de optimale bestelhoeveelheid Inkoop in Strategisch Perspectief

Just-in-time management (JIT) Naar een verlaging van de optimale bestelhoeveelheid Inkoop in Strategisch Perspectief Hoofdstuk 11

Kwaliteit en zero defects § Kleinere seriegrootten maken het noodzakelijk kwaliteitsdefecten in een vroeg

Kwaliteit en zero defects § Kleinere seriegrootten maken het noodzakelijk kwaliteitsdefecten in een vroeg stadium te signaleren. § JIT § Moet door alle sectoren in onderneming worden gedragen. § Invoeren kost tijd (het kostte Toyota 15 jaar). § Vereist dat alles de eerste keer goed gaat § Zero defects § Productie en planning kan niet succesvol worden ingevoerd zonder een zero defects filosofie Inkoop in Strategisch Perspectief Hoofdstuk 11

JIT en de inkoopfunctie Traditionele benadering JIT-benadering Selectie van leveranciers Minimaal 2 leveranciers; prijs

JIT en de inkoopfunctie Traditionele benadering JIT-benadering Selectie van leveranciers Minimaal 2 leveranciers; prijs staat centraal Vaak één lokale leverancier; regelmatige leveringen Plaatsing van de order Levertijd en kwaliteit vaak op het laatste moment veranderd Levertijd en kwaliteit staan vast; hoeveelheden indien nodig aanpassen aan vooraf vastgestelde marges Opvolgen van orders Veel telefoontjes om leveringsproblemen op te lossen Weinig leveringsproblemen vanwege duidelijke afspraken; kwaliteits- en leveringsproblemen worden niet getolereerd Ingangscontrole Controle van kwaliteit en hoeveelheden van bijna elke order Initiële steekproefgewijze controles; later geen controles meer Beoordeling leverancier Kwalitatieve beoordeling; leveringsverschillen soms oplopend tot wel 10% getolereerd Verschillen worden niet getolereerd; prijs is vastgesteld op een open calculatie Facturering Betaling per bestelling Facturen worden verzameld en éénmaal per maand betaald Inkoop in Strategisch Perspectief Hoofdstuk 11

Consequenties voor leveranciers § Voordelen: § Leverancier periodiek geinformeerd over te leveren hoeveelheden en

Consequenties voor leveranciers § Voordelen: § Leverancier periodiek geinformeerd over te leveren hoeveelheden en kan zo productiehoeveelheid veel beter plannen. § Administratieve besparingen door koppeling productieen materiaalplanningsystemen van de leverancier en de klant door elektronische informatiesystemen (zoals EDI). § Constante communicatie over kwaliteits- en kostenverbeteringen kunnen leiden tot product- en procesinnovatie. § Investeringsbeleid: JIT contracten worden voor een lange periode getekend en garanderen een zeker volume en een zekere omzet over die periode. Inkoop in Strategisch Perspectief Hoofdstuk 11

Consequenties voor leveranciers § Nadelen: § In veel industriële sectoren: sterke hiërarchie in de

Consequenties voor leveranciers § Nadelen: § In veel industriële sectoren: sterke hiërarchie in de verschillende schakels van de supply chain. Grote producenten leggen zonder pardon de kleinere en afhankelijke leveranciers hun wil op. § Het kost tijd (en geld) om te leveren op zero defects of om zero defects te produceren. Deze investeringen komen voor rekening van de leverancier. § Leverancier kan erg afhankelijk worden van slechts één fabrikant. Inkoop in Strategisch Perspectief Hoofdstuk 11

Piramidevormige opbouw toeleveringsstructuur Inkoop in Strategisch Perspectief Hoofdstuk 11

Piramidevormige opbouw toeleveringsstructuur Inkoop in Strategisch Perspectief Hoofdstuk 11

JIT en leveranciersselectie § Leveranciers die hun vestiging dicht bij de JITpartner hebben, zijn

JIT en leveranciersselectie § Leveranciers die hun vestiging dicht bij de JITpartner hebben, zijn in het voordeel. § Business gebaseerd op open calculatie. § ‘Kwaliteit op tijd’. § Leveranciersclassificatie: § Op tijd leveren: § Kwaliteit: A= uitstekend, B= goed, C= slecht 1= uitstekend, 2= goed, 3= slecht § Voorbeeld: C 1 leverancier levert hoge kwaliteit maar levert niet altijd op tijd Inkoop in Strategisch Perspectief Hoofdstuk 11

Elementen van het inkoopsysteem § Belangrijkste elementen van een inkoopsysteem: § Bestelaanvragen § Artikel-

Elementen van het inkoopsysteem § Belangrijkste elementen van een inkoopsysteem: § Bestelaanvragen § Artikel- en leveranciersbestand § Contractdossier § Orderbewaking § Levering § Factuurafhandeling Inkoop in Strategisch Perspectief Hoofdstuk 11

Afstemmingsproblemen inkoop en logistiek § Enkele typische probleemsituaties tussen inkoop en logistiek: § Niet

Afstemmingsproblemen inkoop en logistiek § Enkele typische probleemsituaties tussen inkoop en logistiek: § Niet eenduidig gedefinieerde specificaties § Onnodig complexe specificaties ipv standaard § Frequente veranderingen in de materiaalplanning verstoren afspraken met leveranciers § Up-to-date houden van logistieke basisinformatie § Onvoldoende integratie van inkoop in de goederenstroombeheersing Inkoop in Strategisch Perspectief Hoofdstuk 11
