Időtervezés dr. Neszmélyi László

Időtervezés dr. Neszmélyi László

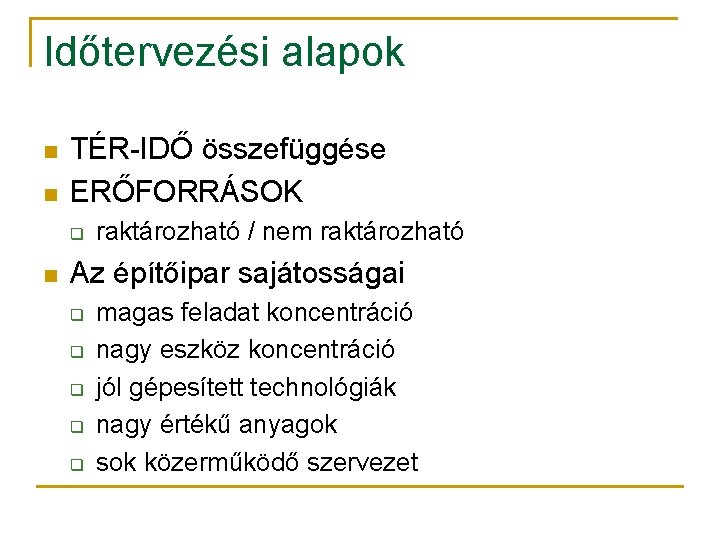

Időtervezési alapok n n TÉR-IDŐ összefüggése ERŐFORRÁSOK q n raktározható / nem raktározható Az

Időtervezési alapok n n TÉR-IDŐ összefüggése ERŐFORRÁSOK q n raktározható / nem raktározható Az építőipar sajátosságai q q q magas feladat koncentráció nagy eszköz koncentráció jól gépesített technológiák nagy értékű anyagok sok közerműködő szervezet

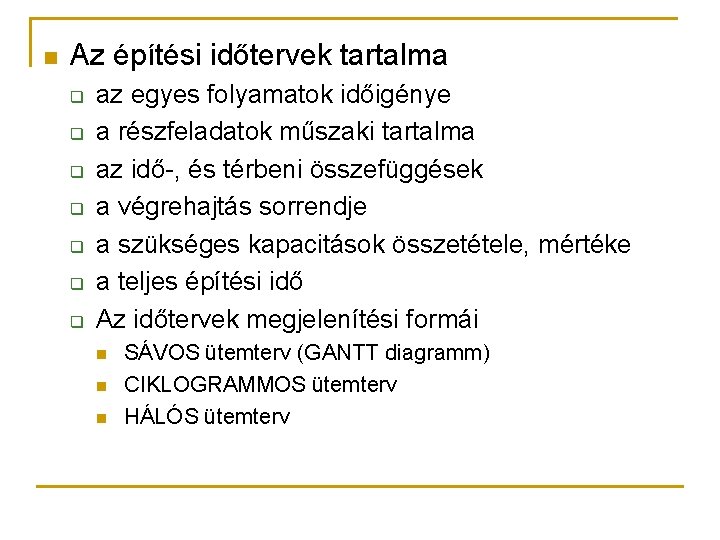

n Az építési időtervek tartalma q q q q az egyes folyamatok időigénye a

n Az építési időtervek tartalma q q q q az egyes folyamatok időigénye a részfeladatok műszaki tartalma az idő-, és térbeni összefüggések a végrehajtás sorrendje a szükséges kapacitások összetétele, mértéke a teljes építési idő Az időtervek megjelenítési formái n n n SÁVOS ütemterv (GANTT diagramm) CIKLOGRAMMOS ütemterv HÁLÓS ütemterv

q Az időtervek megjelenítési formái n SÁVOS ütemterv (GANTT diagramm)

q Az időtervek megjelenítési formái n SÁVOS ütemterv (GANTT diagramm)

n CIKLOGRAMMOS ütemterv

n CIKLOGRAMMOS ütemterv

Zalalövő (kiz. ) - Zalacséb-Salomvár (kiz. ) vasútvonal Építési ütemterv - Mérnöki ciklogram 9

Zalalövő (kiz. ) - Zalacséb-Salomvár (kiz. ) vasútvonal Építési ütemterv - Mérnöki ciklogram 9 + 32 1. 5 mny 11 + 10 1. 5 mny 13 + 02 1. 5 mny 19 + 03 1. 5 mny 19 + 62 6. 0 mny 26 + 45 2. 0 mny 20 + 45 2. 0 mny 3. sz. gyalogés kerékpár út 218 (18) 26 + 58 28 + 57 2. 0 mny 7. 2 STRAIL 33 + 27 2. 0 mny 38 + 74 8. 4 STRAIL 36 + 00 1. 5 mny 39 + 58 6. 0 mny 41 + 20 1. 5 mny 51 + 93 1. 5 mny 45 + 05 1. 5 mny 53 + 85 7. 2 STRAIL 53 + 97 1. 5 mny (48) (49) 59 + 70 1. 5 mny 63 + 11 6. 0 mny (47) (19) (20) (5) (27) (28) (29) (26) (21) (22) (23) (24) (30) (31) (32) (25) (34) (33) Budafa mh 7411 sz. út 1. sz. földút 219 (57) 5. sz. földút (58) Zalalövő felé (3) 9 1 1 2 3 4 5 6 7 8 9 2 1 2 3 4 5 6 7 8 Zalapatakalja mh „A” jelű földút 1 2 3 1 7 8 4 9 1 2 2. sz. földút 3 4 5 6 4. sz. földút 7 8 9 5 2 1 2. sz. 6 20 k. V. 1. sz. 6 7 8 9 6 1 2 3 4 6. sz. földút 64+00 63+11 61+50 59+70 53+85 53+00 51+93 50+60 A 3 Víz 0. 4 k. V. Tcs 1 20 k. V. 1. sz. Bh+B 2 Tcs 1 20 k. V. Tcs 1 Bh+B 2 2. sz. 10 3. sz. 11 Tcs 1 12 4. sz. 13 3. sz. 5. sz. 14 15 6. sz. Tcs 1 Kc 16 7. sz. 8. sz. 17 9. sz. 18 10. sz. 19 11. sz. 20 12. sz. 21 13. sz. Bh+B 2 22 Tcse To 23 A 3 24 25 Tcse K c Kc GR I. Z GR II. Tcs 2 A 3 R 26 27 To 28 GR I. Z GR II. Tcs 2 Vízmű bont. Tcs 2 29 30 R 31 To Tv 32 33 R V 34 35 Jelmagyarázat: 36 Sz. V. - Szennyvíz Bh - Humuszleszedés Kc - Kavicscölöp Tv - Vízzáró stabilizáció 37 Víz B 2 - Bevágás fejtés GR - Georács 39 5 4. sz. földút 45+05 41+20 39+58 37+70 38+74 36+00 34+10 35+30 35+50 32+70 33+27 31+10 30+00 27+70 26+45 24+10 20+45 20+70 19+62 19+03 12+70 13+02 10+40 11+10 5 40 4 Sz. V. A 3 38 3 Bh+B 2 4 9 6 2. sz. földút Bh+B 2 Sz. V. 3 8 5 Sz. V. 2 7 4 Zala holtág 9+32 9+60 8+50 0+00 3 2. sz. földút 86 sz. út Rédics felé 7+80 9 28+57 29+10 8 (59) (4) 220 221 7 - Vízvezeték 20 k. V. - Elektromos vez. A 3 - Visszatöltés helyi R ag. Rézsűvédelem. 0. 4 k. V. -Elektromos vez. Tcs - Talajcsere. MÁV KBPI - Innotech Kft. 2003. To - Töltésépítés. V - Homokos kav. védő rtg. Tcse A 3 Z GR II.

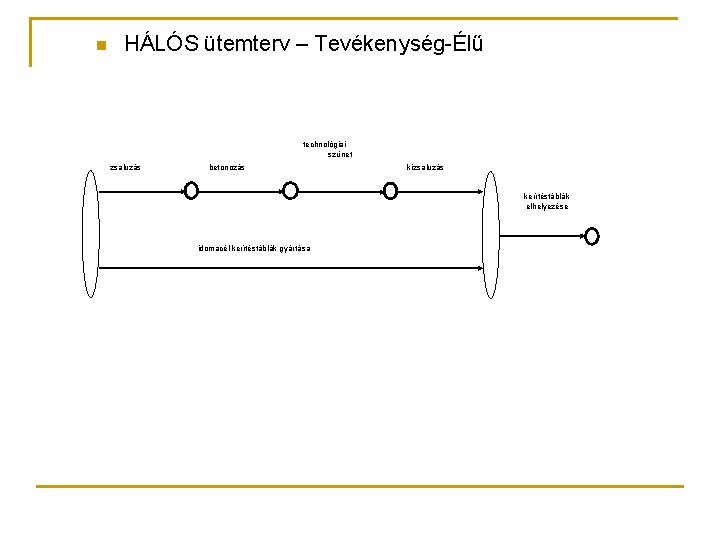

n HÁLÓS ütemterv – Tevékenység-Élű technológiai szünet zsaluzás betonozás kizsaluzás kerítéstáblák elhelyezése idomacél kerítéstáblák

n HÁLÓS ütemterv – Tevékenység-Élű technológiai szünet zsaluzás betonozás kizsaluzás kerítéstáblák elhelyezése idomacél kerítéstáblák gyártása

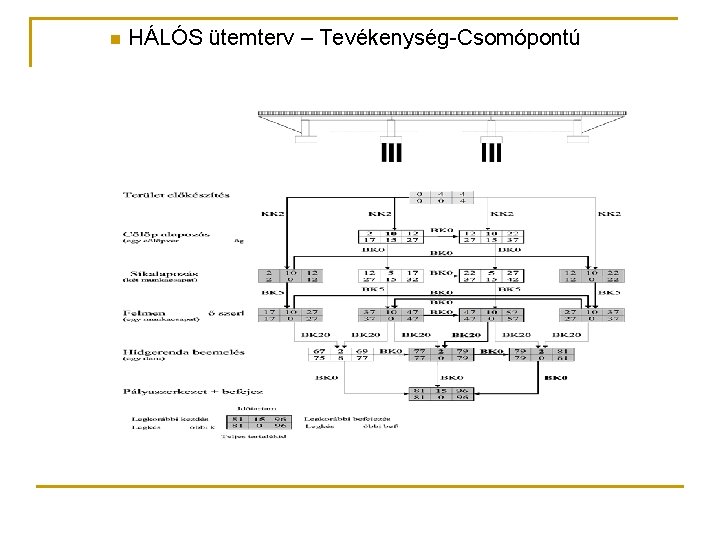

n HÁLÓS ütemterv – Tevékenység-Csomópontú

n HÁLÓS ütemterv – Tevékenység-Csomópontú

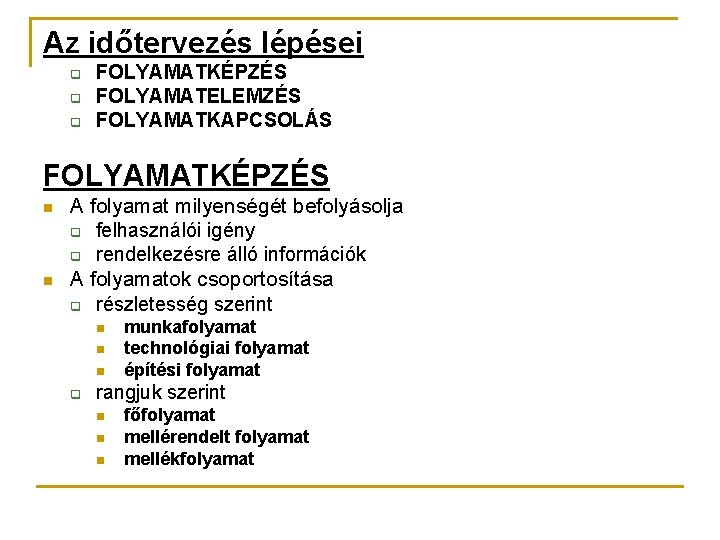

Az időtervezés lépései q q q FOLYAMATKÉPZÉS FOLYAMATELEMZÉS FOLYAMATKAPCSOLÁS FOLYAMATKÉPZÉS n n A folyamat

Az időtervezés lépései q q q FOLYAMATKÉPZÉS FOLYAMATELEMZÉS FOLYAMATKAPCSOLÁS FOLYAMATKÉPZÉS n n A folyamat milyenségét befolyásolja q felhasználói igény q rendelkezésre álló információk A folyamatok csoportosítása q részletesség szerint n n n q munkafolyamat technológiai folyamat építési folyamat rangjuk szerint n n n főfolyamat mellérendelt folyamat mellékfolyamat

n A folyamatképzés szempontjai q q q q az alkalmazás célja az összekapcsolhatósági kritérium

n A folyamatképzés szempontjai q q q q az alkalmazás célja az összekapcsolhatósági kritérium az erőforrás homogenitása a mennyiségi kritérium bonyolultsági fok résztvevő szervezetek egyéb szubjektív szempont

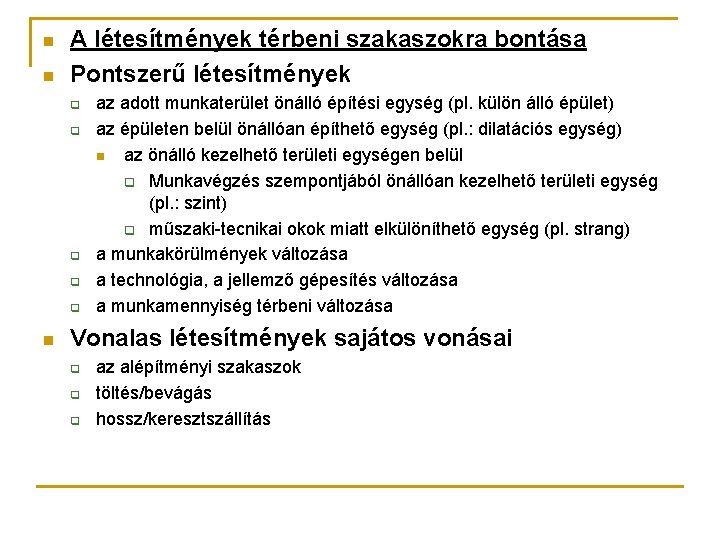

n n A létesítmények térbeni szakaszokra bontása Pontszerű létesítmények q q q n az

n n A létesítmények térbeni szakaszokra bontása Pontszerű létesítmények q q q n az adott munkaterület önálló építési egység (pl. külön álló épület) az épületen belül önállóan építhető egység (pl. : dilatációs egység) n az önálló kezelhető területi egységen belül q Munkavégzés szempontjából önállóan kezelhető területi egység (pl. : szint) q műszaki-tecnikai okok miatt elkülöníthető egység (pl. strang) a munkakörülmények változása a technológia, a jellemző gépesítés változása a munkamennyiség térbeni változása Vonalas létesítmények sajátos vonásai q q q az alépítményi szakaszok töltés/bevágás hossz/keresztszállítás

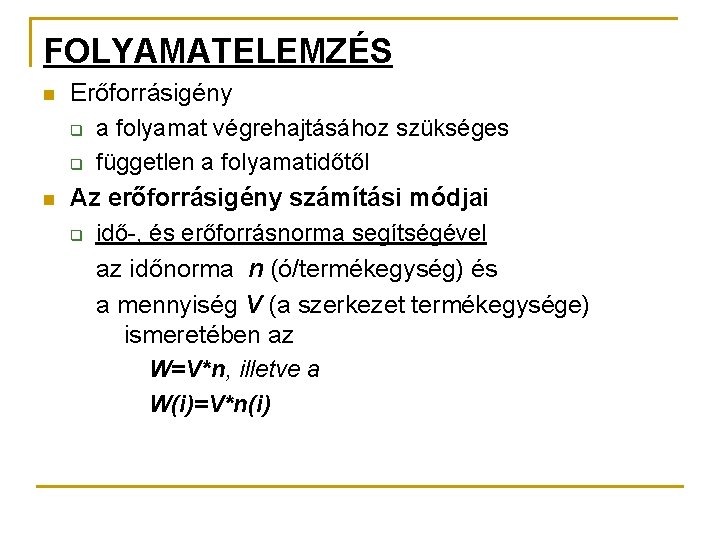

FOLYAMATELEMZÉS n n Erőforrásigény q a folyamat végrehajtásához szükséges q független a folyamatidőtől Az

FOLYAMATELEMZÉS n n Erőforrásigény q a folyamat végrehajtásához szükséges q független a folyamatidőtől Az erőforrásigény számítási módjai q idő-, és erőforrásnorma segítségével az időnorma n (ó/termékegység) és a mennyiség V (a szerkezet termékegysége) ismeretében az W=V*n, illetve a W(i)=V*n(i)

q teljesítménynorma segítségével n n az időnorma N (termékegység/óra), és a mennyiség V(termékegység) ismeretében

q teljesítménynorma segítségével n n az időnorma N (termékegység/óra), és a mennyiség V(termékegység) ismeretében az W=V/N összefüggés szerint. q termelékenységi mutató segítségével n n a termelékenységi mutató T (eft/fő*hó) mértékegységgel, és a szerkezet költsége Kg (e. Ft) ismeretében az W=kg/T Összefüggés alapján számítható

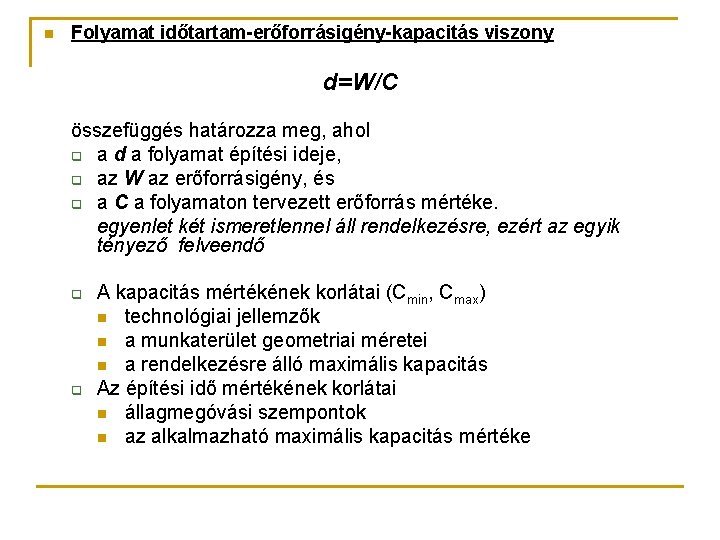

n Folyamat időtartam-erőforrásigény-kapacitás viszony d=W/C összefüggés határozza meg, ahol q a d a folyamat

n Folyamat időtartam-erőforrásigény-kapacitás viszony d=W/C összefüggés határozza meg, ahol q a d a folyamat építési ideje, q az W az erőforrásigény, és q a C a folyamaton tervezett erőforrás mértéke. egyenlet két ismeretlennel áll rendelkezésre, ezért az egyik tényező felveendő q q A kapacitás mértékének korlátai (Cmin, Cmax) n technológiai jellemzők n a munkaterület geometriai méretei n a rendelkezésre álló maximális kapacitás Az építési idő mértékének korlátai n állagmegóvási szempontok n az alkalmazható maximális kapacitás mértéke

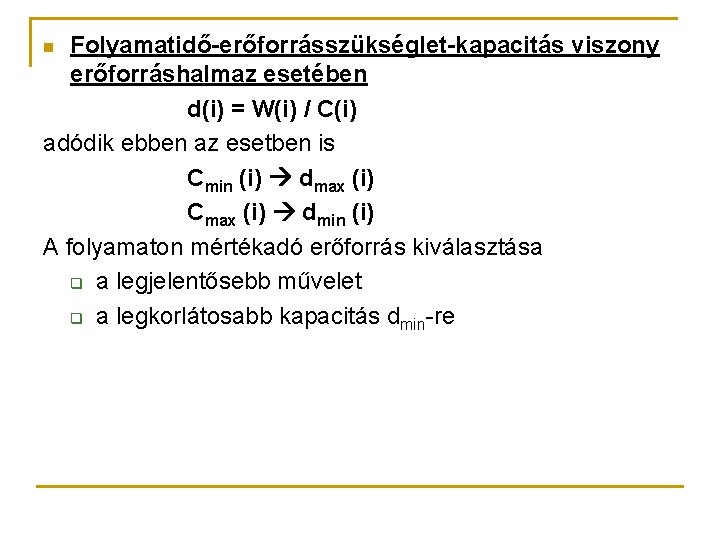

Folyamatidő-erőforrásszükséglet-kapacitás viszony erőforráshalmaz esetében d(i) = W(i) / C(i) adódik ebben az esetben is

Folyamatidő-erőforrásszükséglet-kapacitás viszony erőforráshalmaz esetében d(i) = W(i) / C(i) adódik ebben az esetben is Cmin (i) dmax (i) Cmax (i) dmin (i) A folyamaton mértékadó erőforrás kiválasztása q a legjelentősebb művelet q a legkorlátosabb kapacitás dmin-re n

FOLYAMATKAPCSOLÁS Alapvető feltétel q építési technológia q ütemezési célkritérium n Ütemezési célkritériumok q időkorlátos

FOLYAMATKAPCSOLÁS Alapvető feltétel q építési technológia q ütemezési célkritérium n Ütemezési célkritériumok q időkorlátos q erőforráskorlátos n A folyamatok kapcsolata, az idő-, és erőforrás viszonya q soros folyamatkapcsolat q párhuzamos folyamatkapcsolat q átlapoló folyamat kapcsolat esetében

n A folyamatok kapcsolata, az idő-, és erőforrás viszonya q soros –egyidejűséget kizáró- folyamatkapcsolat,

n A folyamatok kapcsolata, az idő-, és erőforrás viszonya q soros –egyidejűséget kizáró- folyamatkapcsolat, párhuzamos –független, egyídejű- folymatkapcsolat, q átlapoló –párhuzamosított-folymatkapcsolat

n ÁTLAPOLÁS q Az átlapolások mértékét befolyásolja n a feladat nagysága n a végrehajtás

n ÁTLAPOLÁS q Az átlapolások mértékét befolyásolja n a feladat nagysága n a végrehajtás időtartama n a térbeni méret n az alkalmazott technológia terület igénye n az elhelyezhető kapacitások nagysága

n Az átlapolások mértéke q gyors-lassú folyamatok esetében z=d. A/m q lassú-gyors folyamat esetében

n Az átlapolások mértéke q gyors-lassú folyamatok esetében z=d. A/m q lassú-gyors folyamat esetében z=d. B/m Általánosságban: Z(A, B)=MIN[d. A/m, d. B/m] Z A A B B Z

n Technológiai szünet előírása. q A vonalas, illetve nagykiterjedésű létesítmények esetében – z= konstans

n Technológiai szünet előírása. q A vonalas, illetve nagykiterjedésű létesítmények esetében – z= konstans (technológiára jellemző) Z Z A Z B

n Technológiai szünet előírása. q A pontszerű létesítmények esetében z= konstans (technológiára jellemző) A

n Technológiai szünet előírása. q A pontszerű létesítmények esetében z= konstans (technológiára jellemző) A B Z

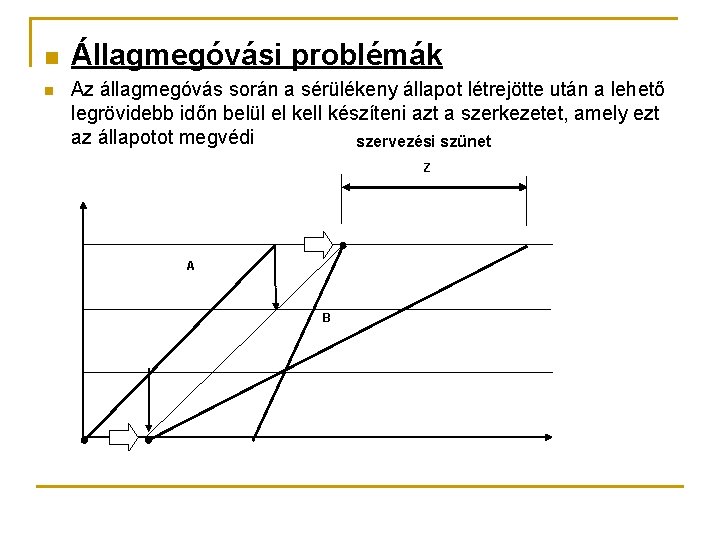

n n Állagmegóvási problémák Az állagmegóvás során a sérülékeny állapot létrejötte után a lehető

n n Állagmegóvási problémák Az állagmegóvás során a sérülékeny állapot létrejötte után a lehető legrövidebb időn belül el kell készíteni azt a szerkezetet, amely ezt az állapotot megvédi szervezési szünet Z A B

n ERŐFORRÁS ÁTÁLLÍTÁSA n Soros folyamatkapcsolat z=0 kapcsolati időparaméterrel A B

n ERŐFORRÁS ÁTÁLLÍTÁSA n Soros folyamatkapcsolat z=0 kapcsolati időparaméterrel A B

IDŐKORLÁTOS ÜTEMEZÉS A kötött sorrendű folyamatcsoportok célszerű időtartam viszonyai n Cél: az építési idő

IDŐKORLÁTOS ÜTEMEZÉS A kötött sorrendű folyamatcsoportok célszerű időtartam viszonyai n Cél: az építési idő adott – esetleg minimális szinten tartása Paradox helyzet -osztható kapacitások Z A B Z T Z A B C Z t C

Paradox helyzet -osztható kapacitások Z A B C Z T Z A C B

Paradox helyzet -osztható kapacitások Z A B C Z T Z A C B Z t n Következtetés: tervezési cél a közel azonos időtartamú folyamatok alkalmazása

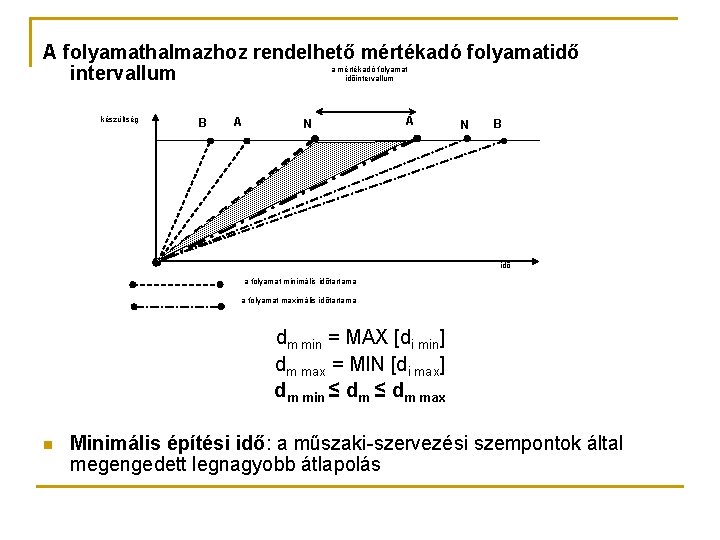

A folyamathalmazhoz rendelhető mértékadó folyamatidő intervallum a mértékadó folyamat időintervallum készültség B A N

A folyamathalmazhoz rendelhető mértékadó folyamatidő intervallum a mértékadó folyamat időintervallum készültség B A N B idő a folyamat minimális időtartama a folyamat maximális időtartama dm min = MAX [di min] dm max = MIN [di max] dm min ≤ dm max n Minimális építési idő: a műszaki-szervezési szempontok által megengedett legnagyobb átlapolás

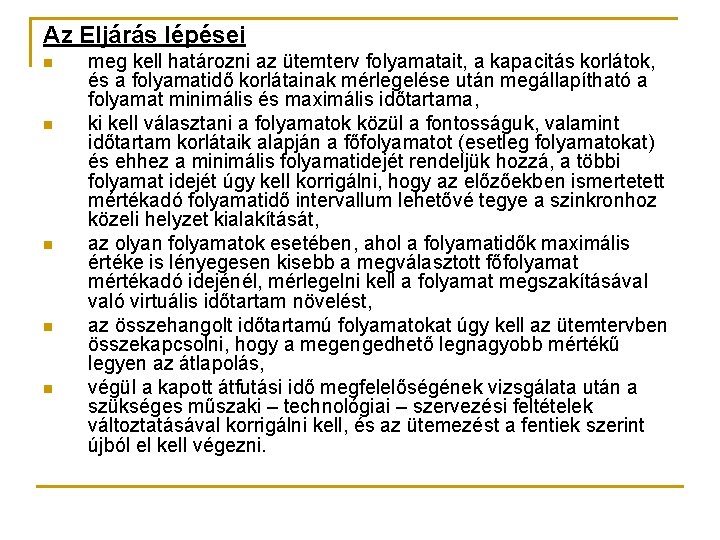

Az Eljárás lépései n n n meg kell határozni az ütemterv folyamatait, a kapacitás

Az Eljárás lépései n n n meg kell határozni az ütemterv folyamatait, a kapacitás korlátok, és a folyamatidő korlátainak mérlegelése után megállapítható a folyamat minimális és maximális időtartama, ki kell választani a folyamatok közül a fontosságuk, valamint időtartam korlátaik alapján a főfolyamatot (esetleg folyamatokat) és ehhez a minimális folyamatidejét rendeljük hozzá, a többi folyamat idejét úgy kell korrigálni, hogy az előzőekben ismertetett mértékadó folyamatidő intervallum lehetővé tegye a szinkronhoz közeli helyzet kialakítását, az olyan folyamatok esetében, ahol a folyamatidők maximális értéke is lényegesen kisebb a megválasztott főfolyamat mértékadó idejénél, mérlegelni kell a folyamat megszakításával való virtuális időtartam növelést, az összehangolt időtartamú folyamatokat úgy kell az ütemtervben összekapcsolni, hogy a megengedhető legnagyobb mértékű legyen az átlapolás, végül a kapott átfutási idő megfelelőségének vizsgálata után a szükséges műszaki – technológiai – szervezési feltételek változtatásával korrigálni kell, és az ütemezést a fentiek szerint újból el kell végezni.

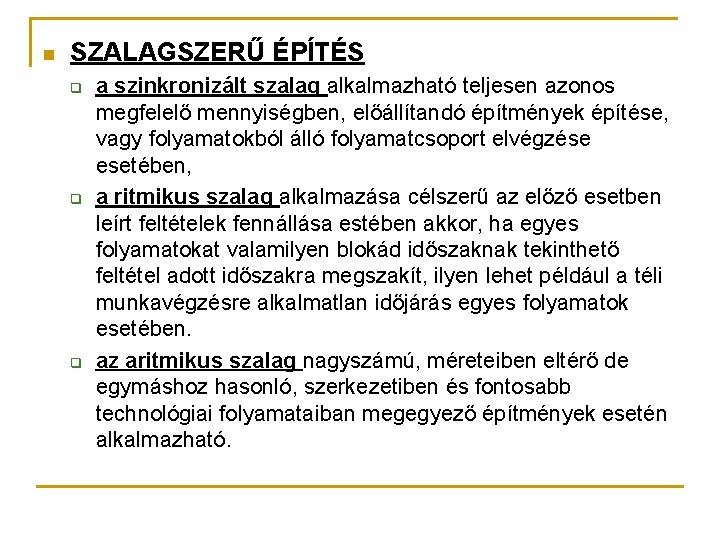

n SZALAGSZERŰ ÉPÍTÉS q q q a szinkronizált szalag alkalmazható teljesen azonos megfelelő mennyiségben,

n SZALAGSZERŰ ÉPÍTÉS q q q a szinkronizált szalag alkalmazható teljesen azonos megfelelő mennyiségben, előállítandó építmények építése, vagy folyamatokból álló folyamatcsoport elvégzése esetében, a ritmikus szalag alkalmazása célszerű az előző esetben leírt feltételek fennállása estében akkor, ha egyes folyamatokat valamilyen blokád időszaknak tekinthető feltétel adott időszakra megszakít, ilyen lehet például a téli munkavégzésre alkalmatlan időjárás egyes folyamatok esetében. az aritmikus szalag nagyszámú, méreteiben eltérő de egymáshoz hasonló, szerkezetiben és fontosabb technológiai folyamataiban megegyező építmények esetén alkalmazható.

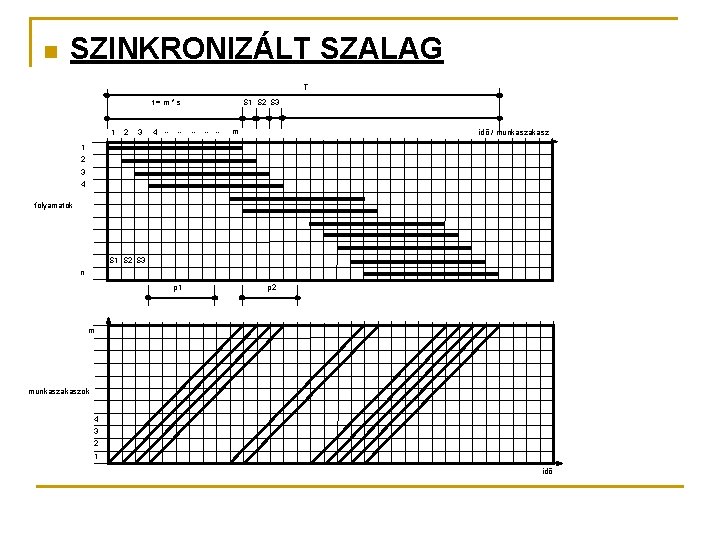

n SZINKRONIZÁLT SZALAG T t=m*s 1 2 3 4. . S 1 S 2

n SZINKRONIZÁLT SZALAG T t=m*s 1 2 3 4. . S 1 S 2 S 3. . . m idő / munkaszakasz 1 2 3 4 folyamatok S 1 S 2 S 3 n p 1 p 2 m munkaszakaszok 4 3 2 1 idő

T t=m*s 1 2 3 4. . S 1 S 2 S 3. .

T t=m*s 1 2 3 4. . S 1 S 2 S 3. . . m 1 2 3 4 folyamatok S 1 S 2 S 3 n p 1 p 2 T = t + (n-1) * s + p T a szalag teljes átfutási ideje t egy folyamat időtartama n a folyamatok száma m a munkaszakaszok száma s az ütemidő p az ütemidőn kívüli, technológiai és szervezési szünetek összegzett ideje mivel a t=m*s a teljes építési idő T = (m+n-1) * s + p idő / munkaszakasz

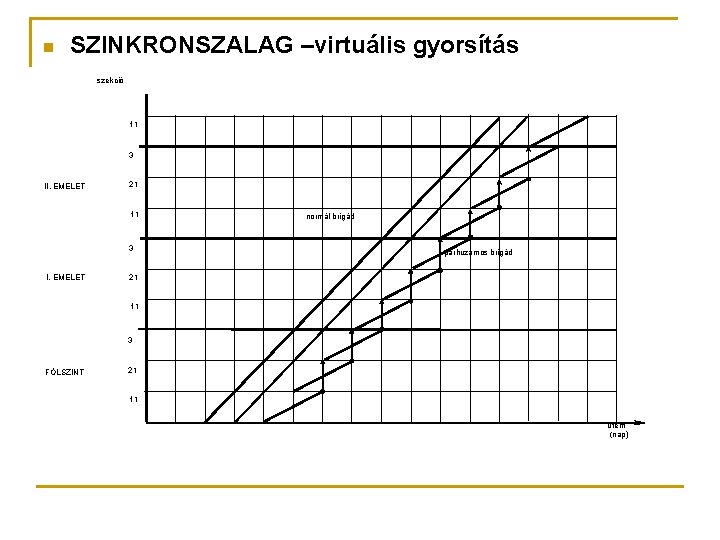

n SZINKRONSZALAG –virtuális gyorsítás szekció 11 3 II. EMELET 21 11 3 I. EMELET

n SZINKRONSZALAG –virtuális gyorsítás szekció 11 3 II. EMELET 21 11 3 I. EMELET normál brigád párhuzamos brigád 21 11 3 FÖLSZINT 21 11 ütem (nap)

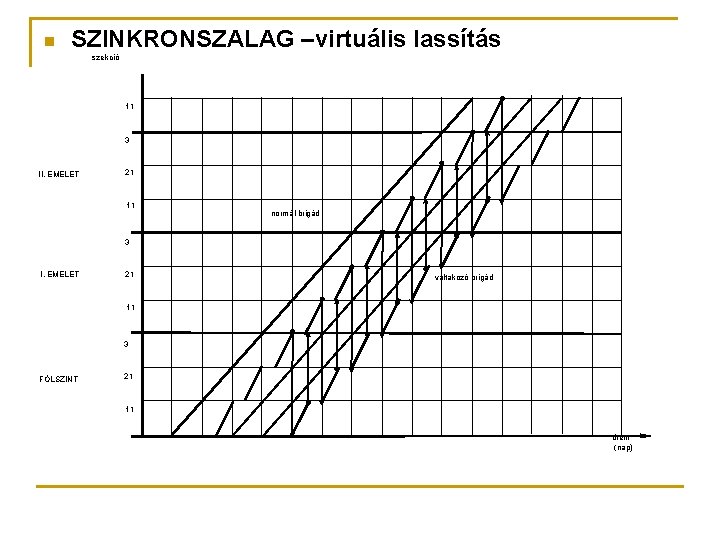

n SZINKRONSZALAG –virtuális lassítás szekció 11 3 II. EMELET 21 11 normál brigád 3

n SZINKRONSZALAG –virtuális lassítás szekció 11 3 II. EMELET 21 11 normál brigád 3 I. EMELET 21 váltakozó brigád 11 3 FÖLSZINT 21 11 ütem (nap)

n Az időtervezés lépései q q q Folyamatjegyzék összeállítása Erőforrás-szükségletek meghatározása Folyamat mértékadó erőforrásának

n Az időtervezés lépései q q q Folyamatjegyzék összeállítása Erőforrás-szükségletek meghatározása Folyamat mértékadó erőforrásának minimális és maximális szintjének megállapítása Az egyes folyamatok legkisebb és legnagyobb éerékének meghatározása A mértékadó folyamatidő intervallum megállapítása A folyamatok közötti függőségi viszony feltárása n n q q Technológiai, állagmegóvási feltételek, Erőforrás és átfutási idő korlátok, Az átlapolhatóságok megállapítása Technológiai szünetek feltárása A folyamatok időbeni helyzeteinek meghatározása Az ütemterv felülvizsgálata, a korrekciók végrehajtása

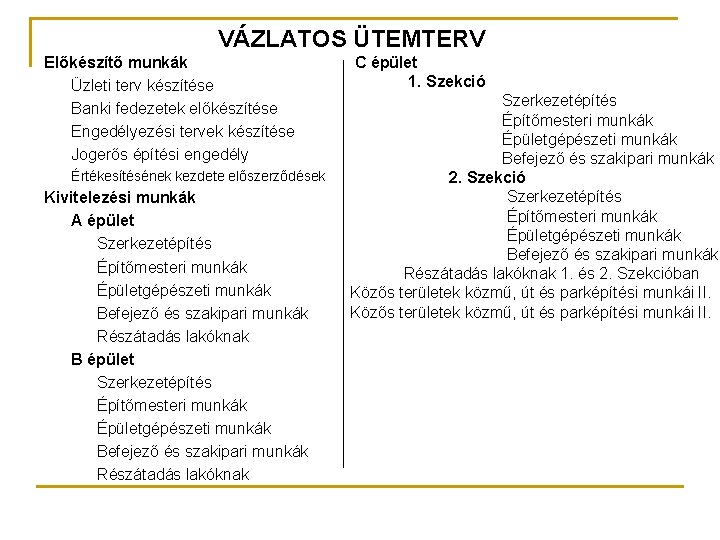

VÁZLATOS ÜTEMTERV Előkészítő munkák Üzleti terv készítése Banki fedezetek előkészítése Engedélyezési tervek készítése Jogerős

VÁZLATOS ÜTEMTERV Előkészítő munkák Üzleti terv készítése Banki fedezetek előkészítése Engedélyezési tervek készítése Jogerős építési engedély Értékesítésének kezdete előszerződések Kivitelezési munkák A épület Szerkezetépítés Építőmesteri munkák Épületgépészeti munkák Befejező és szakipari munkák Részátadás lakóknak B épület Szerkezetépítés Építőmesteri munkák Épületgépészeti munkák Befejező és szakipari munkák Részátadás lakóknak C épület 1. Szekció Szerkezetépítés Építőmesteri munkák Épületgépészeti munkák Befejező és szakipari munkák 2. Szekció Szerkezetépítés Építőmesteri munkák Épületgépészeti munkák Befejező és szakipari munkák Részátadás lakóknak 1. és 2. Szekcióban Közős területek közmű, út és parképítési munkái II.

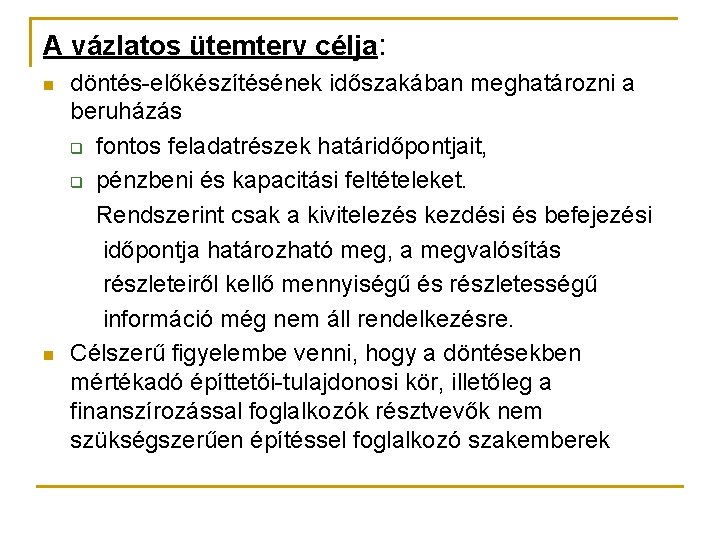

A vázlatos ütemterv célja: n n döntés-előkészítésének időszakában meghatározni a beruházás q fontos feladatrészek

A vázlatos ütemterv célja: n n döntés-előkészítésének időszakában meghatározni a beruházás q fontos feladatrészek határidőpontjait, q pénzbeni és kapacitási feltételeket. Rendszerint csak a kivitelezés kezdési és befejezési időpontja határozható meg, a megvalósítás részleteiről kellő mennyiségű és részletességű információ még nem áll rendelkezésre. Célszerű figyelembe venni, hogy a döntésekben mértékadó építtetői-tulajdonosi kör, illetőleg a finanszírozással foglalkozók résztvevők nem szükségszerűen építéssel foglalkozó szakemberek

Általában tartalmaznia kell: q q q q a tervek szállítását, hatósági engedélyezési eljárásokat, vizsgálatok,

Általában tartalmaznia kell: q q q q a tervek szállítását, hatósági engedélyezési eljárásokat, vizsgálatok, engedélyek beszerzését, egyes létesítmények építésének és technológiai szerelésének kezdését, befejezését, munkaterület átadását, fontosabb gépek és berendezések megrendelését, szállítását, a beruházás üzembe helyezését, időben szakaszolt beruházások esetében ezen kívül az egyes szakaszok üzembe helyezési időpontjait (részhatáridők).

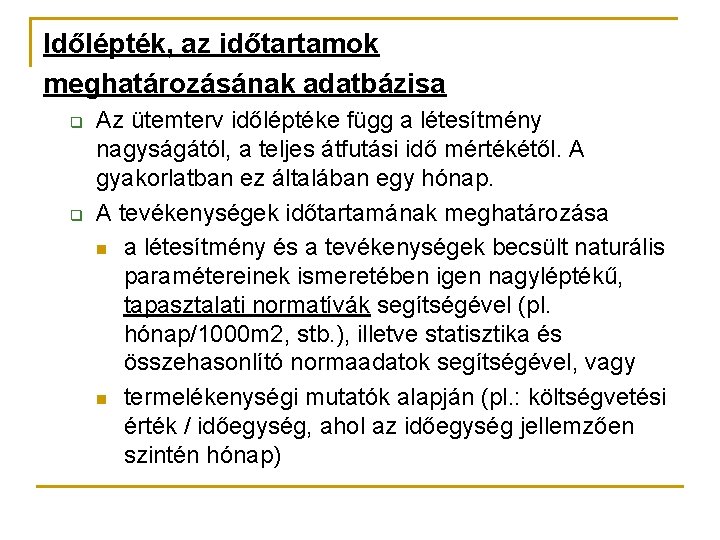

Időlépték, az időtartamok meghatározásának adatbázisa q q Az ütemterv időléptéke függ a létesítmény nagyságától,

Időlépték, az időtartamok meghatározásának adatbázisa q q Az ütemterv időléptéke függ a létesítmény nagyságától, a teljes átfutási idő mértékétől. A gyakorlatban ez általában egy hónap. A tevékenységek időtartamának meghatározása n a létesítmény és a tevékenységek becsült naturális paramétereinek ismeretében igen nagyléptékű, tapasztalati normatívák segítségével (pl. hónap/1000 m 2, stb. ), illetve statisztika és összehasonlító normaadatok segítségével, vagy n termelékenységi mutatók alapján (pl. : költségvetési érték / időegység, ahol az időegység jellemzően szintén hónap)

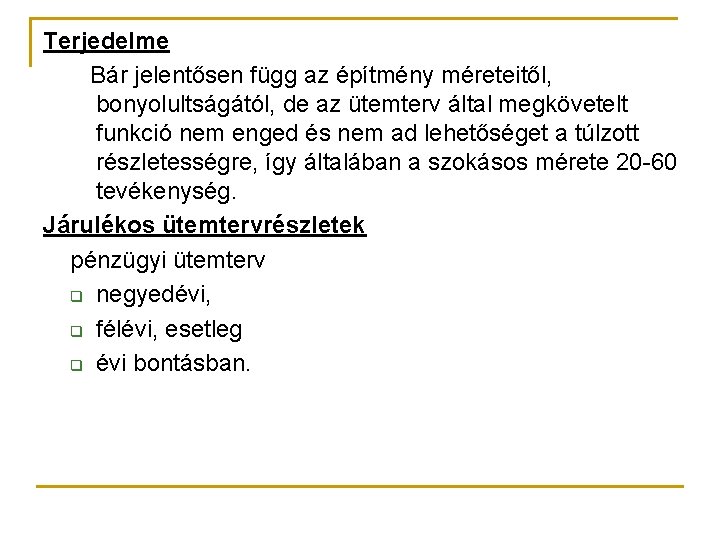

Terjedelme Bár jelentősen függ az építmény méreteitől, bonyolultságától, de az ütemterv által megkövetelt funkció

Terjedelme Bár jelentősen függ az építmény méreteitől, bonyolultságától, de az ütemterv által megkövetelt funkció nem enged és nem ad lehetőséget a túlzott részletességre, így általában a szokásos mérete 20 -60 tevékenység. Járulékos ütemtervrészletek pénzügyi ütemterv q negyedévi, q félévi, esetleg q évi bontásban.

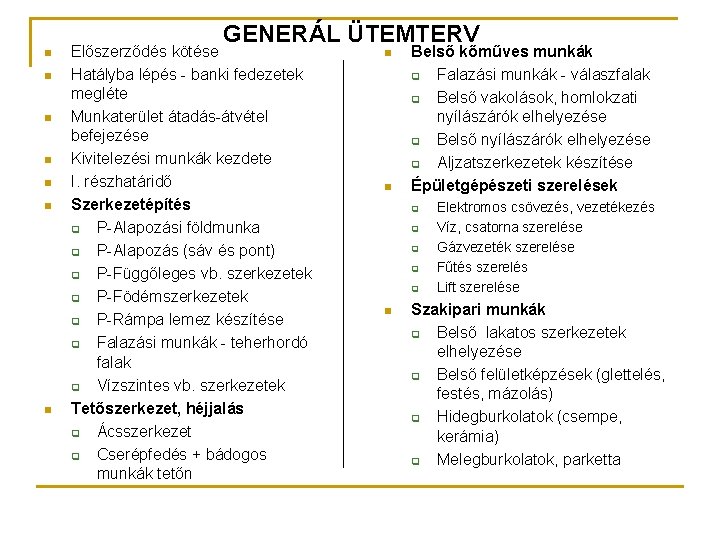

n n n n GENERÁL ÜTEMTERV Előszerződés kötése Hatályba lépés - banki fedezetek megléte

n n n n GENERÁL ÜTEMTERV Előszerződés kötése Hatályba lépés - banki fedezetek megléte Munkaterület átadás-átvétel befejezése Kivitelezési munkák kezdete I. részhatáridő Szerkezetépítés q P-Alapozási földmunka q P-Alapozás (sáv és pont) q P-Függőleges vb. szerkezetek q P-Födémszerkezetek q P-Rámpa lemez készítése q Falazási munkák - teherhordó falak q Vízszintes vb. szerkezetek Tetőszerkezet, héjjalás q Ácsszerkezet q Cserépfedés + bádogos munkák tetőn n n Belső kőműves munkák q Falazási munkák - válaszfalak q Belső vakolások, homlokzati nyílászárók elhelyezése q Belső nyílászárók elhelyezése q Aljzatszerkezetek készítése Épületgépészeti szerelések q q q n Elektromos csövezés, vezetékezés Víz, csatorna szerelése Gázvezeték szerelése Fűtés szerelés Lift szerelése Szakipari munkák q Belső lakatos szerkezetek elhelyezése q Belső felületképzések (glettelés, festés, mázolás) q Hidegburkolatok (csempe, kerámia) q Melegburkolatok, parketta

n n n GENERÁL ÜTEMTERV Szerelvényezések Takarítás, befejező munkák Homlokzati és épületen kívüli munkák

n n n GENERÁL ÜTEMTERV Szerelvényezések Takarítás, befejező munkák Homlokzati és épületen kívüli munkák q q q n n Homlokzati vakolat + műkő + bádogos munkák Homlokzati lakatos szerkezetek, garázskapu elhelyezése Tereprendezés, növényesítés, épületen kívüli munkák Véghatáridő Műszaki átadás-átvételi eljárás

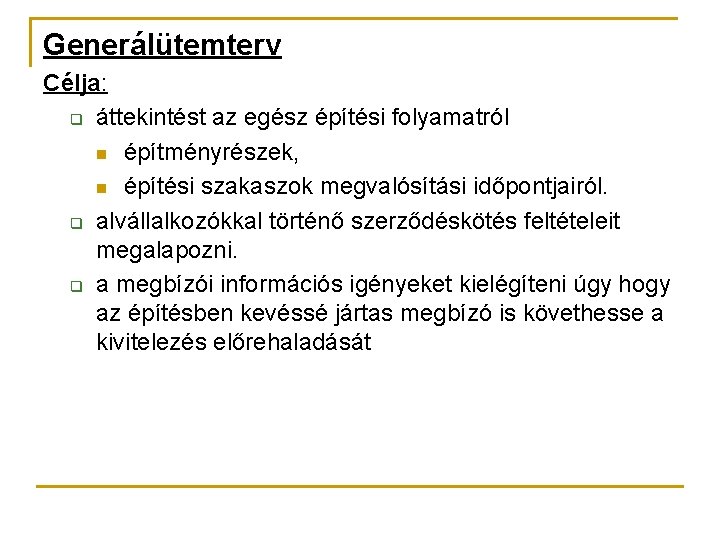

Generálütemterv Célja: q áttekintést az egész építési folyamatról n építményrészek, n építési szakaszok megvalósítási

Generálütemterv Célja: q áttekintést az egész építési folyamatról n építményrészek, n építési szakaszok megvalósítási időpontjairól. q alvállalkozókkal történő szerződéskötés feltételeit megalapozni. q a megbízói információs igényeket kielégíteni úgy hogy az építésben kevéssé jártas megbízó is követhesse a kivitelezés előrehaladását

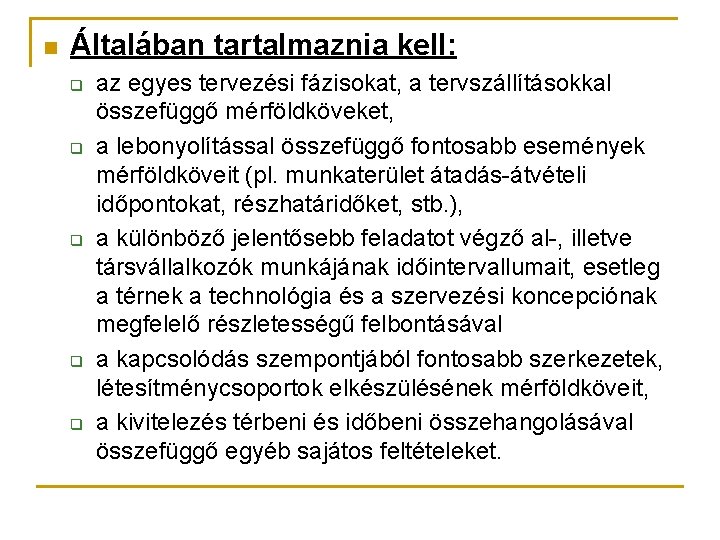

n Általában tartalmaznia kell: q q q az egyes tervezési fázisokat, a tervszállításokkal összefüggő

n Általában tartalmaznia kell: q q q az egyes tervezési fázisokat, a tervszállításokkal összefüggő mérföldköveket, a lebonyolítással összefüggő fontosabb események mérföldköveit (pl. munkaterület átadás-átvételi időpontokat, részhatáridőket, stb. ), a különböző jelentősebb feladatot végző al-, illetve társvállalkozók munkájának időintervallumait, esetleg a térnek a technológia és a szervezési koncepciónak megfelelő részletességű felbontásával a kapcsolódás szempontjából fontosabb szerkezetek, létesítménycsoportok elkészülésének mérföldköveit, a kivitelezés térbeni és időbeni összehangolásával összefüggő egyéb sajátos feltételeket.

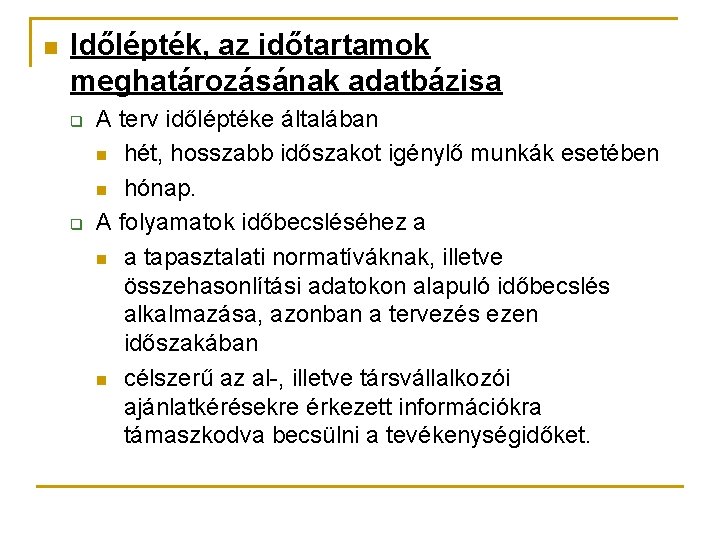

n Időlépték, az időtartamok meghatározásának adatbázisa q q A terv időléptéke általában n hét,

n Időlépték, az időtartamok meghatározásának adatbázisa q q A terv időléptéke általában n hét, hosszabb időszakot igénylő munkák esetében n hónap. A folyamatok időbecsléséhez a n a tapasztalati normatíváknak, illetve összehasonlítási adatokon alapuló időbecslés alkalmazása, azonban a tervezés ezen időszakában n célszerű az al-, illetve társvállalkozói ajánlatkérésekre érkezett információkra támaszkodva becsülni a tevékenységidőket.

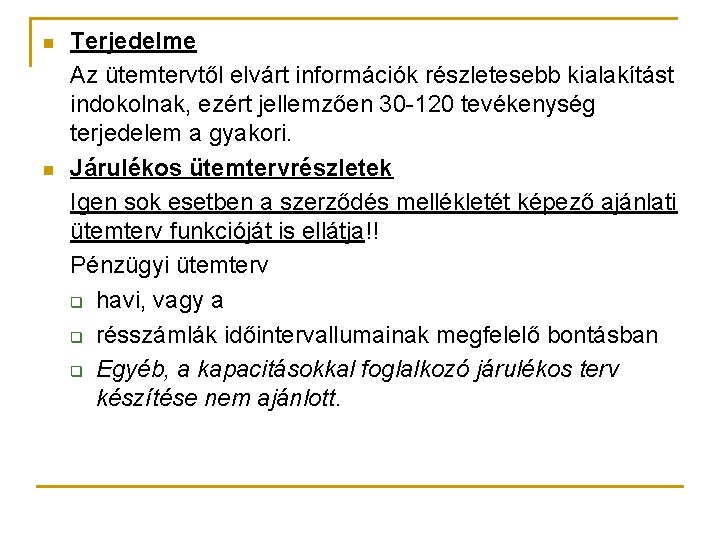

n n Terjedelme Az ütemtervtől elvárt információk részletesebb kialakítást indokolnak, ezért jellemzően 30 -120

n n Terjedelme Az ütemtervtől elvárt információk részletesebb kialakítást indokolnak, ezért jellemzően 30 -120 tevékenység terjedelem a gyakori. Járulékos ütemtervrészletek Igen sok esetben a szerződés mellékletét képező ajánlati ütemterv funkcióját is ellátja!! Pénzügyi ütemterv q havi, vagy a q résszámlák időintervallumainak megfelelő bontásban q Egyéb, a kapacitásokkal foglalkozó járulékos terv készítése nem ajánlott.

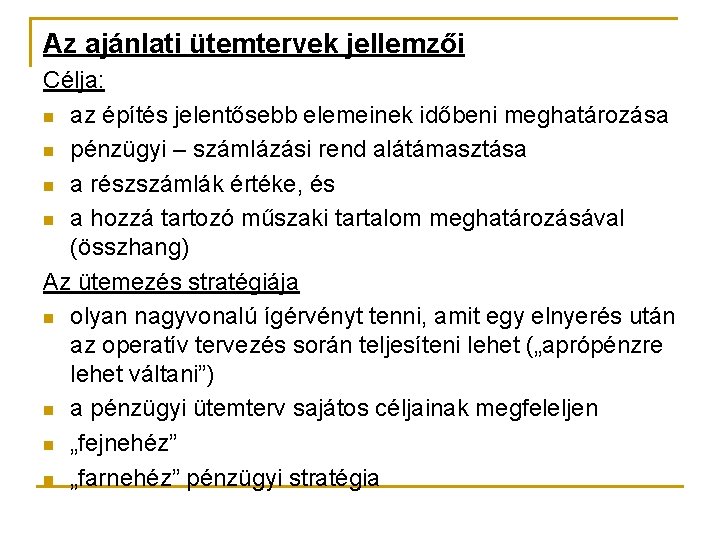

Az ajánlati ütemtervek jellemzői Célja: n az építés jelentősebb elemeinek időbeni meghatározása n pénzügyi

Az ajánlati ütemtervek jellemzői Célja: n az építés jelentősebb elemeinek időbeni meghatározása n pénzügyi – számlázási rend alátámasztása n a részszámlák értéke, és n a hozzá tartozó műszaki tartalom meghatározásával (összhang) Az ütemezés stratégiája n olyan nagyvonalú ígérvényt tenni, amit egy elnyerés után az operatív tervezés során teljesíteni lehet („aprópénzre lehet váltani”) n a pénzügyi ütemterv sajátos céljainak megfeleljen n „fejnehéz” n „farnehéz” pénzügyi stratégia

Folyamatképzés n az ajánlati felhívás előírásai n a feladat nagysága, bonyolultsága, szakmacsoportonkénti tagozódása n

Folyamatképzés n az ajánlati felhívás előírásai n a feladat nagysága, bonyolultsága, szakmacsoportonkénti tagozódása n a megkívánt pontossági igény (a rendelkezésre álló adatok) Jellemzője n részletessége igen kicsi ( nem operatív tervnek készül) n területi megosztásban az időben, vagy technológiájában elkülönülő, n egyéb szempontokból jelentős tényezők q alvállalkozói diszpozíciók, q különböző vállalkozók által igénybevett munkaterületek allokációja

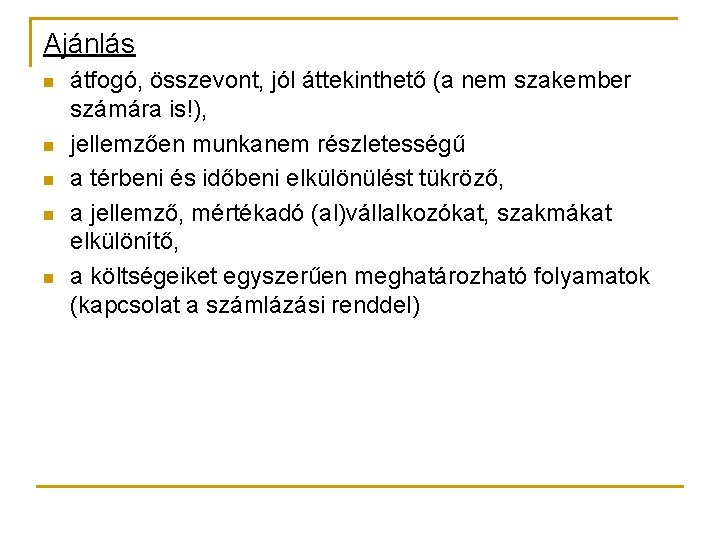

Ajánlás n n n átfogó, összevont, jól áttekinthető (a nem szakember számára is!), jellemzően

Ajánlás n n n átfogó, összevont, jól áttekinthető (a nem szakember számára is!), jellemzően munkanem részletességű a térbeni és időbeni elkülönülést tükröző, a jellemző, mértékadó (al)vállalkozókat, szakmákat elkülönítő, a költségeiket egyszerűen meghatározható folyamatok (kapcsolat a számlázási renddel)

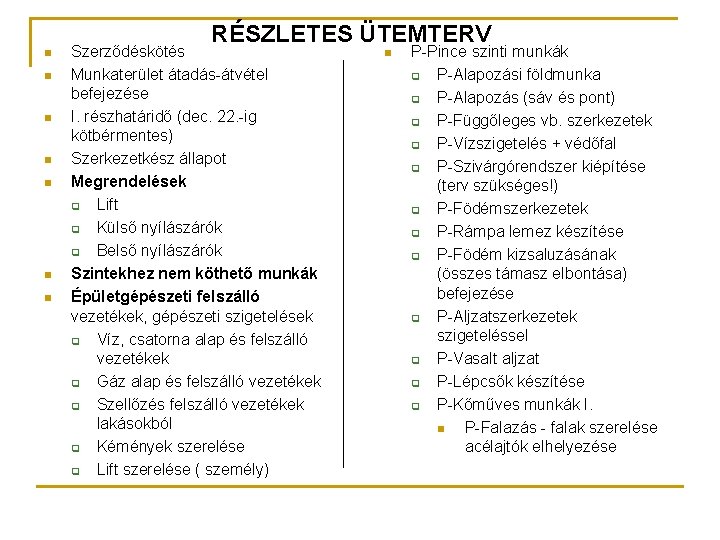

n n n n RÉSZLETES ÜTEMTERV Szerződéskötés Munkaterület átadás-átvétel befejezése I. részhatáridő (dec. 22.

n n n n RÉSZLETES ÜTEMTERV Szerződéskötés Munkaterület átadás-átvétel befejezése I. részhatáridő (dec. 22. -ig kötbérmentes) Szerkezetkész állapot Megrendelések q Lift q Külső nyílászárók q Belső nyílászárók Szintekhez nem köthető munkák Épületgépészeti felszálló vezetékek, gépészeti szigetelések q Víz, csatorna alap és felszálló vezetékek q Gáz alap és felszálló vezetékek q Szellőzés felszálló vezetékek lakásokból q Kémények szerelése q Lift szerelése ( személy) n P-Pince szinti munkák q P-Alapozási földmunka q P-Alapozás (sáv és pont) q P-Függőleges vb. szerkezetek q P-Vízszigetelés + védőfal q P-Szivárgórendszer kiépítése (terv szükséges!) q P-Födémszerkezetek q P-Rámpa lemez készítése q P-Födém kizsaluzásának (összes támasz elbontása) befejezése q P-Aljzatszerkezetek szigeteléssel q P-Vasalt aljzat q P-Lépcsők készítése q P-Kőműves munkák I. n P-Falazás - falak szerelése acélajtók elhelyezése

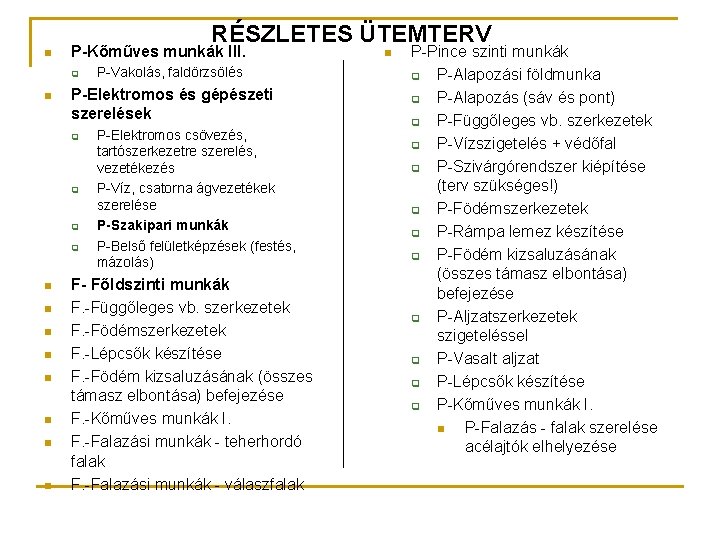

n RÉSZLETES ÜTEMTERV P-Kőműves munkák III. q n P-Elektromos és gépészeti szerelések q q

n RÉSZLETES ÜTEMTERV P-Kőműves munkák III. q n P-Elektromos és gépészeti szerelések q q n n n n P-Vakolás, faldörzsölés P-Elektromos csövezés, tartószerkezetre szerelés, vezetékezés P-Víz, csatorna ágvezetékek szerelése P-Szakipari munkák P-Belső felületképzések (festés, mázolás) F- Főldszinti munkák F. -Függőleges vb. szerkezetek F. -Födémszerkezetek F. -Lépcsők készítése F. -Födém kizsaluzásának (összes támasz elbontása) befejezése F. -Kőműves munkák I. F. -Falazási munkák - teherhordó falak F. -Falazási munkák - válaszfalak n P-Pince szinti munkák q P-Alapozási földmunka q P-Alapozás (sáv és pont) q P-Függőleges vb. szerkezetek q P-Vízszigetelés + védőfal q P-Szivárgórendszer kiépítése (terv szükséges!) q P-Födémszerkezetek q P-Rámpa lemez készítése q P-Födém kizsaluzásának (összes támasz elbontása) befejezése q P-Aljzatszerkezetek szigeteléssel q P-Vasalt aljzat q P-Lépcsők készítése q P-Kőműves munkák I. n P-Falazás - falak szerelése acélajtók elhelyezése

n n RÉSZLETES ÜTEMTERV P-Kőműves munkák III. q P-Vakolás, faldörzsölés P-Elektromos és gépészeti szerelések

n n RÉSZLETES ÜTEMTERV P-Kőműves munkák III. q P-Vakolás, faldörzsölés P-Elektromos és gépészeti szerelések q P-Elektromos csövezés, tartószerkezetre szerelés, vezetékezés q P-Víz, csatorna ágvezetékek szerelése P-Szakipari munkák q P-Belső felületképzések (festés, mázolás) F- Főldszinti munkák q F. -Függőleges vb. szerkezetek q F. -Födémszerkezetek q F. -Lépcsők készítése q F. -Födém kizsaluzásának (összes támasz elbontása) befejezése q q q F. -Kőműves munkák I. n F. -Falazás - teherhordó falak n F. -Falazás – válaszfalak F. -Kőműves munkák II. n F-Szigetelés + aljzatszerkezet készítése pincefödémen épületkonturon kívűl n F. -Aljzatszerkezetek készítése lakásoknál n F. -Aljzatszerkezetek készítése erkélyeken, loggíákon n F. -Aljzatszerkezetek készítése emeleti folyosókon F. -Kőműves munkák III. n F. -Belső vakolások n F. -Homlokzati nyílászárók elhelyezése n F. -Belső nyílászárók elhelyezése

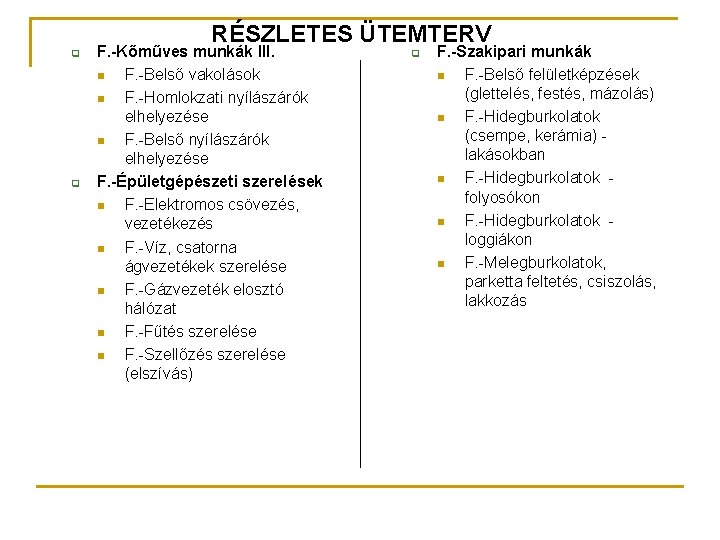

RÉSZLETES ÜTEMTERV q q F. -Kőműves munkák III. n F. -Belső vakolások n F.

RÉSZLETES ÜTEMTERV q q F. -Kőműves munkák III. n F. -Belső vakolások n F. -Homlokzati nyílászárók elhelyezése n F. -Belső nyílászárók elhelyezése F. -Épületgépészeti szerelések n F. -Elektromos csövezés, vezetékezés n F. -Víz, csatorna ágvezetékek szerelése n F. -Gázvezeték elosztó hálózat n F. -Fűtés szerelése n F. -Szellőzés szerelése (elszívás) q F. -Szakipari munkák n F. -Belső felületképzések (glettelés, festés, mázolás) n F. -Hidegburkolatok (csempe, kerámia) lakásokban n F. -Hidegburkolatok folyosókon n F. -Hidegburkolatok loggiákon n F. -Melegburkolatok, parketta feltetés, csiszolás, lakkozás

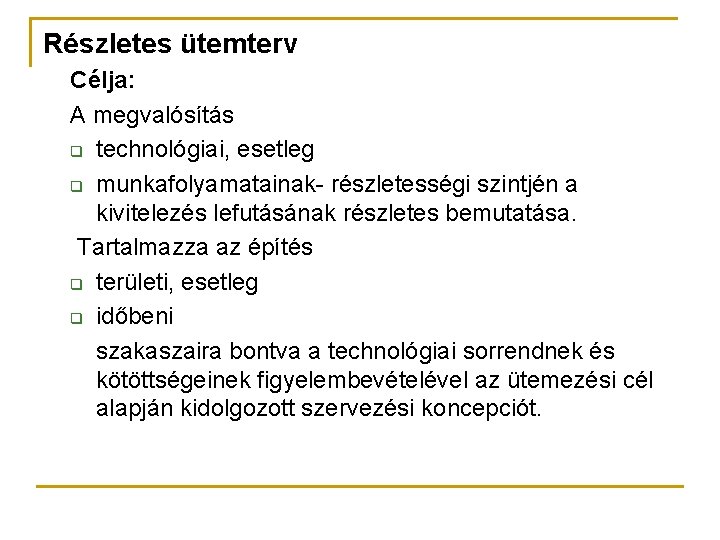

Részletes ütemterv Célja: A megvalósítás q technológiai, esetleg q munkafolyamatainak- részletességi szintjén a kivitelezés

Részletes ütemterv Célja: A megvalósítás q technológiai, esetleg q munkafolyamatainak- részletességi szintjén a kivitelezés lefutásának részletes bemutatása. Tartalmazza az építés q területi, esetleg q időbeni szakaszaira bontva a technológiai sorrendnek és kötöttségeinek figyelembevételével az ütemezési cél alapján kidolgozott szervezési koncepciót.

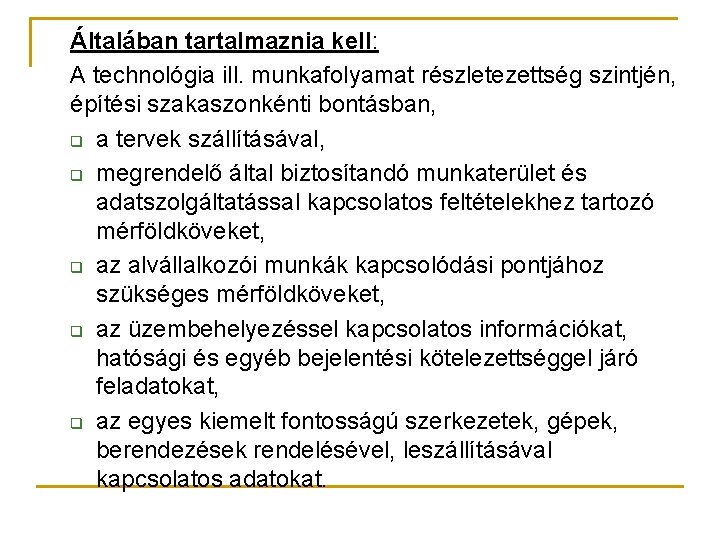

Általában tartalmaznia kell: A technológia ill. munkafolyamat részletezettség szintjén, építési szakaszonkénti bontásban, q a

Általában tartalmaznia kell: A technológia ill. munkafolyamat részletezettség szintjén, építési szakaszonkénti bontásban, q a tervek szállításával, q megrendelő által biztosítandó munkaterület és adatszolgáltatással kapcsolatos feltételekhez tartozó mérföldköveket, q az alvállalkozói munkák kapcsolódási pontjához szükséges mérföldköveket, q az üzembehelyezéssel kapcsolatos információkat, hatósági és egyéb bejelentési kötelezettséggel járó feladatokat, q az egyes kiemelt fontosságú szerkezetek, gépek, berendezések rendelésével, leszállításával kapcsolatos adatokat.

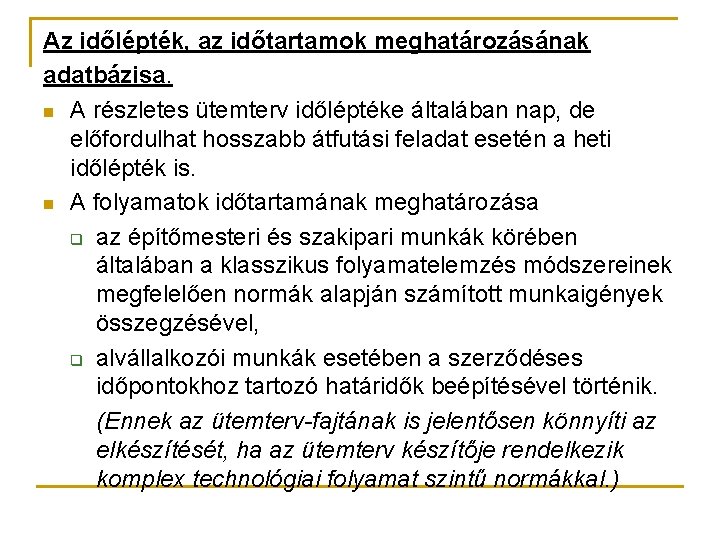

Az időlépték, az időtartamok meghatározásának adatbázisa. n A részletes ütemterv időléptéke általában nap, de

Az időlépték, az időtartamok meghatározásának adatbázisa. n A részletes ütemterv időléptéke általában nap, de előfordulhat hosszabb átfutási feladat esetén a heti időlépték is. n A folyamatok időtartamának meghatározása q az építőmesteri és szakipari munkák körében általában a klasszikus folyamatelemzés módszereinek megfelelően normák alapján számított munkaigények összegzésével, q alvállalkozói munkák esetében a szerződéses időpontokhoz tartozó határidők beépítésével történik. (Ennek az ütemterv-fajtának is jelentősen könnyíti az elkészítését, ha az ütemterv készítője rendelkezik komplex technológiai folyamat szintű normákkal. )

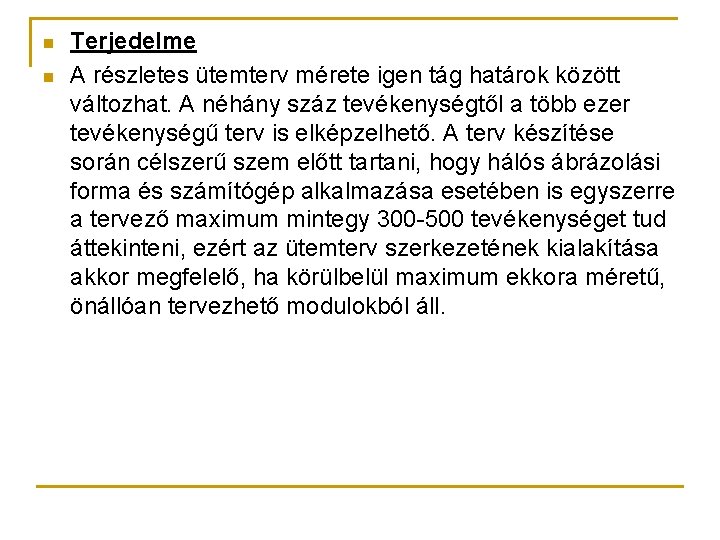

n n Terjedelme A részletes ütemterv mérete igen tág határok között változhat. A néhány

n n Terjedelme A részletes ütemterv mérete igen tág határok között változhat. A néhány száz tevékenységtől a több ezer tevékenységű terv is elképzelhető. A terv készítése során célszerű szem előtt tartani, hogy hálós ábrázolási forma és számítógép alkalmazása esetében is egyszerre a tervező maximum mintegy 300 -500 tevékenységet tud áttekinteni, ezért az ütemterv szerkezetének kialakítása akkor megfelelő, ha körülbelül maximum ekkora méretű, önállóan tervezhető modulokból áll.

AZ IDŐTERVEK AKTUALIZÁLÁSA Okai: n a kiindulási (aktualizálni kívánt) időterv alapjául szolgáló műszaki megoldások

AZ IDŐTERVEK AKTUALIZÁLÁSA Okai: n a kiindulási (aktualizálni kívánt) időterv alapjául szolgáló műszaki megoldások részben megváltoztak vagy pontosabbá váltak a tervezett munkavégzés nem az elhatározott ütemben folyik, aminek okai lehetnek q nem várt időjárási viszonyok q váratlan erőforrás hiányok, amik nem pótolhatók a tervezett folyamat időn belül, q alvállalkozói késedelmes teljesítés q anyaghiány q gépmeghibásodás, stb.

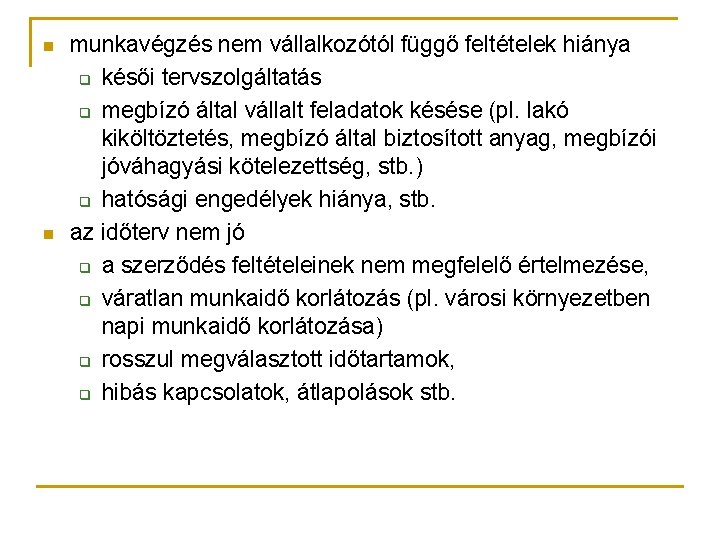

n n munkavégzés nem vállalkozótól függő feltételek hiánya q késői tervszolgáltatás q megbízó által

n n munkavégzés nem vállalkozótól függő feltételek hiánya q késői tervszolgáltatás q megbízó által vállalt feladatok késése (pl. lakó kiköltöztetés, megbízó által biztosított anyag, megbízói jóváhagyási kötelezettség, stb. ) q hatósági engedélyek hiánya, stb. az időterv nem jó q a szerződés feltételeinek nem megfelelő értelmezése, q váratlan munkaidő korlátozás (pl. városi környezetben napi munkaidő korlátozása) q rosszul megválasztott időtartamok, q hibás kapcsolatok, átlapolások stb.

Az aktualizált időterv Kiindulási adatok és információk: n az aktualizált terv kezdő időpontja, n

Az aktualizált időterv Kiindulási adatok és információk: n az aktualizált terv kezdő időpontja, n a kiindulási (aktualizálni kívánt) szervezési terv, n az aktualizálás időpontjáig elvégzett munkák adatai, a feltárás eredménye, az eredeti tervnek megfelelő bontásban és részletességben, n az aktualizált terv időszaka alatt elvégzendő (hátralévő) munkák adatai, igen fontos, ha a műszaki megoldások részben változtak, n az aktualizált terv időszaka alatt igénybe vehető kapacitások (megfelelő bontásban és mennyiségben). n A figyelembe vehető új feltételek, körülmények
