Proyecto Traspaso y Desarrollo Futuro Andina División Andina Sergio Gaete Angel Gerente Cartera proyectos

Proyecto Traspaso y Desarrollo Futuro Andina División Andina Sergio Gaete Angel Gerente Cartera proyectos Andina & Rajo Inca Vicepresidencia de Proyectos Septiembre 2018

División Andina opera en la alta cordillera de Los Andes, en la región de

División Andina opera en la alta cordillera de Los Andes, en la región de Valparaíso, desde 1970. Produce concentrados de cobre y molibdeno a través de la explotación de las minas subterránea y a cielo abierto. Es la operación a mayor altitud de Codelco: sobre 3. 500 m. s. n. m. Posee recursos minerales sobre los 136 Mt de cobre y sobre 3, 6 Mt de molibdeno. Procesamiento actual es de 88 kton/día, con un programa de producción en torno a 217 kt de cobre fino y 3, 5 kt de molibdeno. 2

Ubicación Tranque Ovejería Los Andes M Mina Rajo a ón tan i i eg

Ubicación Tranque Ovejería Los Andes M Mina Rajo a ón tan i i eg l R po o r et Canaleta Relaves e d n íso ió ra eg pa R l a V Molienda y Flotación (en caverna) Línea Ferrea Planta Moly y Filtros Concentraducto 3

Planificación de proyectos Cartera de proyectos Andina Nuevo Sistema de Traspaso ü - Stay

Planificación de proyectos Cartera de proyectos Andina Nuevo Sistema de Traspaso ü - Stay Business Ampliación Tranque Depósitos de Lastre Desarrollo Futuro Andina

Proyecto Nuevo Sistema de Traspaso Objetivo Es mantener los niveles actuales de procesamiento de

Proyecto Nuevo Sistema de Traspaso Objetivo Es mantener los niveles actuales de procesamiento de mineral, después del cierre de la mina subterránea en el año 2021, y extender la vida operacional del rajo liberando 900 millones de toneladas de mineral de una ley media de 0, 71%.

Proyecto Nuevo Sistema de Traspaso Principales obras • • Sistema de chancado primario y

Proyecto Nuevo Sistema de Traspaso Principales obras • • Sistema de chancado primario y correas Planta de chancado secundario para molienda convencional Sistema de protección contra avalanchas Centro de distribución de mineral Obras habilitadoras • Construcción plataforma aproximadamente 44 hectáreas (nodo 3500) • Excavaciones masivas laderas de la plataforma • Construcción 11 km de túneles, en los cuales en 4, 9 km se instala el sistema de correas

Situación actual 53 ktpd Mina Rajo 35 ktpd Mina Subterránea Rajo actual Depósitos de

Situación actual 53 ktpd Mina Rajo 35 ktpd Mina Subterránea Rajo actual Depósitos de Lastre Haulage I-II Planta Concentradora Chancador Secundario Chancador Primario Don Luis Mina Subterránea Norte Piques Traspaso

Situación con proyecto 88 ktpd Mina Rajo Final Depósitos de Lastre Nodo 3500 Haulage

Situación con proyecto 88 ktpd Mina Rajo Final Depósitos de Lastre Nodo 3500 Haulage III Chancador Secundario Planta Concentradora Norte Sistema de Traspaso Chancador primario

Proyecto Nuevo Sistema de Traspaso Construcción • Inicio del Proyecto • Plazo Sep 2013

Proyecto Nuevo Sistema de Traspaso Construcción • Inicio del Proyecto • Plazo Sep 2013 8 Años ; Capex 1. 340 MUS$ • Total HH 19 millones ; Dotación peak 1. 700 • Inicio Producción principios Año • + 30 años de operación • Producción en régimen 88 ktpd 2021

Alcance del proyecto Descripción del proyecto Nodo 3500 • Excavación Masiva (49 Mt) •

Alcance del proyecto Descripción del proyecto Nodo 3500 • Excavación Masiva (49 Mt) • Loop Mina • Infraestructura Mina • Taller de Mantención Centro Distribución de Mineral (CDM) • Tolva 30 kt y Cavernas: 60. 000 m 3 • Túneles: 3, 4 km • Correas y alimentadores • Sistema Eléctrico ü ü Chancador Secundario 3 Túnel Haulage III • Túnel HIII: 4, 9 km • Correa Regenerativa: 4, 6 km ü • Cavernas: 25. 000 m 3 • Túneles: 1, 4 km (42%) • Chancador Secundario • Sistema Ventilación • Sistema Eléctrico Chancado Primario (Nodo 3500) • Cavernas: 72. 400 m 3 • Túneles: 2, 4 Km • Chancador Primario • Sistema de Ventilación • Sistema Eléctrico ü ü Áreas principales del proyecto Traspaso

AVANCE EXC. MASIVAS 100 • 49. 700 k toneladas excavación 37. 500 kt Ladera

AVANCE EXC. MASIVAS 100 • 49. 700 k toneladas excavación 37. 500 kt Ladera Oeste 12. 200 kt Ladera Este % Mar 18 Nodo 3500

AVANCE EXCAVACIÓN 100 % Nov 17 • 72. 400 m 3 Pique + Cavernas

AVANCE EXCAVACIÓN 100 % Nov 17 • 72. 400 m 3 Pique + Cavernas 30. 000 Sala Chancado (pique 20 x 30 m) 28. 400 Regenerativa + Desq. Norte 8. 000 Salas Eléctricas 6. 000 Caverna Haulage III Excavación Chancado Primario 12

AVANCE EXCAVACIÓN 100 % • 4. 809 m de túnel sección 7, 5 x

AVANCE EXCAVACIÓN 100 % • 4. 809 m de túnel sección 7, 5 x 6 m 3. 897 m Tramo Ruta Crítica 912 m Tramo Cordillera – Castro (TERMINADO) 19 Abr 18 Excavación Haulage III - y otras obras

Excavación Tolva Superior AVANCE EXCAVACIÓN 59 Cuerpo superior tolva • Centro Distribución Mineral 59.

Excavación Tolva Superior AVANCE EXCAVACIÓN 59 Cuerpo superior tolva • Centro Distribución Mineral 59. 000 m 3 excavación tolva 30 kt + cavernas • Chancador Secundario % 24. 000 excavación caverna Chancado 1. 400 m de túneles 31 Jul 18 Excavación Caverna Superior Raise Borer -Chimeneas Centro Distribución Mineral y Chancado Secundario

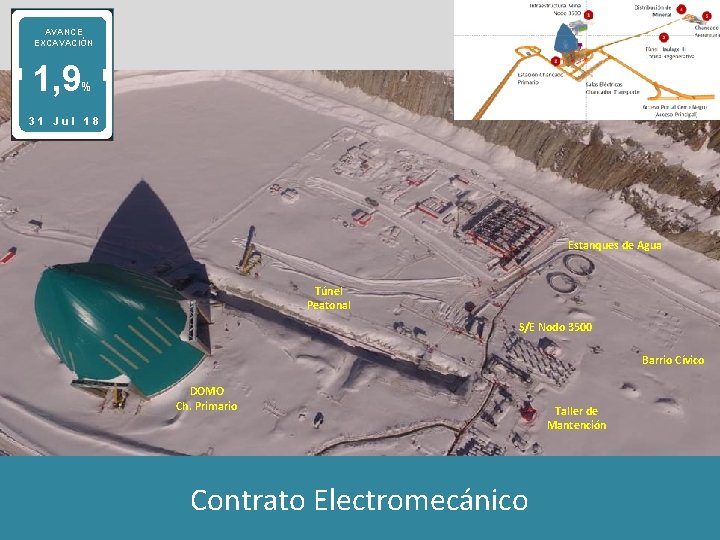

AVANCE EXCAVACIÓN 1, 9 % 31 Jul 18 Estanques de Agua Túnel Peatonal S/E

AVANCE EXCAVACIÓN 1, 9 % 31 Jul 18 Estanques de Agua Túnel Peatonal S/E Nodo 3500 Barrio Cívico DOMO Ch. Primario Contrato Electromecánico Taller de Mantención

Montaje Sala Eléctrica 4 Módulos Montaje Dovelas – túnel peatonal OOCC Taller de Mantención

Montaje Sala Eléctrica 4 Módulos Montaje Dovelas – túnel peatonal OOCC Taller de Mantención (muro) Columnas 1 y 2, Edificio Chancado Vista Superior Losa Edificio Ch. Primario Contrato Electromecánico Nivelación Haulage III

Torres Wyssen – Sector Cerro Negro - Nodo 3500 TEMPORADA 2017/2018 100 % 31

Torres Wyssen – Sector Cerro Negro - Nodo 3500 TEMPORADA 2017/2018 100 % 31 May 18 Sistema Desencadenamiento Avalanchas

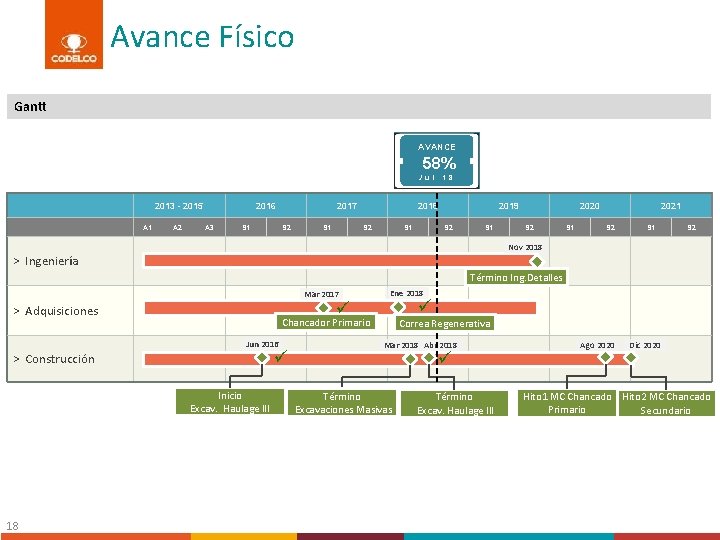

Avance Físico Gantt AVANCE 58% J u l 2013 - 2015 A 1 A

Avance Físico Gantt AVANCE 58% J u l 2013 - 2015 A 1 A 2 2016 A 3 S 1 2017 S 2 S 1 1 8 2018 S 2 S 1 2019 S 2 S 1 2020 S 2 S 1 2021 S 2 S 1 S 2 Nov 2018 > Ingeniería Término Ing. Detalles Mar 2017 > Adquisiciones Inicio Excav. Haulage III 18 Chancador Primario Jun 2016 > Construcción ü Ene 2018 ü ü Correa Regenerativa Mar 2018 Abr 2018 Término Excavaciones Masivas ü Ago 2020 Término Excav. Haulage III Dic 2020 Hito 1 MC Chancado Hito 2 MC Chancado Primario Secundario

Planificación de proyectos Cartera de proyectos Andina Nuevo Sistema de Traspaso - Stay Business

Planificación de proyectos Cartera de proyectos Andina Nuevo Sistema de Traspaso - Stay Business Ampliación Tranque Depósitos de Lastre Desarrollo Futuro Andina ü

Andina es uno de los mayores yacimientos de cobre a nivel mundial, con un

Andina es uno de los mayores yacimientos de cobre a nivel mundial, con un tercio de todo el cobre contenido de Codelco Top-10 yacimientos a nivel mundial 1 (Recursos Geológicos) Thousands 30 25 23. 9 21. 7 20 17. 9 15. 2 15 10. 0 10 8. 5 7. 3 6. 2 5. 7 4. 8 5 20 n es ia s ce do t or ep Fr e T P Fuentes: (1) Wood Mackenzie y Codelco (2015) In B ro n br Lo s P s Lo om R ad es ic el am To m ea C ir o an u an as i a la h ol C ic am at te C h u qu Te n ie n n a di A n El Es co n di da 0

Sin embargo su nivel de procesamiento es inferior a compañías con recursos similares Top-10

Sin embargo su nivel de procesamiento es inferior a compañías con recursos similares Top-10 yacimientos a nivel mundial 1 (Recursos Geológicos) Tratamiento mineral (ktpd) 25 280 273 23. 9 20 230 224 21. 7 195 17. 9 15 149 134 121 10 86 5 180 174 15. 2 167 145 130 10. 0 8. 5 7. 3 6. 2 5. 7 4. 8 80 30 AA nn ddii nn EEll aa TTee nn iiee CC hh nn uu ttee qquu iicc aam m aatt aa CC ooll llaa hh uu aass ii CC a a RR nn aadd aann oom eeaa m iirr oo TToo LLoo m m ss iicc PP eell aam m bbrr PP L L eess TT ooss FFrr BB eeee rroo ppoo nn ccee rrtt ss IInn ddoo nn eess iiaa EEss ccoo nn ddii ddaa 0 Fuentes: (1) Wood Mackenzie y Codelco (2015) 21 ktpd Thousands 30

Andina tiene sus instalaciones de plantas principales en cordillera y cercanas al río Blanco

Andina tiene sus instalaciones de plantas principales en cordillera y cercanas al río Blanco CASO BASE 88 KTPD Flotación Colectiva Planta Moly y Filtros s lave Re al de Can Depósito de Relaves Ovejería Molienda

La estrategia de crecimiento considera el traslado de las instalaciones al valle y la

La estrategia de crecimiento considera el traslado de las instalaciones al valle y la recirculación de agua desde el tranque Opción de crecimiento • DESARROLLO FUTURO ANDINA Minería Rajo Abierto • Molienda en cordillera y flotación en valle • En base a agua recuperada del depósito de relaves (sin agua fresca) • Minimiza infiltraciones de agua del tranque Molienda ucto od iner M da pera cu e ua R e Ag rt po ans r T a m e Sist Depósito de Relaves Ovejería Flotación Colectiva Valle Planta Moly y Filtros Valle Molienda Nueva

Alcance Proyecto Desarrollo Futuro Andina Tranque Ovejería 6 Tranque • Ampliación de sistema de

Alcance Proyecto Desarrollo Futuro Andina Tranque Ovejería 6 Tranque • Ampliación de sistema de canaletas • Ampliación sistema de agua ciclones y barrera hidráulica 5 Planta Filtros Flotación. LColectiva o s A n dye. Selectiva s • Flotación colectiva 150 ktpd Tranque Estrategia Minera Full Rajo n ana • Explotación Rajo i ó t. Abierto M 1 Planta Filtro para 150 ktpd • Tres filtros @ 150 m 2 • Stockpile 60 kt Flotación y Planta de Filtros i eg l R po ro et 4 e d n íso ió ra eg pa R l a V Flotación Colectiva y Selectiva Mineroducto y recirculación de Agua Mina Rajo Chancado y Molienda Mina Rajo Y DLN 3 Mineroducto y Agua Recirculada Río Aconcagua Línea Ferrea Mineroducto • Transformación canaleta relaves a mineroducto Recirculación de Agua • Caudal de 450 lt/s Molienda Subterránea R Primario ío Blanco • Segundo Chancador • Molino SAG en caverna • Caverna de 275. 000 m 3 • Repotenciación de correa 2 Chancado y Molienda N

Conclusiones El proyecto Desarrollo Futuro Andina es robusto y de una escala construible Incorpora

Conclusiones El proyecto Desarrollo Futuro Andina es robusto y de una escala construible Incorpora altos estándares ambientales, sin consumo adicional de agua fresca, sin intervención de glaciares de roca al interior del rajo ni en los depósitos de lastre, un estricto control del material particulado en la Mina, y el traslado de las actuales plantas ubicadas en las cercanías del río Blanco al Valle EL Proyecto DFA es parte de una estrategia de crecimiento orgánico alineada con el proyecto Traspaso y el EIA de Continuidad operacional, aprovechando además, la experiencia constructiva de los proyectos en ejecución en Andina Proyecto DFA es la mejor alternativa para una expansión y aprovechar los recursos disponibles

Gracias
