Proyecto INCO Infraestructura Complementaria Jorge Tapia Henrquez Presentacin

  • Slides: 17
Download presentation
Proyecto INCO Infraestructura Complementaria Jorge Tapia Henríquez Presentación para Congreso Proyectos Mineros de COCHILCO

Proyecto INCO Infraestructura Complementaria Jorge Tapia Henríquez Presentación para Congreso Proyectos Mineros de COCHILCO 7 Septiembre 2018

Objetivo: Expansión Incremental Los Pelambres (INCO) Planta Desaladora • En Punta Chungo (Los Vilos)

Objetivo: Expansión Incremental Los Pelambres (INCO) Planta Desaladora • En Punta Chungo (Los Vilos) para 400 Lps (back-up) • Incluye línea de impulsión de agua en Ø 24” de 61 km Potenciamiento de Concentradora • Adaptación a la dureza creciente del mineral • Capacidad 210 ktpd de tratamiento aprobado en permisos (190 ktpd promedio) • Incrementa producción 55 kt año Cu fino desde 2021 Inversión estimada CAPEX US$1. 300 m • • • US$780 m para Mina - Planta US$520 m para Desaladora e Impulsión EIA aprobado en febrero 2018 En proceso de obtención de permisos Preparándose para la construcción

Resumen Proyecto Alcance del Trabajo Mina STMG y Chancado Planta Proceso Energía • Movimiento

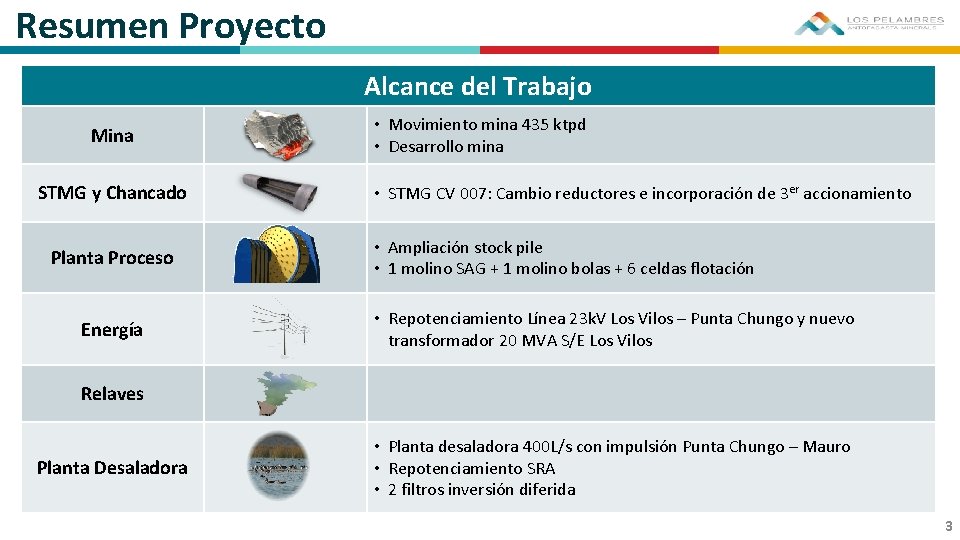

Resumen Proyecto Alcance del Trabajo Mina STMG y Chancado Planta Proceso Energía • Movimiento mina 435 ktpd • Desarrollo mina • STMG CV 007: Cambio reductores e incorporación de 3 er accionamiento • Ampliación stock pile • 1 molino SAG + 1 molino bolas + 6 celdas flotación • Repotenciamiento Línea 23 k. V Los Vilos – Punta Chungo y nuevo transformador 20 MVA S/E Los Vilos Relaves Planta Desaladora • Planta desaladora 400 L/s con impulsión Punta Chungo – Mauro • Repotenciamiento SRA • 2 filtros inversión diferida 3

Números Claves INCO Ítem Cantidad Unidad Trabajadores en Peak 3. 000 c/u Alojamiento Local

Números Claves INCO Ítem Cantidad Unidad Trabajadores en Peak 3. 000 c/u Alojamiento Local (Los Vilos – Salamanca – Chillepín) 700 camas Hormigones 46. 334 m 3 Movimiento de Tierra 4. 528. 032 m 3 Estructura Metálica 4. 170 t Cañería acero 24” 61 km Cables eléctricos 574 km Piuquenes de 129 a 155 MW Punta Chungo de 1 a 8 MW Mauro de 9, 5 a 12, 9 MW Demanda Media 4

Resumen Plan Ejecución Proyecto Planta Concentradora EPC • • Obras Marinas CM • •

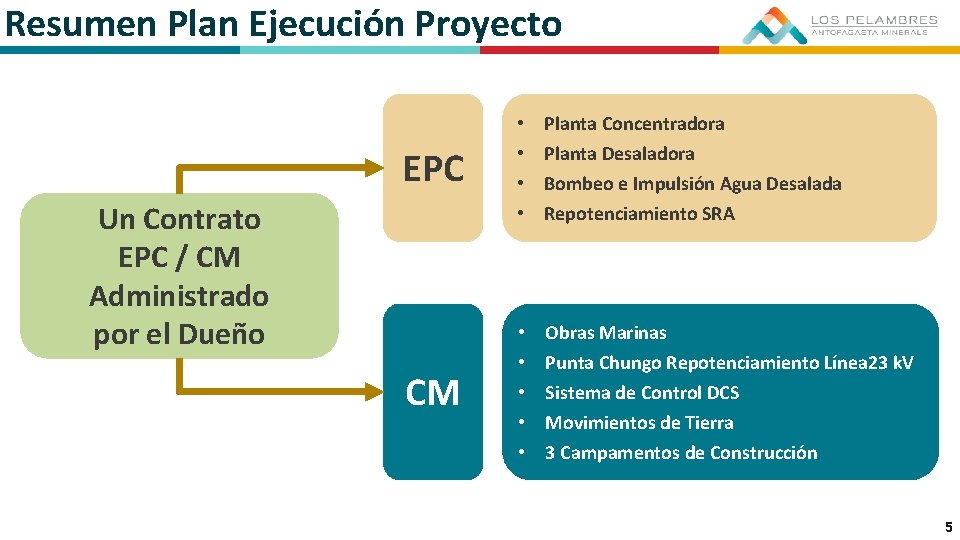

Resumen Plan Ejecución Proyecto Planta Concentradora EPC • • Obras Marinas CM • • • Un Contrato EPC / CM Administrado por el Dueño Planta Desaladora Bombeo e Impulsión Agua Desalada Repotenciamiento SRA Punta Chungo Repotenciamiento Línea 23 k. V Sistema de Control DCS Movimientos de Tierra 3 Campamentos de Construcción 5

Programa Ejecución 2018 Q 1 RCA Q 2 2019 Q 3 Q 4 Aprobación

Programa Ejecución 2018 Q 1 RCA Q 2 2019 Q 3 Q 4 Aprobación Plan Cierre Q 1 Q 2 2020 Q 3 Q 4 Q 1 Q 2 2021 Q 3 Q 4 Q 1 Q 2 2022 Q 3 Q 4 Q 1 Q 2 Q 3 Q 4 PAS 157 Aprobación para Ejecución Permisos 1ª Prioridad Construcción y Montaje Concentradora Ing. Detalles Concentradora Cont Com y Ramp-Up Mov. de Tierras Licitación MT Geotecnia Túneles Ing. Det. Obras Marinas / Planta Desaladora Geotecnia Off Shore Construcción y Montaje Planta Desaladora Pre. Com Com Construcción y Montaje Obras Marinas Ingeniería Básica Planta Desaladora Ingeniería Básica Impulsión Ing. Detalles Repotenciamiento SRA Ing. Detalles Impulsión Ing. Det. 23 k. V Procurement Repotenciamiento 23 k. V Construcción y Montaje Impulsión Agua Desalada Construcción y Montaje 23 k. V 6

Organigrama Gerente de Proyecto Asistente Proyecto Ingeniería & Comisionamiento Construcción Administrador Área Planta Desaladora

Organigrama Gerente de Proyecto Asistente Proyecto Ingeniería & Comisionamiento Construcción Administrador Área Planta Desaladora Control de Proyecto Compras y Contratos Administrador Área Impulsión Agua Desalada Gestión Socio Ambiental Administrador Área Planta Concentradora 7

Layout Planta Concentradora 6 Celdas de Flotación 1 Molino SAG & 1 Molino Bolas

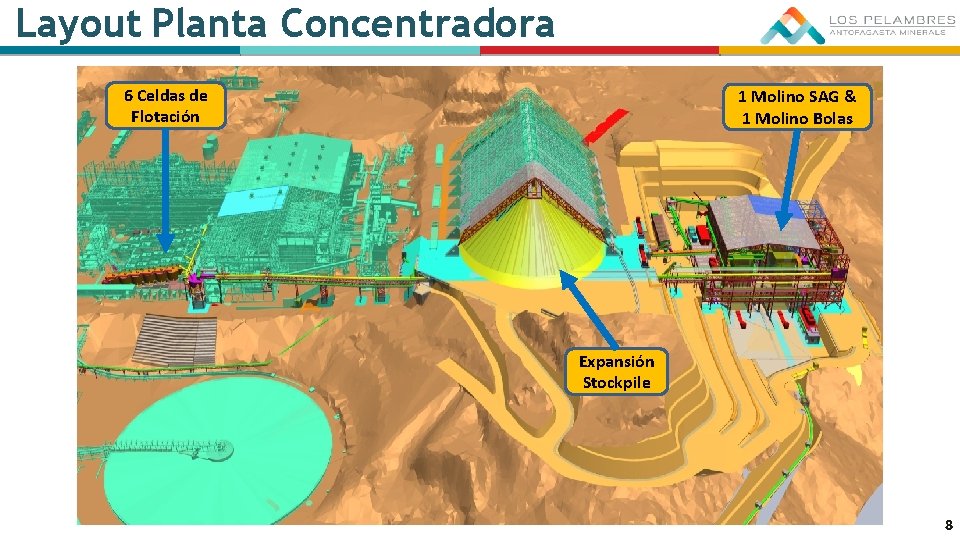

Layout Planta Concentradora 6 Celdas de Flotación 1 Molino SAG & 1 Molino Bolas Expansión Stockpile 8

Layout Planta Concentradora Existente Sala Eléctrica Principal Existente 6 Celdas Flotación 250 m 3

Layout Planta Concentradora Existente Sala Eléctrica Principal Existente 6 Celdas Flotación 250 m 3 c/u Nueva Bomba TK-052 Transporte de Pulpa a Flotación Planta Concentradora a 190 ktpd Expansión Stock Pile 4ª Línea de Molienda Molino SAG (38¨x 19´EGL) 20 MW Molino Bolas (25´x 36´EGL) 12 MW 9

Layout Sistema Suministro de Agua Desalada Planta Concentradora Punta Chungo Obras Marinas Planta Desaladora

Layout Sistema Suministro de Agua Desalada Planta Concentradora Punta Chungo Obras Marinas Planta Desaladora Estación Bombeo EB 1 Mina Repotenciamiento Estación de Bombeo ER 1 Tranque Mauro Repotenciamiento Estación de Bombeo ER 2 Impulsión Agua Desalada 61 km Ф = 24” Bajo Camisas: Reemplazo 1, 5 km Ф = 32” 10

Trabajos en Punta Chungo Trabajos Marinos Planta Desaladora Estación de Bombeo EB 1 •

Trabajos en Punta Chungo Trabajos Marinos Planta Desaladora Estación de Bombeo EB 1 • Planta de Pretratamiento y Osmosis Reversa Capacidad Diseño 400 L/s Agua Desalada. • Captación (-20 m) tubería 850 m - Ф 1. 000 mm - 325 m en túnel. • Tubería descarga 1. 180 m - Ф 800 mm - 550 m in túnel - Difusores (-25 m) • Q descarga salmuera = 400 - 500 L/s. • Estación de Bombeo EB 1 ( 3 op + 1 sp) • Trabajos Civiles para Plataformas, Caminos de Acceso y de Servicio. 11

Repotenciamiento Línea 23 k. V Trabajos Eléctricos • Nuevo Transformador de Poder 20 MVA

Repotenciamiento Línea 23 k. V Trabajos Eléctricos • Nuevo Transformador de Poder 20 MVA - 220 / 23 k. V • HTL 2 x 23 k. V Cu # 1 / 0 AWG 6, 4 km desde S/E Los Vilos • Trabajos Civiles para Plataformas, Caminos de Acceso y de Servicio. LAT 23 k. V S/E Punta Chungo S/E Los Vilos 12

Campamentos de Construcción Campamentos Nuevos Chacay II Tipay Caracas Capacidad Camas Ubicación 1. 550

Campamentos de Construcción Campamentos Nuevos Chacay II Tipay Caracas Capacidad Camas Ubicación 1. 550 Para trabajos en Planta Concentradora Próximo a Campamento MLP existente 500 Para trabajos en Impulsión Agua Desalada Próximo a Mauro 740 Para trabajos en Punta Chungo Próximo a Los Vilos 13

Desafíos Proyecto - 1 Tema SEGURIDAD Desafíos ¿Cómo lo enfrentamos? Sin accidentes graves o

Desafíos Proyecto - 1 Tema SEGURIDAD Desafíos ¿Cómo lo enfrentamos? Sin accidentes graves o fatales para un volumen estimado de trabajo directo de 7 millones de Horas Persona. • • Robusta política corporativa Creación de cultura de seguridad Aplicación estricta de estándares (ERFT y otros) Control vía RECCS del desempeño de contratistas Auditorías programadas Liderazgo visible Inversión estimada sobre ≈ US$ 50 m • Trabajamos desde enero 2017 • Obtenerlos a tiempo para que proyecto no se paralice parcial • Equipo de profesionales full time, apoyo de MÁS DE 400 consultora especializada y varias empresas o totalmente. preparando ingeniería y estudios especiales PERMISOS • No tener demoras en tramitación por temas de forma. • Se estima ocupar más de 120. 000 Horas Persona a un costo por sobre US$ 9 m en preparación y tramitación 14

Desafíos Proyecto - 2 Tema Desafíos ¿Cómo lo enfrentamos? • Plan de Convivencia Sustentable

Desafíos Proyecto - 2 Tema Desafíos ¿Cómo lo enfrentamos? • Plan de Convivencia Sustentable Mantener una relación de respeto, • Sistema de reclamos y resolución de controversias RELACIÓN CON informada, de colaboración y de • Plan de Empleo Local (PEL): hasta 30% de fuerza de LA COMUNIDAD mutuo beneficio durante la trabajo local (≈ 900 trabajadores - 40% Los Vilos, 30% ejecución del Proyecto. Salamanca, 20% Illapel y 10% Región) • Plan de Proveedores Locales (PPL) ARQUEOLOGÍA En caso de aparición hallazgos • Todos los contratistas deben reportar de inmediato arqueológicos (no de sitios cualquier hallazgo durante la ejecución de obras relevantes) obtener una pronta respuesta de la autoridad para no • MLP dispone de un equipo permanente de arqueólogos que reportarán prontamente al CMN paralizar por tiempo prolongado la para buscar una solución en plazos razonables ejecución de obras. 15

Desafíos Proyecto - 3 Tema Desafíos ¿Cómo lo enfrentamos? • Con un equipo humano:

Desafíos Proyecto - 3 Tema Desafíos ¿Cómo lo enfrentamos? • Con un equipo humano: Sostener el ritmo de ejecución planificado, al costo estimado, y: PLAZO Y COSTO • Superar los obstáculos de ingeniería, suministros, y constructivos, • Cumpliendo las normas y regulaciones, • Atendiendo los temas de relacionamiento social, político y comunitario. o Calificado y comprometido con los objetivos del proyecto (INCO, MLP, empresas colaboradoras y proveedores) o Multidisciplinario: cubre ámbitos técnicos, medio ambientales, sociales y comunitarios • Con un relacionamiento estrecho con la autoridad y organizaciones sociales • Con una planificación detallada • Control riguroso de las actividades y recursos 16
