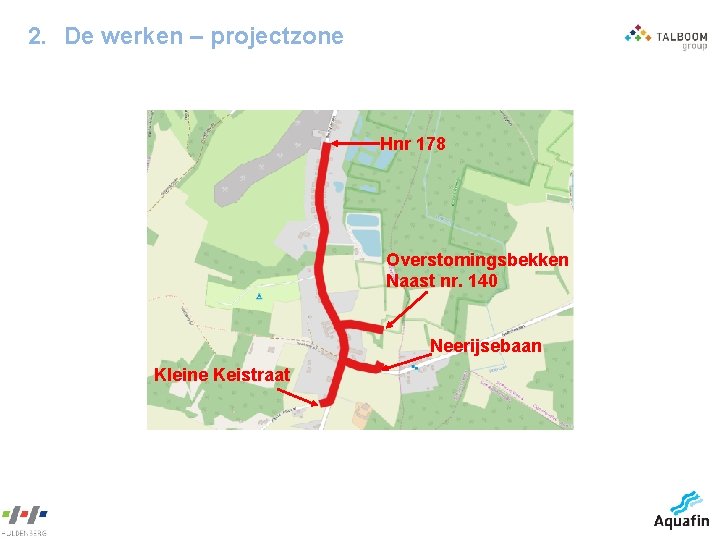

2. De werken – projectzone Hnr 178 Overstomingsbekken Naast nr. 140 Neerijsebaan Kleine Keistraat

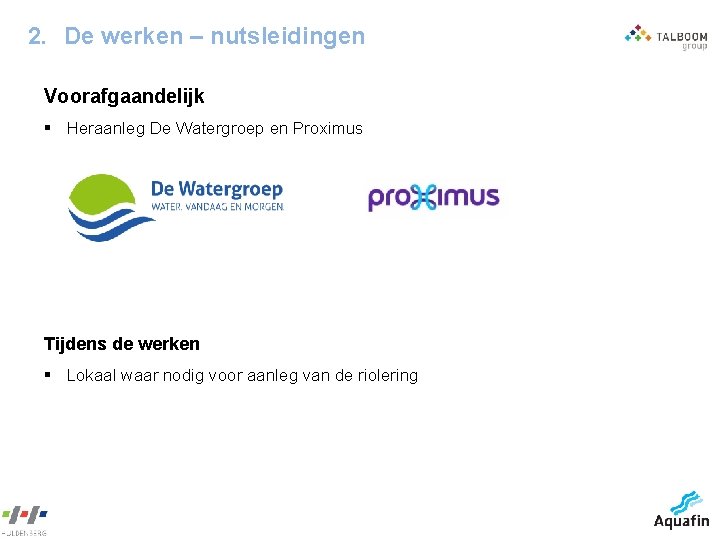

2. De werken – nutsleidingen Voorafgaandelijk § Heraanleg De Watergroep en Proximus Tijdens de werken § Lokaal waar nodig voor aanleg van de riolering

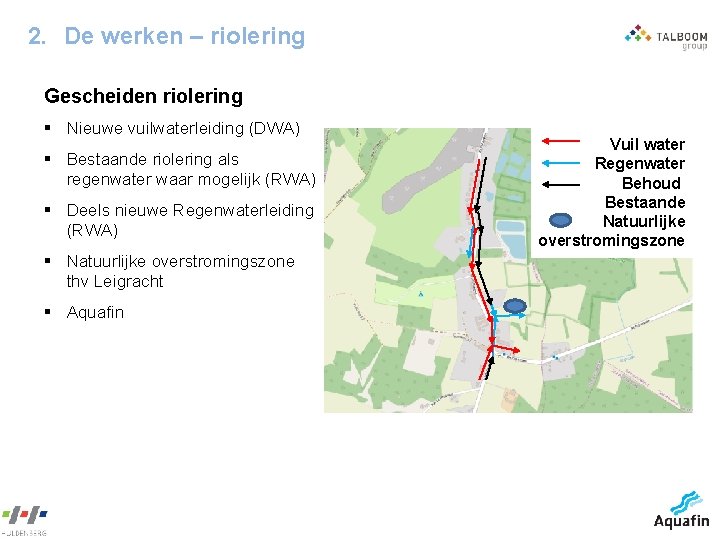

2. De werken – riolering Gescheiden riolering § Nieuwe vuilwaterleiding (DWA) § Bestaande riolering als regenwater waar mogelijk (RWA) § Deels nieuwe Regenwaterleiding (RWA) § Natuurlijke overstromingszone thv Leigracht § Aquafin Vuil water Regenwater Behoud Bestaande Natuurlijke overstromingszone

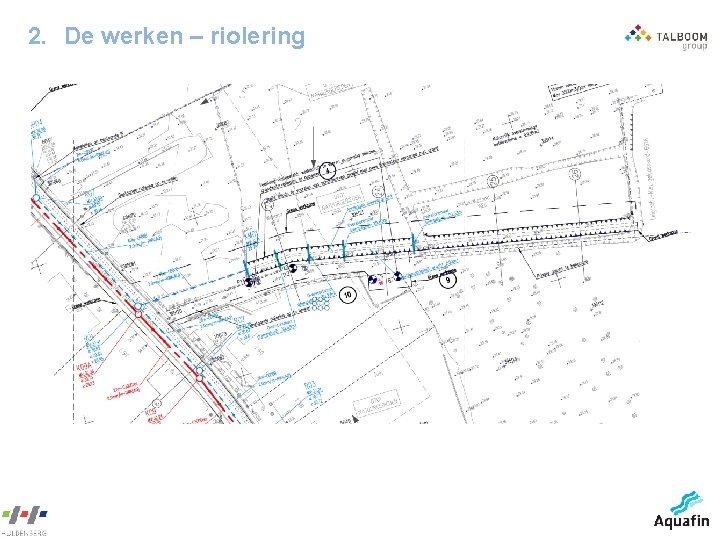

2. De werken – riolering
2. De werken – riolering Na de aanleg van het gescheiden rioleringsstelsel lopen de straatkolken in het regenwaterstelsel en naar de natuurlijke overstromingszone. Let dus goed op wat u er ingiet!

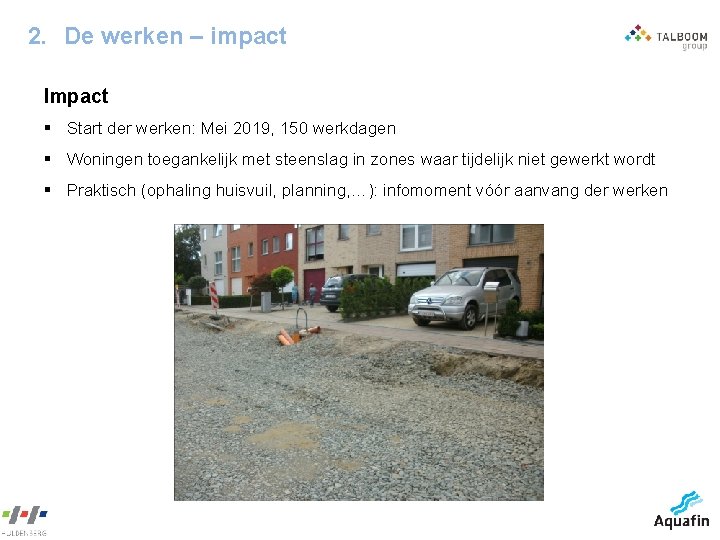

2. De werken – impact Impact § Start der werken: Mei 2019, 150 werkdagen § Woningen toegankelijk met steenslag in zones waar tijdelijk niet gewerkt wordt § Praktisch (ophaling huisvuil, planning, …): infomoment vóór aanvang der werken

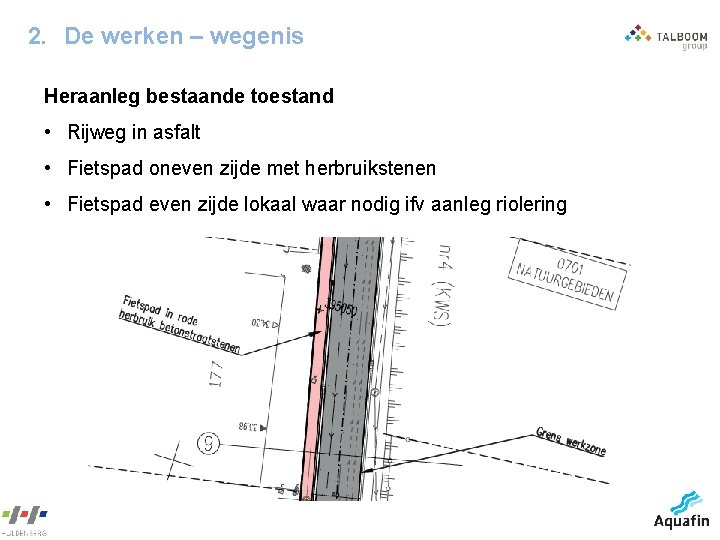

2. De werken – wegenis Heraanleg bestaande toestand • Rijweg in asfalt • Fietspad oneven zijde met herbruikstenen • Fietspad even zijde lokaal waar nodig ifv aanleg riolering

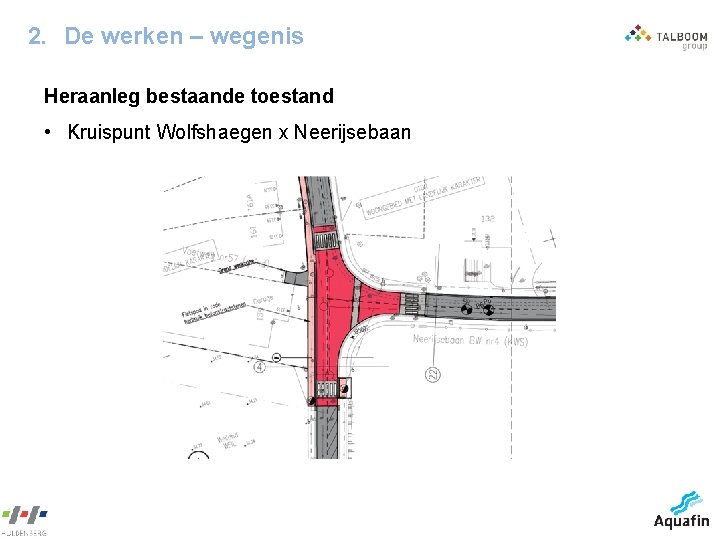

2. De werken – wegenis Heraanleg bestaande toestand • Kruispunt Wolfshaegen x Neerijsebaan

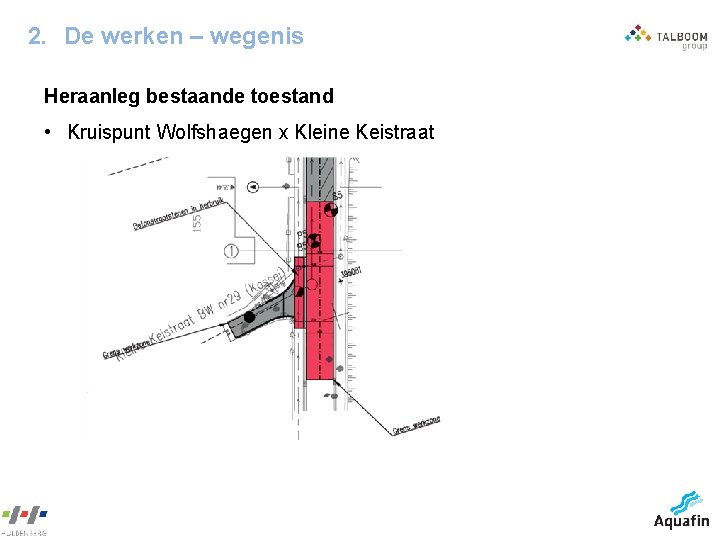

2. De werken – wegenis Heraanleg bestaande toestand • Kruispunt Wolfshaegen x Kleine Keistraat
