Welkom op de informatieavond van de Reconstructie N 602 Sint Anthonis tot en met

Welkom op de informatieavond van de Reconstructie N 602 Sint Anthonis tot en met Wanroij

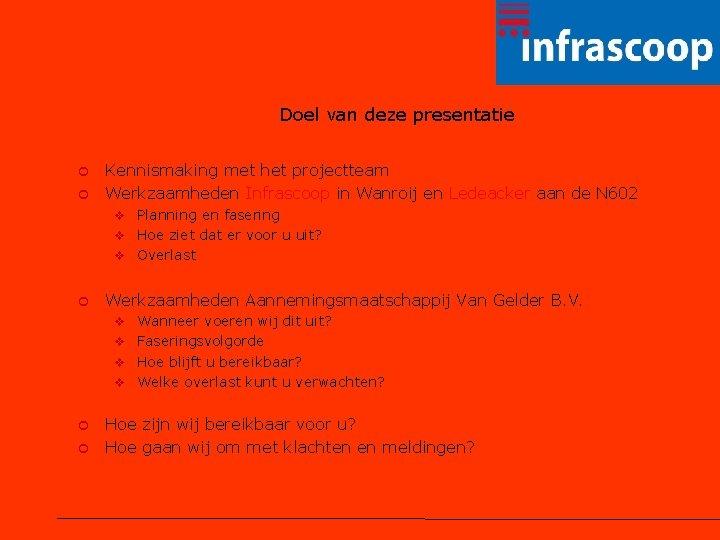

Doel van deze presentatie ¢ ¢ Kennismaking met het projectteam Werkzaamheden Infrascoop in Wanroij

Doel van deze presentatie ¢ ¢ Kennismaking met het projectteam Werkzaamheden Infrascoop in Wanroij en Ledeacker aan de N 602 v Planning en fasering v Hoe ziet dat er voor u uit? v Overlast ¢ Werkzaamheden Aannemingsmaatschappij Van Gelder B. V. v Wanneer voeren wij dit uit? v Faseringsvolgorde v Hoe blijft u bereikbaar? v Welke overlast kunt u verwachten? ¢ ¢ Hoe zijn wij bereikbaar voor u? Hoe gaan wij om met klachten en meldingen?

Kennismaking met het projectteam ¢ Van Gelder B. V. ¢ Infrascoop v Michel Lamme

Kennismaking met het projectteam ¢ Van Gelder B. V. ¢ Infrascoop v Michel Lamme v Martijn Janssen Steenberg v Uitvoerder Ù Gerco Roos Ù Erik Geerts Ù Werkvoorbereider v Ruud van de Pol v Marijn Lind v Projectleider v Björn Duineveld v Omgevingsmanager

Werkzaamheden Infrascoop in Wanroij aan de N 602 ¢ Vervangen huisaansluitingen ¢ Aanpassen pleinen

Werkzaamheden Infrascoop in Wanroij aan de N 602 ¢ Vervangen huisaansluitingen ¢ Aanpassen pleinen ¢ Vervangen bestrating trottoirs ¢ Vervangen bestrating rijbaan ¢ Inrichting openbare verlichting en inrichtingselementen

Planning ¢ Start werkzaamheden 16 april 2018 ¢ Oplevering 24 juli 2018 ¢ Werkzaamheden

Planning ¢ Start werkzaamheden 16 april 2018 ¢ Oplevering 24 juli 2018 ¢ Werkzaamheden afgestemd op de werkzaamheden van Van Gelder B. V. ¢ Werkzaamheden Wanroij gelijktijdig met Ledeacker ¢ Lokaal verkeer blijft mogelijk tijdens uitvoering, behoudens tijdens de rijbaan-fase. Fases: ¢ 1. Pleinen > ± 4 weken 2. Trottoirs > ± 7 weken 3. Rijbaan > ± 4 weken

Planning en fasering

Planning en fasering

Hoe ziet dat er voor u uit?

Hoe ziet dat er voor u uit?

Overlast ¢ Kort en hevig! ¢ Trottoirs tijdelijk niet te gebruiken, maar niet meer

Overlast ¢ Kort en hevig! ¢ Trottoirs tijdelijk niet te gebruiken, maar niet meer dan enkele dagen! ¢ Weg 4 weken niet te gebruiken tijdens de rijbaanfase ¢ Uiteraard kunt u bij uw woning of bedrijf komen

Werkzaamheden Aannemingsmaatschappij Van Gelder B. V. Wat gaat er gebeuren aan de N 602?

Werkzaamheden Aannemingsmaatschappij Van Gelder B. V. Wat gaat er gebeuren aan de N 602? ¢ We hebben de werkzaamheden buiten de dorpen! ¢ Onze werkzaamheden zijn op de hoofdrijbaan v Doorgaand verkeer gaat via de omleiding Middenpeelweg (N 277) v Fietsers via het fietspad v Nood- en hulpdiensten over het fietspad v Aanwonende en aanliggende bedrijven gaan over het fietspad ¢ ¢ Het asfalt wordt gemiddeld 2 cm diep gefreesd; bovenop het gefreesde asfalt komen 2 nieuwe lagen asfalt. Bermverharding en de inritten worden herstraat. De voetpaden in Wanroij vanaf Schoolstraat tot Millseweg T. h. v. Verloren hoek is een volledige reconstructie van de rijbaan

Wanneer voeren wij dit uit en in welke volgorde? ¢ ¢ We maken het

Wanneer voeren wij dit uit en in welke volgorde? ¢ ¢ We maken het werk in 3 fases: Fase 1 (1 A +1 B) van 16 april tot en met 24 mei Ù Fase 1 A, gaat van Ledeacker t/m Papenvoortsedijk (16 april en duurt t/m 18 mei) Ù Fase 1 B, van Papenvoortsedijk tot Poelstraat/Oosteind (16 april mei tot en met 1 juni) ¢ Fase 2, van 30 mei tot en met 15 juni Ù Kruispunt Molenstraat-Peelstraat-Oosteind Ù Bedrijven blijven bereikbaar via parallelweg Molenstraat ¢ Fase 3 van 30 mei tot en met 20 juli Ù De werkzaamheden aan de voetpaden in fase 3 worden gelijktijdig uitgevoerd met de werkzaamheden van fase 2 Ù Werkzaamheden aan de rijbaan inritten en de bermverhardingen worden in de periode van 25 juni t/m 20 juli uitgevoerd. In deze weken is Infrascoop ook met de werkzaamheden aan de rijbaan bezig

Fase 1 A + 1 B Fase 1 A, gaat van Ledeacker tot Wanroij

Fase 1 A + 1 B Fase 1 A, gaat van Ledeacker tot Wanroij (16 april tot en met 18 mei)

Fase 1 B, van Papenvoortsedijk tot Wanroij (16 april t/m 1 juni)

Fase 1 B, van Papenvoortsedijk tot Wanroij (16 april t/m 1 juni)

Fase 2 kruispunt Molenstraat-Peelstraat-Oosteind (30 mei tot en met 15 juni)

Fase 2 kruispunt Molenstraat-Peelstraat-Oosteind (30 mei tot en met 15 juni)

Fase 3 ( 25 juni tot en met 20 juli) Vanaf 30 mei alleen

Fase 3 ( 25 juni tot en met 20 juli) Vanaf 30 mei alleen voet- en fietspaden (Binnen bebouwde kom) Vanaf 25 juni ook de rijbaan

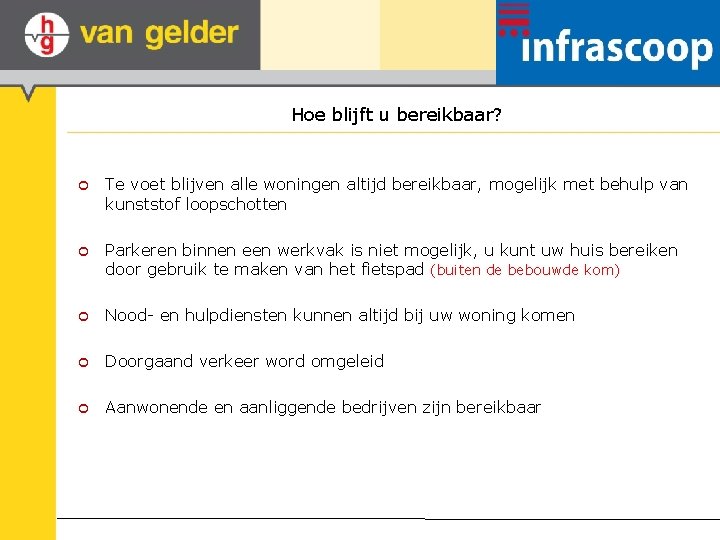

Hoe blijft u bereikbaar? ¢ Te voet blijven alle woningen altijd bereikbaar, mogelijk met

Hoe blijft u bereikbaar? ¢ Te voet blijven alle woningen altijd bereikbaar, mogelijk met behulp van kunststof loopschotten ¢ Parkeren binnen een werkvak is niet mogelijk, u kunt uw huis bereiken door gebruik te maken van het fietspad (buiten de bebouwde kom) ¢ Nood- en hulpdiensten kunnen altijd bij uw woning komen ¢ Doorgaand verkeer word omgeleid ¢ Aanwonende en aanliggende bedrijven zijn bereikbaar

Welke overlast kunt u verwachten? ¢ Vermindering van de bereikbaarheid ¢ Geluid, stof, trillingen

Welke overlast kunt u verwachten? ¢ Vermindering van de bereikbaarheid ¢ Geluid, stof, trillingen ¢ Werktijden zijn van 07: 00 tot 16: 00 uur, met een uitloop tot 19: 00 uur ¢ Werkdagen van maandag t/m vrijdag ¢ Verkeervoorstel: v We hebben 2 voorstellen voor u als bewoner, dit om u de keuze te geven welk voorstel u het meest ligt; • Voorstel opdrachtgever, hier is het verkeer gescheiden. • Voorstel projectteam, tijdelijke inrichting fietsstraat: Hier gaan de fietsers met de auto over het fietpad, de auto is te gast!

Voorstel verkeer:

Voorstel verkeer:

Hoe kunt u ons bereiken? ¢ Stel uw vraag naar: ¢Vragen@N 602. nl

Hoe kunt u ons bereiken? ¢ Stel uw vraag naar: ¢Vragen@N 602. nl

Hoe gaan wij om met klachten en meldingen? ¢ Verhuizingen en bijzondere leveringen graag

Hoe gaan wij om met klachten en meldingen? ¢ Verhuizingen en bijzondere leveringen graag melden ¢ Binnen één werkdag nemen we contact met u op ¢ Oplossing waar mogelijk en een terugkoppeling naar u
