Variabel onderhoud aan verhardingen en onderhoud aan kunstwerken

Variabel onderhoud aan verhardingen en onderhoud aan kunstwerken in Oost. Nederland 2014 -2016 (zaaknummer 31071608) RWS Programma’s, Projecten en onderhoud

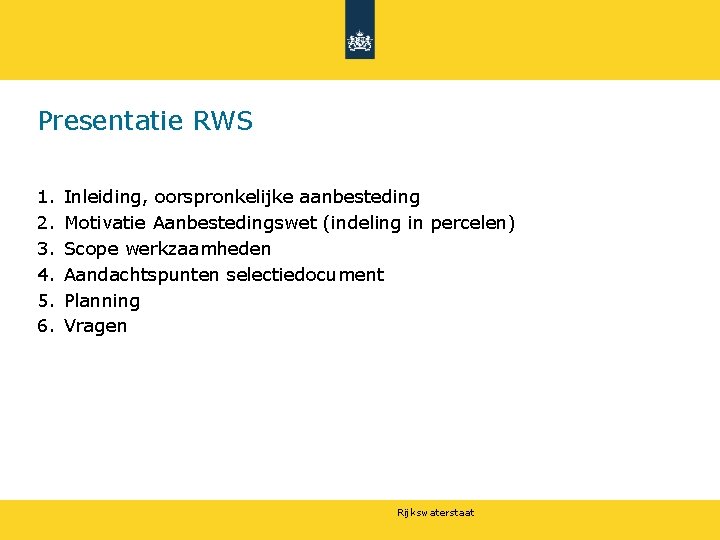

Presentatie RWS 1. 2. 3. 4. 5. 6. Inleiding, oorspronkelijke aanbesteding Motivatie Aanbestedingswet (indeling in percelen) Scope werkzaamheden Aandachtspunten selectiedocument Planning Vragen Rijkswaterstaat

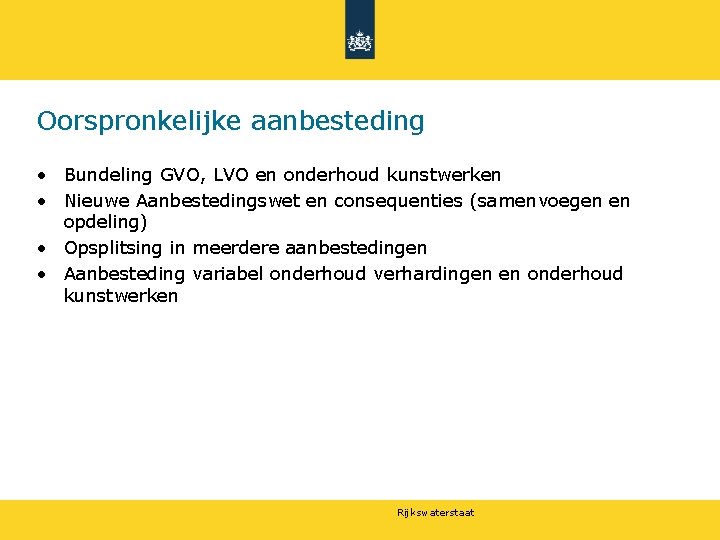

Oorspronkelijke aanbesteding • Bundeling GVO, LVO en onderhoud kunstwerken • Nieuwe Aanbestedingswet en consequenties (samenvoegen en opdeling) • Opsplitsing in meerdere aanbestedingen • Aanbesteding variabel onderhoud verhardingen en onderhoud kunstwerken Rijkswaterstaat

Motivatie Aanbestedingswet Overeenkomstig de inkoopstrategie van RWS zijn werksoorten en/of bouwfasen geïntegreerd. Dit heeft de volgende voordelen: - minder koppelvlakken en derhalve minder coördinatie; combinatie van geïntegreerd contract met EMVI leidt tot meer concurrentie op kwaliteit; door integratie van onderhoud tijdens realisatie ligt verantwoordelijkheid voor areaal in één hand: positieve uitwerking op beheersing, veiligheid en doorstroming; marktpartijen krijgen meer ruimte voor product-en procesinnovaties hetgeen leidt tot betere producten tegen lagere kosten; wegen in een district zijn als logische netwerkschakel aan te merken. Rijkswaterstaat

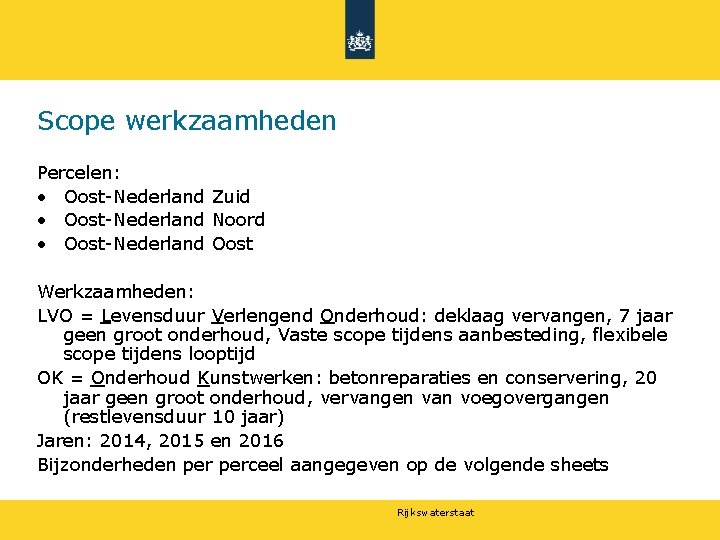

Scope werkzaamheden Percelen: • Oost-Nederland Zuid • Oost-Nederland Noord • Oost-Nederland Oost Werkzaamheden: LVO = Levensduur Verlengend Onderhoud: deklaag vervangen, 7 jaar geen groot onderhoud, Vaste scope tijdens aanbesteding, flexibele scope tijdens looptijd OK = Onderhoud Kunstwerken: betonreparaties en conservering, 20 jaar geen groot onderhoud, vervangen van voegovergangen (restlevensduur 10 jaar) Jaren: 2014, 2015 en 2016 Bijzonderheden perceel aangegeven op de volgende sheets Rijkswaterstaat

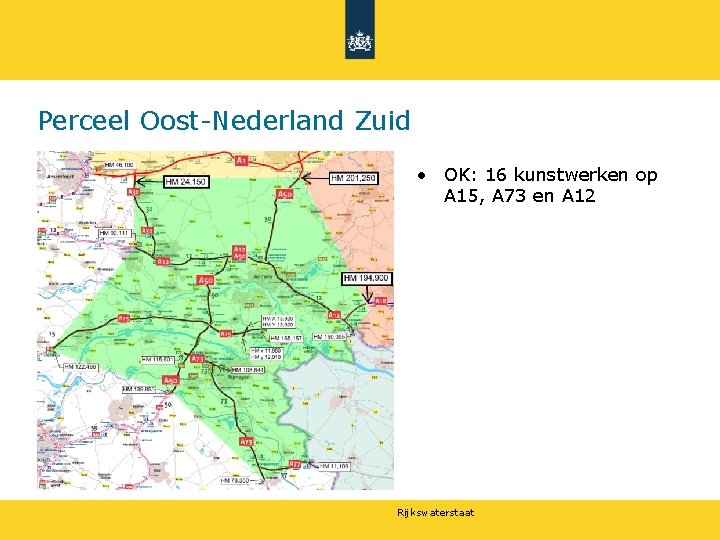

Perceel Oost-Nederland Zuid • OK: 16 kunstwerken op A 15, A 73 en A 12 Rijkswaterstaat

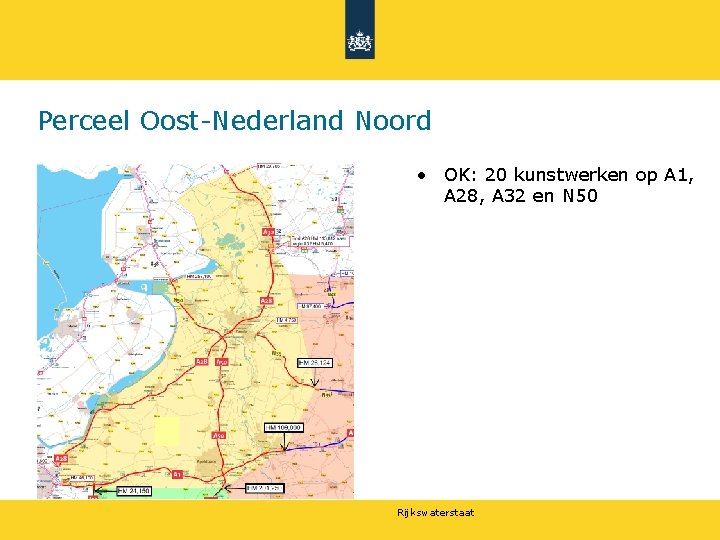

Perceel Oost-Nederland Noord • OK: 20 kunstwerken op A 1, A 28, A 32 en N 50 Rijkswaterstaat

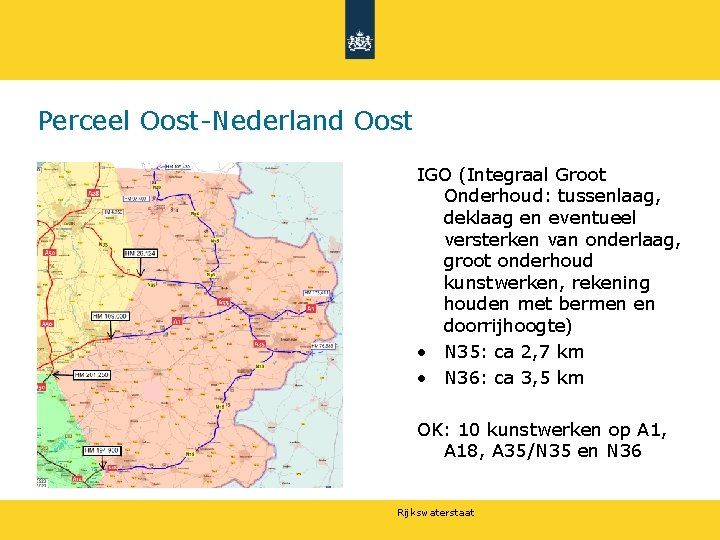

Perceel Oost-Nederland Oost IGO (Integraal Groot Onderhoud: tussenlaag, deklaag en eventueel versterken van onderlaag, groot onderhoud kunstwerken, rekening houden met bermen en doorrijhoogte) • N 35: ca 2, 7 km • N 36: ca 3, 5 km OK: 10 kunstwerken op A 1, A 18, A 35/N 35 en N 36 Rijkswaterstaat

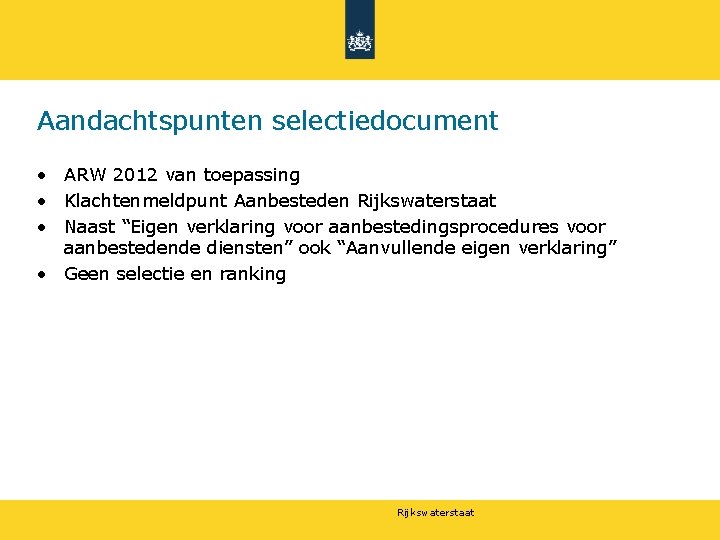

Aandachtspunten selectiedocument • ARW 2012 van toepassing • Klachtenmeldpunt Aanbesteden Rijkswaterstaat • Naast “Eigen verklaring voor aanbestedingsprocedures voor aanbestedende diensten” ook “Aanvullende eigen verklaring” • Geen selectie en ranking Rijkswaterstaat

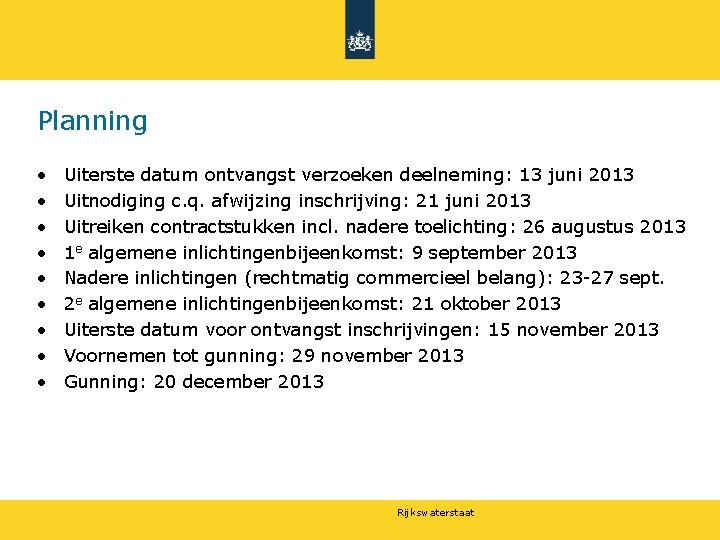

Planning • • • Uiterste datum ontvangst verzoeken deelneming: 13 juni 2013 Uitnodiging c. q. afwijzing inschrijving: 21 juni 2013 Uitreiken contractstukken incl. nadere toelichting: 26 augustus 2013 1 e algemene inlichtingenbijeenkomst: 9 september 2013 Nadere inlichtingen (rechtmatig commercieel belang): 23 -27 sept. 2 e algemene inlichtingenbijeenkomst: 21 oktober 2013 Uiterste datum voor ontvangst inschrijvingen: 15 november 2013 Voornemen tot gunning: 29 november 2013 Gunning: 20 december 2013 Rijkswaterstaat

Vragen? Rijkswaterstaat
