Tutorial MS Project Disciplina de Engenharia de Produto

  • Slides: 22
Download presentation
Tutorial MS Project Disciplina de Engenharia de Produto II

Tutorial MS Project Disciplina de Engenharia de Produto II

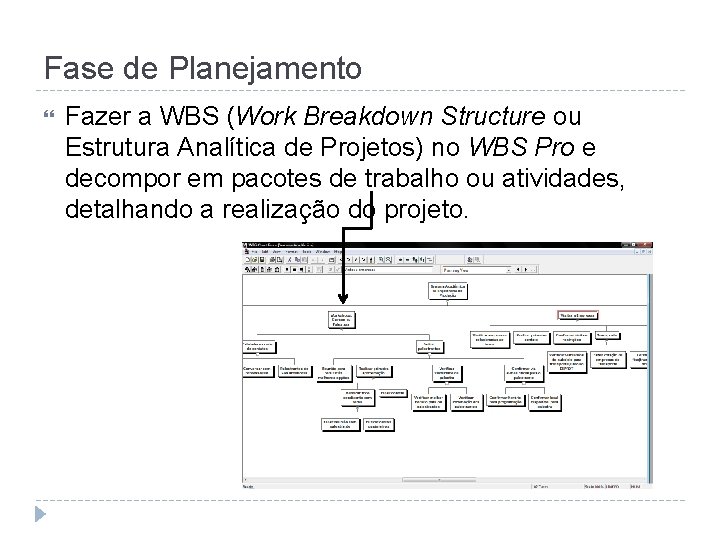

Fase de Planejamento Fazer a WBS (Work Breakdown Structure ou Estrutura Analítica de Projetos)

Fase de Planejamento Fazer a WBS (Work Breakdown Structure ou Estrutura Analítica de Projetos) no WBS Pro e decompor em pacotes de trabalho ou atividades, detalhando a realização do projeto.

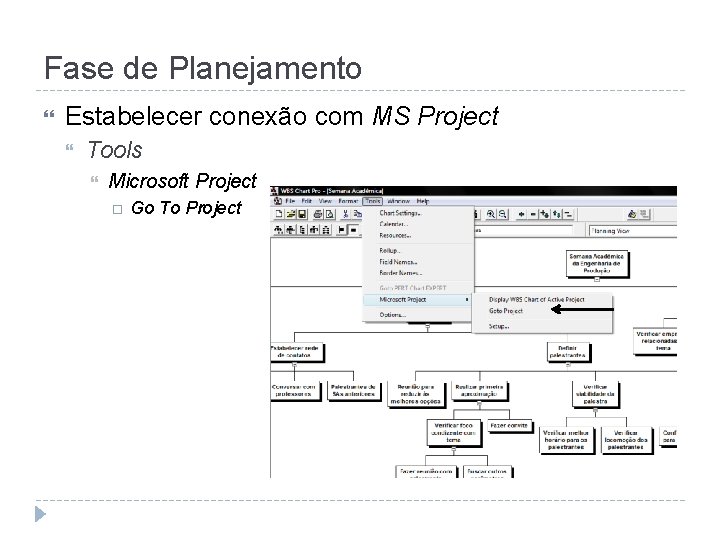

Fase de Planejamento Estabelecer conexão com MS Project Tools Microsoft Project Go To Project

Fase de Planejamento Estabelecer conexão com MS Project Tools Microsoft Project Go To Project

Fase de Planejamento Estabelecer conexão com MS Project Aceitar a criação do novo arquivo

Fase de Planejamento Estabelecer conexão com MS Project Aceitar a criação do novo arquivo em. mpp (Ms Project)

Fase de Planejamento Estabelecer conexão com MS Project Aceitar a criação do novo arquivo

Fase de Planejamento Estabelecer conexão com MS Project Aceitar a criação do novo arquivo em. mpp (Ms Project) Escolher local e salvar

Fase de Planejamento Definir uma data de início de projeto Projeto Informações sobre o

Fase de Planejamento Definir uma data de início de projeto Projeto Informações sobre o projeto

Fase de Planejamento Definir uma data de início de projeto Projeto Informações sobre o

Fase de Planejamento Definir uma data de início de projeto Projeto Informações sobre o projeto Defina a data de Início

Fase de Planejamento Definir uma data de início de projeto Ferramentas Alterar período de

Fase de Planejamento Definir uma data de início de projeto Ferramentas Alterar período de trabalho Novo calendário

Fase de Planejamento Definir as propriedades do projeto Arquivo Propriedades Resumo

Fase de Planejamento Definir as propriedades do projeto Arquivo Propriedades Resumo

Fase de Planejamento Visualizar as tarefas do Projeto Verificar Status do Gráfico de Gantt

Fase de Planejamento Visualizar as tarefas do Projeto Verificar Status do Gráfico de Gantt Inserir Marcos de Projeto Reuniões Entrada de Material; Inserir atividades resultantes do plano de qualidade e riscos Etc.

Fase de Planejamento Elaborar Dicionário da WBS Para pacotes de trabalho mais Importantes.

Fase de Planejamento Elaborar Dicionário da WBS Para pacotes de trabalho mais Importantes.

Fase de Planejamento Inserir duração das atividades

Fase de Planejamento Inserir duração das atividades

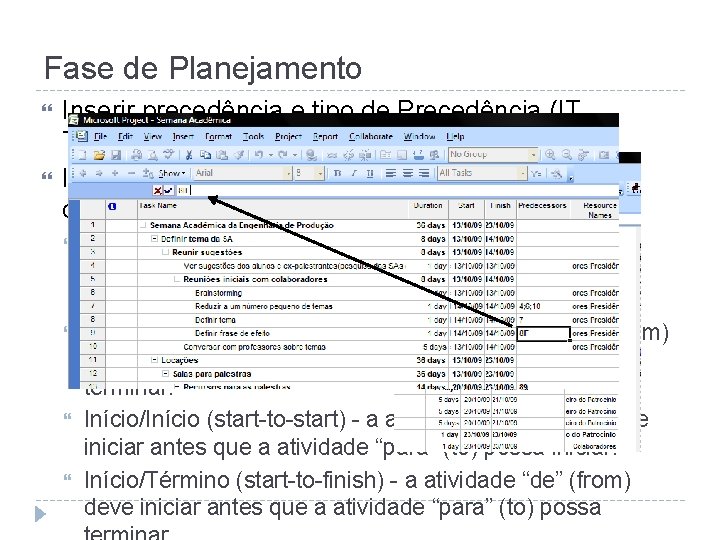

Fase de Planejamento Inserir precedência e tipo de Precedência (IT, TI, II, TT) Isso

Fase de Planejamento Inserir precedência e tipo de Precedência (IT, TI, II, TT) Isso inclui quatro tipos de relacionamento de dependência ou precedência: Término/Início (finish-to-start) - a atividade “de” (from) deve terminar antes que a atividade “para” (to) possa começar. Término/Término (finish-to-finish) - a atividade “de” (from) deve terminar antes que a atividade “para” (to) possa terminar. Início/Início (start-to-start) - a atividade “de” (from) deve iniciar antes que a atividade “para” (to) possa iniciar. Início/Término (start-to-finish) - a atividade “de” (from) deve iniciar antes que a atividade “para” (to) possa

Fase de Planejamento Visualizar o Diagrama de Rede

Fase de Planejamento Visualizar o Diagrama de Rede

Fase de Planejamento Definir o tipo de tarefa: Escolher: duração fixa Desmarcar: as novas

Fase de Planejamento Definir o tipo de tarefa: Escolher: duração fixa Desmarcar: as novas tarefas são controladas pelo empenho

Fase de Planejamento Preencher planilha de recursos

Fase de Planejamento Preencher planilha de recursos

Fase de Planejamento Atribuir recursos às tarefas Usando ícone ou direto nas células da

Fase de Planejamento Atribuir recursos às tarefas Usando ícone ou direto nas células da planilha

Fase de Planejamento Inserir custos fixos à planilha MS Project®

Fase de Planejamento Inserir custos fixos à planilha MS Project®

Fase de Planejamento Visualizar planilha de custos

Fase de Planejamento Visualizar planilha de custos

Conclusão Salvar linha de base

Conclusão Salvar linha de base

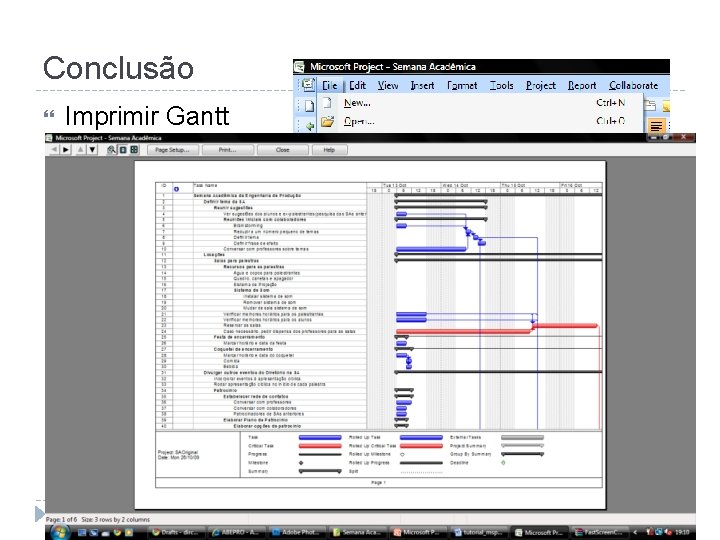

Conclusão Imprimir Gantt

Conclusão Imprimir Gantt

 Material organizado por: Istefani Carisio de Paula Dirceu Hoffmann Corsetti

Material organizado por: Istefani Carisio de Paula Dirceu Hoffmann Corsetti
