TRADEOFF BIAYA WAKTU DAN CRASHING PROYEK CRASHING Merupakan
TRADE-OFF BIAYA WAKTU DAN CRASHING PROYEK
CRASHING Merupakan suatu kegiatan memendekkan waktu kegiatan dalam jaringan untuk mengurangi waktu pada jalur kritis, sehingga waktu penyelesaian total dapat dikurangi. Waktu crash merupakan jangka waktu terpendek dalam sebuah kegiatan. Crashing dapat digunakan untuk mendapatkan cara termurah pada sebuah proyek pada batas waktu yang diinginkan.

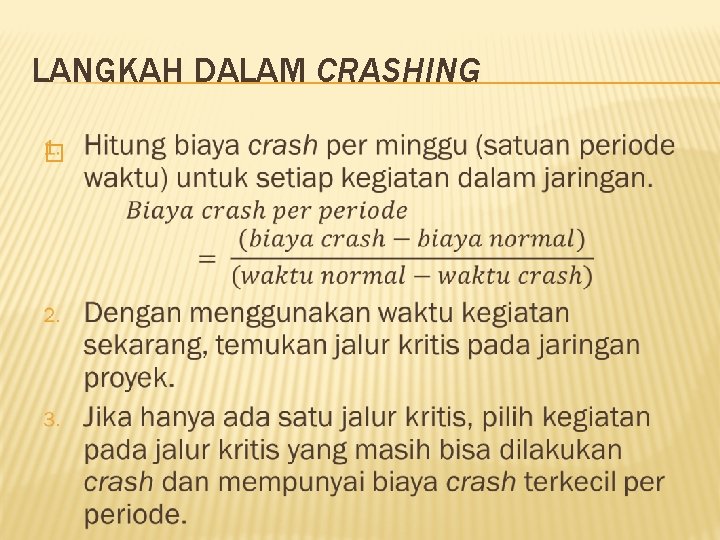

LANGKAH DALAM CRASHING �
CONTOH CRASHING Kegiatan Pendahulu Waktu Normal (bulan) Waktu Crash (bulan) By Normal ($) By Crash ($) A - 6 4 2000 2400 B - 7 5 3000 3500 C A 7 6 1000 1300 D B 6 4 2000 2600 E D 9 8 8800 9000 Dari data diatas, tentukan biaya minimum yang diperlukan untuk mengurangi waktu penyelesaian proyek selama 3 bulan
LATIHAN SOAL Kegiatan Wkt. Normal (Minggu) Wkt. Crashing By Normal ($) By Crash ($) Pendahulu A 4 3 2000 2600 - B 2 1 2200 2800 - C 3 3 500 - D 8 4 2300 2600 A E 6 3 900 1200 B F 3 2 3000 4200 C G 4 2 1400 2000 D, E 1. Kapankah proyek selesai 2. Berapakah biaya total yang diperlukan pada waktu normal 3. Kegiatan manakah yang seharusnya dilakukan crash 1 minggu dan berapakah penambahan biaya nya
- Slides: 5
