Tampereen Ratikka Suomen Raitiotiekaupunkien seminaari 16. 10. 2018, Espoo

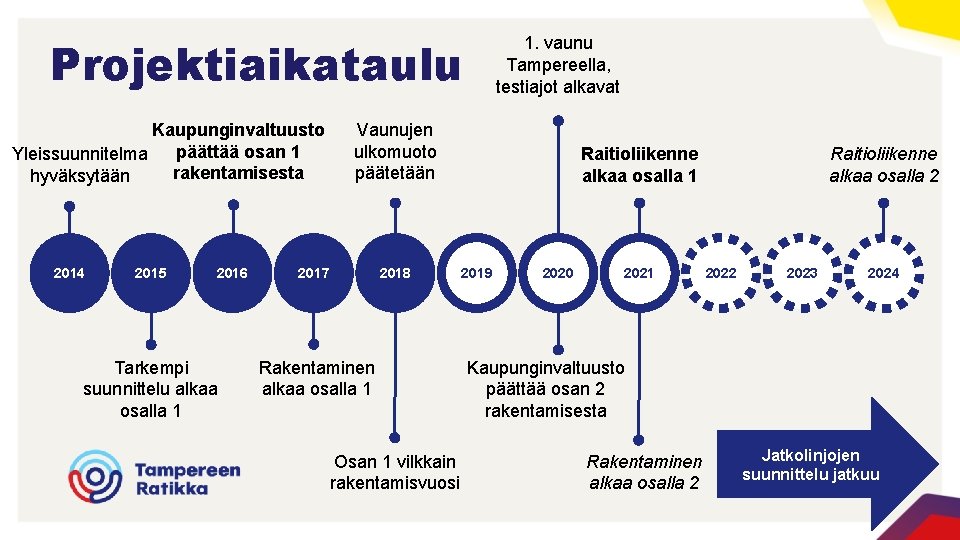

Projektiaikataulu Kaupunginvaltuusto päättää osan 1 Yleissuunnitelma rakentamisesta hyväksytään 2014 2015 2016 Tarkempi suunnittelu alkaa osalla 1 1. vaunu Tampereella, testiajot alkavat Vaunujen ulkomuoto päätetään 2018 2017 Rakentaminen alkaa osalla 1 Osan 1 vilkkain rakentamisvuosi Raitioliikenne alkaa osalla 2 Raitioliikenne alkaa osalla 1 2019 2020 2021 2022 2023 2024 Kaupunginvaltuusto päättää osan 2 rakentamisesta Rakentaminen alkaa osalla 2 Jatkolinjojen suunnittelu jatkuu

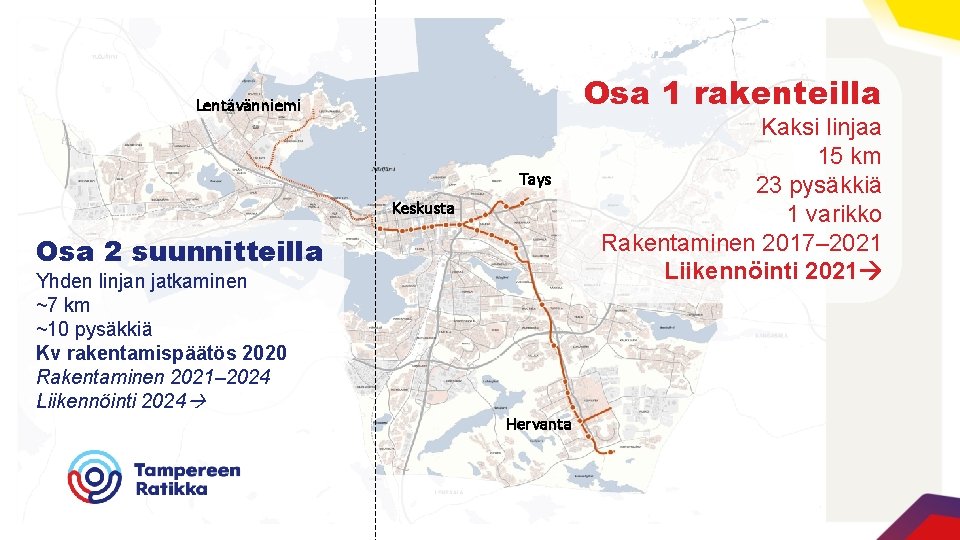

Osa 1 rakenteilla Lentävänniemi Tays Keskusta Osa 2 suunnitteilla Yhden linjan jatkaminen ~7 km ~10 pysäkkiä Kv rakentamispäätös 2020 Rakentaminen 2021– 2024 Liikennöinti 2024 Hervanta Kaksi linjaa 15 km 23 pysäkkiä 1 varikko Rakentaminen 2017– 2021 Liikennöinti 2021

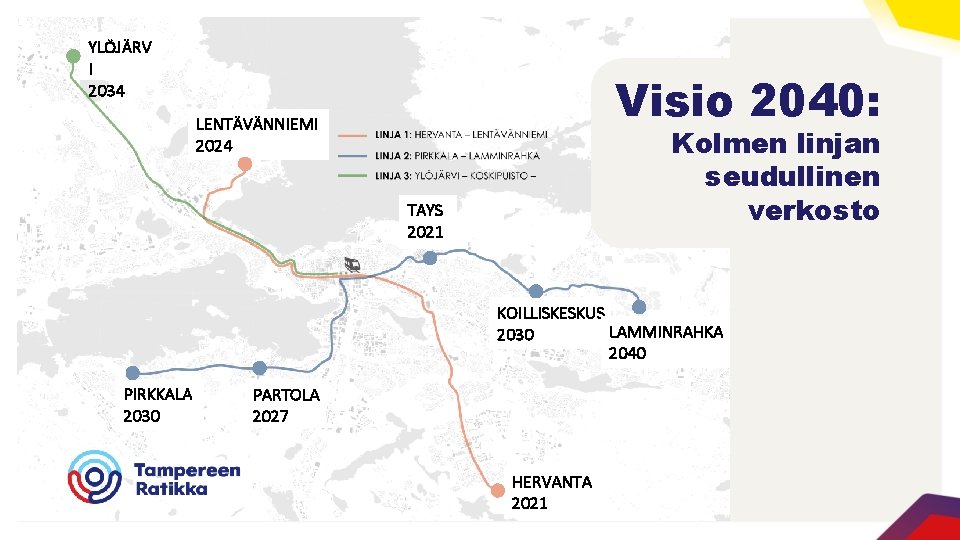

YLÖJÄRV I 2034 Visio 2040: LENTÄVÄNNIEMI 2024 Kolmen linjan seudullinen verkosto TAYS 2021 KOILLISKESKUS LAMMINRAHKA 2030 2040 PIRKKALA 2030 PARTOLA 2027 HERVANTA 2021

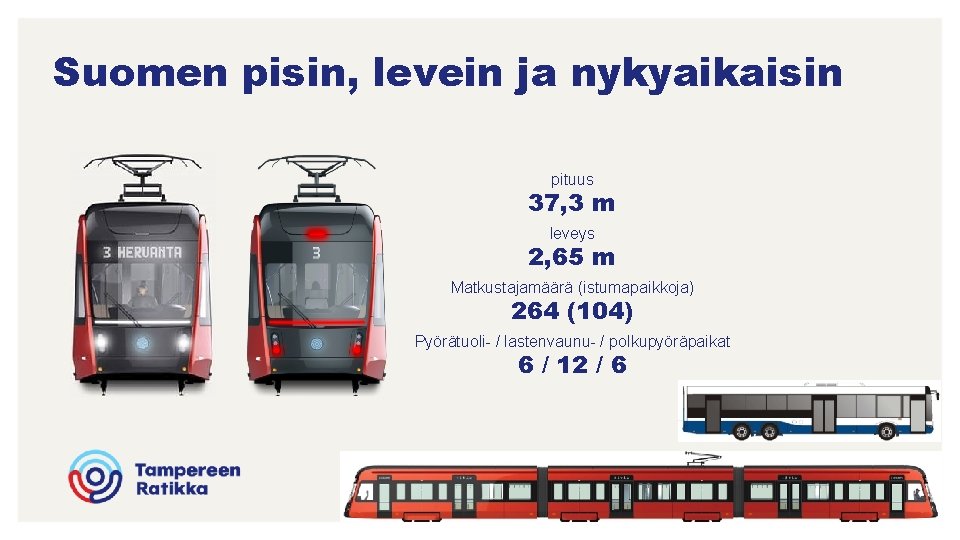

Suomen pisin, levein ja nykyaikaisin pituus 37, 3 m leveys 2, 65 m Matkustajamäärä (istumapaikkoja) 264 (104) Pyörätuoli- / lastenvaunu- / polkupyöräpaikat 6 / 12 / 6
