SUBASTA DEL CARGO POR CONFIABILIDAD 2022 2023 Taller
SUBASTA DEL CARGO POR CONFIABILIDAD 2022 -2023 Taller de socialización – Resolución CREG 103 y 104 de 2018. Septiembre 14 de 2018
Contenido 1. Aspectos generales de la subasta 1. 1. Participantes 1. 2. Vigencia de las OEF 1. 3. Esquema de adelanto 2. Operatividad de la subasta 2. 1. Entrega de ofertas 2. 2. Función de oferta agregada 2. 3. Función de demanda 2. 4. Desempates 3. Cronograma de actividades y aplicativo OEF 3. 1. Declaración de interés 3. 2. Declaración de parámetros 3. 3. Declaración de ENFICC 3. 4. Entrega garantías
1. Aspectos generales de la subasta 1. 1. Participantes 1. 2. Vigencia de las OEF 1. 3. Esquema de adelanto

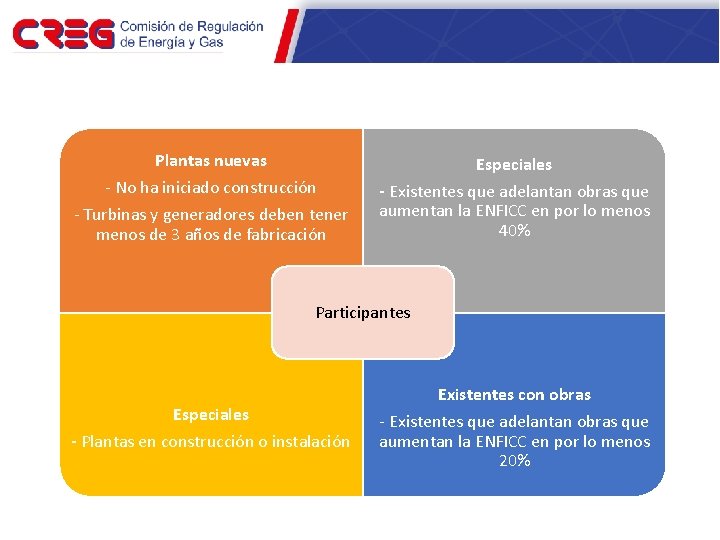

1. 1. Participantes Plantas nuevas - No ha iniciado construcción - Turbinas y generadores deben tener menos de 3 años de fabricación Especiales - Existentes que adelantan obras que aumentan la ENFICC en por lo menos 40% Participantes Especiales - Plantas en construcción o instalación Existentes con obras - Existentes que adelantan obras que aumentan la ENFICC en por lo menos 20%

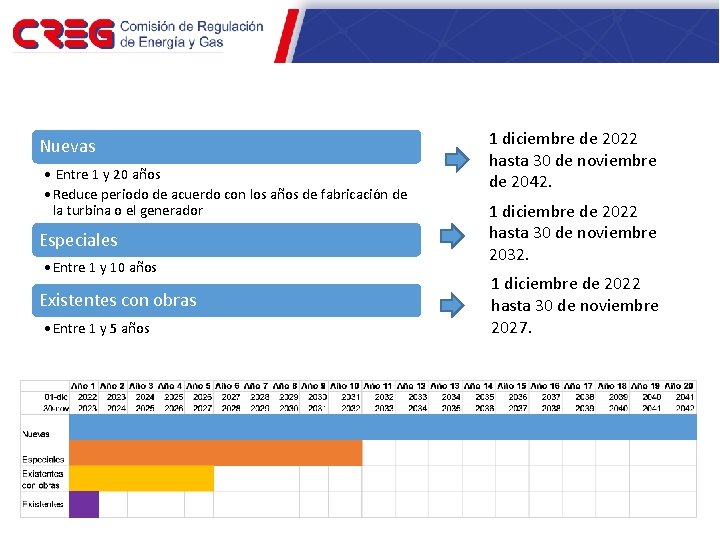

1. 2. Periodo de vigencia de las OEF Nuevas • Entre 1 y 20 años • Reduce periodo de acuerdo con los años de fabricación de la turbina o el generador Especiales • Entre 1 y 10 años Existentes con obras • Entre 1 y 5 años 1 diciembre de 2022 hasta 30 de noviembre de 2042. 1 diciembre de 2022 hasta 30 de noviembre 2032. 1 diciembre de 2022 hasta 30 de noviembre 2027.

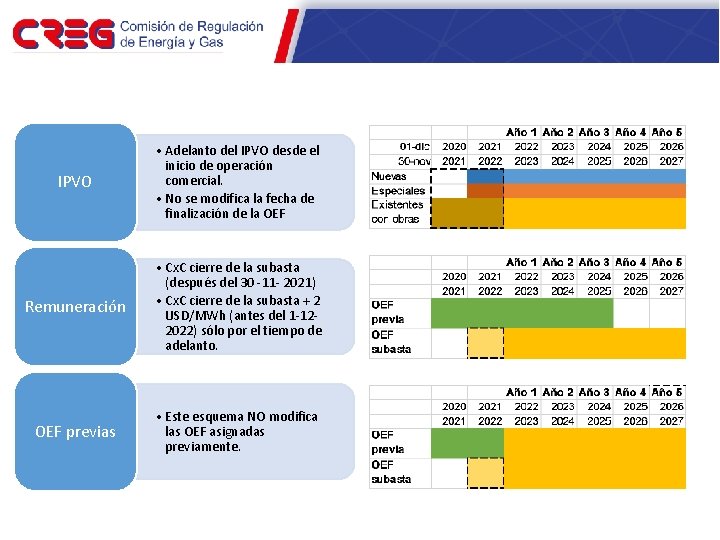

1. 3. Esquema de adelanto IPVO • Adelanto del IPVO desde el inicio de operación comercial. • No se modifica la fecha de finalización de la OEF Remuneración • Cx. C cierre de la subasta (después del 30 -11 - 2021) • Cx. C cierre de la subasta + 2 USD/MWh (antes del 1 -122022) sólo por el tiempo de adelanto. OEF previas • Este esquema NO modifica las OEF asignadas previamente.
2. Operatividad de la subasta 2. 1. Entrega de ofertas 2. 2. Función de oferta agregada 2. 3. Función de demanda 2. 4. Desempates

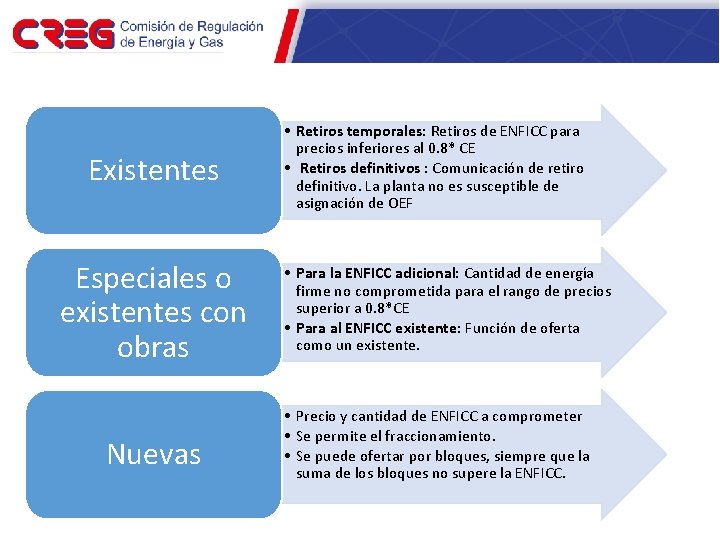

2. 1. Entrega de ofertas Existentes Especiales o existentes con obras Nuevas • Retiros temporales: Retiros de ENFICC para precios inferiores al 0. 8* CE • Retiros definitivos : Comunicación de retiro definitivo. La planta no es susceptible de asignación de OEF • Para la ENFICC adicional: Cantidad de energía firme no comprometida para el rango de precios superior a 0. 8*CE • Para al ENFICC existente: Función de oferta como un existente. • Precio y cantidad de ENFICC a comprometer • Se permite el fraccionamiento. • Se puede ofertar por bloques, siempre que la suma de los bloques no supere la ENFICC.

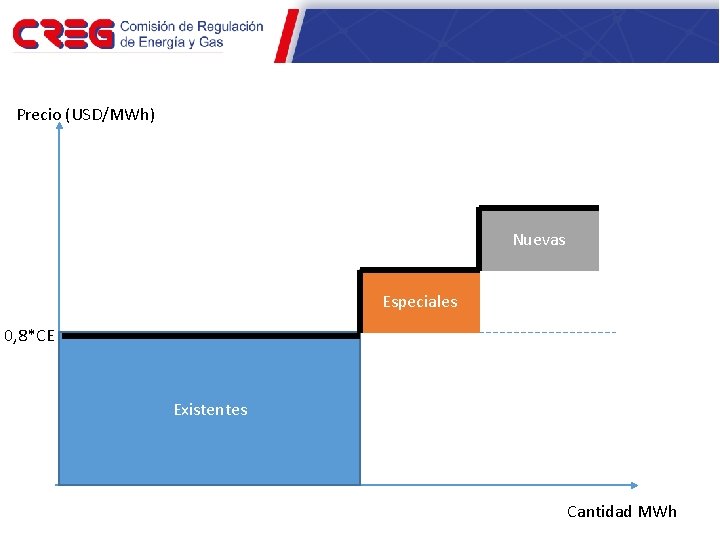

2. 2. Función de oferta agregada Precio (USD/MWh) Nuevas Especiales 0, 8*CE Existentes Cantidad MWh

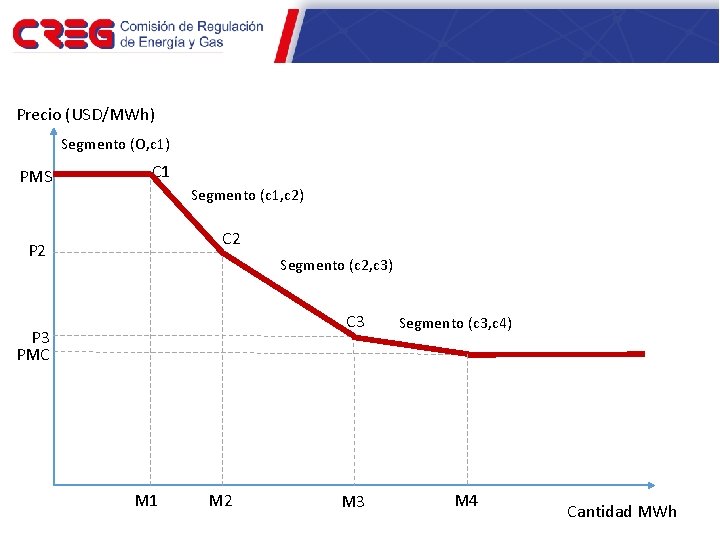

2. 3. Función de demanda Precio (USD/MWh) Segmento (O, c 1) PMS C 1 Segmento (c 1, c 2) C 2 P 2 Segmento (c 2, c 3) C 3 PMC M 1 M 2 M 3 Segmento (c 3, c 4) M 4 Cantidad MWh

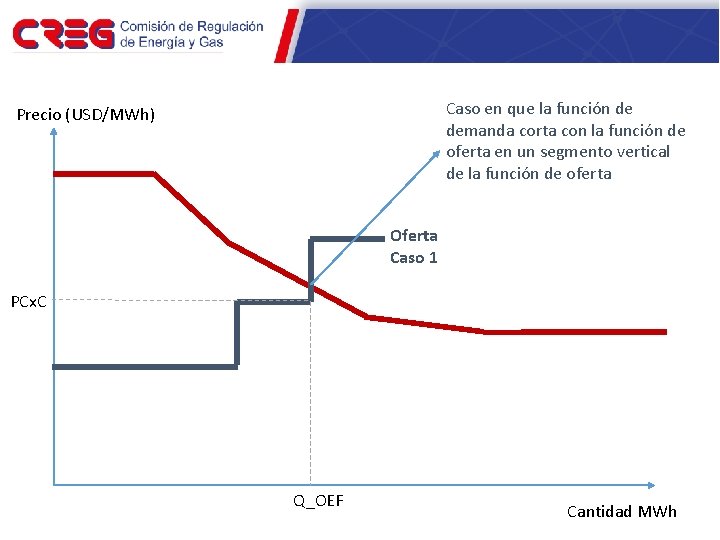

Caso 1 Caso en que la función de demanda corta con la función de oferta en un segmento vertical de la función de oferta Precio (USD/MWh) Oferta Caso 1 PCx. C Q_OEF Cantidad MWh

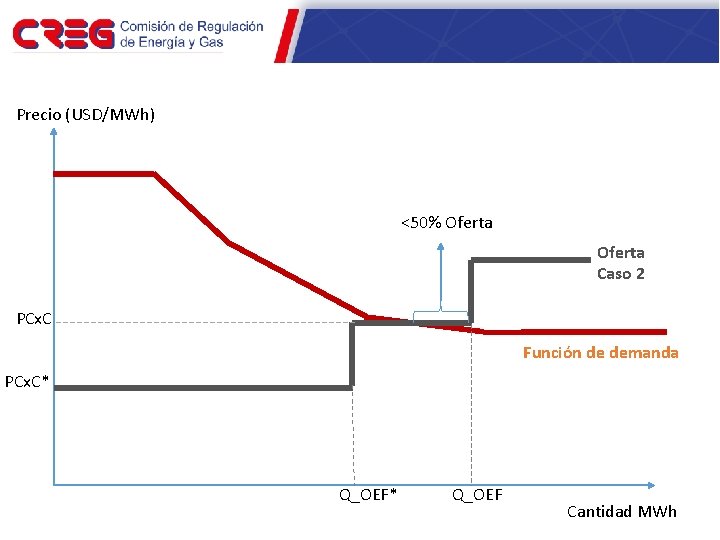

Caso 2 Precio (USD/MWh) <50% Oferta Caso 2 PCx. C Función de demanda PCx. C* Q_OEF Cantidad MWh

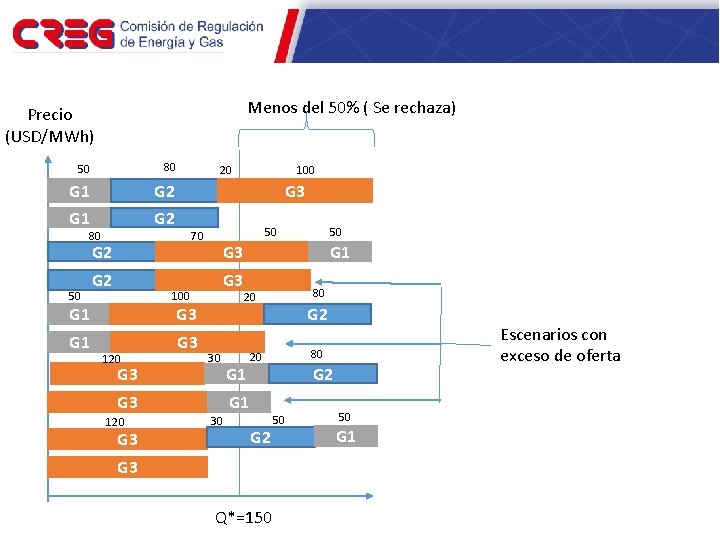

Empates Caso 2 Menos del 50% ( Se rechaza) Precio (USD/MWh) 50 80 G 1 G 2 G 3 80 G 2 G 3 120 G 3 30 G 3 120 G 3 50 G 1 G 3 100 G 1 50 70 G 2 50 100 20 G 1 G 2 G 3 Q*=150 Escenarios con exceso de oferta 80 20 G 1 30 80 20 G 2 50 50 G 1
3. Cronograma de actividades y aplicativo OEF 3. 1. Declaración de interés 3. 2. Declaración de parámetros 3. 3. Declaración de ENFICC 3. 4. Entrega garantías

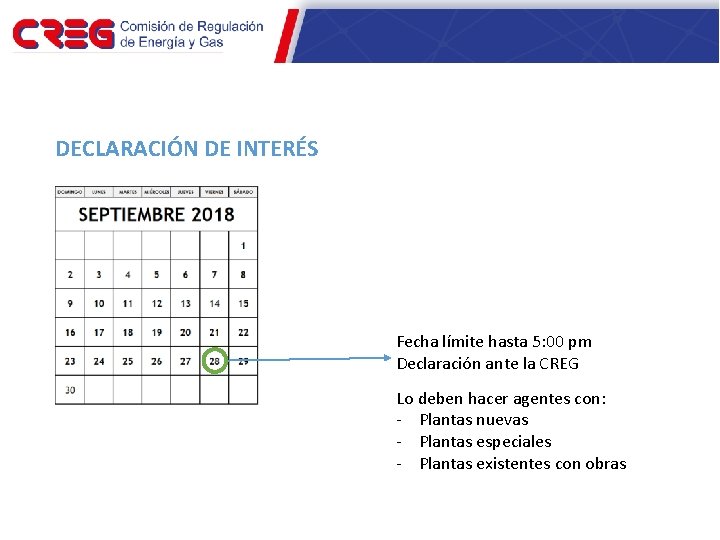

DECLARACIÓN DE INTERÉS Fecha límite hasta 5: 00 pm Declaración ante la CREG Lo deben hacer agentes con: - Plantas nuevas - Plantas especiales - Plantas existentes con obras

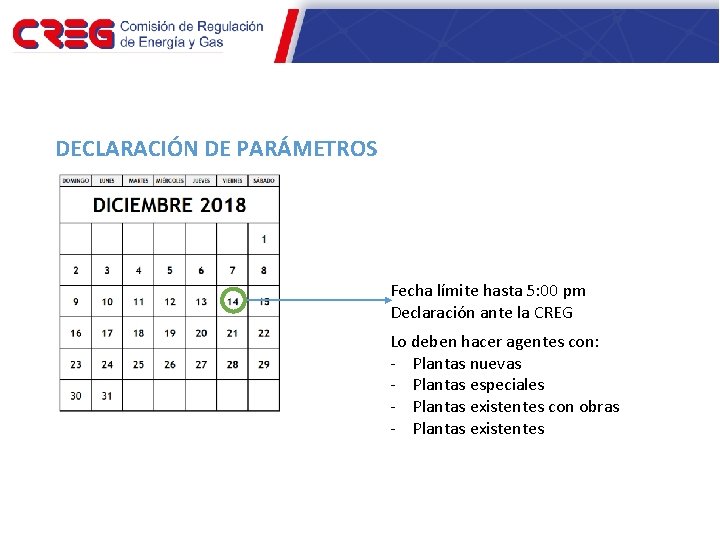

DECLARACIÓN DE PARÁMETROS Fecha límite hasta 5: 00 pm Declaración ante la CREG Lo deben hacer agentes con: - Plantas nuevas - Plantas especiales - Plantas existentes con obras - Plantas existentes

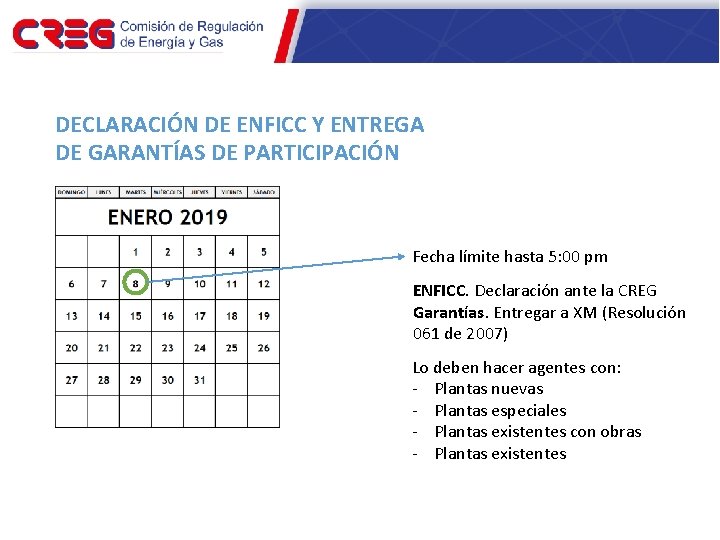

DECLARACIÓN DE ENFICC Y ENTREGA DE GARANTÍAS DE PARTICIPACIÓN Fecha límite hasta 5: 00 pm ENFICC. Declaración ante la CREG Garantías. Entregar a XM (Resolución 061 de 2007) Lo deben hacer agentes con: - Plantas nuevas - Plantas especiales - Plantas existentes con obras - Plantas existentes

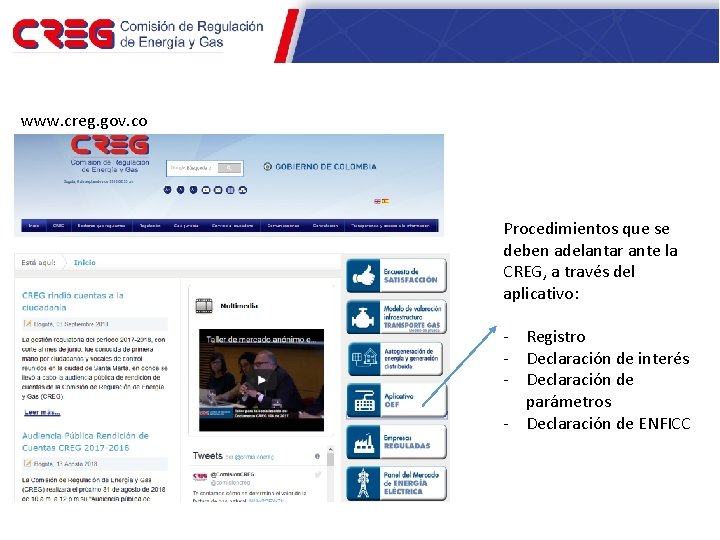

www. creg. gov. co Procedimientos que se deben adelantar ante la CREG, a través del aplicativo: - Registro - Declaración de interés - Declaración de parámetros - Declaración de ENFICC

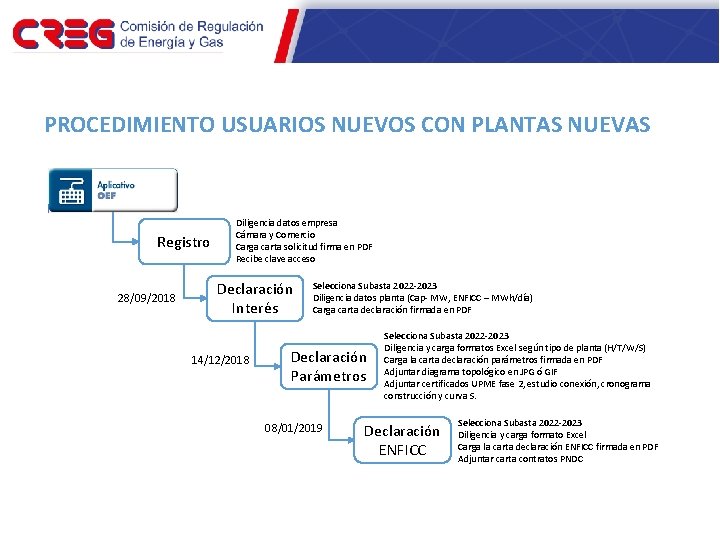

PROCEDIMIENTO USUARIOS NUEVOS CON PLANTAS NUEVAS Registro 28/09/2018 Diligencia datos empresa Cámara y Comercio Carga carta solicitud firma en PDF Recibe clave acceso Declaración Interés 14/12/2018 Selecciona Subasta 2022 -2023 Diligencia datos planta (Cap- MW, ENFICC – MWh/día) Carga carta declaración firmada en PDF Declaración Parámetros 08/01/2019 Selecciona Subasta 2022 -2023 Diligencia y carga formatos Excel según tipo de planta (H/T/W/S) Carga la carta declaración parámetros firmada en PDF Adjuntar diagrama topológico en JPG ó GIF Adjuntar certificados UPME fase 2, estudio conexión, cronograma construcción y curva S. Declaración ENFICC Selecciona Subasta 2022 -2023 Diligencia y carga formato Excel Carga la carta declaración ENFICC firmada en PDF Adjuntar carta contratos PNDC

PROCEDIMIENTO USUARIOS EXISTENTES CON PLANTAS NUEVAS Registro 28/09/2018 Diligencia datos empresa Cámara y Comercio Carga carta solicitud firma en PDF Recibe clave acceso Declaración Interés 14/12/2018 Selecciona Subasta 2022 -2023 Diligencia datos planta (Cap- MW, ENFICC – MWh/día) Carga carta declaración firmada en PDF Declaración Parámetros 08/01/2019 Selecciona Subasta 2022 -2023 Diligencia y carga formatos Excel según tipo de planta (H/T/W/S) Carga la carta declaración parámetros firmada en PDF Adjuntar diagrama topológico en JPG ó GIF Adjuntar certificados UPME fase 2, estudio conexión, cronograma construcción y curva S. Declaración ENFICC Selecciona Subasta 2022 -2023 Diligencia y carga formato Excel Carga la carta declaración ENFICC firmada en PDF Adjuntar carta contratos PNDC

PROCEDIMIENTO USUARIOS EXISTENTES CON PLANTAS EXISTENTES Registro 28/09/2018 Diligencia datos empresa Cámara y Comercio Carga carta solicitud firma en PDF Recibe clave acceso Declaración Interés 14/12/2018 Selecciona Subasta 2022 -2023 Diligencia datos planta (Cap- MW, ENFICC – MWh/día) Carga carta declaración firmada en PDF Declaración Parámetros 08/01/2019 Selecciona Subasta 2022 -2023 Diligencia y carga formatos Excel según tipo de planta (H/T/W/S) Carga la carta declaración parámetros firmada en PDF Adjuntar diagrama topológico en JPG ó GIF Adjuntar certificados UPME fase 2, estudio conexión, cronograma construcción y curva S. Declaración ENFICC Selecciona Subasta 2022 -2023 Diligencia y carga formato Excel Carga la carta declaración ENFICC firmada en PDF Adjuntar carta contratos PNDC
GRACIAS @Comision. CREG www. creg. gov. co
