Status ny Otta skole 1 7 og hall

  • Slides: 50
Download presentation
Status ny Otta skole 1 -7 og hall Kommunestyret 06. 05. 2019

Status ny Otta skole 1 -7 og hall Kommunestyret 06. 05. 2019

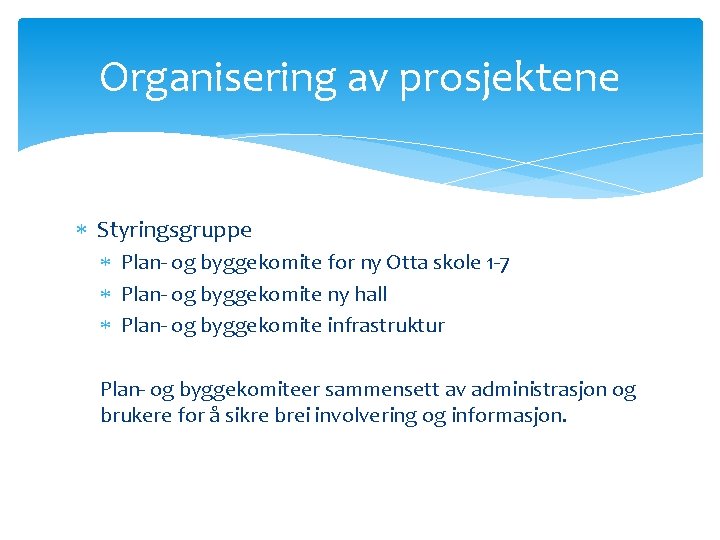

Organisering av prosjektene Styringsgruppe Plan- og byggekomite for ny Otta skole 1 -7 Plan-

Organisering av prosjektene Styringsgruppe Plan- og byggekomite for ny Otta skole 1 -7 Plan- og byggekomite ny hall Plan- og byggekomite infrastruktur Plan- og byggekomiteer sammensett av administrasjon og brukere for å sikre brei involvering og informasjon.

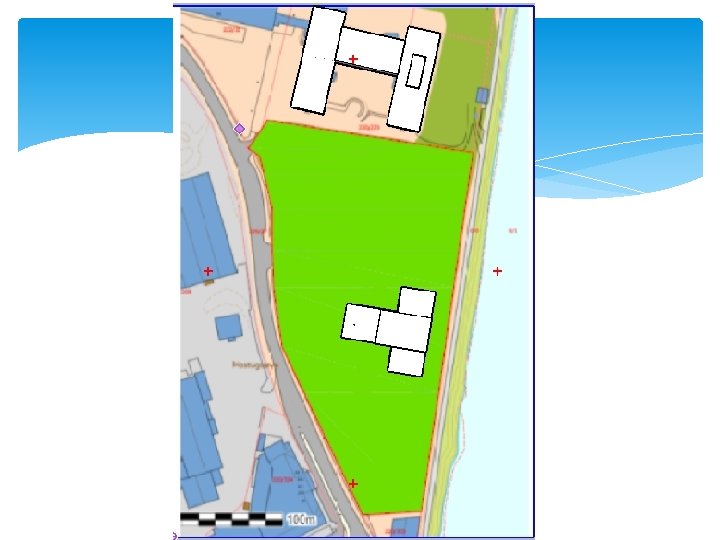

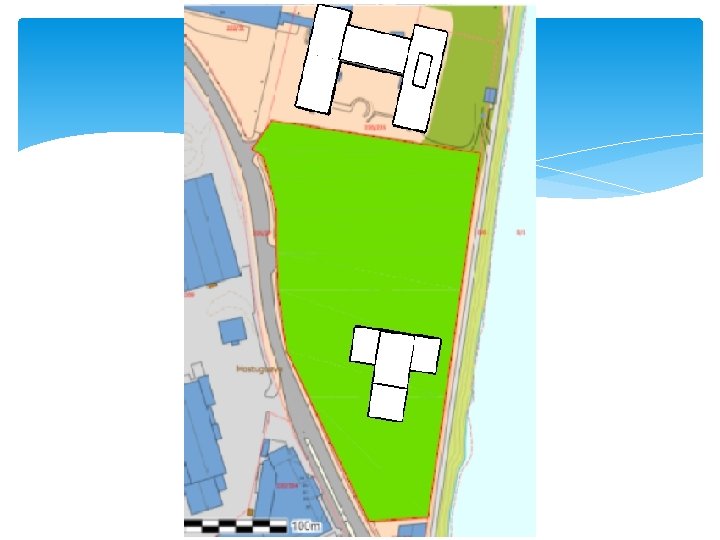

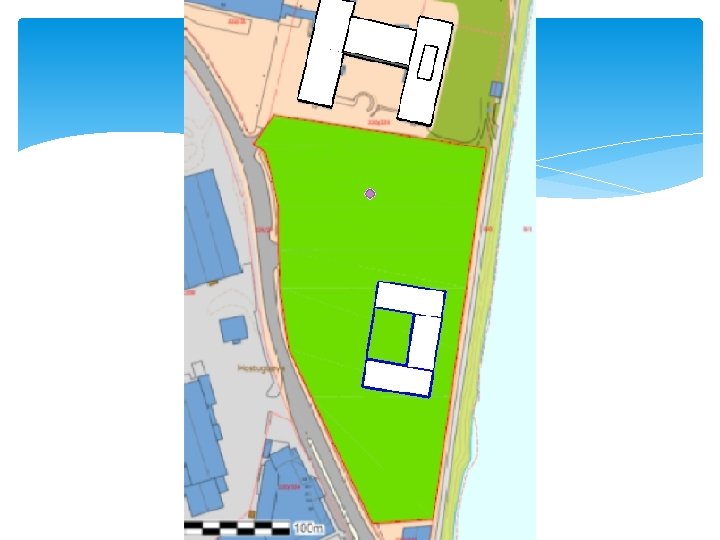

Nye Otta skole 1 -7 og hall Nye Otta skole 1 -7 lokalisert på

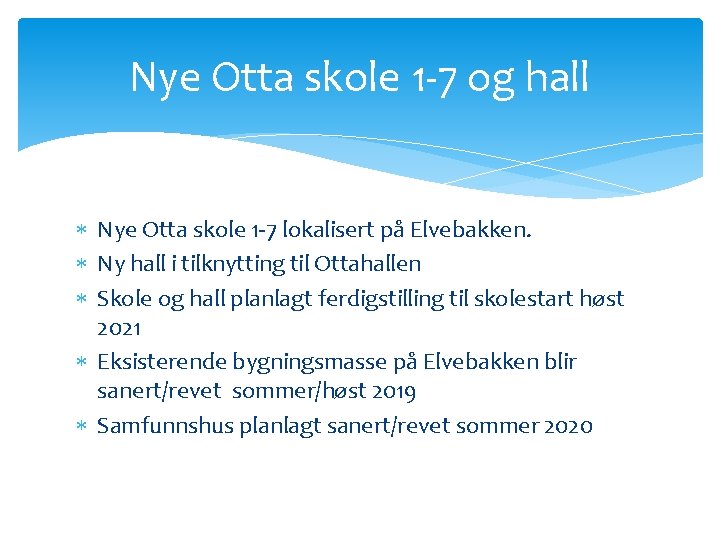

Nye Otta skole 1 -7 og hall Nye Otta skole 1 -7 lokalisert på Elvebakken. Ny hall i tilknytting til Ottahallen Skole og hall planlagt ferdigstilling til skolestart høst 2021 Eksisterende bygningsmasse på Elvebakken blir sanert/revet sommer/høst 2019 Samfunnshus planlagt sanert/revet sommer 2020

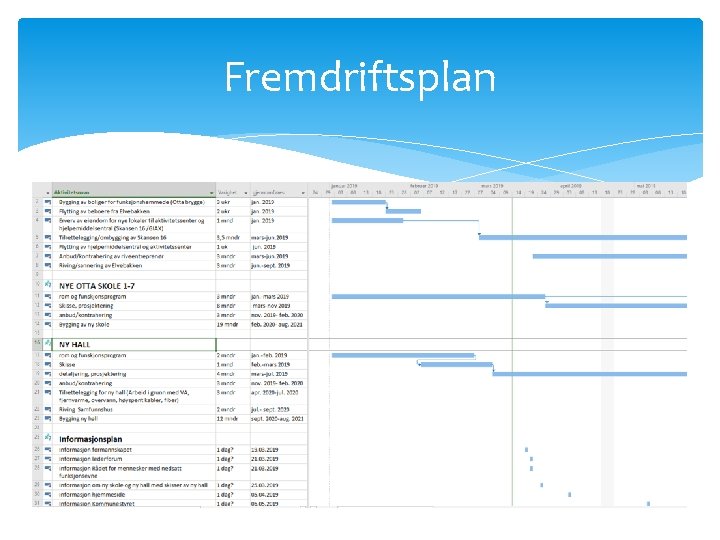

Fremdriftsplan

Fremdriftsplan

Informasjonsplan

Informasjonsplan

Ny Otta skole 1 -7 Otta skole og Sel skule er i arbeidet representert

Ny Otta skole 1 -7 Otta skole og Sel skule er i arbeidet representert med administrasjon, ansatt representant og FAU. Brei involvering med lærere/pedagoger, elever og driftspersonell Omfattende og viktig prosess (bygge skole for de neste 50 år) Ivareta utdanningsdirektoratet sine anbefalinger til involvering Gode tilbakemeldinger fra de involverte

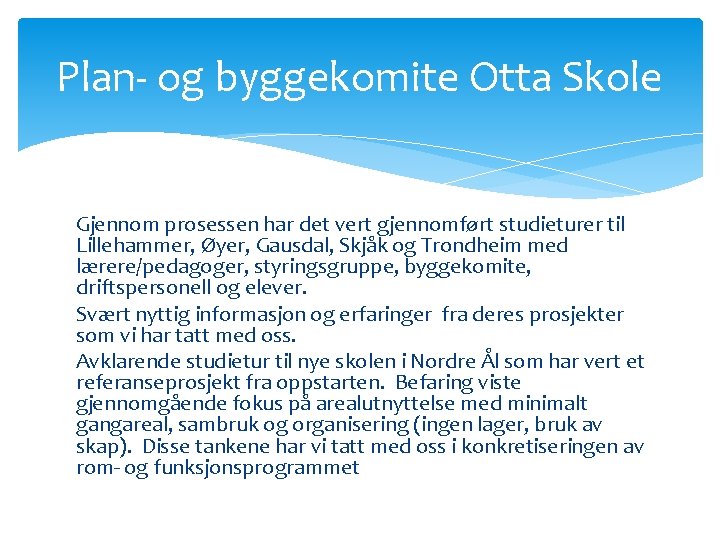

Plan- og byggekomite Otta Skole Gjennom prosessen har det vert gjennomført studieturer til Lillehammer,

Plan- og byggekomite Otta Skole Gjennom prosessen har det vert gjennomført studieturer til Lillehammer, Øyer, Gausdal, Skjåk og Trondheim med lærere/pedagoger, styringsgruppe, byggekomite, driftspersonell og elever. Svært nyttig informasjon og erfaringer fra deres prosjekter som vi har tatt med oss. Avklarende studietur til nye skolen i Nordre Ål som har vert et referanseprosjekt fra oppstarten. Befaring viste gjennomgående fokus på arealutnyttelse med minimalt gangareal, sambruk og organisering (ingen lager, bruk av skap). Disse tankene har vi tatt med oss i konkretiseringen av rom- og funksjonsprogrammet

Plan- og byggekomite Otta Skole Workshoper med følgende tema er gjennomført: Ny læreplan/fagplaner Elevareal

Plan- og byggekomite Otta Skole Workshoper med følgende tema er gjennomført: Ny læreplan/fagplaner Elevareal Spesialrom Fellesareal, personal Pedagogisk personal Grunnlag for rom og funksjonsprogram

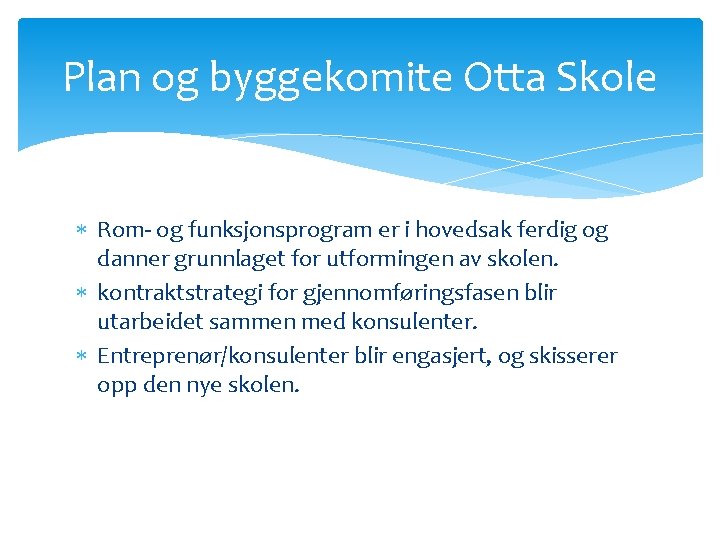

Plan og byggekomite Otta Skole Rom- og funksjonsprogram er i hovedsak ferdig og danner

Plan og byggekomite Otta Skole Rom- og funksjonsprogram er i hovedsak ferdig og danner grunnlaget for utformingen av skolen. kontraktstrategi for gjennomføringsfasen blir utarbeidet sammen med konsulenter. Entreprenør/konsulenter blir engasjert, og skisserer opp den nye skolen.

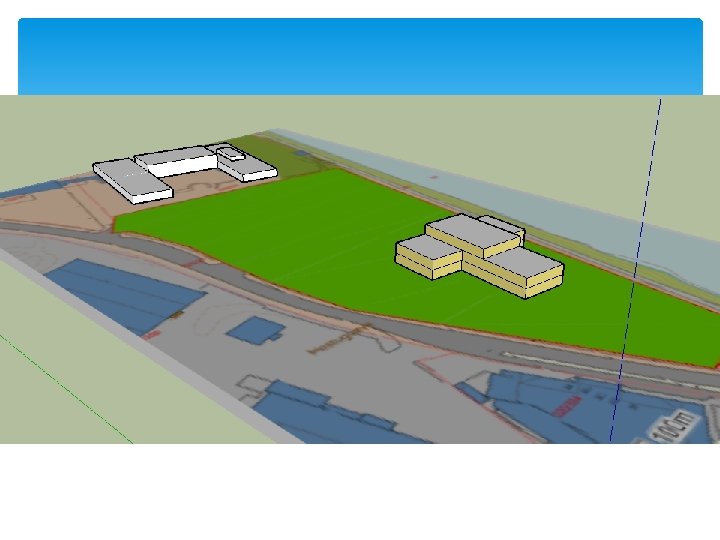

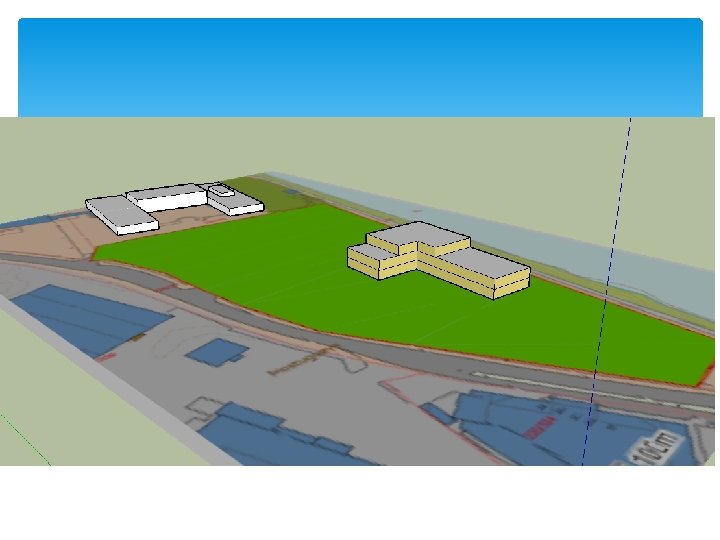

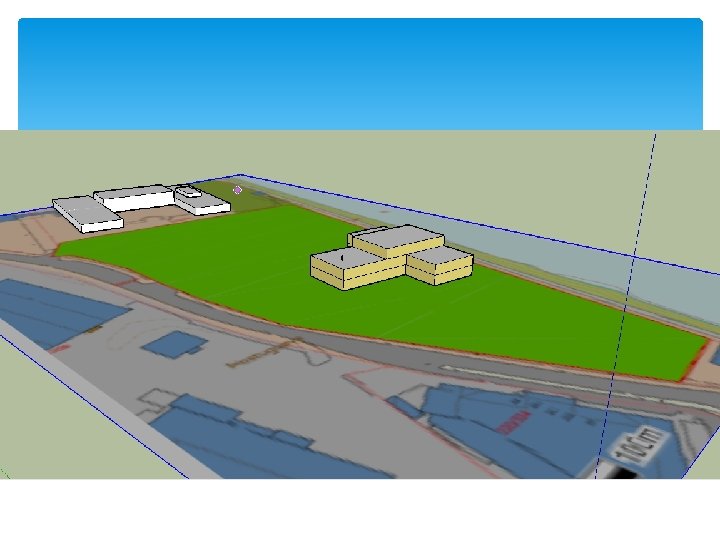

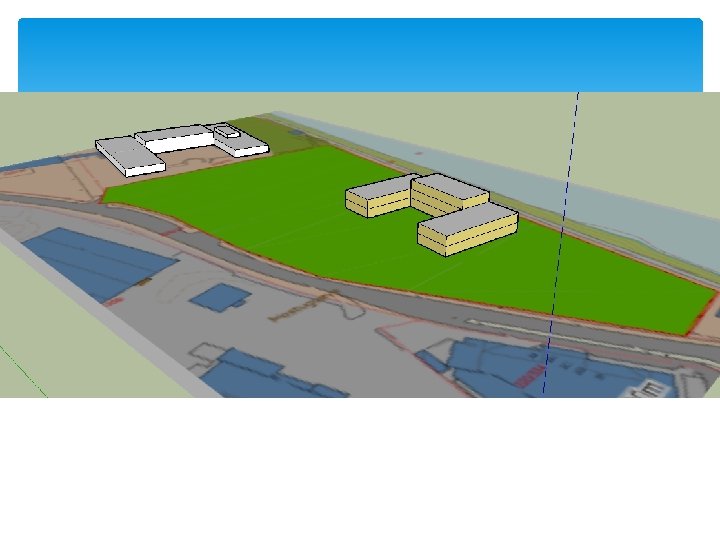

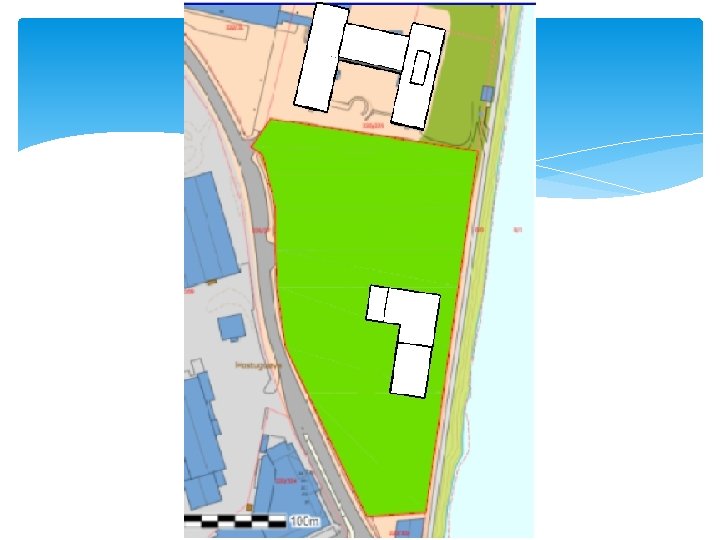

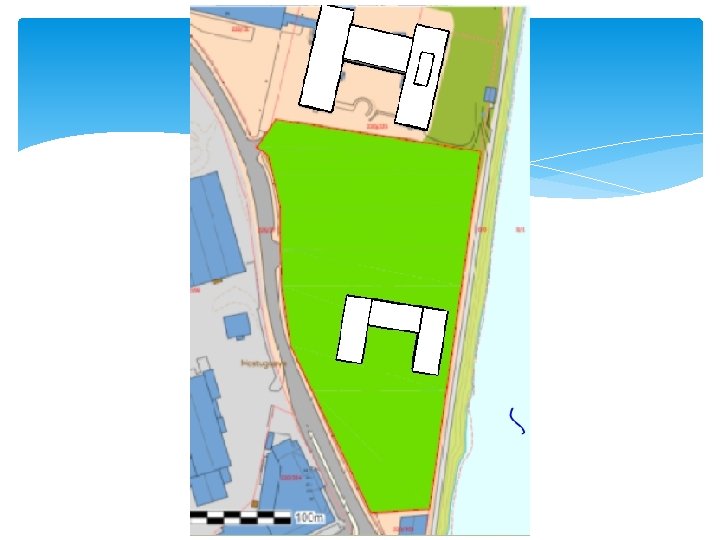

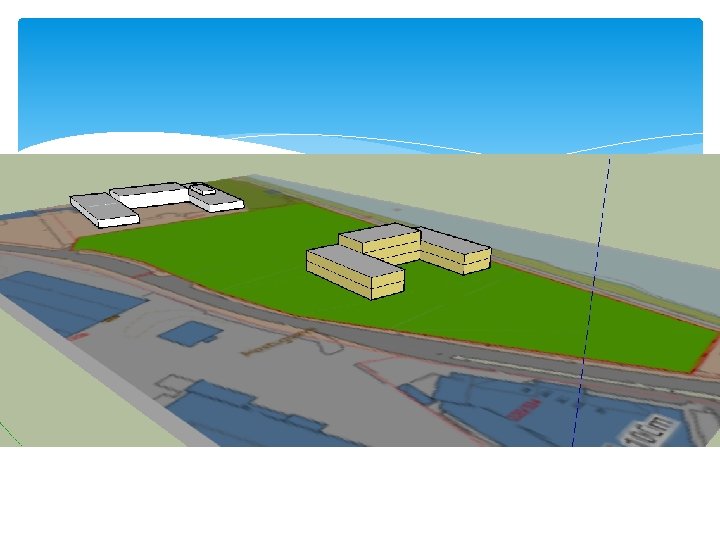

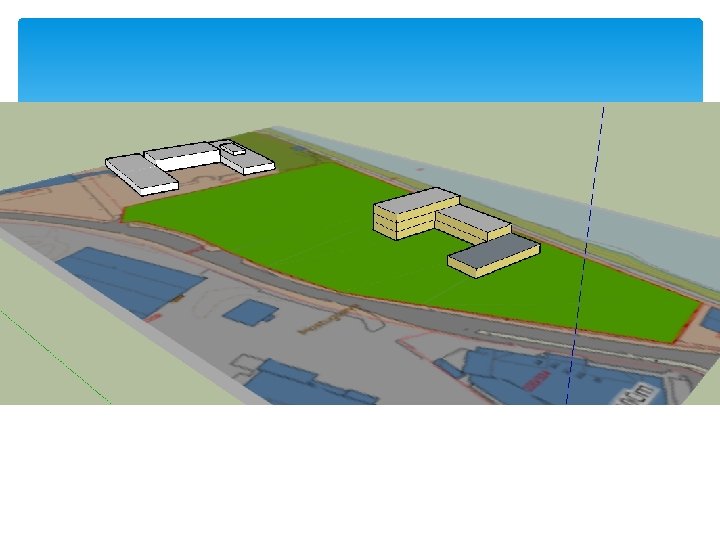

Ny Otta skole 1 -7 Skisser mulige utforminger / plasseringer skole

Ny Otta skole 1 -7 Skisser mulige utforminger / plasseringer skole

Skoler i massivtre Eksempler på skoler i massivtre

Skoler i massivtre Eksempler på skoler i massivtre

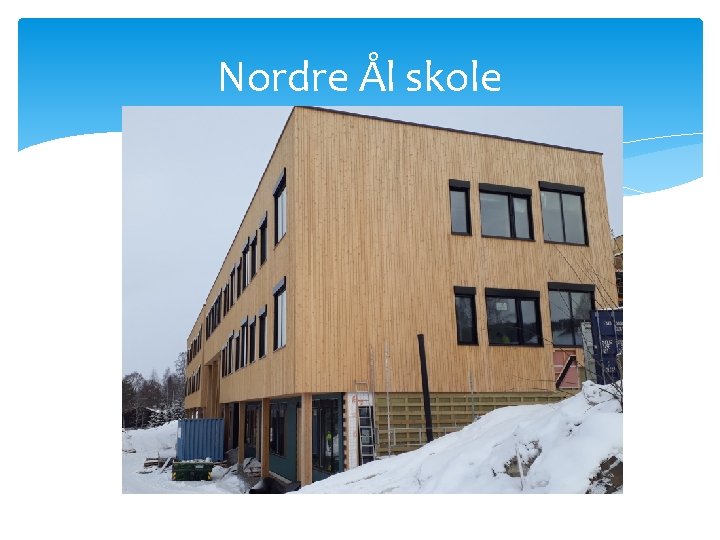

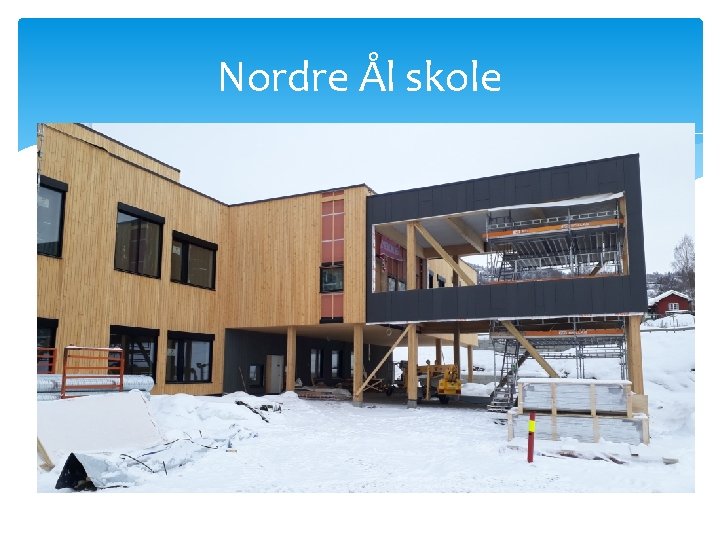

Nordre Ål skole

Nordre Ål skole

Nordre Ål skole

Nordre Ål skole

Lade skole (Trondheim)

Lade skole (Trondheim)

Nardo skole (Trondheim)

Nardo skole (Trondheim)

Eksempel på uteområde på skole Skjåk barne- og ungdomskule

Eksempel på uteområde på skole Skjåk barne- og ungdomskule

Skjåk barne- og ungdomskule

Skjåk barne- og ungdomskule

Skjåk barne- og ungdomskule

Skjåk barne- og ungdomskule

Skjåk barne- og ungdomskule

Skjåk barne- og ungdomskule

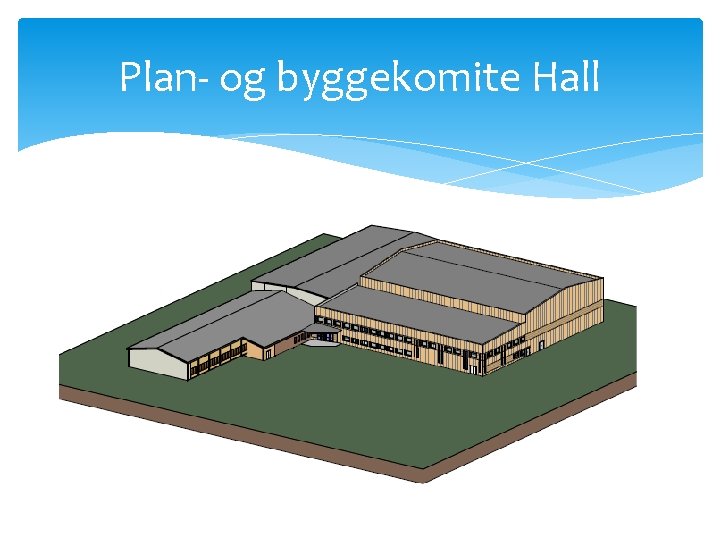

Plan- og byggekomite Hall

Plan- og byggekomite Hall

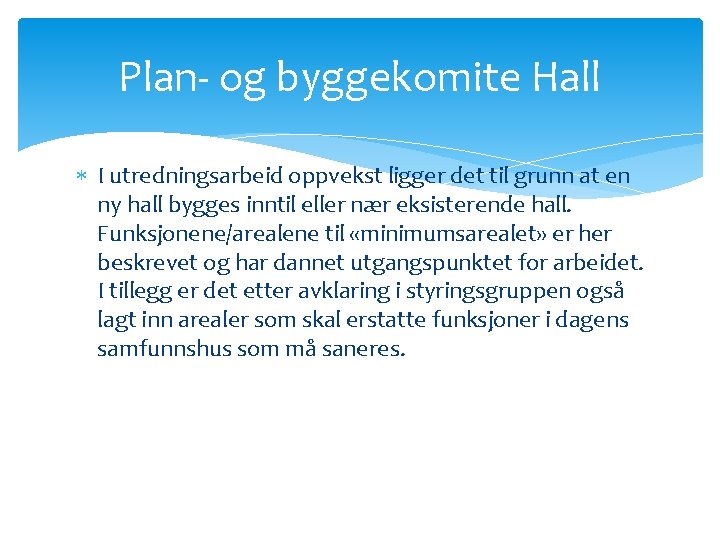

Plan- og byggekomite Hall I utredningsarbeid oppvekst ligger det til grunn at en ny

Plan- og byggekomite Hall I utredningsarbeid oppvekst ligger det til grunn at en ny hall bygges inntil eller nær eksisterende hall. Funksjonene/arealene til «minimumsarealet» er her beskrevet og har dannet utgangspunktet for arbeidet. I tillegg er det etter avklaring i styringsgruppen også lagt inn arealer som skal erstatte funksjoner i dagens samfunnshus som må saneres.

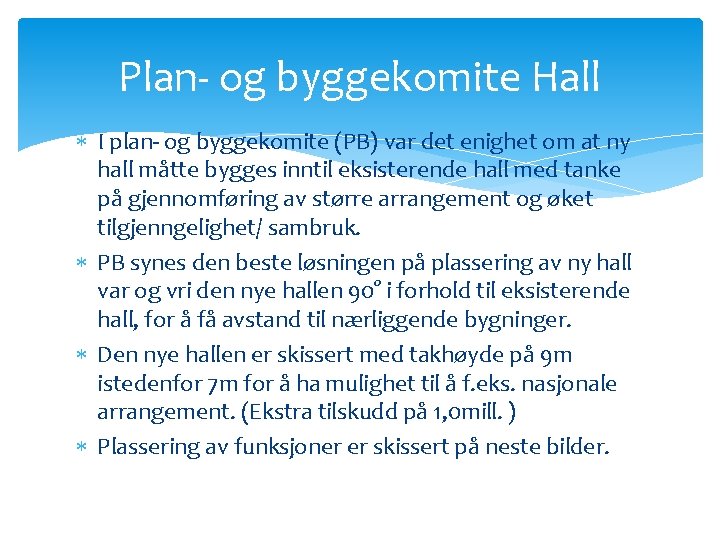

Plan- og byggekomite Hall I plan- og byggekomite (PB) var det enighet om at

Plan- og byggekomite Hall I plan- og byggekomite (PB) var det enighet om at ny hall måtte bygges inntil eksisterende hall med tanke på gjennomføring av større arrangement og øket tilgjenngelighet/ sambruk. PB synes den beste løsningen på plassering av ny hall var og vri den nye hallen 90° i forhold til eksisterende hall, for å få avstand til nærliggende bygninger. Den nye hallen er skissert med takhøyde på 9 m istedenfor 7 m for å ha mulighet til å f. eks. nasjonale arrangement. (Ekstra tilskudd på 1, 0 mill. ) Plassering av funksjoner er skissert på neste bilder.

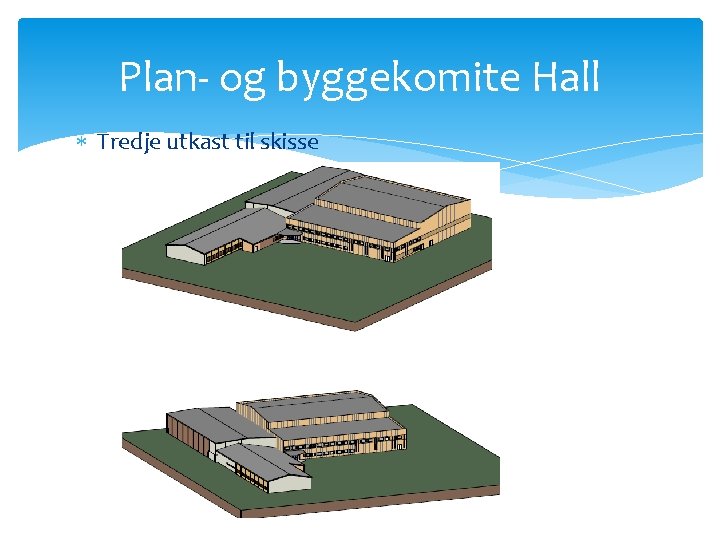

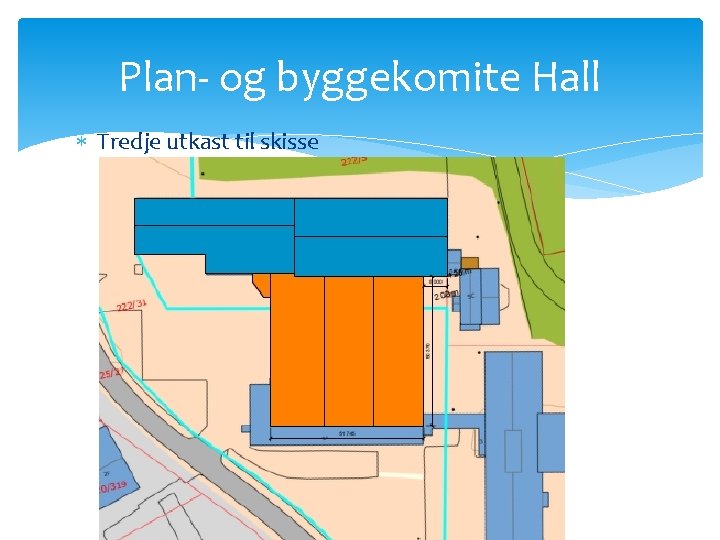

Plan- og byggekomite Hall Tredje utkast til skisse

Plan- og byggekomite Hall Tredje utkast til skisse

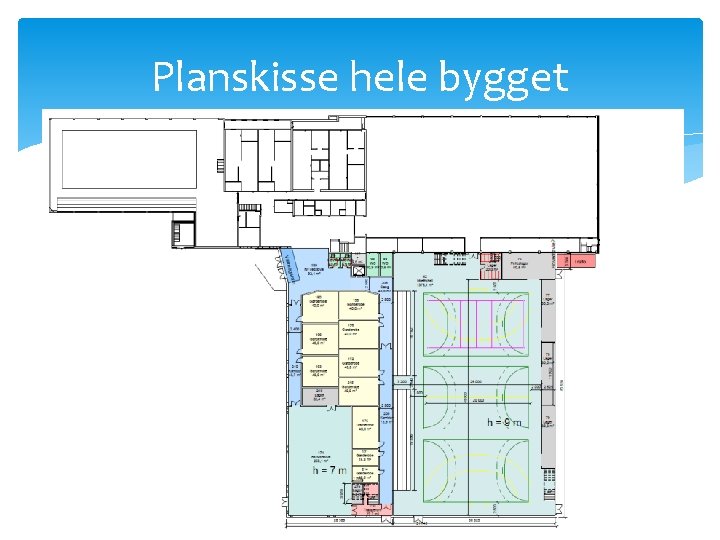

Planskisse hele bygget

Planskisse hele bygget

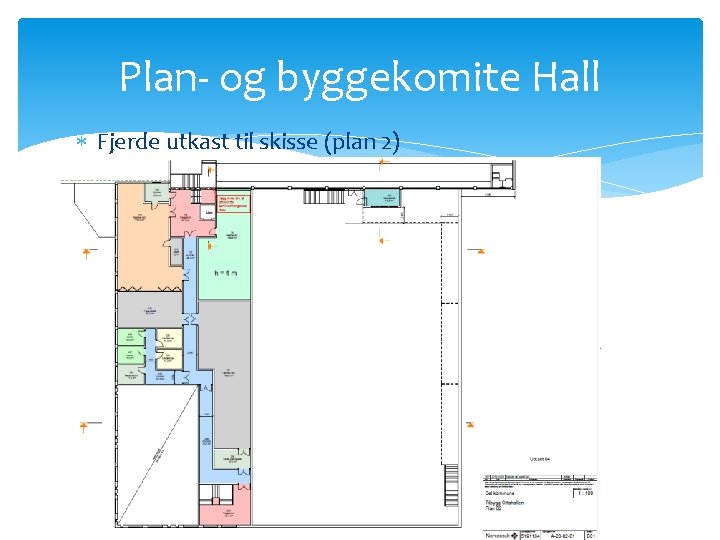

Plan- og byggekomite Hall Fjerde utkast til skisse (plan 2)

Plan- og byggekomite Hall Fjerde utkast til skisse (plan 2)

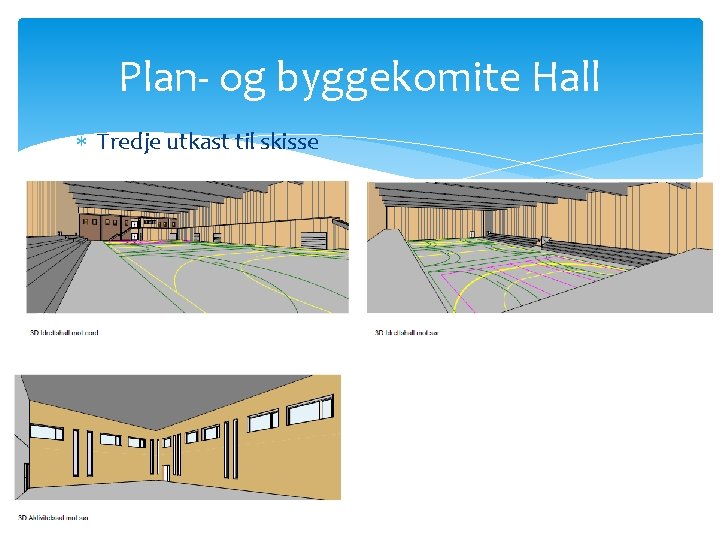

Plan- og byggekomite Hall Tredje utkast til skisse

Plan- og byggekomite Hall Tredje utkast til skisse

Plan- og byggekomite Hall Tredje utkast til skisse

Plan- og byggekomite Hall Tredje utkast til skisse

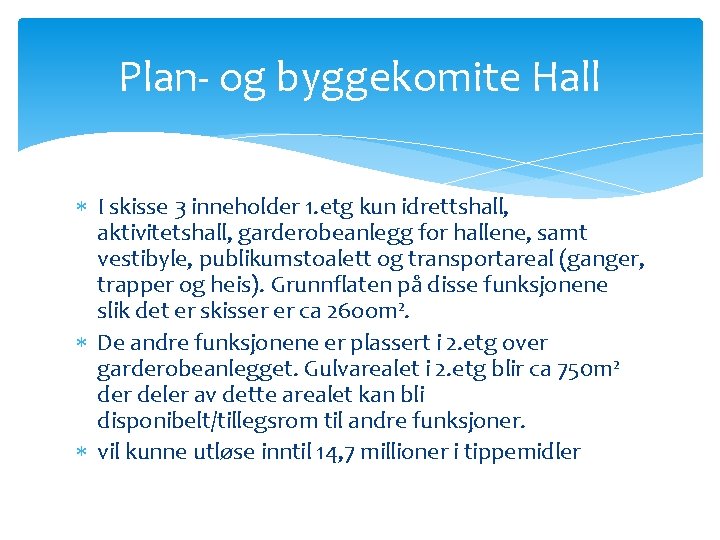

Plan- og byggekomite Hall I skisse 3 inneholder 1. etg kun idrettshall, aktivitetshall, garderobeanlegg

Plan- og byggekomite Hall I skisse 3 inneholder 1. etg kun idrettshall, aktivitetshall, garderobeanlegg for hallene, samt vestibyle, publikumstoalett og transportareal (ganger, trapper og heis). Grunnflaten på disse funksjonene slik det er skisser er ca 26 oom². De andre funksjonene er plassert i 2. etg over garderobeanlegget. Gulvarealet i 2. etg blir ca 750 m² der deler av dette arealet kan bli disponibelt/tillegsrom til andre funksjoner. vil kunne utløse inntil 14, 7 millioner i tippemidler

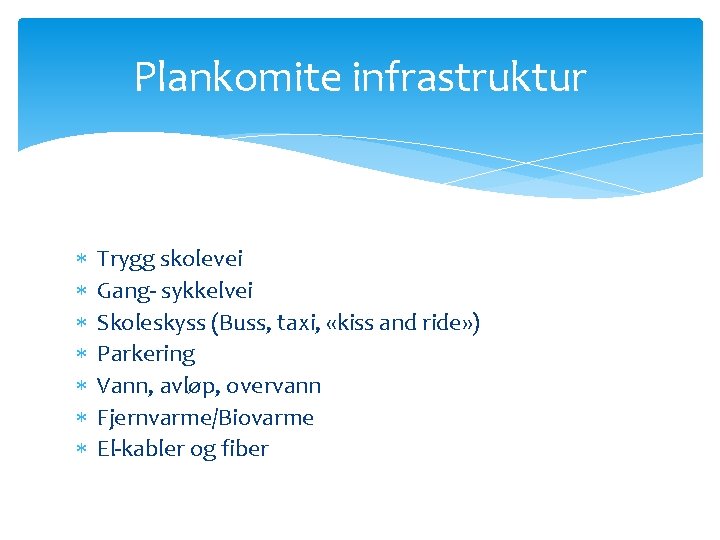

Plankomite infrastruktur Trygg skolevei Gang- sykkelvei Skoleskyss (Buss, taxi, «kiss and ride» ) Parkering

Plankomite infrastruktur Trygg skolevei Gang- sykkelvei Skoleskyss (Buss, taxi, «kiss and ride» ) Parkering Vann, avløp, overvann Fjernvarme/Biovarme El-kabler og fiber

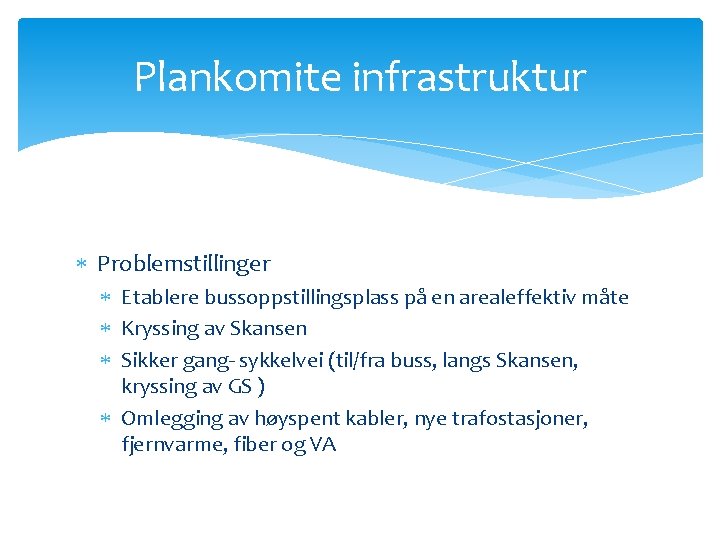

Plankomite infrastruktur Problemstillinger Etablere bussoppstillingsplass på en arealeffektiv måte Kryssing av Skansen Sikker gang-

Plankomite infrastruktur Problemstillinger Etablere bussoppstillingsplass på en arealeffektiv måte Kryssing av Skansen Sikker gang- sykkelvei (til/fra buss, langs Skansen, kryssing av GS ) Omlegging av høyspent kabler, nye trafostasjoner, fjernvarme, fiber og VA

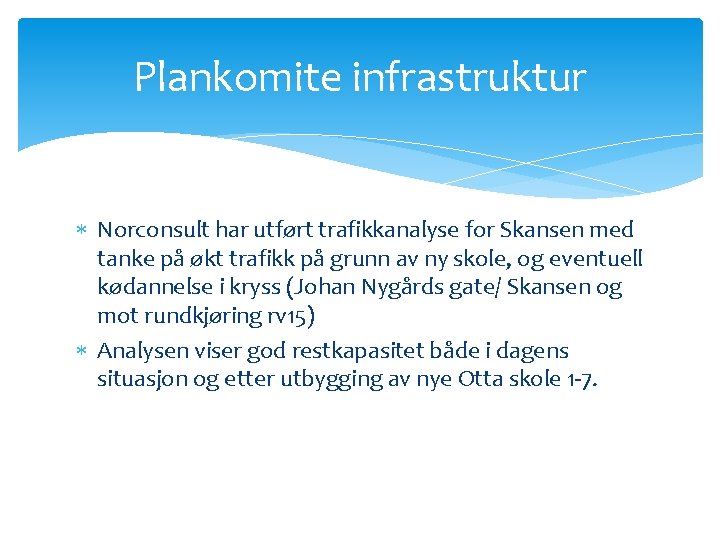

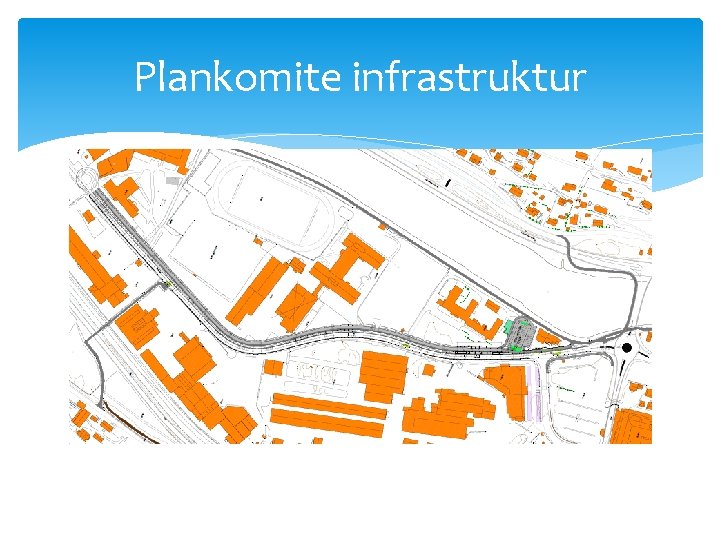

Plankomite infrastruktur Norconsult har utført trafikkanalyse for Skansen med tanke på økt trafikk på

Plankomite infrastruktur Norconsult har utført trafikkanalyse for Skansen med tanke på økt trafikk på grunn av ny skole, og eventuell kødannelse i kryss (Johan Nygårds gate/ Skansen og mot rundkjøring rv 15) Analysen viser god restkapasitet både i dagens situasjon og etter utbygging av nye Otta skole 1 -7.

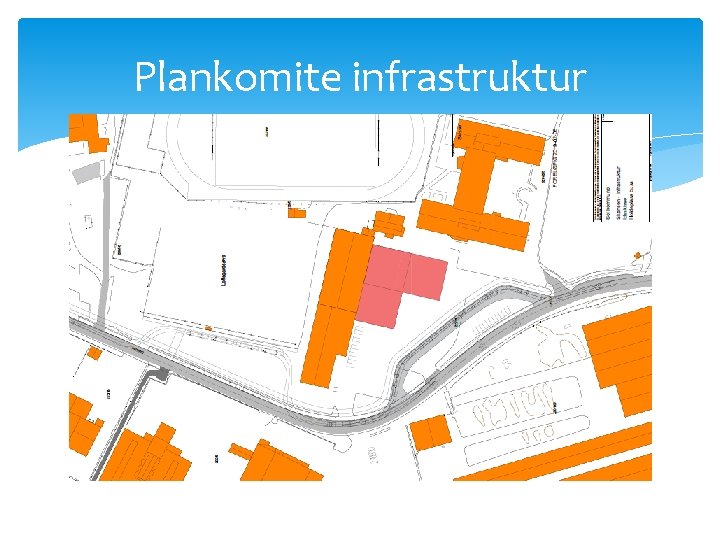

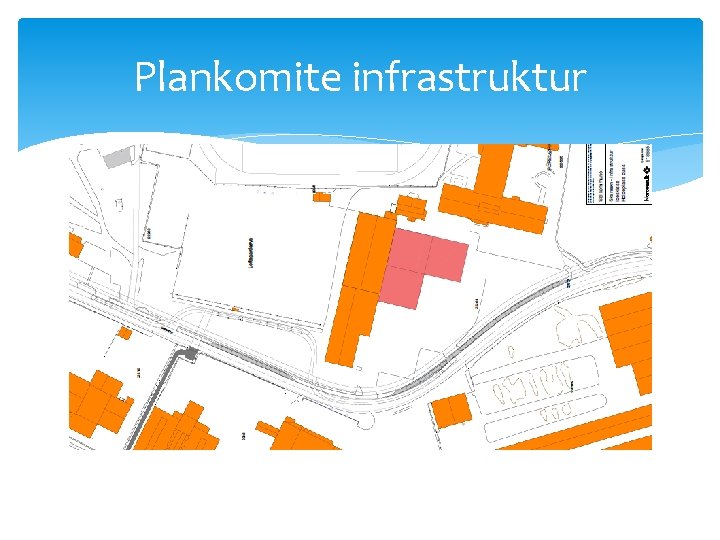

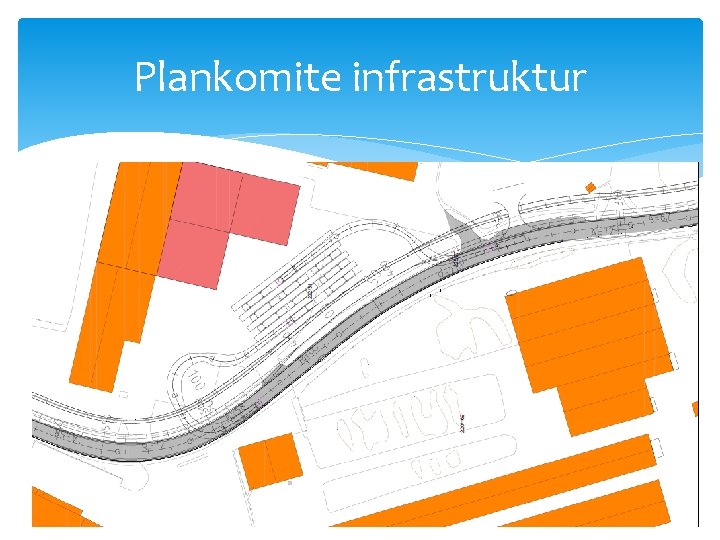

Plankomite infrastruktur

Plankomite infrastruktur

Plankomite infrastruktur

Plankomite infrastruktur

Plankomite infrastruktur

Plankomite infrastruktur

Plankomite infrastruktur

Plankomite infrastruktur

Plankomite infrastruktur

Plankomite infrastruktur

Plankomite infrastruktur

Plankomite infrastruktur

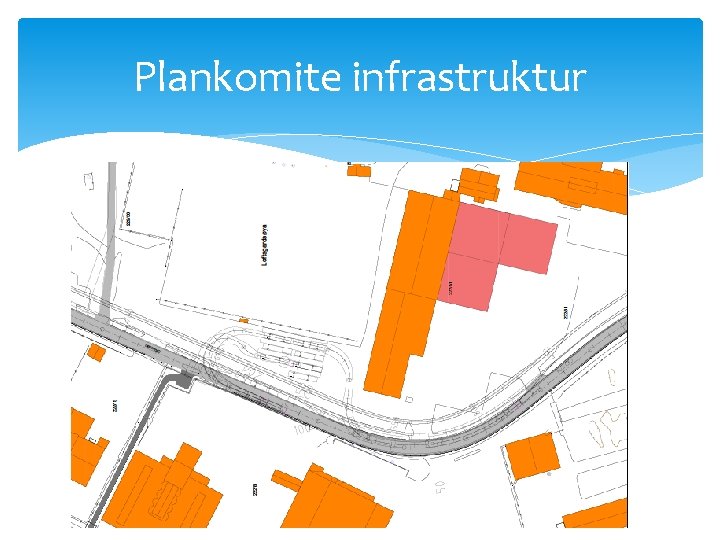

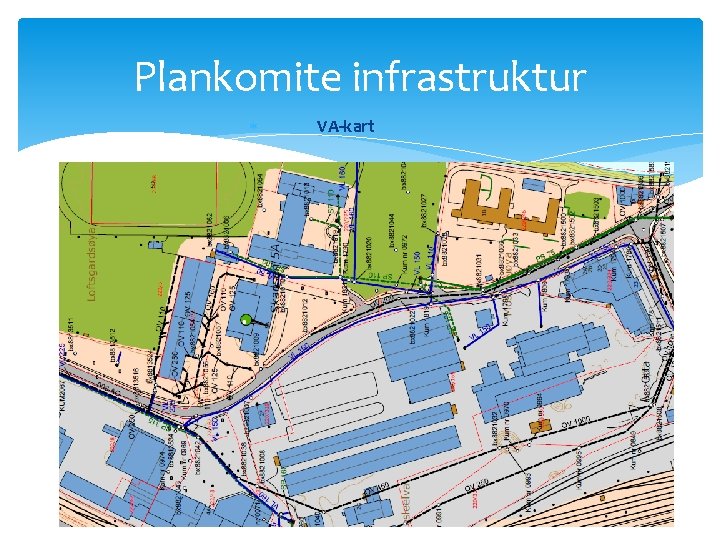

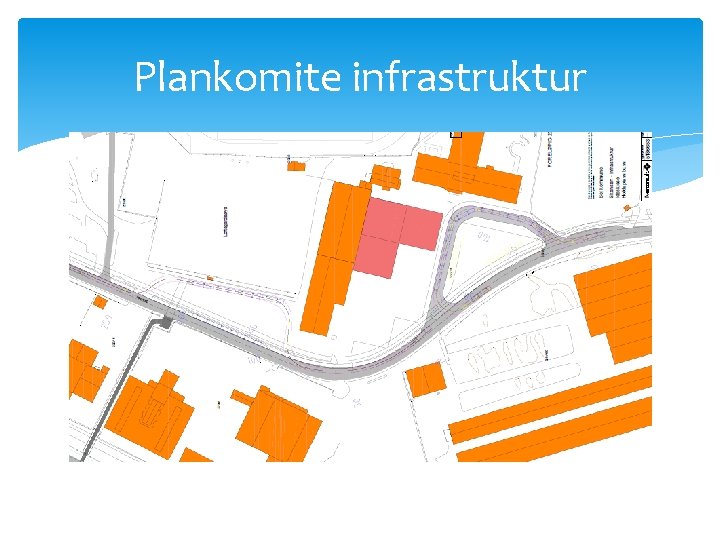

Plankomite infrastruktur VA-kart

Plankomite infrastruktur VA-kart
