Stand van zaken Masterplan Renesse Dorpsraad 7 november
Stand van zaken Masterplan Renesse Dorpsraad 7 november 2017

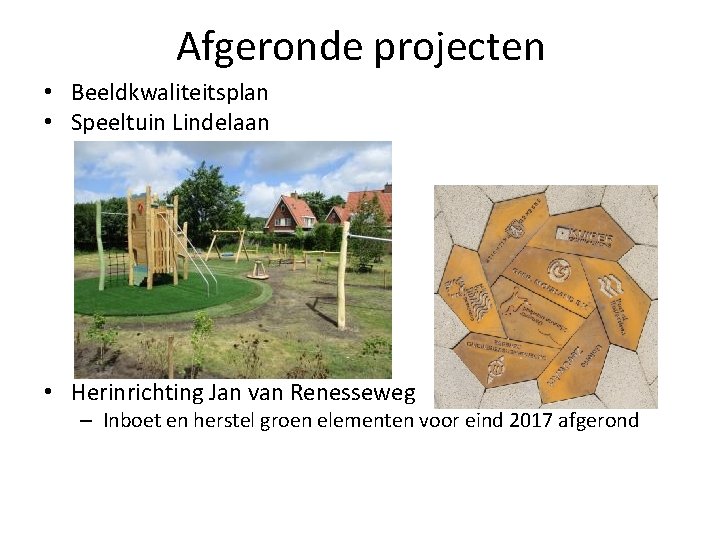

Afgeronde projecten • Beeldkwaliteitsplan • Speeltuin Lindelaan • Herinrichting Jan van Renesseweg – Inboet en herstel groen elementen voor eind 2017 afgerond

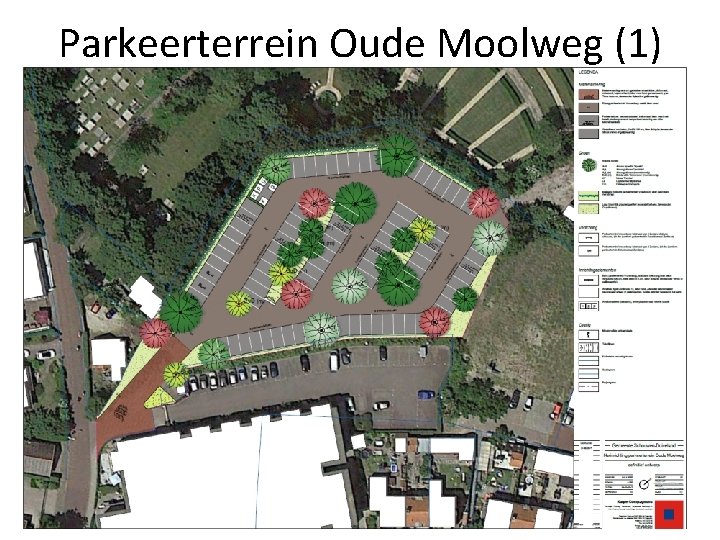

Parkeerterrein Oude Moolweg (1)

Parkeerterrein Oude Moolweg (2) • • Ontwerp afgestemd met bewoners Vronenburg Opdracht vandaag gegund aan De Bokx Uitvoering tussen begin 2018 en 1 april 2018 Drie mindervalide plaatsen Twee laadpalen 14 parkeerplaatsen voor Zeeanemoonweg Containers groen ingepast Budget: circa 450. 000 euro

Rotonde Helder (1) • Aannemer de Bokx, aansluitend aan werk Hogezoom • Tussen 1 januari en 1 april uitvoeren • Uitstraling van het centrum als basis • Verkeersveiligheid verbeteren: rijrichtingen, opstelplaatsen, zichtlijnen • Budget: circa 300. 000 euro

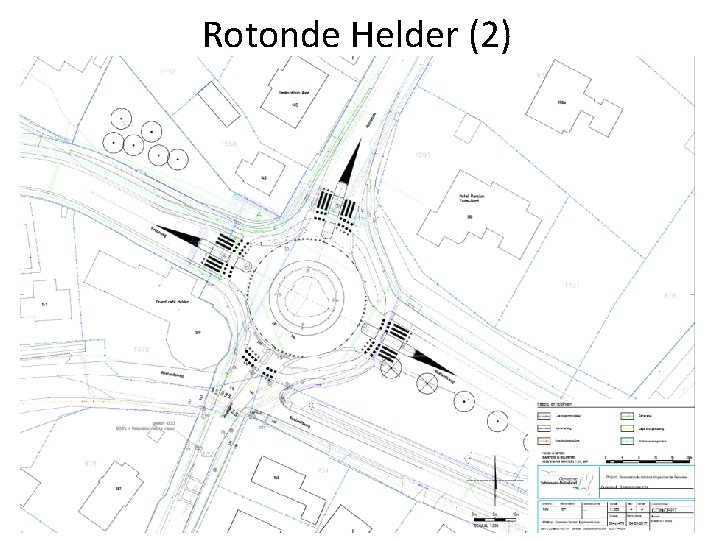

Rotonde Helder (2)

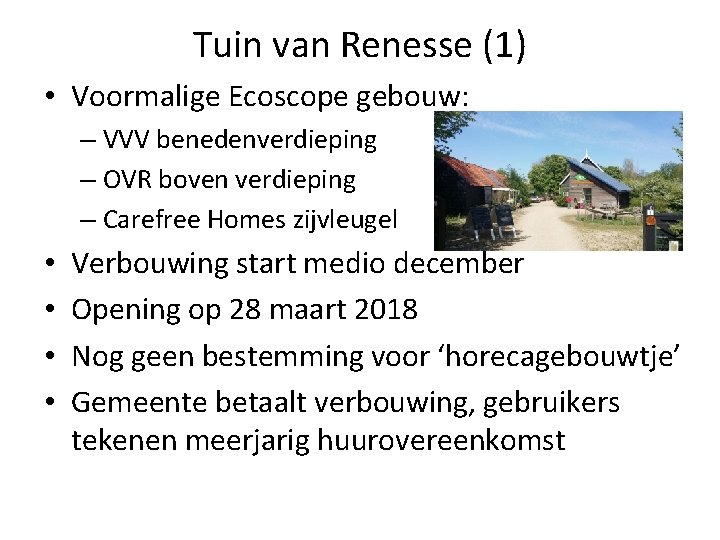

Tuin van Renesse (1) • Voormalige Ecoscope gebouw: – VVV benedenverdieping – OVR boven verdieping – Carefree Homes zijvleugel • • Verbouwing start medio december Opening op 28 maart 2018 Nog geen bestemming voor ‘horecagebouwtje’ Gemeente betaalt verbouwing, gebruikers tekenen meerjarig huurovereenkomst

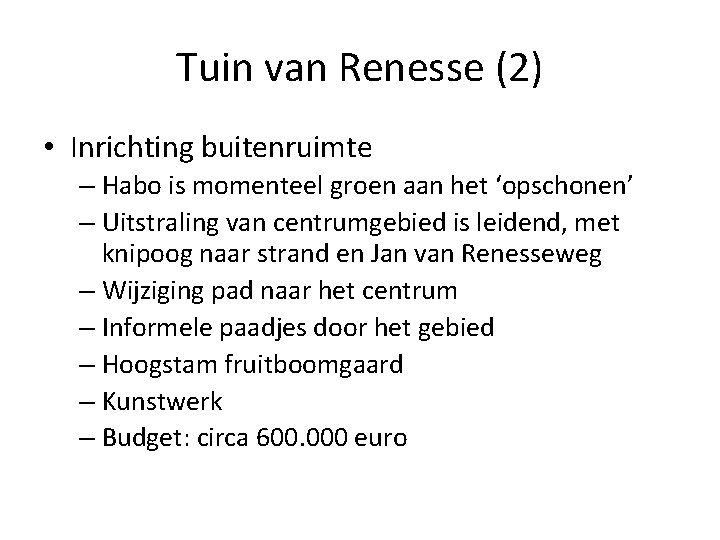

Tuin van Renesse (2) • Inrichting buitenruimte – Habo is momenteel groen aan het ‘opschonen’ – Uitstraling van centrumgebied is leidend, met knipoog naar strand en Jan van Renesseweg – Wijziging pad naar het centrum – Informele paadjes door het gebied – Hoogstam fruitboomgaard – Kunstwerk – Budget: circa 600. 000 euro

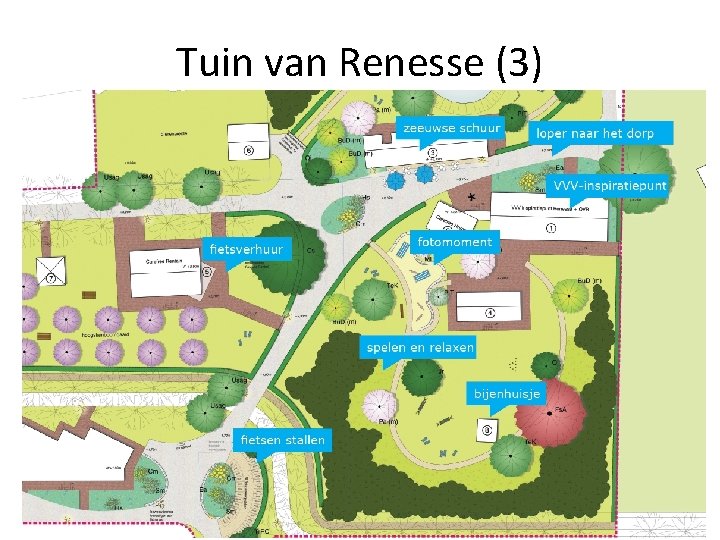

Tuin van Renesse (3)

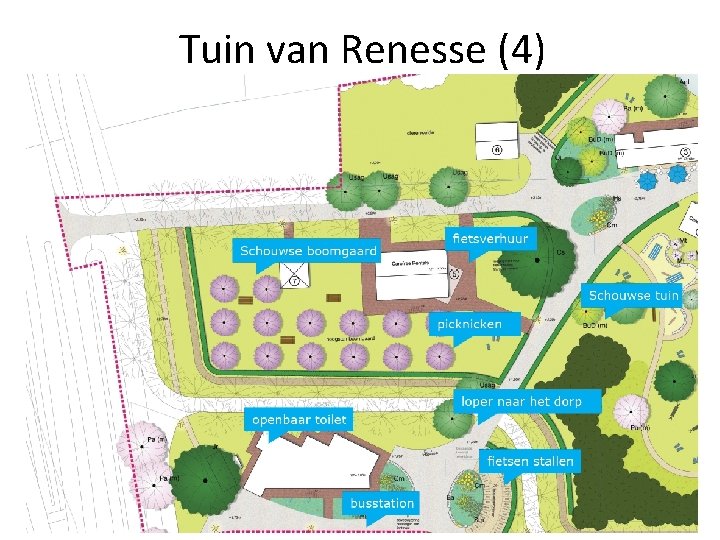

Tuin van Renesse (4)

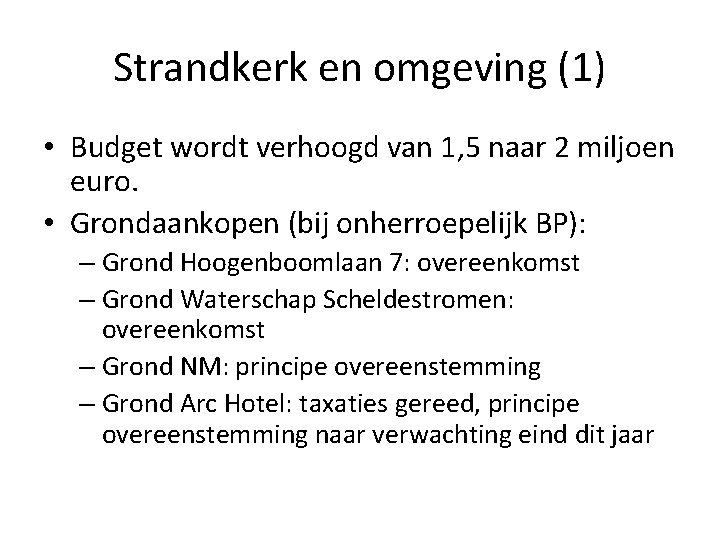

Strandkerk en omgeving (1) • Budget wordt verhoogd van 1, 5 naar 2 miljoen euro. • Grondaankopen (bij onherroepelijk BP): – Grond Hoogenboomlaan 7: overeenkomst – Grond Waterschap Scheldestromen: overeenkomst – Grond NM: principe overeenstemming – Grond Arc Hotel: taxaties gereed, principe overeenstemming naar verwachting eind dit jaar

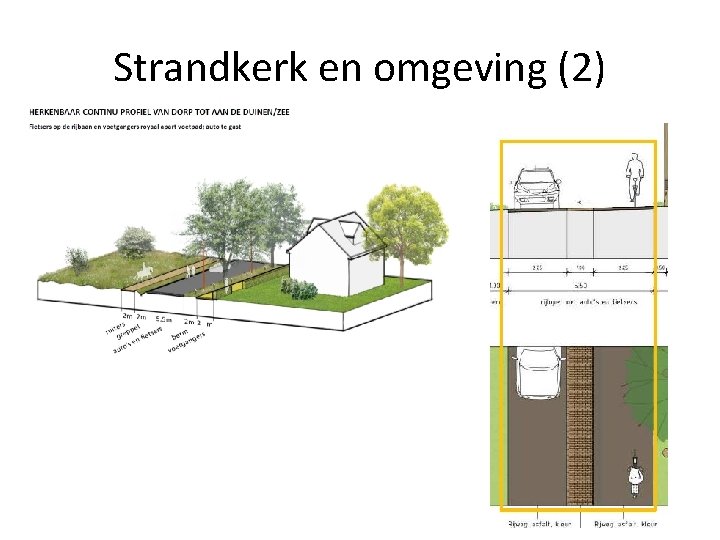

Strandkerk en omgeving (2)

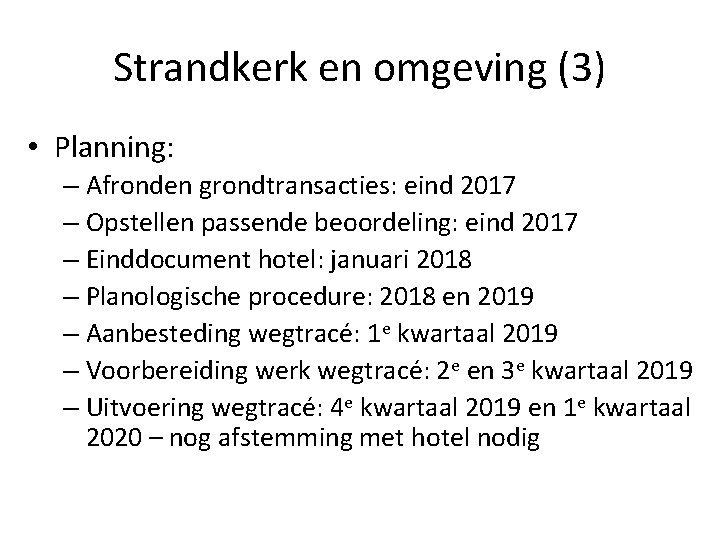

Strandkerk en omgeving (3) • Planning: – Afronden grondtransacties: eind 2017 – Opstellen passende beoordeling: eind 2017 – Einddocument hotel: januari 2018 – Planologische procedure: 2018 en 2019 – Aanbesteding wegtracé: 1 e kwartaal 2019 – Voorbereiding werk wegtracé: 2 e en 3 e kwartaal 2019 – Uitvoering wegtracé: 4 e kwartaal 2019 en 1 e kwartaal 2020 – nog afstemming met hotel nodig

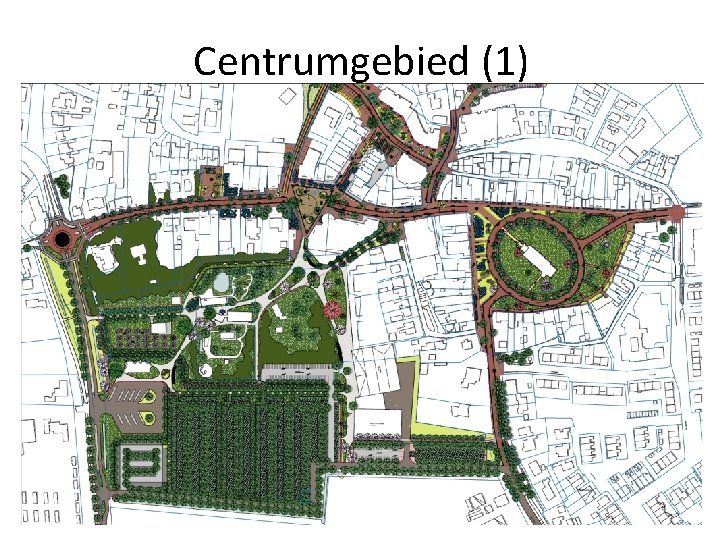

Centrumgebied (1)

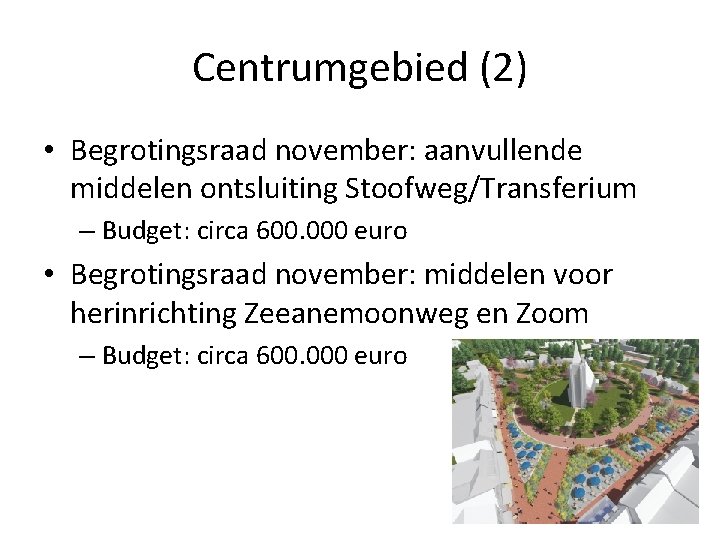

Centrumgebied (2) • Begrotingsraad november: aanvullende middelen ontsluiting Stoofweg/Transferium – Budget: circa 600. 000 euro • Begrotingsraad november: middelen voor herinrichting Zeeanemoonweg en Zoom – Budget: circa 600. 000 euro

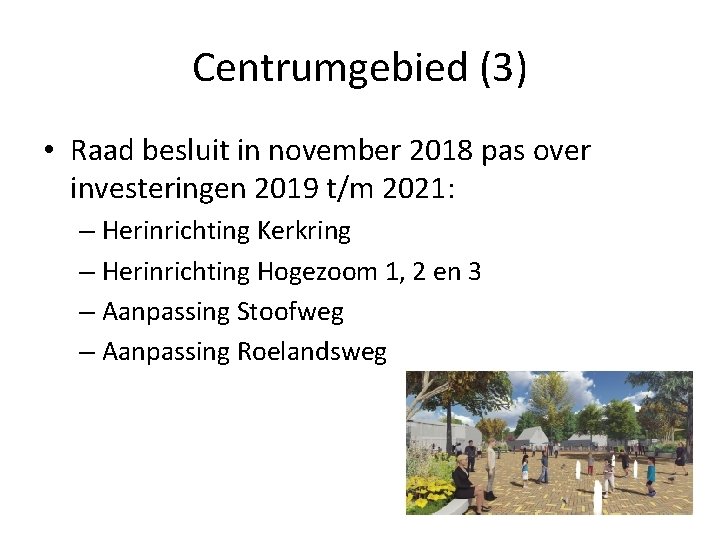

Centrumgebied (3) • Raad besluit in november 2018 pas over investeringen 2019 t/m 2021: – Herinrichting Kerkring – Herinrichting Hogezoom 1, 2 en 3 – Aanpassing Stoofweg – Aanpassing Roelandsweg

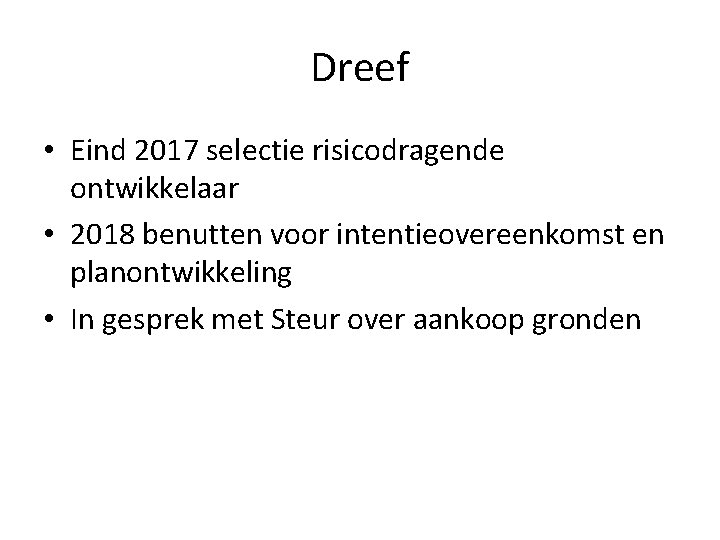

Dreef • Eind 2017 selectie risicodragende ontwikkelaar • 2018 benutten voor intentieovereenkomst en planontwikkeling • In gesprek met Steur over aankoop gronden

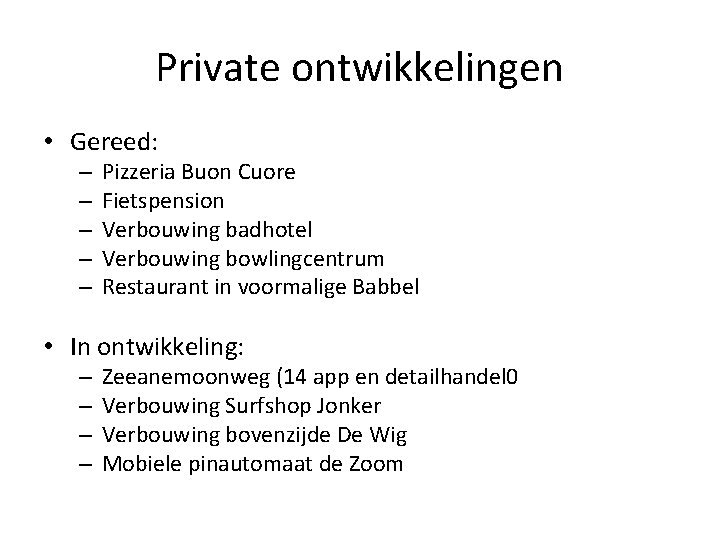

Private ontwikkelingen • Gereed: – – – Pizzeria Buon Cuore Fietspension Verbouwing badhotel Verbouwing bowlingcentrum Restaurant in voormalige Babbel • In ontwikkeling: – – Zeeanemoonweg (14 app en detailhandel 0 Verbouwing Surfshop Jonker Verbouwing bovenzijde De Wig Mobiele pinautomaat de Zoom
