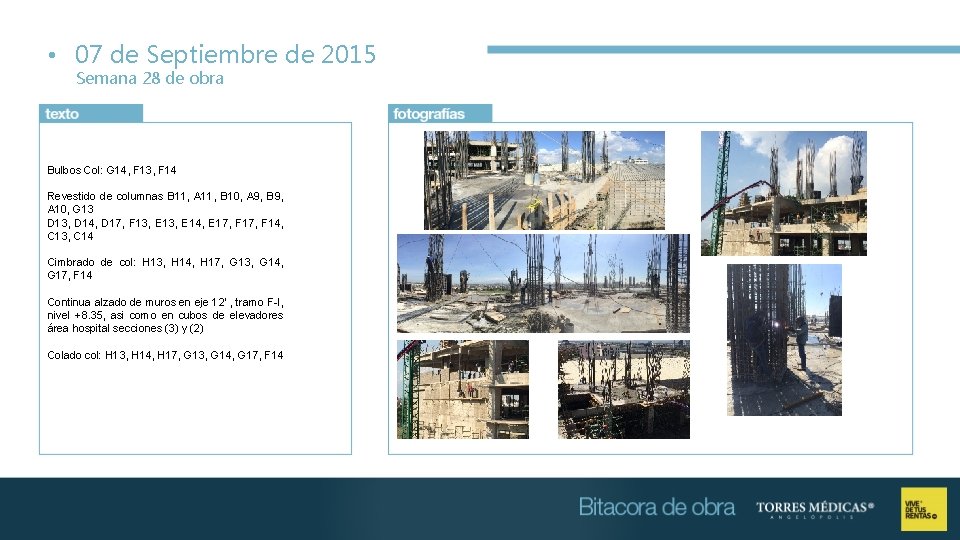

• 07 de Septiembre de 2015 Semana 28 de obra Bulbos Col: G 14, F 13, F 14 Revestido de columnas B 11, A 11, B 10, A 9, B 9, A 10, G 13 D 13, D 14, D 17, F 13, E 14, E 17, F 14, C 13, C 14 Cimbrado de col: H 13, H 14, H 17, G 13, G 14, G 17, F 14 Continua alzado de muros en eje 12’ , tramo F-I, nivel +8. 35, asi como en cubos de elevadores área hospital secciones (3) y (2) Colado col: H 13, H 14, H 17, G 13, G 14, G 17, F 14

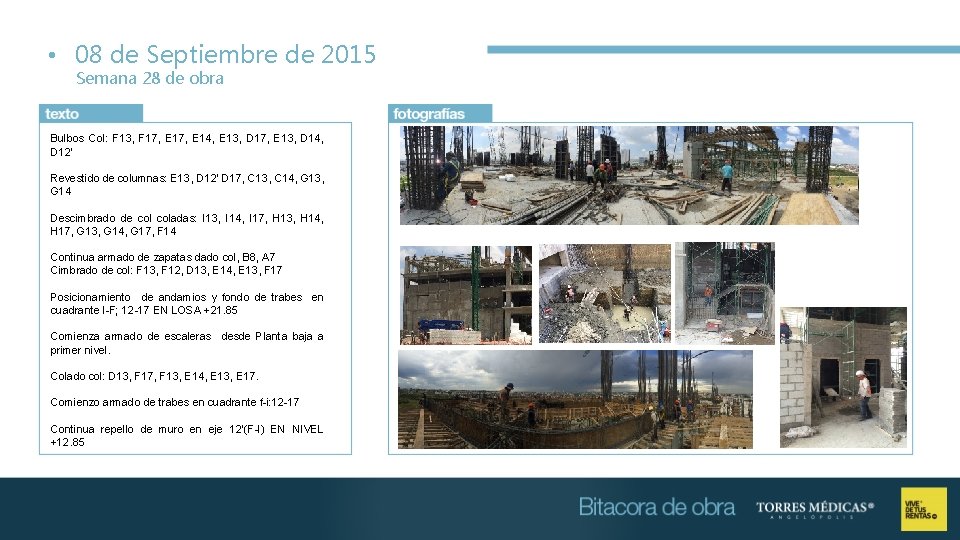

• 08 de Septiembre de 2015 Semana 28 de obra Bulbos Col: F 13, F 17, E 14, E 13, D 17, E 13, D 14, D 12’ Revestido de columnas: E 13, D 12’ D 17, C 13, C 14, G 13, G 14 Descimbrado de coladas: I 13, I 14, I 17, H 13, H 14, H 17, G 13, G 14, G 17, F 14 Continua armado de zapatas dado col, B 8, A 7 Cimbrado de col: F 13, F 12, D 13, E 14, E 13, F 17 Posicionamiento de andamios y fondo de trabes en cuadrante I-F; 12 -17 EN LOSA +21. 85 Comienza armado de escaleras desde Planta baja a primer nivel. Colado col: D 13, F 17, F 13, E 14, E 13, E 17. Comienzo armado de trabes en cuadrante f-i: 12 -17 Continua repello de muro en eje 12’(F-I) EN NIVEL +12. 85
• 09 de Septiembre de 2015 Semana 28 de obra Bulbos en col : D 17, Y trabes de nivel +21. 85 d-i; 12 -17 Continua armado de zapatas B 7, DADO-COL ASI COMO EN NODO A 7 Descimbrado de coladas D 13, F 17, F 13, E 14, E 13, E 17. Revestido de col: C 9, C 10, C 11, E 13, 14, D 12’ Continua armado de trabes (12 -17; i-f) +21. 85 Cimbrado de col: E 17, D 14, D 12’ C 13, C 14 Armado de trabes EJE F, H, I, G, 13, 14, 17 Comienzo de posicionamiento de vigueta y bovedilla en losa ID; 12 -17 Colado E 17, D 14, D 12’ C 13, C 14

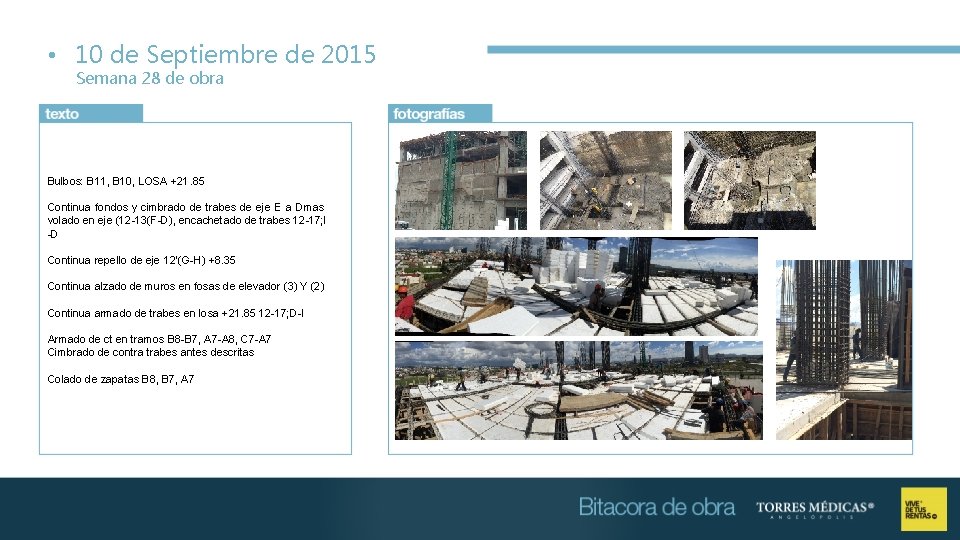

• 10 de Septiembre de 2015 Semana 28 de obra Foto 9 Bulbos: B 11, B 10, LOSA +21. 85 Continua fondos y cimbrado de trabes de eje E a Dmas volado en eje (12 -13(F-D), encachetado de trabes 12 -17; I -D Continua repello de eje 12’(G-H) +8. 35 Continua alzado de muros en fosas de elevador (3) Y (2) Continua armado de trabes en losa +21. 85 12 -17; D-I Armado de ct en tramos B 8 -B 7, A 7 -A 8, C 7 -A 7 Cimbrado de contra trabes antes descritas Colado de zapatas B 8, B 7, A 7

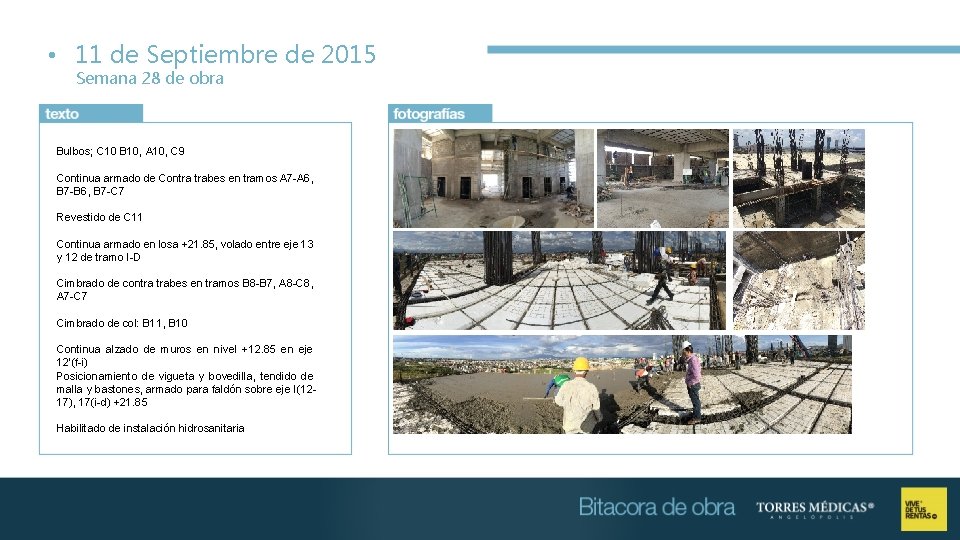

• 11 de Septiembre de 2015 Semana 28 de obra Bulbos; C 10 B 10, A 10, C 9 Continua armado de Contra trabes en tramos A 7 -A 6, B 7 -B 6, B 7 -C 7 Revestido de C 11 Continua armado en losa +21. 85, volado entre eje 13 y 12 de tramo I-D Cimbrado de contra trabes en tramos B 8 -B 7, A 8 -C 8, A 7 -C 7 Cimbrado de col: B 11, B 10 Continua alzado de muros en nivel +12. 85 en eje 12’(f-i) Posicionamiento de vigueta y bovedilla, tendido de malla y bastones, armado para faldón sobre eje I(1217), 17(i-d) +21. 85 Habilitado de instalación hidrosanitaria
• 12 de Septiembre de 2015 Semana 28 de obra Bulbos: A 9, B 9 Cimbrado de col C 10, A 10 Continua revestido de columnas nodo C 11, Continua repello de muro (H-I; 12’) EN nivel +12. 85 Colado C 10, B 11, B 10, A 10 Continua tendido de vigueta y bovedilla en cuadrante FD; 12 -17) Armado de trabes y cimbrado de las mismas en mismo cuadrante, asi como tendido de malla Continua cimbrado de contra trabes en tramos descritos Se lleva a cabo un curso por parte de protección civil de vendado, inmovilización y traslado de un paciente herido asi como RCP Colado ct: c 8 -a 8, c 7 -a 7, b 8 -b 7’ , a 8 -a 7’ Losa (F-D; 12 -17)N+21. 85
