PROGRAMA ANUAL DE TRABAJO ENERO DICIEMBRE 2018 SUBDIRECCIN
PROGRAMA ANUAL DE TRABAJO (ENERO – DICIEMBRE 2018)
SUBDIRECCIÓN MÉDICA
CÉDULA INFORMATIVA DE PROGRAMAS DE TRABAJO 2018 NOMBRE DEL PROGRAMA O ÁREA: SUBDIRECCIÓN MÉDICA SUBPROGRAMA: ATENCIÓN MÉDICA EN SALUD MENTAL (A TRAVÉS DEL CENTRO SALUD MENTAL SALTILLO Y HOSPITAL PSIQUIÁTRCIO DE PARRAS DE LA FUENTE) JUSTIFICACIÓN o ANTECEDENTE: LA PRESTACIÓN DE ATENCIÓN INTEGRAL A PACIENTES CON ENFERMEDADES MENTALES, CONSTITUYE UNA NECESIDAD EN TODAS LAS ETAPAS DE LA VIDA, MOTIVO DE EL FUNCIONAMIENTO DE DOS UNIDADES APLICATIVAS DEL ISSREEI DEDICADAS A ESTA ÁREA ESPECIALIZADA, DESDE PACIENTES INFANTILES Y JUVENILES HASTA ADULTOS MAYORES, CON PATOLOGÍAS AGUDAS O CRÓNICAS. OBJETIVO: BRINDAR SERVICIOS DE SALUD MENTAL A PACIENTES CON ALGUNA PATOLOGIA PSICOLÓGICA Y PSIQUIÁTRICA AGUDA O CRÓNICA, A TRAVÉS DE TRATAMIENTOS INTEGRALES, ÉTICOS Y EVOLUTIVOS, DIRIGIDOS A LA REHABILITACIÓN PSICOSOCIAL DEL PACIENTE EN CORRESPONSABILIDAD CON LA FAMILIA Y LA SOCIEDAD, MEDIANTE LA PRESTACIÓN DE SERVICIOS DE ATENCIÓN DE CORTA Y LARGA ESTANCIA EN FORMA AMBULATORIA U HOSPITALIZACIÓN PARCIAL O TEMPORAL. 1. NUMERO DE ATENCIONES POR SERVICIO O ESPECIALIDAD. 2. PROMEDIO DE DIAS DE ESPERA PARA LA ATENCIÓN DE METAS: SUBESPECIALIDAD. 1. OTORGAR CONSULTA EXTERNA DE ESPECIALIDAD 250 DIAS HÁBILES EN UN AÑO. 2. OTORGAR CONSULTA EXTERNA DE MEDICINA GENERAL 250 DIAS HÁBILES EN UN AÑO 3. REALIZAR ACTIVIDADES INTRAHOSPITALARIAS A PACIENTES CON PATOLOGÍAS AGUDAS Y CRÓNICAS 365 DIASO AL AÑO. 3. PROMNUMERO DE ATENCIONES POR SERVICIO ESPECIALIDAD. 4. REALIZAR ACTIVIDADES DE REHABILITACIÓN 3 – 5 DIAS SEMANA AÑO. 5. REALIZAR ACCIONES DE TRABAJO SOCIAL PARA EL APOYO DE PACIENTES Y FAMILIARES 365 DIAS AL AÑO. 4. PROMEDIO DE DIAS DE ESPERA PARA LA ATENCIÓN DE SNUMERO 6. OTORGAR CONSULTAS Y ATENCIONES DE URGENCIAS 365 DIAS AL AÑO. 7. ESTABLECER LA RED PRO SALUD MENTAL, PARA LA PREVENCIÓN DEL SUICIDIO EN EL ESTADO. DE ATENCIONES POR SERVICIO O ESPECIALIDAD. 5. PROMEDIO DE DIAS DE ESPERA PARA LA ATENCIÓN DE INDICADORES: SUBESPECIALIDADOMEDIO DIARIO DE ATENCIONES DE PRIMERA VEZ Y 1. 2. 3. 4. NUMERO DE ATENCIONES POR SERVICIO O ESPECIALIDAD. PROMEDIO DE DIAS DE ESPERA PARA LA ATENCIÓN DE SUBESPECIALIDAD. PROMEDIO DIARIO DE ATENCIONES DE PRIMERA VEZ Y SUBSECUENTES. PORCENTAJE DE CUMPLIMIENTO DE CITAS. 1. SUBSECUENTES. 2. PORCENTAJE DE CUMPLIMIENTO DE CITAS. TITULAR: DIRECCIÓN GENERAL SUBDIRECCIÓN MÉDICA 3. UBESPECIALIDAD. 4. PROMEDIO DIARIO DE ATENCIONES DE PRIMERA VEZ Y DRA. ALMA ROSA PAREDES RAMÍREZ DR. JORGE LUIS ESQUINCA MONTESINOS SUBSECUENTES.
PROGRAMA DE TRABAJO 2018 CRONOGRAMA DE ACTIVIDADES AREA TITULAR NOMBRE DEL PROGRAMA Y ESTRUCTURA PROGRAMATICA DIRECCIÓN GENERAL ATENCIÓN DE SALUD MENTAL P E R I O D O AREA RESPONSABLE SUBDIRECCIÓN MÉDICA NOMBRE DEL SUBPROGRAMA Y ESTRUCTURA PROGRAMATICA INICIO A C T I E S C D 1 V I D 8, 888 12 MESES 100 CONSULTA EXTERNA DE MEDICINA GENERAL 4, 728 12 MESES 100 ACTIVIDADES HOSPITALARIAS 10, 630 12 MESES 100 ACTIVIDADES DE REHABILITACIÓN 63, 240 12 MESES 100 ACCIONES DE TRABAJO SOCIAL 10, 572 12 MESES 100 ATENCIÓN DE URGENCIAS 4, 872 12 MESES 100 AUXILIARES DE DIAGNOSTICO 7, 380 12 MESES 100 1 CONSULTA EXTERNA DE ESPECIALIDAD 4 5 6 7 D DURA CION D 3 A META O INDICADOR N° 2 R I P C TITULAR: DRA. ALMA ROSA PAREDES RAMÍREZ 11 I Ó N % ENE 1 2 FEB 1 2 MZO ABR 1 MAY JUN 2 1 2 1 2 2017 M 01 JUL AGO 1 2 1 1 DE TERMINO D 31 M 12 A 18 OCT NOV DIC A 18 SEP 2 1 1 2 1 APOYO (S): RESPONSABLE (S): DR. JORGE LUIS ESQUINCA MONTESINOS SUBDIRECCIÓN MÉDICA 1 DR. MANUEL AMAURY NOVELO SOPEÑA DIRECTOR DEL CENTRO ESTATAL DE SALUD MENTAL DR. HUGO RIVERA HERNÁNDEZ DIRECTOR HOSPITAL PSIQUIÁTRICO DE PARRAS DIRECCIÓN GENERAL 30 HOJA 2 : Programado : Cumplido 2 1 2
Salud Mental Metas Enero – Diciembre 2018 Actividad Meta Enero – Diciembre 2018 Consulta Externa de Especialidad 8, 888 Consulta de Medicina General 4, 728 Actividades Hospitalarias 10, 630 Actividades de Rehabilitación 63, 240 Acciones de Trabajo Social 10, 572 Atención de Urgencias 4, 872 Auxiliares de Diagnóstico 7, 380 Total 110, 310
CÉDULA INFORMATIVA DE PROGRAMAS DE TRABAJO 2018 NOMBRE DEL PROGRAMA O ÁREA: SUBDIRECCIÓN MÉDICA SUBPROGRAMA: ATENCIÓN MÉDICA ESPECIALIZADA PEDIÁTRICA ( A TRAVÉS DEL HOSPITAL DEL NIÑO “FEDERICO GÓMEZ SANTOS”). JUSTIFICACIÓN o ANTECEDENTE: DE ACUERDO CON EL OBJETIVO No. 4 DE LOS OBJETIVOS DE DESARROLLO DEL MILENIO “REDUCIR LA MORTALIDAD DE LOS NIÑOS MENORES DE 5 AÑOS, ADEMÁS DE ATENDER A TODA LA POBLACIÓN EN EDAD PEDIÁTRICA, ES NECESARIO ESTABLECER ESTRATEGIAS PARA LA ATENCIÓN MÉDICO QUIRÚRGICA DE ALTA CALIDAD, A TRAVÉS DE UN EQUIPO DE ESPECIALISTAS Y SUBESPECIALISTAS CAPACITADOS Y ACTUALIZADOS. OBJETIVO: OTORGAR ATENCIÓN MÉDICO – QUIRÚRGICA ESPECIALIZADA Y DE CALIDAD A PACIENTES EN EDAD PEDIÁTRICA, BRINDANDO ATENCIÓN RESOLUTIVA A TRAVÉS DE UN TRATO DIGNO Y HUMANITARIO, ASÍ COMO ELEVAR LA CALIDAD DE VIDA DE ESTE GRUPO VULNERABLE DE LA POBLACIÓN, A TRAVÉS DEL CUMPLIMIENTO DE LAS POLITICAS PÚBLICAS QUE EN MATERIA DE SALUD, RIGEN EN EL NIVEL ESTATAL Y FEDERAL. METAS: 1. OTORGAR CONSULTA EXTERNA DE PEDIATRIA Y DE SUBESPECIALIDAD 250 DIAS HÁBILES AL AÑO. 2. OTORGAR SERVICIO DE HOSPITALIZACIÓN 365 DIAS AL AÑO Y CONSULTA EXTERNA Y QUIMIOTERAPIA AMBULATORIA 250 DIAS HÁBILES AL AÑO A PACIENTES CON PATOLOGÍAS HEMATO – ONCOLOGICAS. 3. OTORGAR ATENCIÓN OPORTUNA DE URGENCIAS. A TRAVÉS DE TRIAGE LOS 365 DIAS AL AÑO EN TODOS LOS TURNOS 4. OTORGAR TRATAMIENTO QUIRÚRGICO DE SUBESPECIALIDAD 250 DIAS HÁBILES AL AÑO EN CIRUGÍA PROGRAMADA Y 365 DIAS AL AÑO CIRUGÍA DE URGENCIA. 5. OTORGAR APOYO DE AUXILIARES DIAGNÓSTICOS 250 DIAS HÁBILES AL AÑO EN ESTUDIOS PROGRAMADOS Y 365 DIAS AL AÑO EN URGENCIAS. 6. OTORGAR ACCIONES DE TRABAJO SOCIAL PARA APOYO DE FAMILIARES Y TRÁMITES ESPECÍFICOS 365 DIAS AL AÑO. 7. IMLEMENTAR LAS ESTRATEGIAS NECESARIAS PARA CONTINUAR CON LA VIGENCIA DE LAS ACREDITACIONES PARA LA UCIN Y HEMATO-ONCOLOGIA PEDIATRICA. INDICADORES: 1. NUMERO DE ATENCIONES POR SERVICIO O ESPECIALIDAD. 2. PROMEDIO DE DIAS DE ESPERA PARA LA ATENCIÓN DE SUBESPECIALIDAD. 3. PROMEDIO DIARIO DE ATENCIONES DE PRIMERA VEZ Y SUBSECUENTES. 4. PORCENTAJE DE CUMPLIMIENTO DE CITAS. TITULAR: DIRECCIÓN GENERAL DRA. ALMA ROSA PAREDES RAMÍREZ SUBDIRECCIÓN MÉDICA DR. JORGE LUIS ESQUINCA MONTESINOS

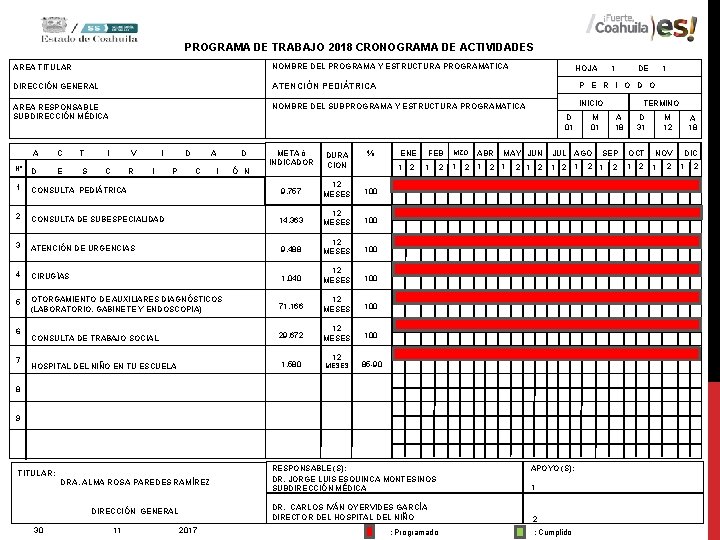

PROGRAMA DE TRABAJO 2018 CRONOGRAMA DE ACTIVIDADES AREA TITULAR NOMBRE DEL PROGRAMA Y ESTRUCTURA PROGRAMATICA DIRECCIÓN GENERAL ATENCIÓN PEDIÁTRICA P E R I O D O AREA RESPONSABLE SUBDIRECCIÓN MÉDICA NOMBRE DEL SUBPROGRAMA Y ESTRUCTURA PROGRAMATICA INICIO D 01 META ó INDICADOR DURA CION CONSULTA PEDIÁTRICA 9, 757 12 MESES 100 2 CONSULTA DE SUBESPECIALIDAD 14, 363 12 MESES 100 3 ATENCIÓN DE URGENCIAS 9, 488 12 MESES 100 4 CIRUGÍAS 1, 040 12 MESES 100 5 OTORGAMIENTO DE AUXILIARES DIAGNÓSTICOS (LABORATORIO, GABINETE Y ENDOSCOPIA) 71, 166 12 MESES 100 CONSULTA DE TRABAJO SOCIAL 29, 672 12 MESES 100 HOSPITAL DEL NIÑO EN TU ESCUELA 1, 580 MESES A C T I N° D E S C 1 6 7 HOJA V R I I D P A C I D Ó N 12 % ENE 1 2 FEB 1 2 MZO 1 ABR MAY JUN 2 1 2 1 2 85 -90 8 9 TITULAR: DRA. ALMA ROSA PAREDES RAMÍREZ DR. CARLOS IVÁN OYERVIDES GARCÍA DIRECTOR DEL HOSPITAL DEL NIÑO DIRECCIÓN GENERAL 30 11 RESPONSABLE (S): DR. JORGE LUIS ESQUINCA MONTESINOS SUBDIRECCIÓN MÉDICA 2017 : Programado M 01 JUL AGO 1 2 1 APOYO (S): 1 2 : Cumplido 1 DE TERMINO D 31 M 12 A 18 OCT NOV DIC A 18 SEP 2 1 1 2 1 2
Atención Pediátrica Metas Enero – Diciembre 2018 Actividad Meta Enero – Diciembre 2018 Consulta Pediátrica 9, 757 Consulta de Subespecialidad 14, 363 Atención de Urgencias 9, 488 Cirugías 1, 040 Auxiliares Diagnósticos 71, 166 Trabajo Social 29, 672 Hospital del Niño en tu Escuela 1, 580 Total 137, 066

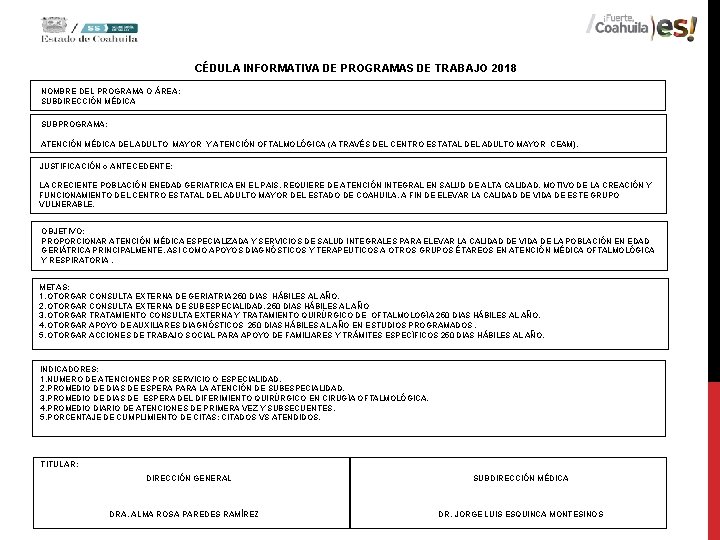

CÉDULA INFORMATIVA DE PROGRAMAS DE TRABAJO 2018 NOMBRE DEL PROGRAMA O ÁREA: SUBDIRECCIÓN MÉDICA SUBPROGRAMA: ATENCIÓN MÉDICA DEL ADULTO MAYOR Y ATENCIÓN OFTALMOLÓGICA (A TRAVÉS DEL CENTRO ESTATAL DEL ADULTO MAYOR CEAM). JUSTIFICACIÓN o ANTECEDENTE: LA CRECIENTE POBLACIÓN ENEDAD GERIATRICA EN EL PAIS, REQUIERE DE ATENCIÓN INTEGRAL EN SALUD DE ALTA CALIDAD, MOTIVO DE LA CREACIÓN Y FUNCIONAMIENTO DEL CENTRO ESTATAL DEL ADULTO MAYOR DEL ESTADO DE COAHUILA, A FIN DE ELEVAR LA CALIDAD DE VIDA DE ESTE GRUPO VULNERABLE. OBJETIVO: PROPORCIONAR ATENCIÓN MÉDICA ESPECIALIZADA Y SERVICIOS DE SALUD INTEGRALES PARA ELEVAR LA CALIDAD DE VIDA DE LA POBLACIÓN EN EDAD GERIÁTRICA PRINCIPALMENTE, ASI COMO APOYOS DIAGNÓSTICOS Y TERAPEUTICOS A OTROS GRUPOS ÉTAREOS EN ATENCIÓN MÉDICA OFTALMOLÓGICA Y RESPIRATORIA. METAS: 1. OTORGAR CONSULTA EXTERNA DE GERIATRIA 250 DIAS HÁBILES AL AÑO. 2. OTORGAR CONSULTA EXTERNA DE SUBESPECIALIDAD. 250 DIAS HÁBILES AL AÑO 3. OTORGAR TRATAMIENTO CONSULTA EXTERNA Y TRATAMIENTO QUIRÚRGICO DE OFTALMOLOGÍA 250 DIAS HÁBILES AL AÑO, 4. OTORGAR APOYO DE AUXILIARES DIAGNÓSTICOS 250 DIAS HÁBILES AL AÑO EN ESTUDIOS PROGRAMADOS. 5. OTORGAR ACCIONES DE TRABAJO SOCIAL PARA APOYO DE FAMILIARES Y TRÁMITES ESPECÍFICOS 250 DIAS HÁBILES AL AÑO. INDICADORES: 1. NUMERO DE ATENCIONES POR SERVICIO O ESPECIALIDAD, 2. PROMEDIO DE DIAS DE ESPERA PARA LA ATENCIÓN DE SUBESPECIALIDAD. 3. PROMEDIO DE DIAS DE ESPERA DEL DIFERIMIENTO QUIRÚRGICO EN CIRUGÍA OFTALMOLÓGICA. 4. PROMEDIO DIARIO DE ATENCIONES DE PRIMERA VEZ Y SUBSECUENTES. 5. PORCENTAJE DE CUMPLIMIENTO DE CITAS: CITADOS VS ATENDIDOS, TITULAR: DIRECCIÓN GENERAL DRA. ALMA ROSA PAREDES RAMÍREZ SUBDIRECCIÓN MÉDICA DR. JORGE LUIS ESQUINCA MONTESINOS
PROGRAMA DE TRABAJO 2018 CRONOGRAMA DE ACTIVIDADES AREA TITULAR NOMBRE DEL PROGRAMA Y ESTRUCTURA PROGRAMATICA DIRECCIÓN GENERAL ATENCIÓN MÉDICA DEL ADULTO MAYOR Y ATENCIÓN OFTALMOLÓGICA HOJA D 01 META ó INDICADOR DURA CIÓN % CONSULTA EXTERNA DE GERIATRÍA 2, 209 12 MESES 100 2 CONSULTA EXTERNA DE SUBESPECIALIDAD 11, 970 12 MESES 100 3 CONSULTA EXTERNA DE OFTALMOLOGÍA 10, 935 12 MESES 100 4 INTERVENCIONES QUIRÚRGICAS OFTALMOLÓGICAS 964 12 MESES 100 5 ACCIONES DE TRABAJO SOCIAL 3, 300 12 MESES 100 6 AUXILIARES DE DIAGNÓSTICO (LABORATORIO Y GABINETE) 66, 291 12 MESES 100 900 12 MESES 100 375 12 MESES 100 C T I V N° D E S C R 1 I I D P A C I 7 ALGOLOGIA (CLÍNICA DEL DOLOR) 8 CIEGOS Y DÉBILES VISUALES 9 REACREDITACIÓN DE TRASPLANTE DE CÓRNEA TITULAR: DRA. ALMA ROSA PAREDES RAMÍREZ 11 Ó N 90 - 95 1 SEMANA ENE 1 2 FEB 1 2 MZO ABR 1 2017 MAY JUN 2 1 2 1 2 RESPONSABLE (S): DR. JORGE LUIS ESQUINCA MONTESINOS SUBDIRECCIÓN MÉDICA : Programado M 01 JUL AGO 1 2 1 90 - 95 LIC. LUCILA TRINIDAD RUIZ MÚZQUIZ DIRECTORA DEL CENTRO ESTATAL DEL ADULTO MAYOR DIRECCIÓN GENERAL 30 D 1 TERMINO INICIO SUBDIRECCIÓN MÉDICA A DE P E R I O D O NOMBRE DEL SUBPROGRAMA Y ESTRUCTURA PROGRAMATICA AREA RESPONSABLE 1 APOYO (S): 1 2 : Cumplido D 31 M 12 A 18 OCT NOV DIC A 18 SEP 2 1 2 1 2
Atención del Adulto Mayor y Atención Oftalmológica Metas Enero – Diciembre 2018 Actividad Meta Enero – Diciembre 2018 Consulta Externa de Geriatría 2, 209 Consulta Externa de Subespecialidad 11, 970 Consulta Externa de Oftalmología 10, 935 Cirugía de Oftalmología 964 Trabajo Social 3, 300 Auxiliares de Diagnóstico 66, 291 Algología (Clínica del Dolor) 900 Ciegos y Débiles Visuales 375 Total 96, 944
MATRIZ GENERAL DE INDICADORES DE RESULTADOS AREA TITULAR HOJA D 01 SUBDIRECCIÓN MÉDICA N° D T E I S V C R I I D P A C D I Ó META ó INDICADOR DURA CIÓN % 100 12 MESES 100 PORCENTAJE DE CUMPLIMIENTO DE METAS QUIRÚRGICAS PROGRAMADAS POR MES EN LAS UNIDADES APLICATIVAS 100 12 MESES 100 3 PORCENTAJE DE CUMPLIMIENTO DE METAS DE ACTIVIDADES HOSPITALARIAS POR MES EN LAS UNIDADES APLICATIVAS 100 12 MESES 100 4 PORCENTAJE DE CUMPLIMIENTO DE METAS DE ATENCIÓN POR TRABAJO SOCIAL POR MES EN LAS UNIDADES APLICATIVAS 100 12 MESES 100 5 PORCENTAJE DE CUMPLIMIENTO DE METAS DE ATENCIONES DE URGENCIAS POR MES EN LAS UNIDADES APLICATIVAS 100 12 MESES 85 -90 1 12 MESES 90 - 95 PORCENTAJE DE CUMPLIMIENTO DE METAS POR MES DE CONSULTA EXTERNA DE ESPECIALIDAD Y SUBESPECIALIDAD EN LAS UNIDADES APLICATIVAS. 2 PORCENTAJE DE CUMPLIMENTO DE METAS DE AUILIARES DIAGNÓSTICOS POR MES EN LAS UNIDADES APLICATIVAS 100 7 PORCENTAJE DE CUMPLIMIENTO DE ATENCIÓN A NIÑOS EN EL PROGRAMA HOSPITAL DEL NIÑO EN TU ESCUELA. 8 REACREDITACIÓN DEL CEAM TRASPLANTE DE CÓRNEA ENE 1 2 N 1 6 FEB 1 2 MZO ABR 1 MAY JUN 2 1 2 1 2 1 10 TITULAR: DRA. ALMA ROSA PAREDES RAMÍREZ RESPONSABLE (S): DR. JORGE LUIS ESQUINCA MONTESINOS SUBDIRECCIÓN MÉDICA DIRECTOR GENERAL DEL ISSREEI 11 2017 : Programado M 01 JUL AGO 9 30 1 TERMINO INICIO AREA RESPONSABLE C DE P E R I O DIRECCIÓN GENERAL A 1 : Cumplido D 31 M 12 A 18 OCT NOV DIC A 18 SEP 2 1 2 1 2
