Opt Seq worker 0inf 1 act worker 1

  • Slides: 43
Download presentation

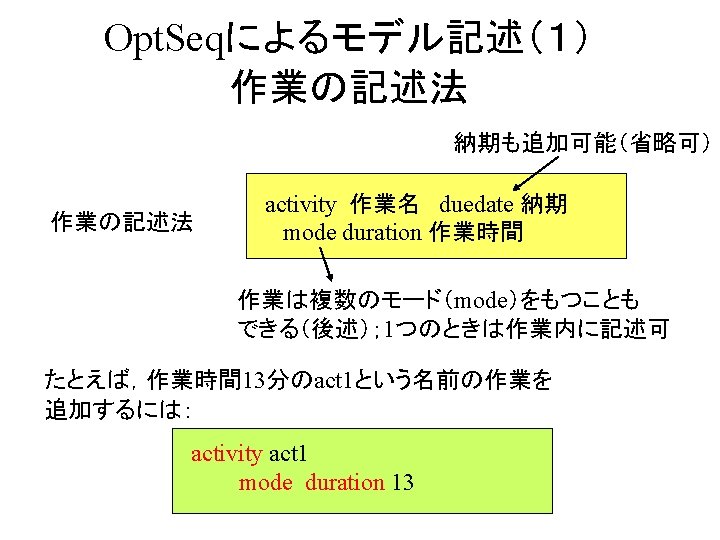

Opt. Seqによるモデル記述 worker(作業員) 資源を 0から無限大(inf) まで 1人使用可能 作業が資源を 使用する量の 記述法 作業actが 資源workerを 1単位使用 resource

Opt. Seqによるモデル記述 worker(作業員) 資源を 0から無限大(inf) まで 1人使用可能 作業が資源を 使用する量の 記述法 作業actが 資源workerを 1単位使用 resource worker interval 0 inf capacity 1 activity 作業名 資源名 interval 区間 requirement 使用量     interval 区間 requirement 使量量   . . . activity act 1 mode duration 13 worker interval 0 13 requirement 1

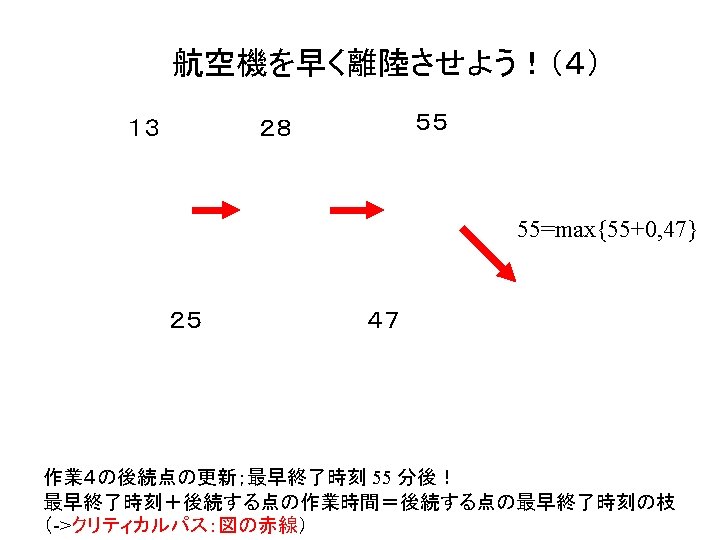

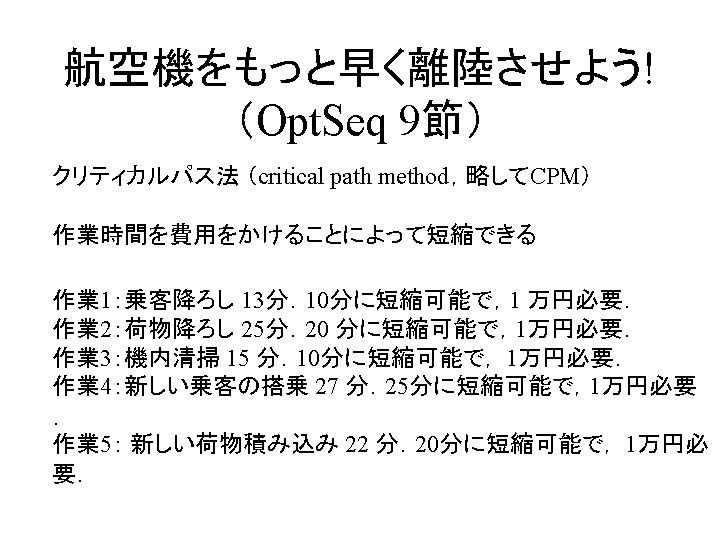

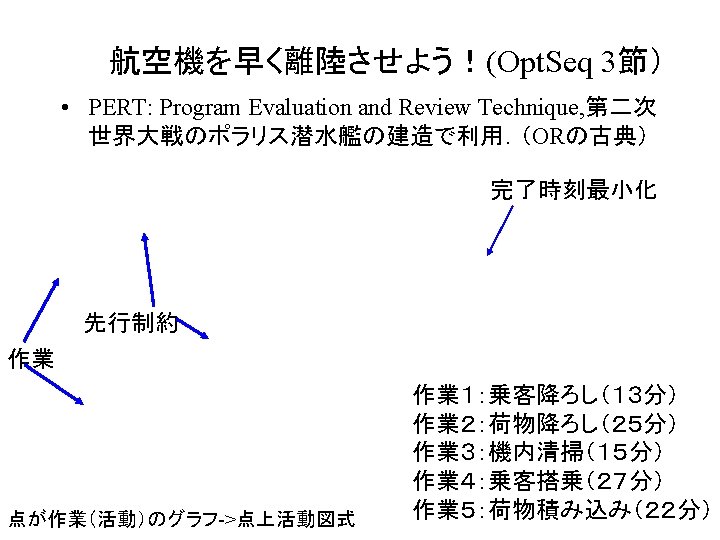

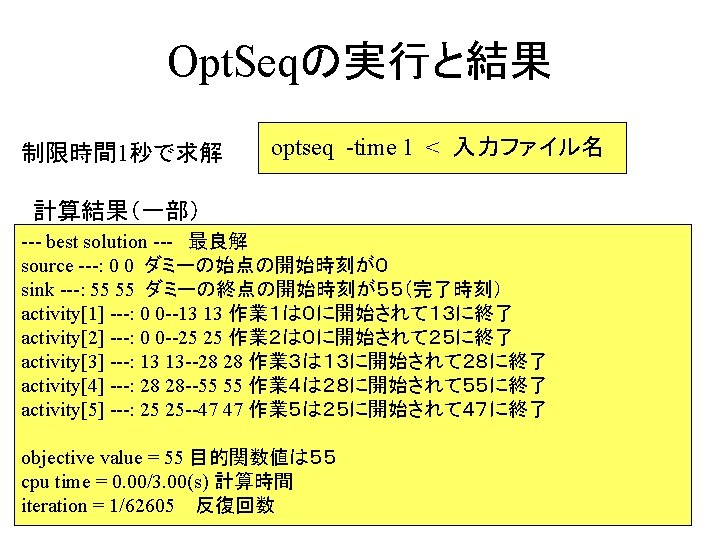

Opt. Seqの実行結果とガントチャート 計算結果(一部) source ---: 0 0 sink ---: 102 activity[1] ---: 47 47

Opt. Seqの実行結果とガントチャート 計算結果(一部) source ---: 0 0 sink ---: 102 activity[1] ---: 47 47 --60 60 activity[2] ---: 0 0 --25 25 activity[3] ---: 60 60 --75 75 activity[4] ---: 75 75 --102 activity[5] ---: 25 25 --47 47 objective value = 102 cpu time = 0. 00/3. 00(s) iteration = 0/64983

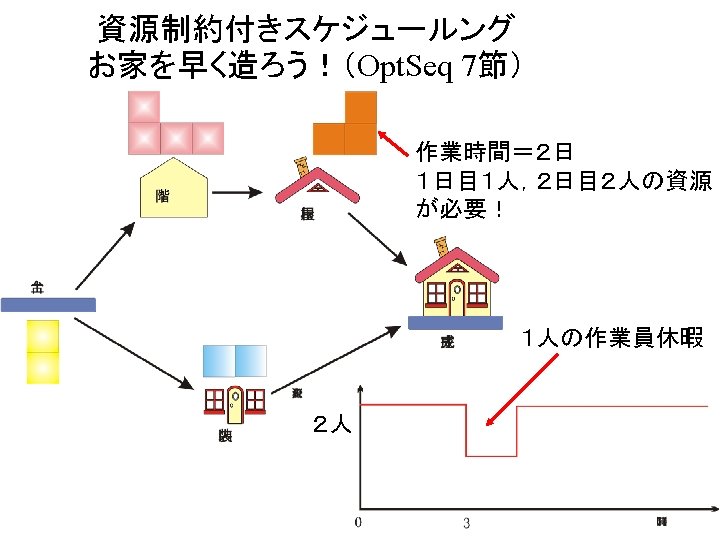

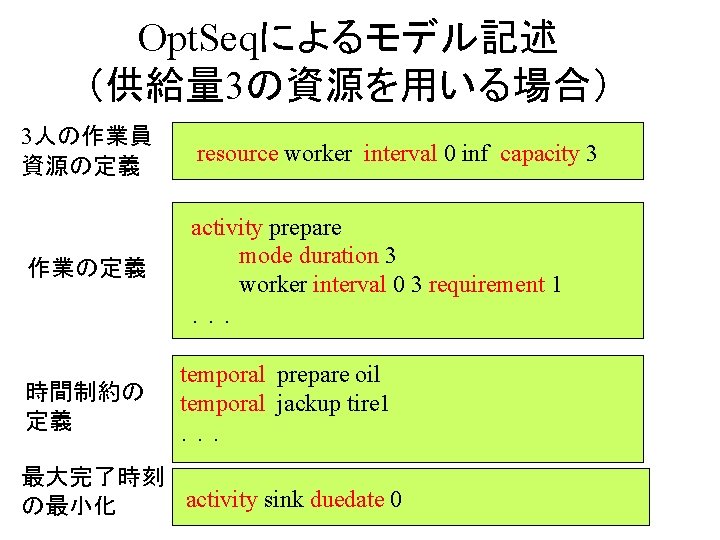

Opt. Seqによるモデル記述 (供給量 3の資源を用いる場合) 3人の作業員 資源の定義 resource worker interval 0 inf capacity 3 作業の定義

Opt. Seqによるモデル記述 (供給量 3の資源を用いる場合) 3人の作業員 資源の定義 resource worker interval 0 inf capacity 3 作業の定義 activity prepare mode duration 3 worker interval 0 3 requirement 1 ... 時間制約の 定義 temporal prepare oil temporal jackup tire 1 ... 最大完了時刻 activity sink duedate 0 の最小化

Opt. Seqによる計算結果 とガントチャート source ---: 0 0 sink ---: 14 14 prepare ---: 0

Opt. Seqによる計算結果 とガントチャート source ---: 0 0 sink ---: 14 14 prepare ---: 0 0 --3 3 water ---: 0 0 --2 2 front ---: 0 0 --2 2 jackup ---: 2 2 --4 4 tire 1 ---: 8 8 --12 12 tire 2 ---: 4 4 --8 8 tire 3 ---: 8 8 --12 12 tire 4 ---: 4 4 --8 8 oil ---: 3 3 --14 14 jackdown ---: 12 12 --14 14 objective value = 14 cpu time = 0. 00/3. 00(s) iteration = 0/37644

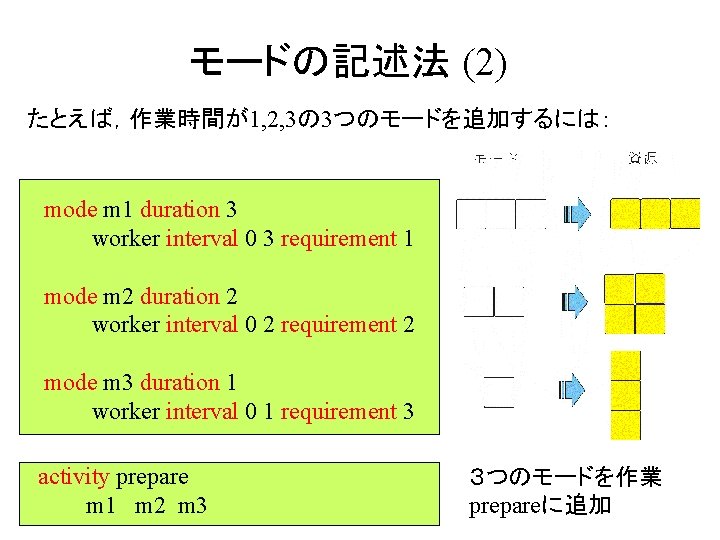

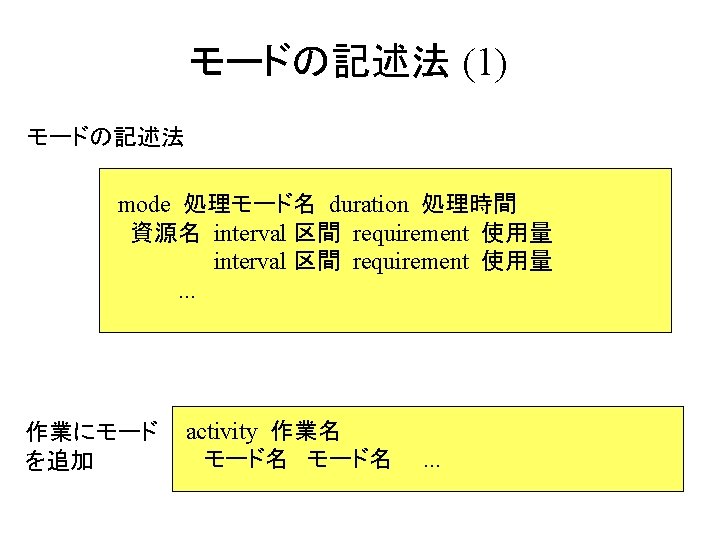

モードの記述法 (2) たとえば,作業時間が1, 2, 3の 3つのモードを追加するには: mode m 1 duration 3 worker interval 0

モードの記述法 (2) たとえば,作業時間が1, 2, 3の 3つのモードを追加するには: mode m 1 duration 3 worker interval 0 3 requirement 1 mode m 2 duration 2 worker interval 0 2 requirement 2 mode m 3 duration 1 worker interval 0 1 requirement 3 activity prepare m 1 m 2 m 3 3つのモードを作業 prepareに追加

Opt. Seqによる計算結果 とガントチャート --- best solution --source ---: 0 0 sink ---: 13 13

Opt. Seqによる計算結果 とガントチャート --- best solution --source ---: 0 0 sink ---: 13 13 prepare m 3: 0 0 --1 1 water ---: 1 1 --3 3 front ---: 11 11 --13 13 jackup ---: 1 1 --3 3 tire 1 ---: 7 7 --11 11 tire 2 ---: 3 3 --7 7 tire 3 ---: 7 7 --11 11 tire 4 ---: 3 3 --7 7 oil ---: 1 1 --12 12 jackdown ---: 11 11 --13 13 objective value = 13 cpu time = 0. 00/3. 00(s) iteration = 7/23318

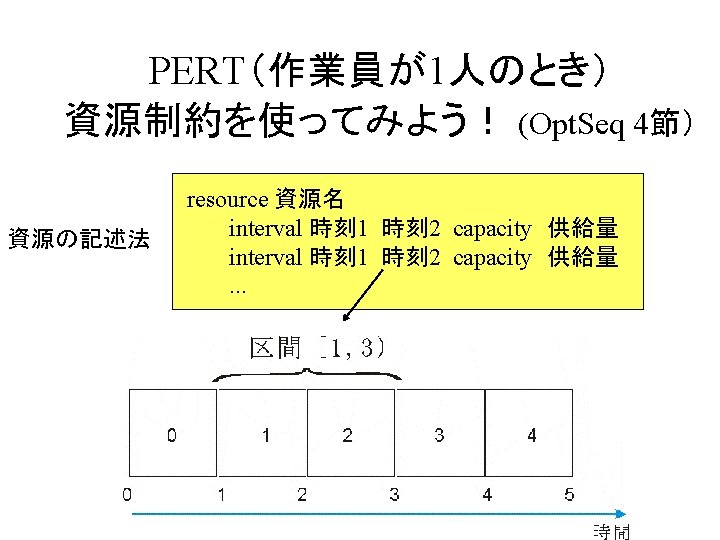

Opt. Seqによるモデル記述 (1) 時刻によって変化する 資源供給量の入力 resource worker interval 0 2 capacity 2 interval 2

Opt. Seqによるモデル記述 (1) 時刻によって変化する 資源供給量の入力 resource worker interval 0 2 capacity 2 interval 2 3 capacity 1 interval 3 inf capacity 2 1 0    2   3

Opt. Seqによるモデル記述(2) 作業の時刻によって 変化する資源使用量 の入力 activity first mode duration 3 worker interval 0 1

Opt. Seqによるモデル記述(2) 作業の時刻によって 変化する資源使用量 の入力 activity first mode duration 3 worker interval 0 1 requirement 2 worker interval 1 3 requirement 1

Opt. Seqによるモデルの記述 作業後との 納期の記述 activity A duedate 5 mode duration 1 writer interval 0

Opt. Seqによるモデルの記述 作業後との 納期の記述 activity A duedate 5 mode duration 1 writer interval 0 1 requirement 1 activity B duedate 9 mode duration 2 writer interval 0 2 requirement 1 ...

最適解 --- best solution --source ---: 0 0 sink ---: 10 10 A ---:

最適解 --- best solution --source ---: 0 0 sink ---: 10 10 A ---: 4 4 --5 5 B ---: 8 8 --10 10 C ---: 5 5 --8 8 D ---: 0 0 --4 4 objective value = 3 cpu time = 0. 00/3. 00(s) iteration = 0/57376 会社名 A社 B社 C社 D社 作業時 1日 間 5日後 納期 2日 3日 4日 9日後 6日後 4日後

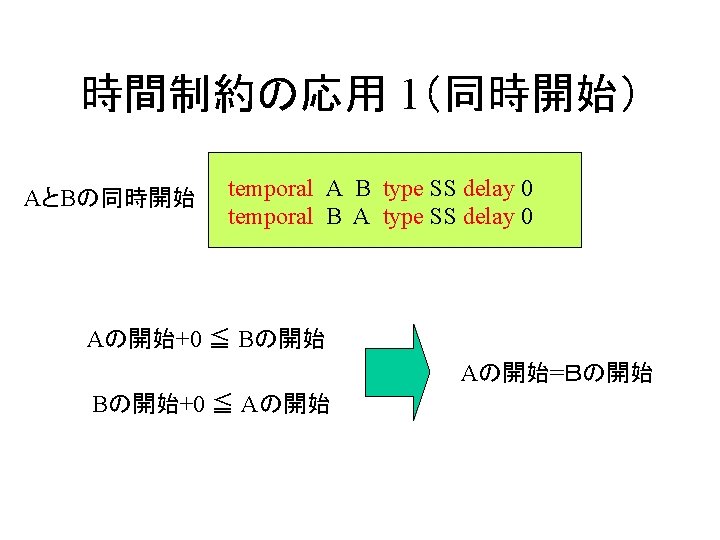

制約タイプ(type) Start A B Start type SS Completion A B Completion A type SC

制約タイプ(type) Start A B Start type SS Completion A B Completion A type SC Completion B type CC

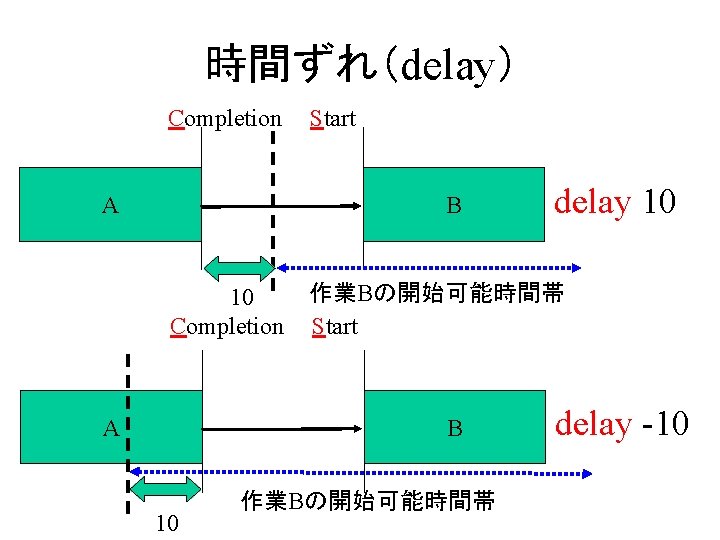

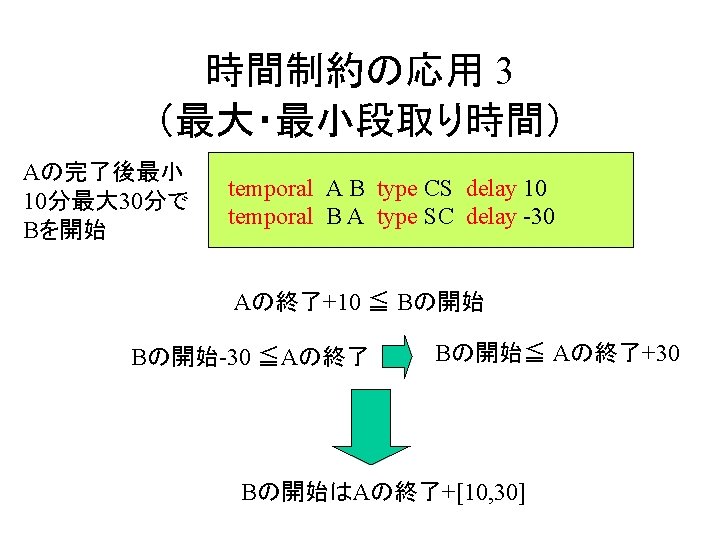

時間ずれ(delay) Completion A Start B 10 Completion A 作業Bの開始可能時間帯 Start B 10 delay 10

時間ずれ(delay) Completion A Start B 10 Completion A 作業Bの開始可能時間帯 Start B 10 delay 10 作業Bの開始可能時間帯 delay -10

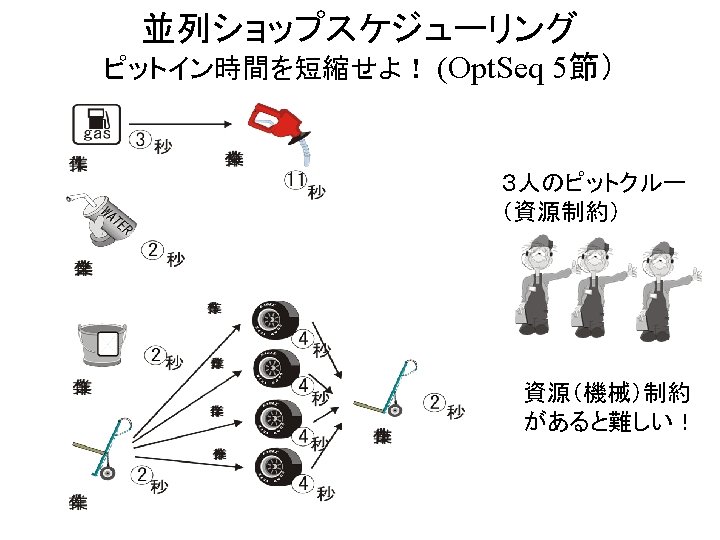

並列処理の結果 1番目と 2番目の小作業を 2単位並列可能: activity A mode duration 4 parallel interval 1 2 max

並列処理の結果 1番目と 2番目の小作業を 2単位並列可能: activity A mode duration 4 parallel interval 1 2 max 2
