Opt Seq worker 0inf 1 act worker 1














![Opt. Seqの実行結果とガントチャート 計算結果(一部) source ---: 0 0 sink ---: 102 activity[1] ---: 47 47 Opt. Seqの実行結果とガントチャート 計算結果(一部) source ---: 0 0 sink ---: 102 activity[1] ---: 47 47](https://slidetodoc.com/presentation_image_h2/0c1980c13910593d4fb3d22377ebff45/image-15.jpg)




























- Slides: 43

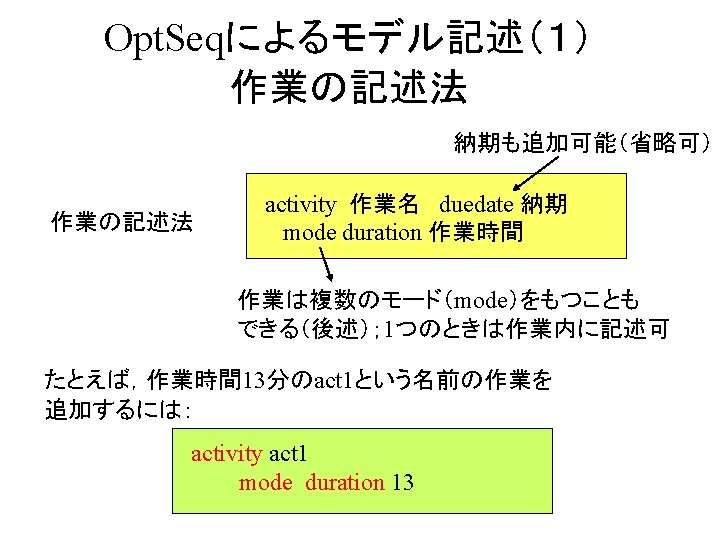

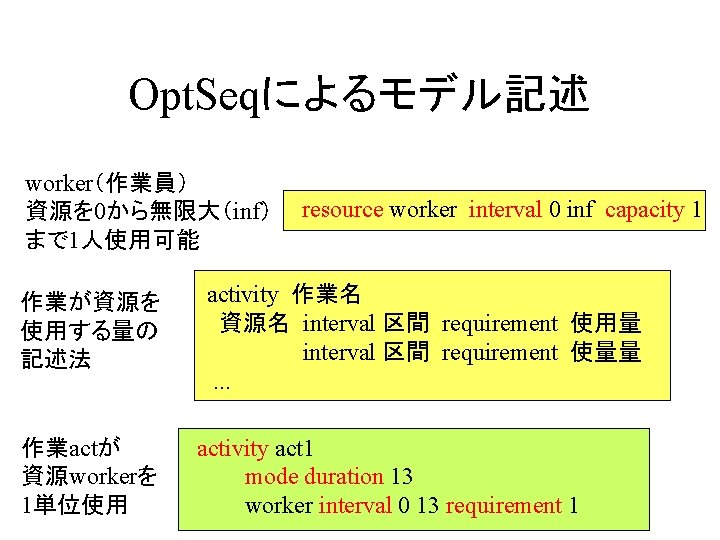

Opt. Seqによるモデル記述 worker(作業員) 資源を 0から無限大(inf) まで 1人使用可能 作業が資源を 使用する量の 記述法 作業actが 資源workerを 1単位使用 resource worker interval 0 inf capacity 1 activity 作業名 資源名 interval 区間 requirement 使用量 interval 区間 requirement 使量量. . . activity act 1 mode duration 13 worker interval 0 13 requirement 1

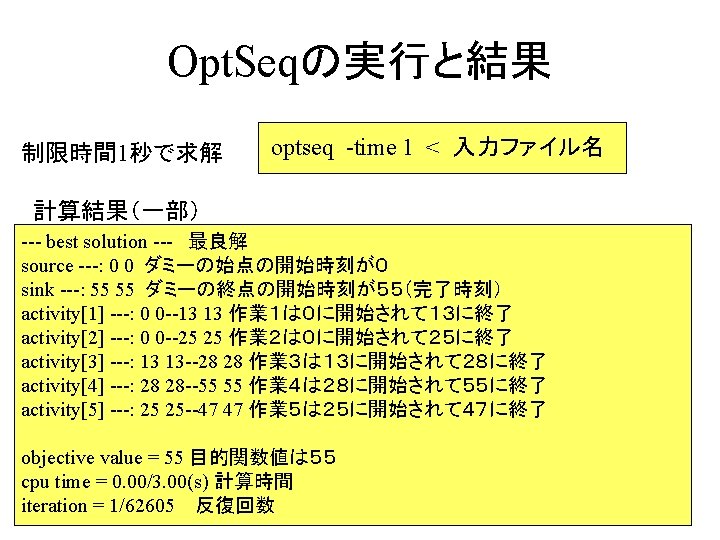

Opt. Seqの実行結果とガントチャート 計算結果(一部) source ---: 0 0 sink ---: 102 activity[1] ---: 47 47 --60 60 activity[2] ---: 0 0 --25 25 activity[3] ---: 60 60 --75 75 activity[4] ---: 75 75 --102 activity[5] ---: 25 25 --47 47 objective value = 102 cpu time = 0. 00/3. 00(s) iteration = 0/64983

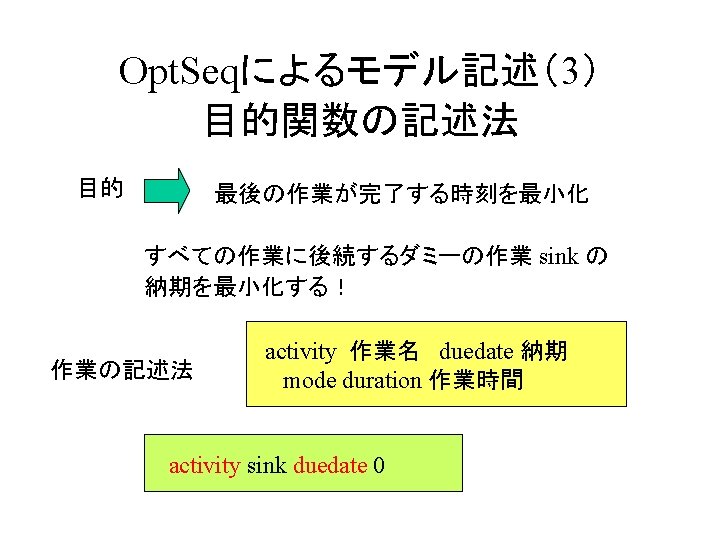

Opt. Seqによるモデル記述 (供給量 3の資源を用いる場合) 3人の作業員 資源の定義 resource worker interval 0 inf capacity 3 作業の定義 activity prepare mode duration 3 worker interval 0 3 requirement 1 ... 時間制約の 定義 temporal prepare oil temporal jackup tire 1 ... 最大完了時刻 activity sink duedate 0 の最小化
Opt. Seqによる計算結果 とガントチャート source ---: 0 0 sink ---: 14 14 prepare ---: 0 0 --3 3 water ---: 0 0 --2 2 front ---: 0 0 --2 2 jackup ---: 2 2 --4 4 tire 1 ---: 8 8 --12 12 tire 2 ---: 4 4 --8 8 tire 3 ---: 8 8 --12 12 tire 4 ---: 4 4 --8 8 oil ---: 3 3 --14 14 jackdown ---: 12 12 --14 14 objective value = 14 cpu time = 0. 00/3. 00(s) iteration = 0/37644

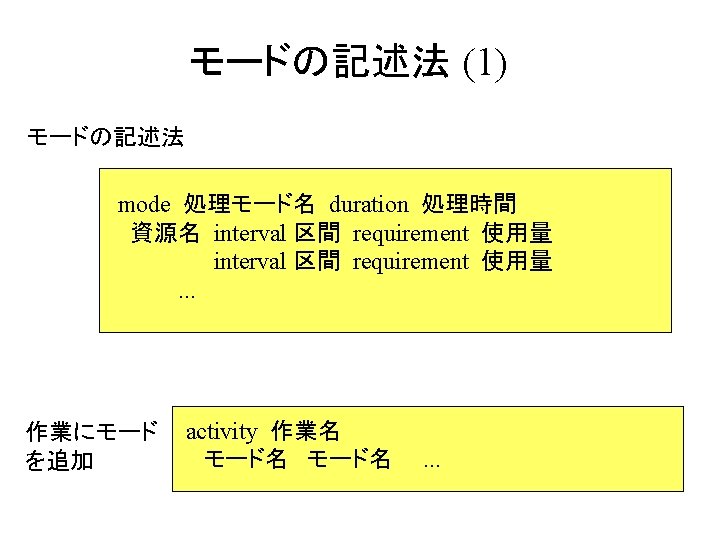

モードの記述法 (2) たとえば,作業時間が1, 2, 3の 3つのモードを追加するには: mode m 1 duration 3 worker interval 0 3 requirement 1 mode m 2 duration 2 worker interval 0 2 requirement 2 mode m 3 duration 1 worker interval 0 1 requirement 3 activity prepare m 1 m 2 m 3 3つのモードを作業 prepareに追加

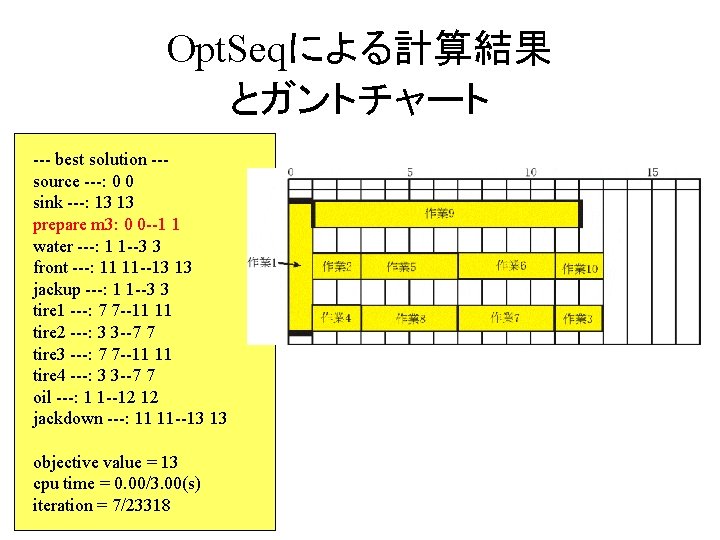

Opt. Seqによる計算結果 とガントチャート --- best solution --source ---: 0 0 sink ---: 13 13 prepare m 3: 0 0 --1 1 water ---: 1 1 --3 3 front ---: 11 11 --13 13 jackup ---: 1 1 --3 3 tire 1 ---: 7 7 --11 11 tire 2 ---: 3 3 --7 7 tire 3 ---: 7 7 --11 11 tire 4 ---: 3 3 --7 7 oil ---: 1 1 --12 12 jackdown ---: 11 11 --13 13 objective value = 13 cpu time = 0. 00/3. 00(s) iteration = 7/23318

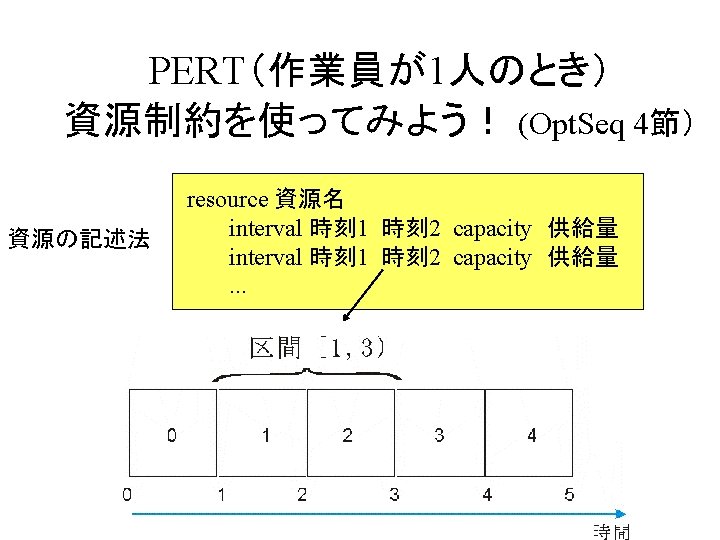

Opt. Seqによるモデル記述 (1) 時刻によって変化する 資源供給量の入力 resource worker interval 0 2 capacity 2 interval 2 3 capacity 1 interval 3 inf capacity 2 1 0 2 3
Opt. Seqによるモデル記述(2) 作業の時刻によって 変化する資源使用量 の入力 activity first mode duration 3 worker interval 0 1 requirement 2 worker interval 1 3 requirement 1

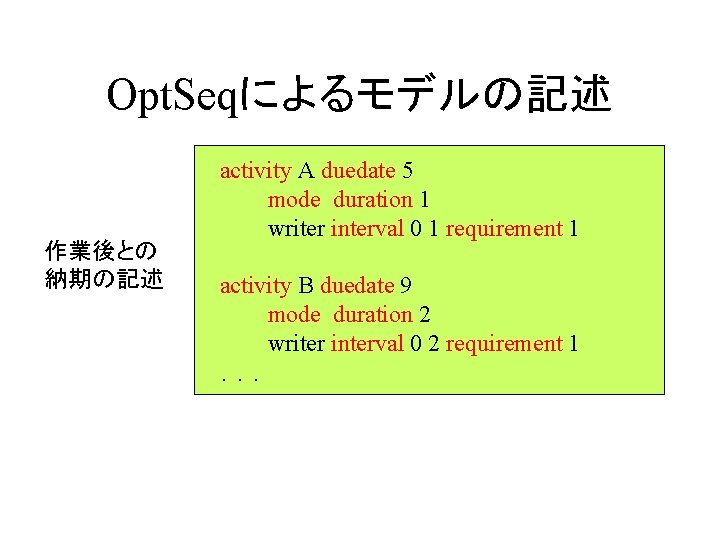

Opt. Seqによるモデルの記述 作業後との 納期の記述 activity A duedate 5 mode duration 1 writer interval 0 1 requirement 1 activity B duedate 9 mode duration 2 writer interval 0 2 requirement 1 ...

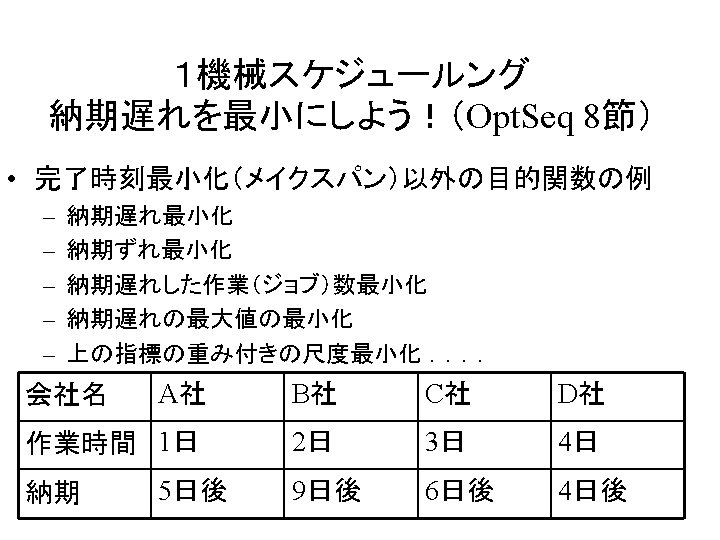

最適解 --- best solution --source ---: 0 0 sink ---: 10 10 A ---: 4 4 --5 5 B ---: 8 8 --10 10 C ---: 5 5 --8 8 D ---: 0 0 --4 4 objective value = 3 cpu time = 0. 00/3. 00(s) iteration = 0/57376 会社名 A社 B社 C社 D社 作業時 1日 間 5日後 納期 2日 3日 4日 9日後 6日後 4日後

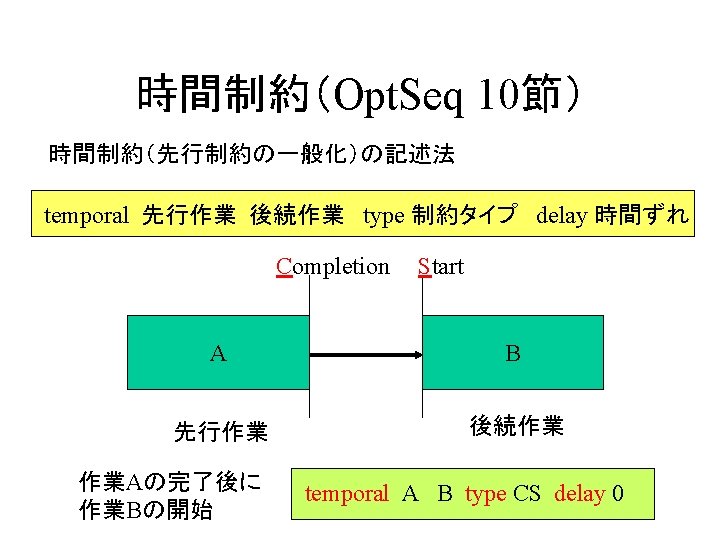

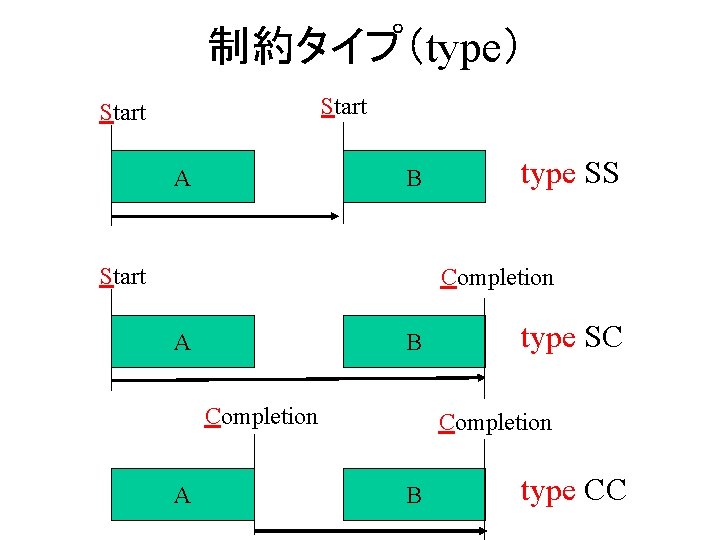

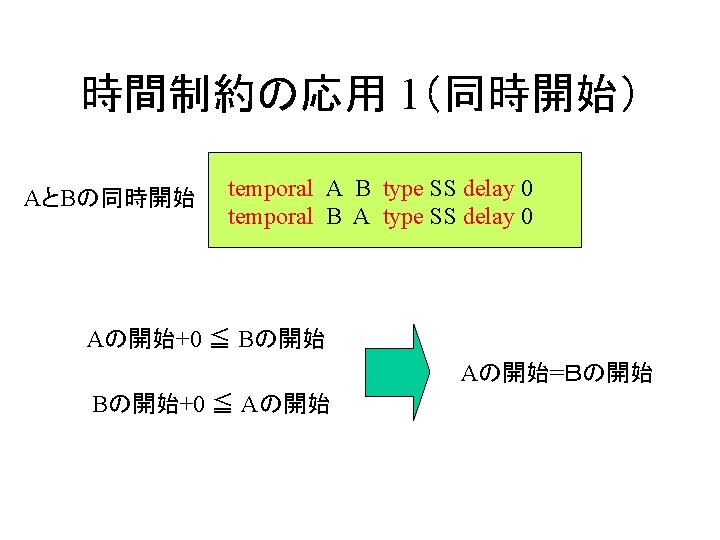

制約タイプ(type) Start A B Start type SS Completion A B Completion A type SC Completion B type CC
時間ずれ(delay) Completion A Start B 10 Completion A 作業Bの開始可能時間帯 Start B 10 delay 10 作業Bの開始可能時間帯 delay -10

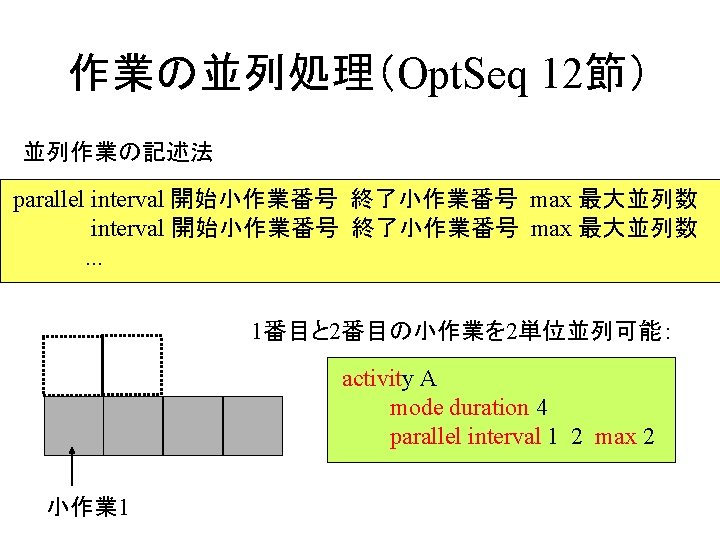

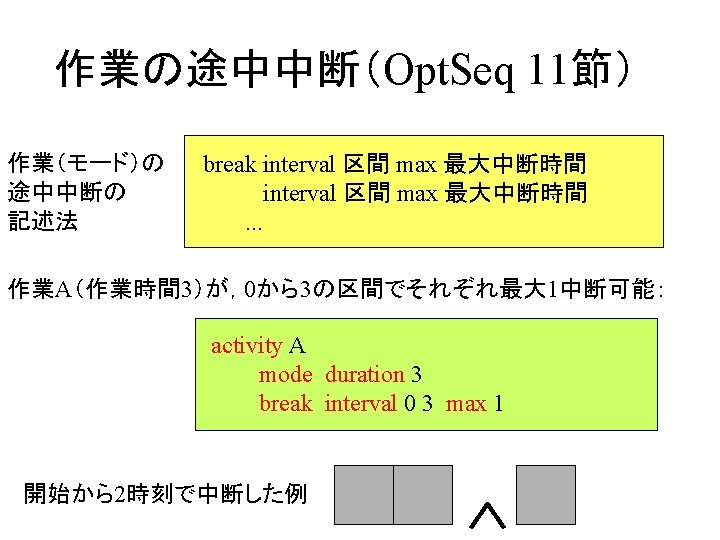

並列処理の結果 1番目と 2番目の小作業を 2単位並列可能: activity A mode duration 4 parallel interval 1 2 max 2
