OBRAS HOSPITAL DE NAVARRA OBRAS RECINTO HOSPITALARIO l
OBRAS HOSPITAL DE NAVARRA
OBRAS RECINTO HOSPITALARIO l Ampliación y reforma Pabellón C. l Nuevo Edificio de Urgencias. l Centro de Investigación Biomédica. PLAN NAVARRA 2012
PLANO DE SITUACIÓN
PABELLÓN C AMPLIACIÓN Y REFORMA • • • Adjudicación obra: ACR-SURIS Plazo ejecución: 36 meses. Fases: • Obras previas 2008: – Realojos. – Modificación instalaciones. • Derribo: 2009.
CENTRO DE INVESTIGACIÓN BIOMÉDICA • • Fecha comienzo: 2009. Tiempo previsto ejecución: 26 meses
NUEVO EDIFICIO DE URGENCIAS • Fecha comienzo: Primer semestre 2009. • Tiempo previsto ejecución: 22 meses.
AFECCIONES PRODUCIDAS • Pabellón C: • • Desalojo completo Pabellón C. Afección colateral Pabellón H. Afección colateral Pabellón L. Afección colateral Pabellón B. • C. I. B. : • Desalojo completo M 4 – Almacén • Urgencias: • No afecciones.
AFECCIONES OBRA PABELLÓN C • • • Unidad Hemodiálisis. Unidad hospitalización Medicina Interna – Endocrinología. Sección de Dietética y Nutrición. Vestuarios Generales Hospital. Biblioteca. Despachos profesionales, salas de reuniones. Habitaciones personal de guardia. Varios: Informática, Fotocopiadora, Cocina … Voluntariado.
AFECCIÓN OBRA C. I. B. • Almacén – Aprovisionamiento. • Despachos y locales administrativos relacionados con aprovisionamiento.
TOTAL AFECCIONES APROXIMADAMENTE 150 MOVIMIENTOS DE LOCALES

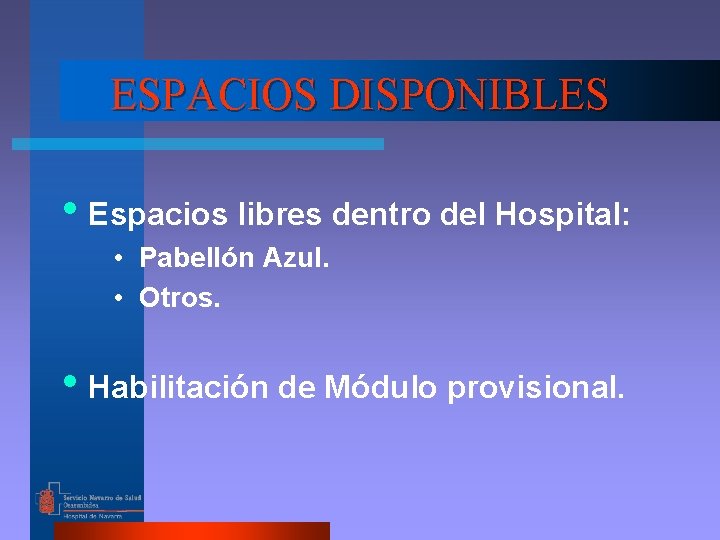

ESPACIOS DISPONIBLES • Espacios libres dentro del Hospital: • Pabellón Azul. • Otros. • Habilitación de Módulo provisional.
REUBICACIONES RELEVANTES • Hemodiálisis Nuevo Pabellón Radiot. • Hospitalización M. Interna C-2º A-2º • Vestuarios Generales Módulos Prov. • Despachos Médicos Módulos Prov. • Habitac. M. Guardia Módulos Prov. • Resto Locales disponibles dentro del Hospital, sobre todo Pabellón Azul.
SITUACIÓN ACTUAL • Finalización obra Hemodiálisis. • Proceso reubicaciones internas posibles. • Adaptación locales internos para finalizar otras reubicaciones. • Instalación Módulo Provisional. • Obras previas necesarias a las fases de derribo.
MÓDULO PROVISIONAL NO ASISTENCIAL • • • Usos: Vestuarios generales, despachos facultativos y habitaciones médicos. Comienzo instalación: 20 octubre Plazo aproximado instalación: 45 días Ubicación: entre el Pabellón G y B. Superficie: 920 m 2 en 2 niveles de 460 m 2. Conexión con el Hospital.
HOSPITAL EN OBRAS ¿CERRADO?
GESTIÓN OBRAS. OBJETIVOS Mantener la actividad asistencial. 2. Garantizar la Seguridad de pacientes y profesionales. 3. Minimizar posibles molestias: 1. l Pacientes. l Familiares. l Profesionales y trabajadores del Centro.
GRUPO TÉCNICO OBRAS • Órgano asesor de la Dirección. • Multidisciplinar: • • Personal asistencial. Sección de Obras. Prevención de Riesgos Laborales. Medicina Preventiva. • Carácter permanente durante las obras.
MENSAJES l RECINTO EN OBRAS. l REUBICACIÓN SERVICIOS ASISTENCIALES. l TRABAJAMOS PARA MEJORAR. l COLABORACIÓN RESPETANDO NORMAS E INSTRUCCIONES ESTABLECIDAS.
MUCHAS GRACIAS
