Ny hovedvannledning vest Grunneiermøte Desember 2018
Agenda – Presentasjon av prosjektet – Presentasjon av trase – Fremdriftsplan, regulering og utbygging – Kommunikasjon IVAR / grunneiere – Grunneieravtaler
Ny hovedvannledning Langevatn - Tjensvoll • 3300 l/s • 33 kilometer • Diameter Ø 1400 – 1200 mm • 7 ventilkammer • 1 styringsbasseng • GUP, stål eller støpejern • Anleggssone 30 m • Båndlagt sone 20 m
Hovedpunkt fremdrift - regulering 1. Varsel om oppstart av planarbeid - 2. juli 2018 2. Fastsettelse av planprogram - nov/des 2018 3. Reguleringsplan 1. gang behandling – mai. 2019 4. Offentlig ettersyn/høring – juni, juli & aug 2019 5. Kunngjøring planvedtak – november 2019 6. Klagefrist 3 uker – behandles av kommune/fylkesmann 7. Endelig planvedtak – mars 2020
Hovedpunkt grunneierkontakt 1. Informasjonsmøter august 2018 2. Grunneiermøter desember 2018 3. Arkeologisk registrering Gjesdal og Time sep-nov 2018 4. Grunneieravtaler/leggetillatelser startes jan/feb 2019 5. Arkeologisk registrering mar-okt 2019 (Klepp, Sandnes, Sola & Stavanger) 6. Anleggsarbeid 2020 – 2023

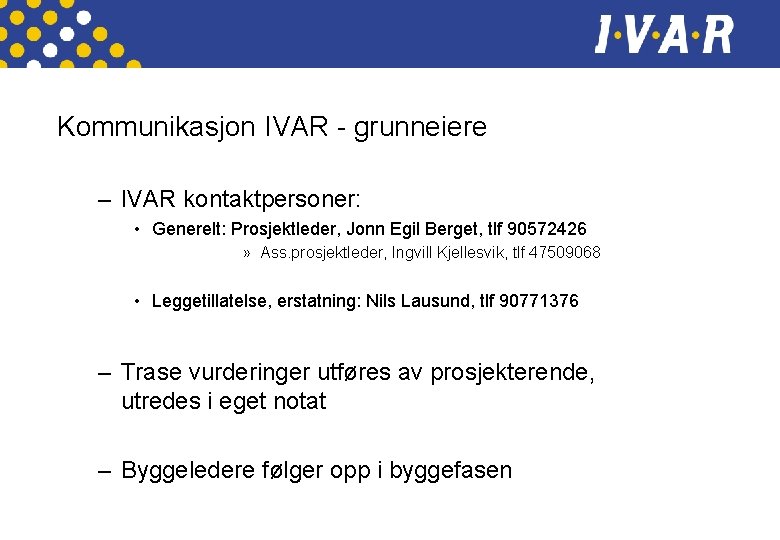

Kommunikasjon IVAR - grunneiere – IVAR kontaktpersoner: • Generelt: Prosjektleder, Jonn Egil Berget, tlf 90572426 » Ass. prosjektleder, Ingvill Kjellesvik, tlf 47509068 • Leggetillatelse, erstatning: Nils Lausund, tlf 90771376 – Trase vurderinger utføres av prosjekterende, utredes i eget notat – Byggeledere følger opp i byggefasen
Grunneieravtaler – – Kommentert av Rogaland Bondelag Begrensninger i sikkerhetssonen Utbyggers plikter og rettigheter Erstatning settes basert på eksisterende reguleringsformål, NIBIO gårdskart, befaring og taksering – IVAR’s strategi er å oppnå minnelige avtaler
