Následující dokument sloužil pouze jako podklad – vodítko k prezentaci projektu Kanalizace Letohrad Kunčice,

Následující dokument sloužil pouze jako podklad – vodítko k prezentaci projektu Kanalizace Letohrad Kunčice, která proběhla dne 24. 9. 2012. Uvedené texty nejsou vyčerpávajícím právním, technickým ani jiným dokumentem. HOCHTIEF CZ, a. s. nenese žádnou odpovědnost za jakékoli následky či škody vzniklé aplikací této prezentace.

§ Pozemní stavby § Developerské projekty § Dopravní infrastruktura HOCHTIEF CZ a. s. závod

§ Pozemní stavby § Developerské projekty § Dopravní infrastruktura HOCHTIEF CZ a. s. závod Morava divize Pozemní stavby Sokolská třída 2800/99, Ostrava Jeronýmova 493/8, Olomouc www. hochtief. cz

KANALIZACE LETOHRAD - KUNČICE Prezentace projektu 24. září 2012, Letohrad

KANALIZACE LETOHRAD - KUNČICE Prezentace projektu 24. září 2012, Letohrad

Obsah § Úvodní slovo § Organigram (představení účastníků výstavby) § Základní informace o HOCHTIEF

Obsah § Úvodní slovo § Organigram (představení účastníků výstavby) § Základní informace o HOCHTIEF CZ § Základní parametry projektu § Harmonogram projektu § Kanalizační přípojky § Projektová dokumentace kanalizační přípojky § Diskuze, dotazy

Organigram

Organigram

Základní informace o HOCHTIEF CZ Akciová společnost HOCHTIEF CZ je silnou stavební společností na

Základní informace o HOCHTIEF CZ Akciová společnost HOCHTIEF CZ je silnou stavební společností na českém trhu s dlouhodobou tradicí. Je součástí nadnárodního koncernu HOCHTIEF AG, který má své pobočky po celém světě. HOCHTIEF CZ se zaměřuje na realizaci projektů pozemního stavitelství, dopravní infrastruktury a developerských projektů. www. hochtief. cz Sídlo: Plzeňská 16/3217 150 00 Praha 5 Česká republika Zapsána v: Městský soud v Praze, oddíl B, vložka 6229 IČO: 46678468 DIČ: CZ 46678468 Telefon: +420 257 406 000 Fax: +420 257 406 008 E-mail: info@hochtief. cz

Historie 2006 2002 1999 1998 1994 1992 1985 1951 1939 HOCHTIEF nový majoritní vlastník

Historie 2006 2002 1999 1998 1994 1992 1985 1951 1939 HOCHTIEF nový majoritní vlastník VSB a. s. Vodní stavby Bohemia a. s. Vodní stavby Temelín a. s. Výstavba jaderné elektrárny Temelín n. p. Vodní stavby n. p. Stavební divize společnosti Baťa HOCHTIEF CZ

Průměrný roční objem výroby HOCHTIEF CZ Rozdělení podle segmentů trhu

Průměrný roční objem výroby HOCHTIEF CZ Rozdělení podle segmentů trhu

Kanalizace Letohrad - Kunčice Výstavba splaškové kanalizace: § Část „prostřední“ Kunčice § Část „horní“

Kanalizace Letohrad - Kunčice Výstavba splaškové kanalizace: § Část „prostřední“ Kunčice § Část „horní“ Kunčice

Základní parametry projektu - kanalizace § Kanalizace „prostřední“ Kunčice: § Gravitační stoky 3126 m

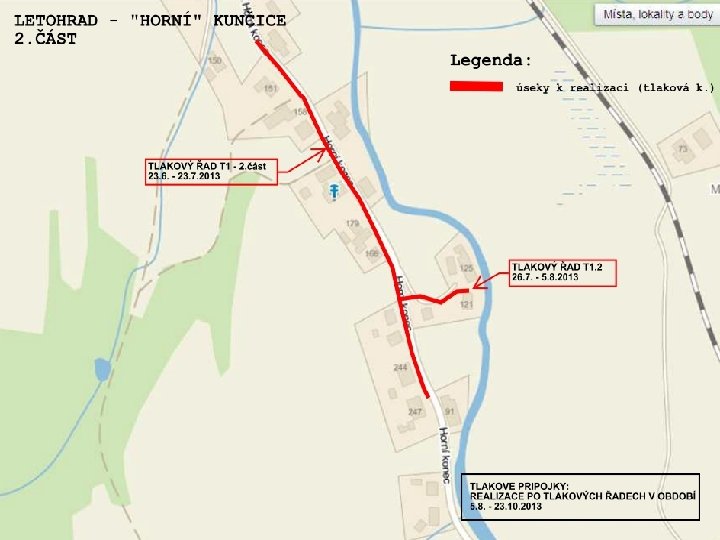

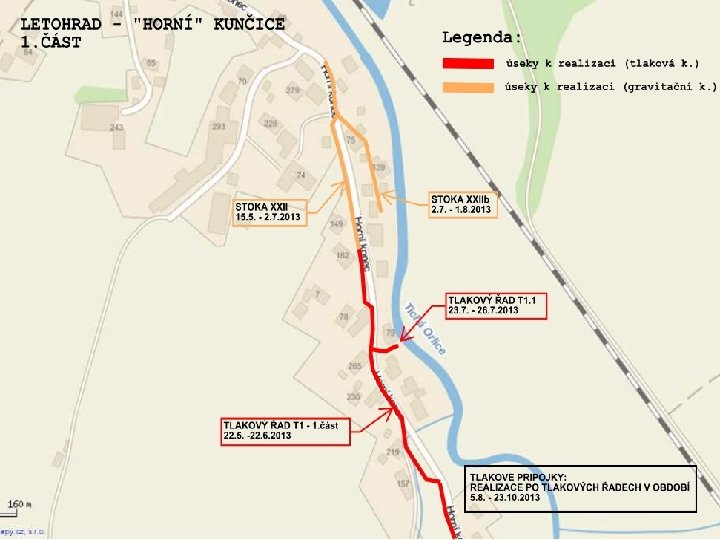

Základní parametry projektu - kanalizace § Kanalizace „prostřední“ Kunčice: § Gravitační stoky 3126 m § Z toho bylo 281 m realizováno v 1. etapě § § Výtlačný řad 85 m § Čerpací stanice 1 ks Kanalizace „horní“ Kunčice: § Gravitační stoky 351, 4 m § Přípojky k UV, vysazené odbočky 34, 4 m § Tlakové řady 890 m § Tlakové přípojky 290 m § Domovní čerpací jímky 27 ks § Celková délka kanalizace: 4776, 8 m § Celková délka kanalizace k realizaci: 4495, 8 m

Základní parametry projektu - kanalizace § Materiál kanalizace (gravitační stoky): žebrované hrdlované potrubí z

Základní parametry projektu - kanalizace § Materiál kanalizace (gravitační stoky): žebrované hrdlované potrubí z polypropylenu § Materiál kanalizace (tlakové řady): z polyethylenu řady PE 100 PN 10 § Betonové prefabrikované kanalizační šachty o průměru 1 m: 94 ks § Domovní čerpací stanice – plastová nádrž o průměru 0, 8 m + vystrojení čerpací technologií – 27 ks ( „Horní“ Kunčice ) § Čerpací stanice – železobetonová kruhová jímka o průměru 2 m + vystrojení čerpací technologií – 1 ks ( „Prostřední Kunčice“ ) § Křížení s vodním tokem Tichá Orlice: 1 místo křížení bezvýkopovou technologií § Celkový objem vyhloubené zeminy: cca 8850 m 3 § Celková plocha nově položených povrchů komunikací: cca 7850 m 2

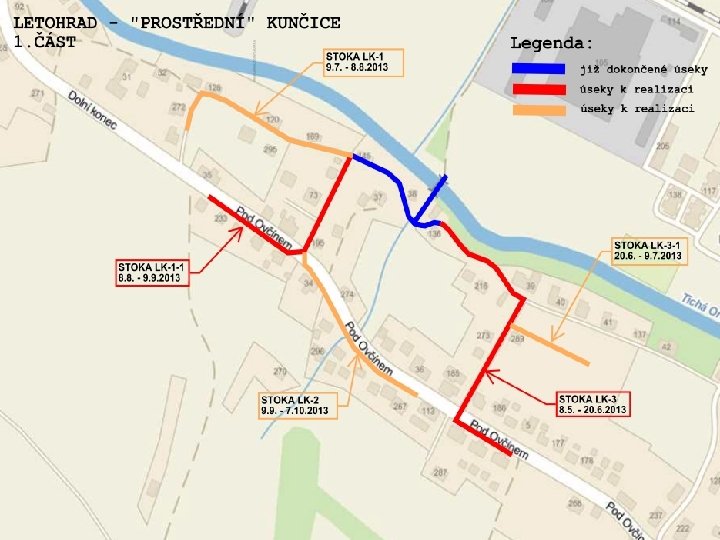

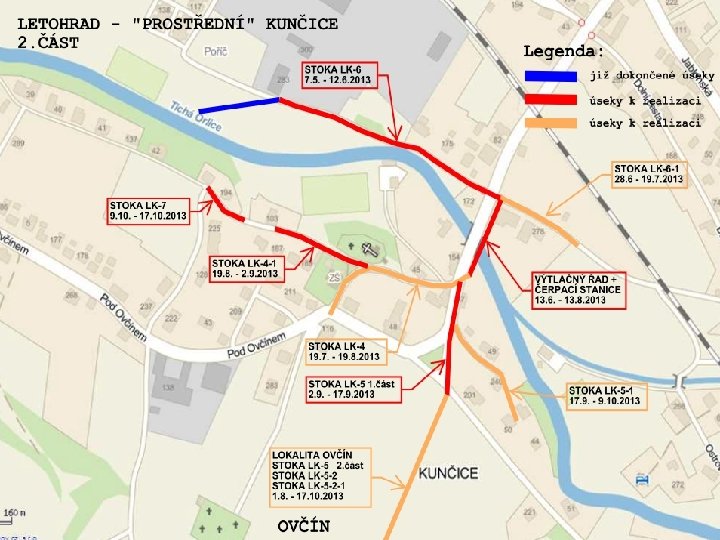

Harmonogram projektu § Protokolární předání a převzetí staveniště: 15. 4. 2013 § Zahájení prací:

Harmonogram projektu § Protokolární předání a převzetí staveniště: 15. 4. 2013 § Zahájení prací: 23. 4. 2013 § Výstavba kanalizace: 23. 4. - 23. 11. 2013 (plán prací v jednotlivých částech obce viz grafický harmonogram, který bude následovat) § Uvedení povrchů komunikací a zeleně do původního stavu – 2. etapy: § 1. etapa (před zimou): § Uvedení povrchů komunikací a zeleně do původního stavu na stoce XXIIb („Horní“ Kunčice), LK-6 a LK-6 -1 („Prostřední“ Kunčice): 23. 10. -25. 11. 2013 § Provizorní opravy komunikací ve správě SÚS (stoky LK-1, LK-1 -1, LK-3 -1): 22. 10. -21. 11. 2013 § 2. etapa (po zimě): § Uvedení povrchů komunikací a zeleně do původního stavu u zbývajících částí + finální oprava komunikací ve správě SÚS: 17. 3. -11. 4. 2014 § Dokončení všech prací a předání díla objednateli: 4/2014 § Před opravou komunikací musí být hotová část kanalizační přípojky od kraje komunikace do vzdálenosti minimálně 2 m – zajišťuje si vlastník napojované nemovitosti.

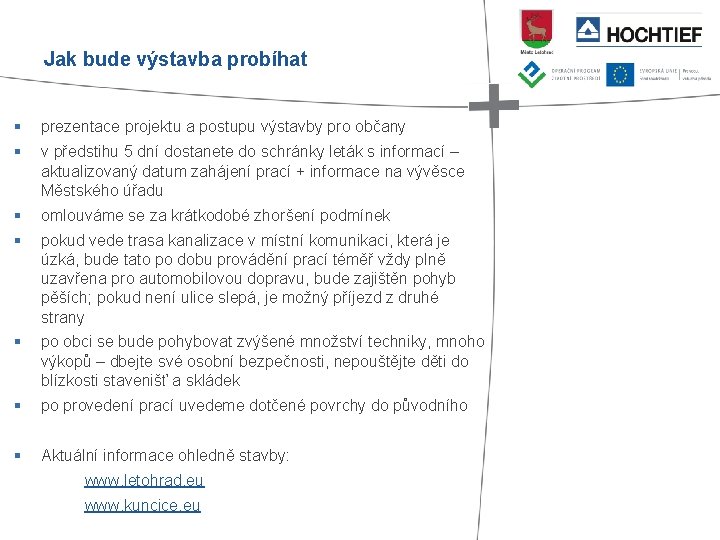

Jak bude výstavba probíhat § prezentace projektu a postupu výstavby pro občany § v

Jak bude výstavba probíhat § prezentace projektu a postupu výstavby pro občany § v předstihu 5 dní dostanete do schránky leták s informací – aktualizovaný datum zahájení prací + informace na vývěsce Městského úřadu § omlouváme se za krátkodobé zhoršení podmínek § pokud vede trasa kanalizace v místní komunikaci, která je úzká, bude tato po dobu provádění prací téměř vždy plně uzavřena pro automobilovou dopravu, bude zajištěn pohyb pěších; pokud není ulice slepá, je možný příjezd z druhé strany § po obci se bude pohybovat zvýšené množství techniky, mnoho výkopů – dbejte své osobní bezpečnosti, nepouštějte děti do blízkosti stavenišť a skládek § po provedení prací uvedeme dotčené povrchy do původního § Aktuální informace ohledně stavby: www. letohrad. eu www. kuncice. eu

Kanalizační přípojky § Kanalizace „prostřední“ Kunčice: § Gravitační stoky - budou vysazeny odbočky pro

Kanalizační přípojky § Kanalizace „prostřední“ Kunčice: § Gravitační stoky - budou vysazeny odbočky pro přípojky na hlavních stokách. § Kanalizace „horní“ Kunčice: § Gravitační stoky – budou zrušeny stávající jednotné stoky a přepojeny stávající přípojky na stoky XXII a XIIb. § Tlakové řady – bude vybudováno celkem 27 tlakových přípojek ukončených domovní čerpací jímkou. Vlastník napojované nemovitosti si musí zajistit napojení splaškových odpadních vod na čerpací jímku.

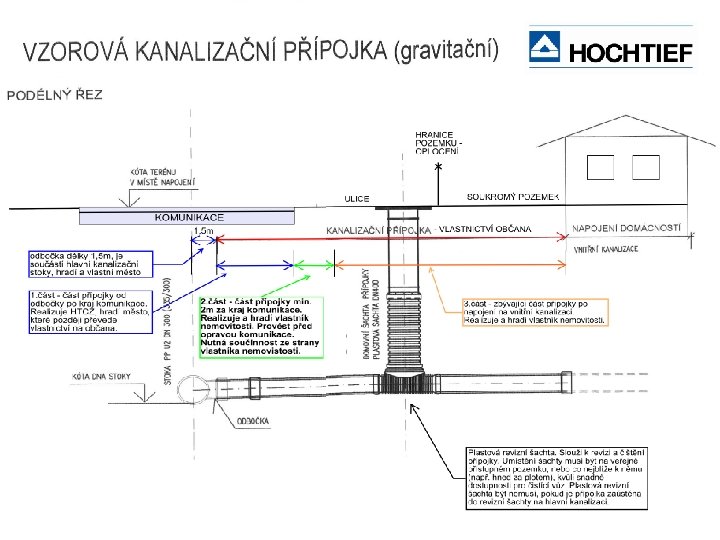

Projektová dokumentace kanalizační přípojky § Projekt kanalizační přípojky řeší odvedení splaškových odpadních vod z

Projektová dokumentace kanalizační přípojky § Projekt kanalizační přípojky řeší odvedení splaškových odpadních vod z nemovitostí § Zpracování projektu si zajišťuje vlastník napojované nemovitosti. § Termín zpracování projektové dokumentace – nejpozději do konce ledna 2013 § Co udělat před zpracováním PD: § Prověřit hloubku vývodu vnitřní kanalizace z nemovitosti – odkopání + zaměření geodetem. § Pokud vývod nebude v dostatečné výšce oproti výšce projektované stoky, nebude se možné napojit gravitačně (samospádem). § Podklady projektanta poskytne na vyžádání město.

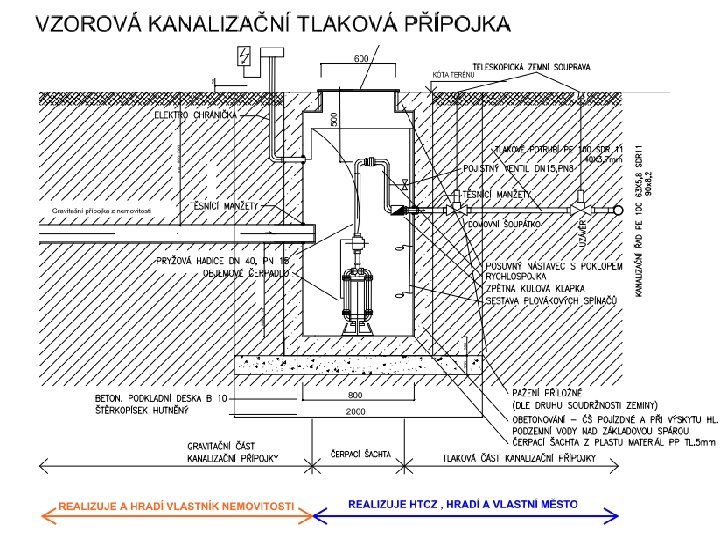

Projektová dokumentace kanalizační přípojky § § § Materiál kanalizační přípojky: § Pro přípojku bude

Projektová dokumentace kanalizační přípojky § § § Materiál kanalizační přípojky: § Pro přípojku bude na hlavní stoce vysazena odbočka DN 300/200 UR 2/ hladké KG § Potrubí pro přípojku bude použito PVC KG tuhosti SN 8 v komunikaci a PVC KG tuhosti min. SN 4 mimo komunikaci. Co musí z projektové dokumentace přípojky vyplývat: § U gravitační přípojky – místo vysazení odbočky, výška napojení na hlavní stoku, spád potrubí přípojky. § U tlakové přípojky – hloubka uložení domovní čerpací jímky, výška nátoku do čerpací jímka, spád potrubí gravitační části přípojky (přítok do čerpací stanice). Projektová dokumentace musí obsahovat: § Technická zpráva § Situace stavby – místo vysazované odbočky pro kanalizační přípojku musí jasně specifikované, t. j. staničením na příslušné stoce, případně zaměřením alespoň ke 2 pevným bodům § Podélný profil – výška napojení na hlavní stoku, spád potrubí, materiál potrubí § Dokladová část – vyjádření správců dotčených sítí, souhlas napojením kanalizační přípojky, souhlasy majitelů sousedních pozemků apod.

Vzor – situace

Vzor – situace

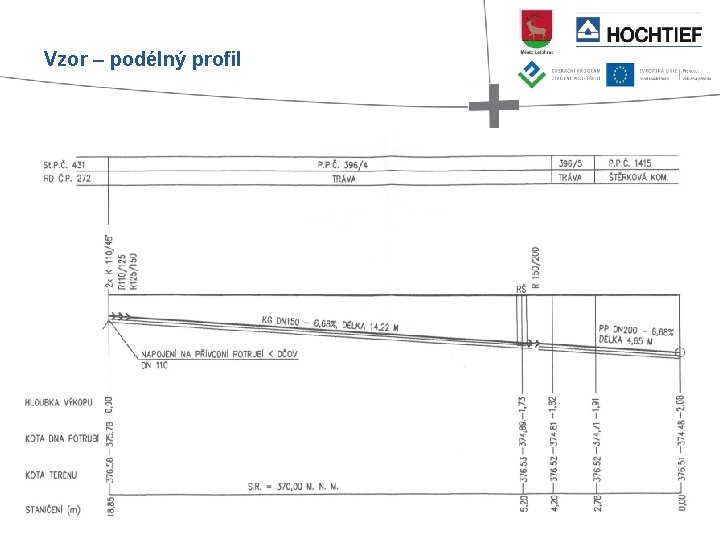

Vzor – podélný profil

Vzor – podélný profil

Diskuze, dotazy 27 Identity Profile HT Hungary 28. 03. 2007

Diskuze, dotazy 27 Identity Profile HT Hungary 28. 03. 2007

Děkuji za pozornost 28 Identity Profile HT Hungary 28. 03. 2007
