Kapittel IVsituasjonene Pkt 20 5 Byggherrens endringsordre Varsling
Kapittel IV-situasjonene Pkt 20. 5 Byggherrens endringsordre Varsling Kapittel IV-virkningene Pkt 23. 1 og 23. 3 Pkt 24 Varsling Vederlagsjustering Varsling Fristforlengelse Pkt 17, 3 Kap IV Force majeure Pkt 25. 2 Byggherrens Varsling medvirkningssvikt mv Pkt 21 jf 19 Pkt 23. 2 og 23. 3 Pkt 22 Lasse Simonsen Pkt 25

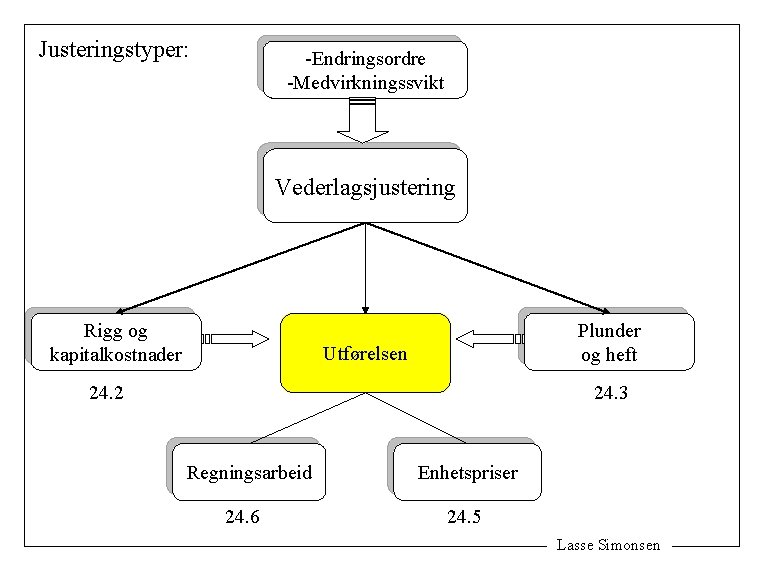

Justeringstyper: -Endringsordre -Medvirkningssvikt Vederlagsjustering Rigg og kapitalkostnader Plunder og heft Utførelsen 24. 2 24. 3 Regningsarbeid 24. 6 Enhetspriser 24. 5 Lasse Simonsen
Punkt 24. 6: Vederlagsjustering 24. 5 24. 6 Ikke anvendelig enhetspris Anvendelig enhetspris Krav om fastpristilbud U . 24 Regningsarbeid 24. 6, 3 Avtale om fastpris t vis rav 1 T sk. 6, ren 24 her gg 2 6, By ge i en Varsling 23. 1, 2 Justert enhetspris Ren enhetspris 24. 5, 2 og 3 24. 5, 1 Lasse Simonsen
Rigg- og kapitalkostnader – punkt 24. 2: 1 Vederlag for mannskap og maskiner (24. 5 og 24. 6) 2 Rigg- og kapitalkostnader (24. 2) - standardisering Fristforlengelse Endringsarbeider - Drift av rigg - Mannskap Ventetid Tilleggsvederlag for utførelsen av endringsarbeidet Lasse Simonsen
Plunder og heft – punkt 24. 3: Justeringsregimet: -”Vederlagsjustering og utgiftsdekning” (overskriften) - ”Dekning av de utgifter og kostnader som derved forårsakes” - ”Bestemmelsene i 24. 5, 24. 6 og 31. 4 får anvendelse så langt de passer” Arbeidet som blir endret A 1 ”Annet arbeid” Konsekvenser A 2 F ”Nedsatt produktivitet eller forstyrrelse” Endring mv Lasse Simonsen
Avbestilling - punkt 38. 1, 3: Enhetsprissystemet (særskilt erstatning for avbestilling av uep – 24. 7) R < 15 % Alt 1 Kontraktsummen R ≥ 15 % Erstatning av hele fortjenestetapet Alt 2 Kontraktsummen Lasse Simonsen
Varslingssystemet: Materielt krav - Vederlagsjustering - Fristforlengelse Varsling Alt 2 1 t l A 23 (+8) Alle varslingsreglene 24 Vederlagsjustering 25 Fristforlengelse - Formkrav/blanketter - Tallfesting og begrunnelse - Svarplikten - Påberopelse av for sent framsatt varsel - Frist for søksmål 24 Vederlagsjustering 25 Fristforlengelse Basisvarsling Felles varslingsregler Lasse Simonsen
Varsling etter punkt 23. 1 første ledd (endringer): ”Begrunnete oppfatning” 24. 5, 1 24. 5, 2 og 3 ? 24. 6 Justeringsregimer Direkte anvendelige enhetspriser Justerte enhetspriser Regningsarbeid mv ”Måtte forstå” Tolking? 23. 1 andre ledd – varslingsplikt 31 – særlig prosedyre Lasse Simonsen
Varsling etter punkt 23. 3 første ledd (medvirkningssvikt): Fristens utgangspunkt Det objektive aspektet Punkt 23. 3, 1 ”Vil kunne medføre merutgifter eller forsinkelse”. Forslag: ”Oppstår en ikke ubetydelig risiko for at han vil bli påført merutgifter eller at framdriften vil bli hindret”. Det subjektive aspektet Punkt 23. 3, 1 ”Blitt klar over”. Forslag ”Ingen rimelig unnskyldningsgrunn for å være uvitende om denne risikoen”. Lasse Simonsen
Varsling etter punkt 23. 3 første ledd (medvirkningssvikt): 0% 100 % Risiko ”Vil kunne” ”ikke ubetydelig risiko” 0% 100 % Kunnskap ”Ingen rimelig unnskyldningsgrunn” ”Blitt klar over” Lasse Simonsen
Varsler knyttet til endringsordre: ”Måtte forstå” Uten ugrunnet opphold 23. 1 20. 3: Regulær endringsordre Oppfatning av virkning Vederlag Fristforlengelse Tallfesting Tid 23. 2, 1 23. 2, 2 tering s u j s g a rl ede til v t t e r k atis Autom Endringsordre 20. 5: Varsel om endring ”Uten ugrunnet opphold” ”Tap” Nøytralt varsel ”Straks” ”Tap” ”Byggherrens svarplikt” Varsel om kravstype Spesifisert varsel Lasse Simonsen
Varslingsmatrise: ”Uten ugrunnet opphold” ”Byggherrens svarplikt” ”Tap” ” Uten ugrunnet opphold” ”Straks” 23. 3, 1 Vederlagsjustering Tallfesting ”Klar over” – ”vil kunne” ”Grunnlag for å beregne” Fristforlengelse Tallfesting 23. 3, 1 23. 3, 2 ”Burde” Medvirkningssvikten 23. 3, 2 Vederlag 22. 1 ”Uten ugrunnet opphold” ”Unngått” Nøytralt varsel (I praksis – varsles samtidig) ”Straks” ”Tap” ”Byggherrens svarplikt” Varsel om kravstype Spesifisert varsel Lasse Simonsen Tid
