Investissements Electricité chez RESA 1. RESA en quelques chiffres 2. Enveloppe Budgétaire Globale 3.

Investissements Electricité chez RESA 1. RESA en quelques chiffres 2. Enveloppe Budgétaire Globale 3. Listing des Principales Adaptations du Réseau – Projets Techniques – 2015 à 2018 03. 10. 2014 1

1. RESA en quelques chiffres Ø 900 collaborateurs Ø 122. 831 points lumineux d’éclairage

1. RESA en quelques chiffres Ø 900 collaborateurs Ø 122. 831 points lumineux d’éclairage public Ø 6. 230. 275 MWh/an appelés sur le réseau gaz Ø 3. 776. 070 MWh/an appelés sur le réseau électrique Ø 651. 467 points de fourniture Gaz et Electricité Ø 9 sites d’exploitation Ø 8. 111 km de réseaux électriques basse tension Ø 5. 620 km de réseaux électriques moyenne tension Ø 3. 018 km de canalisations de gaz basse pression Ø 894 km de canalisations de gaz moyenne pression 03. 10. 2014 2

1. RESA en quelques chiffres 03. 10. 2014 3

1. RESA en quelques chiffres 03. 10. 2014 3

2. Enveloppe Budgétaire Globale Ø RESA va investir 26 MEUR en 2015 et 23

2. Enveloppe Budgétaire Globale Ø RESA va investir 26 MEUR en 2015 et 23 MEUR en 2016 sur ses réseaux BT et MT, pour 2017 et 2018 les investissements devraient rester sensiblement équivalents Ø Le graphique ci-dessous nous montre la répartition des investissements en 2015 Ø Les 2 projets de Zoning prévus en 2015 représentent une enveloppe budgétaire considérable : Sowaer et Trilogiport Par projets techniques, on entend des projets de poses de câbles ou cabines visant à améliorer la sécurité, qualité, ou efficacité du réseau ou à répondre à des besoins en capacité Par projets clients, on entend des nouveaux raccordements BT/MT, des compteurs, des poses de câbles visant à raccorder les lotissements, des immeubles à appartements, des clients BT/TBT/MT/TMT 03. 10. 2014 4

2. Enveloppe Budgétaire Globale Ø Les graphiques ci-dessous nous montrent la répartition des investissements

2. Enveloppe Budgétaire Globale Ø Les graphiques ci-dessous nous montrent la répartition des investissements par type de projet en 2016 Ø Les projets de Zoning prévus en 2016 sont des dossiers moins conséquents (Val Benoît, Oupeye, et Waremme) Par projets techniques, on entend des projets de poses de câbles ou cabines visant à améliorer la sécurité, qualité, ou efficacité du réseau ou à répondre à des besoins en capacité Par projets clients, on entend des nouveaux raccordements BT/MT, des compteurs, des poses de câbles visant à raccorder les lotissements, des immeubles à appartements, des clients BT/TBT/MT/TMT 03. 10. 2014 5

3. Listing des Principales Adaptations – Projets Techniques Ø Stratégie d’investissement de RESA :

3. Listing des Principales Adaptations – Projets Techniques Ø Stratégie d’investissement de RESA : Afin de répondre à diverses impositions légales mais aussi dans un souci de fournir un service de qualité à nos URD, un nouveau processus de génération de projets ex-ante a été mis en place au sein du secteur électricité de RESA Ce dernier permet d’atteindre les objectifs suivants : ― Evaluer la Criticité des projets : sélection des actifs les plus critiques du réseau sur base des données historiques ― Définir une Stratégie d’investissement à Long Terme Cohérente tant au niveau du fond (met-on l’accent sur la sécurité, la qualité, l’efficacité, …) que de l’horizon (priorisation dans le temps en fonction du degré de risque) ― Challenger tout projet provenant d’un autre processus (comparaison entre projets du même type rationalisée) Ainsi d’un ensemble de projets issus de l’expérience de terrain, nous sommes passés à un listing de projets enrichi de dossiers supplémentaires provenant de plans d’investissement tirant leur origine dans des données permettant d’évaluer le niveau de risque de l’ensemble de notre réseau 03. 10. 2014 6

3. Listing des Principales Adaptations – Projets Techniques Ø Stratégie d’investissement de RESA –

3. Listing des Principales Adaptations – Projets Techniques Ø Stratégie d’investissement de RESA – Evaluation de la Criticité des projets : On a donc évalué parallèlement les actifs du réseau. Par exemple, pour l’assainissement des réseaux nus vétustes en BT, nous avons conçu le plan de renouvellement des lignes en Cu nu BT et nous avons réalisé une analyse des risques en mettant en balance plusieurs paramètres représentatifs de la : — Fréquence — Gravité — Exposition permettant ainsi d’en déduire un RPN (Risk Priority Number) pour chaque tronçon de ligne comme ceci : 03. 10. 2014 7

3. Listing des Principales Adaptations – Projets Techniques Ø Stratégie d’investissement de RESA –

3. Listing des Principales Adaptations – Projets Techniques Ø Stratégie d’investissement de RESA – Evaluation de la Criticité des projets : En appliquant ce modèle à l’ensemble des lignes en Cu nu BT de notre réseau, on obtient le Pareto suivant nous montrant bien l’efficacité du processus (résolution de 16% des problèmes en remplaçant seulement 3% de nos actifs) : 03. 10. 2014 8

3. Listing des Principales Adaptations – Projets Techniques Ø Stratégie d’investissement de RESA –

3. Listing des Principales Adaptations – Projets Techniques Ø Stratégie d’investissement de RESA – Divers Plans Sécurité/Qualité : ― Plans Sécurité Lignes - Surplombs Lignes – Cu Nu BT/MT Câbles papier MT Terminales Cabines ― Plans Qualité Lignes – Intempéries Lignes – Autres Lignes – RRL Câbles 03. 10. 2014 9

3. Listing des Principales Adaptations – Projets Techniques 2015 Ø En 2015, RESA va

3. Listing des Principales Adaptations – Projets Techniques 2015 Ø En 2015, RESA va investir 6. 1 MEUR pour réaliser 32 projets dont les montants se répartissent comme ceci par objectif : Objectifs Amélioration de l'efficacité du réseau Interventions pour raison de sécurité Remplacement pour cause de vétusté Parallèle avec les investissements ELIA Evolution de la prod. /cons. et des pointes de charge Harmonisation des plans de tension TOTAL 03. 10. 2014 Montant [EUR] 1. 914. 000 1. 066. 000 1. 037. 000 1. 020. 000 932. 000 149. 000 6. 118. 000 10

Listing des Principales Adaptations – Projets Techniques 2015 Ø Interventions pour raison de sécurité

Listing des Principales Adaptations – Projets Techniques 2015 Ø Interventions pour raison de sécurité – 8 projets – 6. 900 m de câbles MT – 21 cellules Projets Cabine Gleixhe à FLEMALLE Plan terminale - Aménagement de la CD Romsée Principale à FLERON Plan terminale - Aménagement de la CR Colonel Piron à FLERON Plan terminale - Aménagement de la CR Morioule à FLERON Plan terminale - Aménagement de la CR Wauters à FLERON Pose de câbles MT entre CR PONT DE VYLE - CR LIMET à MODAVE Pose MT entre MTP Sottiaux et S. MTP Sottiaux à VILLERS LE BOUILLET Remplacement du matériel MT de marque Krone de la Cabine Réseau BANSIONS à JALHAY 03. 10. 2014 1. 066. 000 250. 000 85. 000 89. 000 85. 000 30. 000 354. 000 108. 000 65. 000 11

Listing des Principales Adaptations – Projets Techniques 2015 Ø Amélioration de l’efficacité du réseau

Listing des Principales Adaptations – Projets Techniques 2015 Ø Amélioration de l’efficacité du réseau – 6 projets – 16. 099 m de câbles MT – 15 cellules Projets 1. 914. 000 Pose de câbles MT entre Hoyoux et Int Royseux à MODAVE 434. 000 Pose de câbles MT entre la Cabine Réseau MAROUX, la Cabine Réseau TREMBLEUR, la Cabine Réseau SAINT REMY et la Cabine Client AIDE SAINT REMY à BLEGNY Pose de câbles MT entre la CR AL PADAIE et le Poste Réseau LEVAL à BLEGNY 146. 000 Pose de câbles MT entre la CR BEOLE - CR KURSALL - CC MONOPOLE à CHAUDFONTAINE Pose de câbles MT pour améliorer la qualité du départ Hannut Gare de la SD Hannut à HANNUT Poses de câbles MT entre CR HAESEN et CR EGLISE ROCLENGE et entre CR TILKIN - MTP BOIRS - THISE - EGLISE BOIRS - BANNES. à BASSENGE 776. 000 03. 10. 2014 143. 000 206. 000 209. 000 12

Listing des Principales Adaptations – Projets Techniques 2015 Ø Remplacement pour cause de vétusté

Listing des Principales Adaptations – Projets Techniques 2015 Ø Remplacement pour cause de vétusté – 4 projets – 5. 836 m de câbles MT – 9 cellules Projets 1. 037. 000 Cabine Réseau CHEFNEUX à SPRIMONT 441. 000 Cabine Réseau Station à BERLOZ 74. 000 Cabine Réseau VALLEE à PEPINSTER 282. 000 Pose de câbles MT entre Int Royseux et PR La Bas à MODAVE 240. 000 03. 10. 2014 13

Listing des Principales Adaptations – Projets Techniques 2015 Ø Evolution de la prod. /cons.

Listing des Principales Adaptations – Projets Techniques 2015 Ø Evolution de la prod. /cons. et des pointes de charge – 5 projets – 3. 422 m de câbles MT – 26 cellules Projets 932. 000 Cabine Réseau JOLY à SOUMAGNE 191. 000 Cabine Réseau Counson à STAVELOT 265. 000 Cabine Réseau JONQUIERE à MODAVE 49. 000 Cabine Réseau LA MIAT à BERLOZ 267. 000 Cabine Réseau WALOPPE à WASSEIGES 160. 000 03. 10. 2014 14

Listing des Principales Adaptations – Projets Techniques 2015 Ø Parallèle avec investissements ELIA –

Listing des Principales Adaptations – Projets Techniques 2015 Ø Parallèle avec investissements ELIA – 4 projets – 655 m de câbles MT – 31 cellules Projets 1. 020. 000 Nouvelle sous-station de distribution dénommée NEW ANS à ANS 365. 000 Nouvelle Sous-Station de Distribution HEID DE GOREUX à AYWAILLE 330. 000 Nouvelle Sous-Station de Distribution PETIT RECHAIN à VERVIERS 125. 000 Modification de la sous-station de distribution de GROSSES BATTES à LIEGE 200. 000 2 transformateurs 15/6 k. V ; 5/7 MVA + TCC 03. 10. 2014 15

Listing des Principales Adaptations – Projets Techniques 2015 Ø Harmonisation des plans de tension

Listing des Principales Adaptations – Projets Techniques 2015 Ø Harmonisation des plans de tension – 5 projets – 110 m de câbles MT – 14 cellules Projets 149. 000 Harmonisation plan de tension : Mise en 15 k. V du départ Trixhe de Hauts Prés 6 k. V- Phase 2 - Cabine Réseau DAVIO à SERAING Harmonisation plan de tension : Mise en 15 k. V du départ Trixhe de Hauts Prés 6 k. V- Phase 1 - Cabine Réseau CHAMPS DU MONT à SERAING Harmonisation plan de tension : Mise en 15 k. V du départ Trixhe de Hauts Prés 6 k. V- Phase 1 - Cabine Réseau ENSEIGNEMENT à SERAING Harmonisation plan de tension : Mise en 15 k. V du départ Trixhe de Hauts Prés 6 k. V- Phase 3 - Cabine Réseau BIEZ DU MOULIN à SERAING Harmonisation plan de tension : Mise en 15 k. V du départ Trixhe de Hauts Prés 6 k. V- Phase 4 - Cabine Réseau TRIXHES à SERAING 03. 10. 2014 58. 000 17. 000 22. 000 26. 000 16

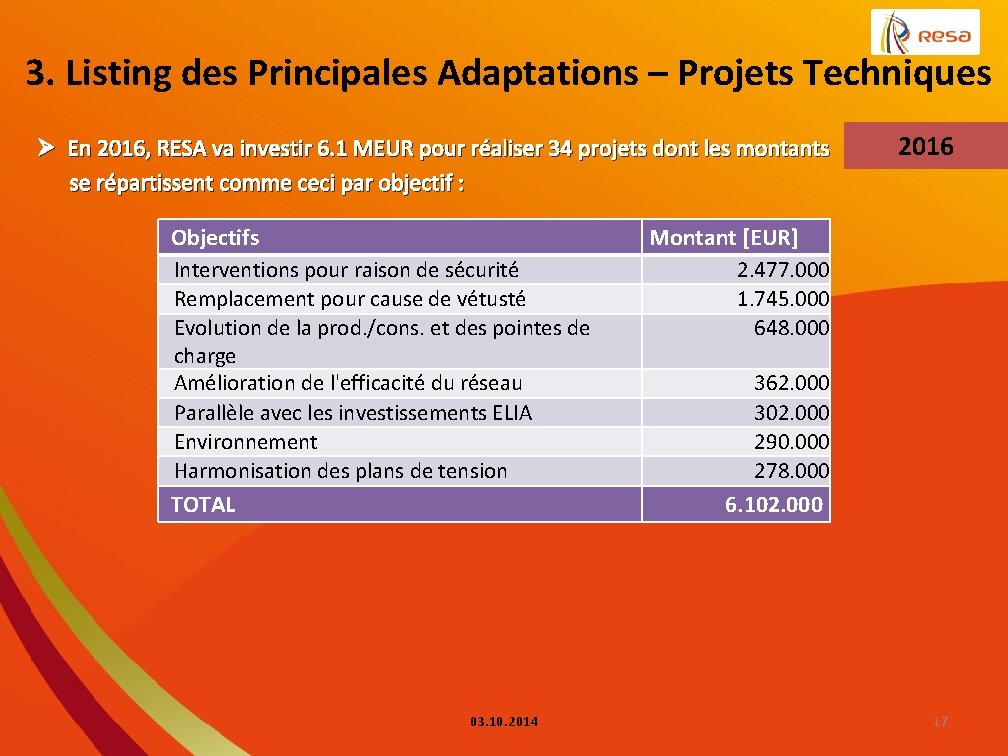

3. Listing des Principales Adaptations – Projets Techniques 2016 Ø En 2016, RESA va

3. Listing des Principales Adaptations – Projets Techniques 2016 Ø En 2016, RESA va investir 6. 1 MEUR pour réaliser 34 projets dont les montants se répartissent comme ceci par objectif : Objectifs Interventions pour raison de sécurité Remplacement pour cause de vétusté Evolution de la prod. /cons. et des pointes de charge Amélioration de l'efficacité du réseau Parallèle avec les investissements ELIA Environnement Harmonisation des plans de tension TOTAL 03. 10. 2014 Montant [EUR] 2. 477. 000 1. 745. 000 648. 000 362. 000 302. 000 290. 000 278. 000 6. 102. 000 17

Listing des Principales Adaptations – Projets Techniques 2016 Ø Intervention pour raison de sécurité

Listing des Principales Adaptations – Projets Techniques 2016 Ø Intervention pour raison de sécurité – 11 projets – 16. 977 m de câbles MT – 13 cellules Projets 2. 477. 000 Cabine Réseau Mortbonhomme à PEPINSTER 70. 000 Plan terminale - CD Grisard à CHAUDFONTAINE 14. 000 Plan terminale - CR Bransions à FLERON Plan terminale - CR Fontaine d'Amour à FLERON 7. 000 14. 000 Pose de câbles entre CR Viaduc - PR Vieux Chaffour , CR Viaduc - PS Hozémont , PR Croix Henrotte - PS Croix Henrotte à FLEMALLE Pose de câbles MT entre AMBRESINEAU et la CR WASSEIGES à WASSEIGES 563. 000 Pose de câbles MT entre CR Chalet et CR Fanhion à AYWAILLE 397. 000 Pose de câbles MT entre CR Villers village - Tilkin - Courtils - PS Couvenaille à JUPRELLE Pose de câbles MT entre CR Wauters et PR Stockis à AWANS 296. 000 Pose de câbles MT entre Int Molu et le PR Croix à MARCHIN 536. 000 Pose de câbles MT entre le Sectionnement S. THIER CRAHAY et la Cabine Réseau AWAN à AYWAILLE 03. 10. 2014 220. 000 289. 000 71. 000 18

Listing des Principales Adaptations – Projets Techniques 2016 Ø Remplacement pour cause de vétusté

Listing des Principales Adaptations – Projets Techniques 2016 Ø Remplacement pour cause de vétusté – 6 projets – 11. 659 m de câbles MT – 7 cellules Projets 1. 745. 000 Pose de câbles MT entre Hopital et Paquay à SERAING 97. 000 Pose de câbles MT entre la Cabine Client CRECHE, la cabine Réseau POINT DE VUE et la Cabine Réseau à ANS Pose de câbles MT entre la Cabine Réseau ROUTE DE LEVAL et la Cabine Client SAINT JOSEPH à BLEGNY Pose de câbles MT entre PR Haie de Barse et CR Ecole à MODAVE 68. 000 Pose de câbles MT entre PR Havelange et CR Petits monts via Priestet à AYWAILLE Pose de câbles MT entre S. Marlière et PR Roches à COMBLAIN AU PONT 03. 10. 2014 385. 000 604. 000 350. 000 241. 000 19

Listing des Principales Adaptations – Projets Techniques 2016 Ø Evolution de la prod. /cons.

Listing des Principales Adaptations – Projets Techniques 2016 Ø Evolution de la prod. /cons. et des pointes de charge – 7 projets – 1. 750 m de câbles MT – 18 cellules Projets 648. 000 Cabine Réseau BADIN à AYWAILLE 107. 000 Cabine Réseau BROUCK à JUPRELLE 71. 000 Cabine Réseau CRECHE à ENGIS 126. 000 Cabine Réseau GRAND RU à STAVELOT 89. 000 Cabine Réseau MONARD à OUPEYE 135. 000 Cabine Réseau RUE DE LIEGE à HERSTAL 51. 000 Cabine Réseau SWERTS à HERSTAL 69. 000 03. 10. 2014 20

Listing des Principales Adaptations – Projets Techniques 2016 Ø Amélioration de l’efficacité du réseau

Listing des Principales Adaptations – Projets Techniques 2016 Ø Amélioration de l’efficacité du réseau – 3 projets – 3. 500 m de câbles MT – 3 cellules Projets 362. 000 Plan qualité câble : CD Hauts sarts départ Emubel à HERSTAL Pose de câbles MT entre la Cabine Réseau MEAN et la Cabine réseau LA MOTTE à BLEGNY Pose de câbles MT entre l'Armoire de sectionnement MT AS VIGNERON et la Cabine Client VIGNERON à HANNUT Ø Parallèle avec les investissements ELIA – 1 projet – 25 cellules Projets Nouvelle sous-station de distribution dénommée NEW ANS à ANS Ø Environnement – 2 projets – 910 m de câbles – 3 cellules 230. 000 66. 000 302. 000 2 transformateurs 15/6 k. V ; 5/7 MVA + TCC Projets 290. 000 Cabine Réseau Donat à WASSEIGES 170. 000 Pose de câbles MT entre la Cabine Réseau JONCKAY et le Poste réseau BOUHAIS à PEPINSTER 03. 10. 2014 120. 000 21

Listing des Principales Adaptations – Projets Techniques 2016 Ø Harmonisation des plans de tension

Listing des Principales Adaptations – Projets Techniques 2016 Ø Harmonisation des plans de tension – 4 projets – 800 m de câbles MT – 10 cellules Projets 278. 000 Harmonisation plan de tension : Passage de 10 k. V en 15 k. V - Cabien Réseau ECOLE EBEN à BASSENGE Harmonisation plan de tension : Passage de 10 k. V en 15 k. V - Cabine Réseau CHEMIN DU BROU à BASSENGE Harmonisation plan de tension : Passage de 10 k. V en 15 k. V - Cabine Réseau EMAEL à BASSENGE Pose de câbles MT entre CR Haut Douy - CR Michel à LIEGE 03. 10. 2014 20. 000 75. 000 113. 000 22

3. Listing des Principales Adaptations – Projets Techniques 2017 Ø En 2017, RESA va

3. Listing des Principales Adaptations – Projets Techniques 2017 Ø En 2017, RESA va investir 7. 5 MEUR pour réaliser 35 projets dont les montants se répartissent comme ceci par objectif : Objectifs Remplacement pour cause de vétusté Interventions pour raison de sécurité Parallèle avec les investissements ELIA Evolution de la prod. /cons. et des pointes de charge Amélioration de l'efficacité du réseau Harmonisation des plans de tension Environnement TOTAL 03. 10. 2014 Montant [EUR] 2. 414. 000 2. 051. 000 951. 000 816. 000 568. 000 361. 000 336. 000 7. 497. 000 23

Listing des Principales Adaptations – Projets Techniques 2017 Ø Remplacement pour cause de vétusté

Listing des Principales Adaptations – Projets Techniques 2017 Ø Remplacement pour cause de vétusté – 9 projets – 8. 808 m de câbles MT – 33 cellules Projets 2. 414. 000 Cabine de sectionnement FOND DU SART pour remplacer l'AS Tultay dans la pose Tultay-Tavier à ANTHISNES Cabine Réseau WOOZ à DISON 49. 000 124. 000 Modernisation de la sous-station de distribution d'ALLEUR à ANS 816. 000 Pose de câbles MT entre la Cabine Réseau ISABELLE et la cabine Réseau ONDINE et Pose de câbles MT entre la Cabine Client DELHAIZE, Cabine réseau MONT TESSI et la Cabine Réseau FLORA à CHAUDFONTAINE Pose de câbles MT entre la Cabine Réseau LONCIN CHAUSSEE et la Cabine Client DEUTZ MAGIRUS à ANS Pose de câbles MT entre la Cabine Réseau PISCINE, la Cabine Réseau FORVACHE et la Cabine Réseau DESSIS à GRACE HOLLOGNE Pose de câbles MT entre le Poste Réseau FERMIER et le poste de Sectionnement PS WASSEIGES à WASSEIGES Pose de câbles MT entre Marais - TME Seraing - Piscine à SERAING 390. 000 Pose de câbles MT entre PR Croix et le PR Terre avec MST de la CR Grand Marchin à MARCHIN 03. 10. 2014 217. 000 54. 000 158. 000 349. 000 257. 000 24

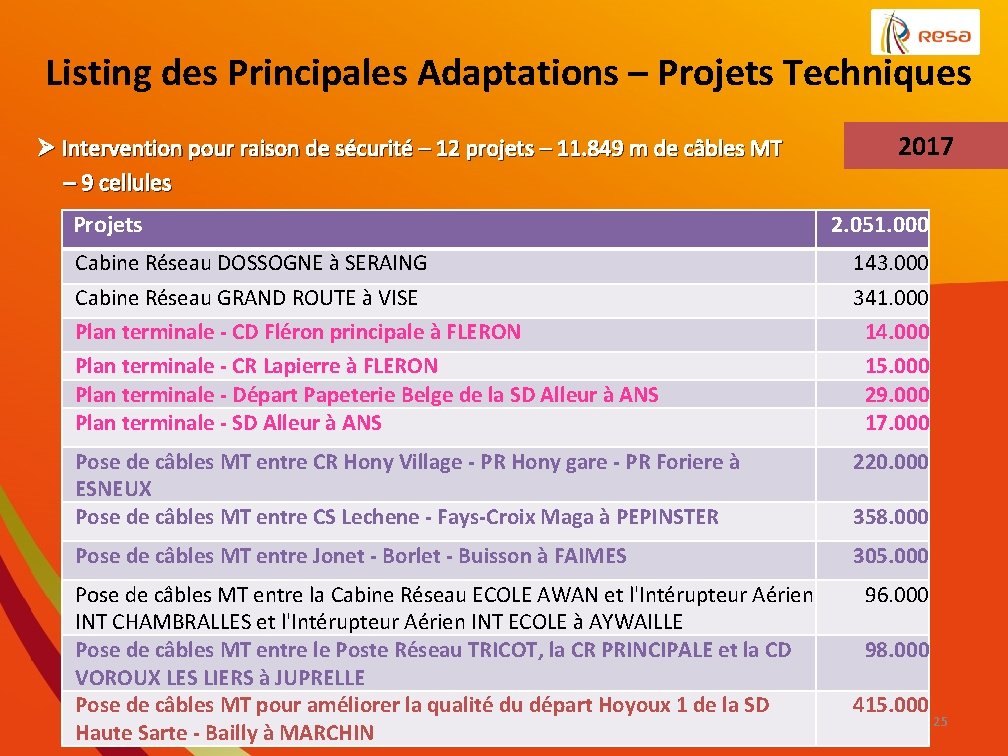

Listing des Principales Adaptations – Projets Techniques 2017 Ø Intervention pour raison de sécurité

Listing des Principales Adaptations – Projets Techniques 2017 Ø Intervention pour raison de sécurité – 12 projets – 11. 849 m de câbles MT – 9 cellules Projets 2. 051. 000 Cabine Réseau DOSSOGNE à SERAING 143. 000 Cabine Réseau GRAND ROUTE à VISE Plan terminale - CD Fléron principale à FLERON Plan terminale - CR Lapierre à FLERON Plan terminale - Départ Papeterie Belge de la SD Alleur à ANS Plan terminale - SD Alleur à ANS 341. 000 14. 000 15. 000 29. 000 17. 000 Pose de câbles MT entre CR Hony Village - PR Hony gare - PR Foriere à ESNEUX Pose de câbles MT entre CS Lechene - Fays-Croix Maga à PEPINSTER 220. 000 Pose de câbles MT entre Jonet - Borlet - Buisson à FAIMES 305. 000 Pose de câbles MT entre la Cabine Réseau ECOLE AWAN et l'Intérupteur Aérien INT CHAMBRALLES et l'Intérupteur Aérien INT ECOLE à AYWAILLE Pose de câbles MT entre le Poste Réseau TRICOT, la CR PRINCIPALE et la CD VOROUX LES LIERS à JUPRELLE Pose de câbles MT pour améliorer la qualité du départ Hoyoux 1 de la SD 03. 10. 2014 Haute Sarte - Bailly à MARCHIN 358. 000 96. 000 98. 000 415. 000 25

Listing des Principales Adaptations – Projets Techniques Ø Evolution de la prod. /cons. et

Listing des Principales Adaptations – Projets Techniques Ø Evolution de la prod. /cons. et des pointes de charge – 1 projet – 20 cellules 2017 Projets 816. 000 Modernisation de la sous-station de distribution de Fooz à AWANS 816. 000 Ø Parallèle avec les investissements ELIA – 2 projets – 15 cellules Projets 951. 000 Nouvelle sous-station de distribution dénommée NEW ANS à ANS 614. 000 Nouvelle Sous-station SERAING CMI TECTEO à SERAING 2 transformateurs 15/6 k. V ; 5/7 MVA + TCC 337. 000 Ø Amélioration de l’efficacité du réseau – 4 projets – 3. 080 m de câbles MT – 3 cellules Projets 568. 000 Pose de câbles MT entre le Poste Réseau COLLINE et la Cabine Réseau MOULIN à FLEMALLE Cabine Réseau VIEN à ANTHISNES Pose de câbles MT entre la Cabine Réseau ABBAYE et la Cabine Client CIE JUPRELLE à JUPRELLE Pose de câbles MT entre la cabine Réseau DEIGNE et la Cabine Client 03. 10. 2014 DOMAINE RELAX à AYWAILLE 67. 000 170. 000 80. 000 251. 000 26

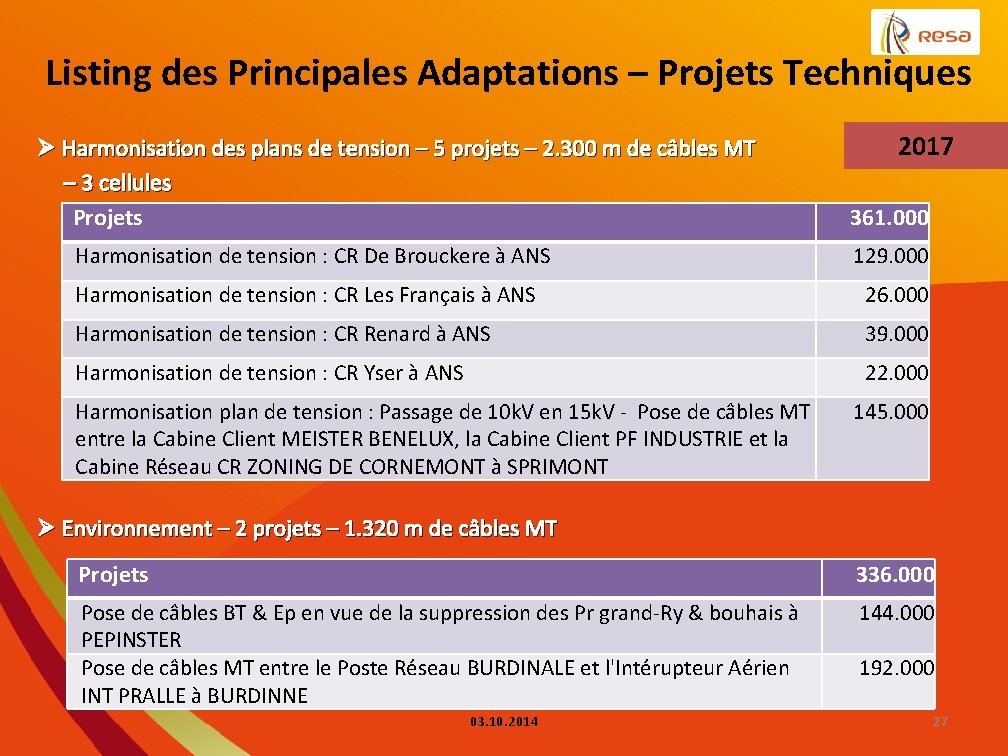

Listing des Principales Adaptations – Projets Techniques 2017 Ø Harmonisation des plans de tension

Listing des Principales Adaptations – Projets Techniques 2017 Ø Harmonisation des plans de tension – 5 projets – 2. 300 m de câbles MT – 3 cellules Projets 361. 000 Harmonisation de tension : CR De Brouckere à ANS 129. 000 Harmonisation de tension : CR Les Français à ANS 26. 000 Harmonisation de tension : CR Renard à ANS 39. 000 Harmonisation de tension : CR Yser à ANS 22. 000 Harmonisation plan de tension : Passage de 10 k. V en 15 k. V - Pose de câbles MT entre la Cabine Client MEISTER BENELUX, la Cabine Client PF INDUSTRIE et la Cabine Réseau CR ZONING DE CORNEMONT à SPRIMONT 145. 000 Ø Environnement – 2 projets – 1. 320 m de câbles MT Projets 336. 000 Pose de câbles BT & Ep en vue de la suppression des Pr grand-Ry & bouhais à PEPINSTER Pose de câbles MT entre le Poste Réseau BURDINALE et l'Intérupteur Aérien INT PRALLE à BURDINNE 144. 000 03. 10. 2014 192. 000 27

3. Listing des Principales Adaptations – Projets Techniques 2018 Ø En 2018, RESA va

3. Listing des Principales Adaptations – Projets Techniques 2018 Ø En 2018, RESA va investir 8 MEUR pour réaliser 38 projets dont les montants se répartissent comme ceci par objectif : Objectifs Remplacement pour cause de vétusté Interventions pour raison de sécurité Evolution de la prod. /cons. et des pointes de charge Amélioration de l'efficacité du réseau Harmonisation des plans de tension Parallèle avec les investissements ELIA Problèmes de congestion TOTAL 03. 10. 2014 Montant [EUR] 3. 061. 000 2. 347. 000 1. 047. 000 827. 000 523. 000 128. 000 70. 000 8. 003. 000 28

Listing des Principales Adaptations – Projets Techniques 2018 Ø Remplacement pour cause de vétusté

Listing des Principales Adaptations – Projets Techniques 2018 Ø Remplacement pour cause de vétusté – 13 projets – 20. 091 m de câbles MT – 10 cellules Projets Cabine Réseau Maubeuge à HANNUT Pose de câbles MT entre 3 limites - Coopération - Arts - Genet à SERAING Pose de câbles MT entre Belle Maison et Sec Dupont à MARCHIN Pose de câbles MT entre CR Banneux - S. Banneux à SPRIMONT Pose de câbles MT entre Hauts prés - Egalité - 3 limites à SERAING Pose de câbles MT entre Int Cras Avernas - PS Rivage - Corthys - Paradis Bertrée - PR Irrigation à HANNUT Pose de câbles MT entre la CR BOIS L'ABBAYE et la CR RENARD à SERAING 3. 061. 000 270. 000 286. 000 130. 000 20. 000 175. 000 963. 000 124. 000 Pose de câbles MT entre la Cabine Réseau CHEVREFEUILLE et la Cabine Réseau SPORT à SERAING Pose de câbles MT entre la cabine Réseau DE BROUCKERE et la cabine réseau FRAICHAMPS à LIEGE Pose de câbles MT entre PR Targnon et PR Croix Henrard à TROOZ 77. 000 190. 000 Pose de câbles MT entre PS Floxhes - PR Floxhes - Int Beaulieu à ANTHISNES 148. 000 Pose de câbles MT entre S. Mwet les forges et Fond de Stinval à SPRIMONT Pose de câbles MT entre Sougné - Hodister - MTP Chapelle à AYWAILLE 03. 10. 2014 202. 000 267. 000 29 209. 000

Listing des Principales Adaptations – Projets Techniques 2018 Ø Intervention pour raison de sécurité

Listing des Principales Adaptations – Projets Techniques 2018 Ø Intervention pour raison de sécurité – 11 projets – 15. 285 m de câbles MT – 4 cellules Projets 2. 347. 000 Plan terminale - CD Chênée principale à LIEGE Plan terminale - CD Chocolaterie à ANS Plan terminale - CD Gare de Liers à HERSTAL Plan terminale - CD Hauts sarts à HERSTAL Pose de câbles MT entre CR Frenes - INT Chemin de fer à FEXHE LE HAUT CLOCHER Pose de câbles MT entre CR Haneffe et la CR Donceel via le PR Caquin et entre la CR Donceel et la CR Stiers à DONCEEL Pose de câbles MT entre CR Sart centre - PR Croupet et Surplomb ferme : PR Hoegne - Int Rasouster à JALHAY Pose de câbles MT entre la CR Cronchamps et l'Int. Pompe à STAVELOT 15. 000 9. 000 15. 000 22. 000 73. 000 373. 000 253. 000 262. 000 Pose de câbles MT entre le PR Terre et la CR Gare de Barse à MARCHIN 478. 000 Pose de câbles MT entre les CR Bruyères - Grand Marchin - Belle Maison à MARCHIN Pose de câbles MT entre PR Fontenalle - PR Balette - PR Fosse - PR Jardin à 03. 10. 2014 COMBLAIN AU PONT 698. 000 149. 000 30

Listing des Principales Adaptations – Projets Techniques 2018 Ø Evolution de la prod. /cons.

Listing des Principales Adaptations – Projets Techniques 2018 Ø Evolution de la prod. /cons. et des pointes de charge – 4 projets – 4. 145 m de câbles MT – 12 cellules Projets 1. 047. 000 Cabine Réseau FOND DU RY à WANZE Cabine Réseau MIGNAWEZ à HANNUT Cabine Réseau PRE NADAN à ANTHISNES Cabine Réseau ROBERT à AMAY 177. 000 397. 000 424. 000 49. 000 03. 10. 2014 31

Listing des Principales Adaptations – Projets Techniques 2018 Ø Amélioration de l’efficacité du réseau

Listing des Principales Adaptations – Projets Techniques 2018 Ø Amélioration de l’efficacité du réseau – 4 projets – 3. 600 m de câbles MT – 10 cellules Projets 827. 000 Cabine Divisionnaire SD PLEIN AIR à AYWAILLE Pose de câbles MT rue Sart d'Avette à Flémalle avec placement de deux AS à FLEMALLE Pose de câbles MT entre la Cabine Réseau HEURE LE ROMAIN et le Poste Réseau PETIT AAZ à OUPEYE Pose de câbles MT entre la Cabine Réseau RUE DE VERVIERS et le Poste de Sectionnement PS RY DE MOSBEUX à TROOZ 328. 000 106. 000 03. 10. 2014 269. 000 124. 000 32

Listing des Principales Adaptations – Projets Techniques 2018 Ø Harmonisation des plans de tension

Listing des Principales Adaptations – Projets Techniques 2018 Ø Harmonisation des plans de tension – 4 projets – 2. 950 m de câbles MT – 3 cellules Projets 523. 000 Harmonisation de tension : CR En Glain à ANS Harmonisation de tension : CR Garage à LIEGE Harmonisation de tension : CR Hannay à ANS Harmonisation de tension : CR Victoire à ANS 224. 000 42. 000 155. 000 102. 000 03. 10. 2014 33

Listing des Principales Adaptations – Projets Techniques Ø Parallèle avec investissements Elia – 1

Listing des Principales Adaptations – Projets Techniques Ø Parallèle avec investissements Elia – 1 projet 2018 Projets 128. 000 Nouvelle Sous-station SERAING CMI Tecteo à SERAING 128. 000 Ø Problèmes de congestion – 1 projet – 440 m de câbles MT – 4 cellules Projets 70. 000 Pose de câbles MT entre la Boîte Capot BC CREE et la Cabine Réseau NANDRIN à ESNEUX 70. 000 03. 10. 2014 34

Listing des Principales Adaptations – Projets Techniques 2015 à 2018 Ø En résumé l’ensemble

Listing des Principales Adaptations – Projets Techniques 2015 à 2018 Ø En résumé l’ensemble des projets techniques prévus de 2015 à 2018 représentent : Année Montant [EUR] Câbles BT [m] Câbles MT [m] Transformateurs Cellules 2015 6. 118. 000 9. 175 33. 022 29 116 2016 6. 102. 000 5. 385 35. 596 18 79 2017 7. 497. 000 5. 111 27. 357 6 83 2018 8. 003. 000 4. 860 46. 511 10 43 Total 27. 720. 000 24. 531 142. 486 63 321 03. 10. 2014 35

Economies d’énergie via les O. S. P. éclairage public

Economies d’énergie via les O. S. P. éclairage public

Les 4 Obligations de Service Public • Remplacement des armatures de la famille des

Les 4 Obligations de Service Public • Remplacement des armatures de la famille des vapeurs de mercure basse pression (OSP 1) • Remplacement des armatures de la famille des vapeurs de mercure haute pression (OSP 2) • Investissements en termes de stabilisation et/ou d’écrêtage de la tension (OSP 3) • Audit énergétique quinquennal (OSP 4) 03/10/2014

Economies d’énergie annuelles possibles via les OSP Scénario de dimming 1. Remplacement des fluos

Economies d’énergie annuelles possibles via les OSP Scénario de dimming 1. Remplacement des fluos par des luminaires LED : OSP 1 » 2. 4. 50% 6041 points lumineux 30% 20% 10% 0% 20 h 22 h 6 h 7 h 8748 points lumineux Passage en horaire monument pour certains luminaires énergivores : Non-OSP » 6. 60% Passage en ballast électronique pour les luminaires Na. LP : OSP 3 – 5. 37% d’économies 80% 40% 1222 points lumineux Relamping de luminaires énergivores (≥ 150 W) : OSP 3 » 90% 70% Remplacement des HPL par des luminaires LED : OSP 2 » 3. 4547 points lumineux 100% 997 points lumineux Ajout de dimming pour les nouveaux luminaires (points 1, 2 et 3) : OSP 3 700, 000 € Coût annuel total : 6. 638. 159 € 189. 593 € Economies annuelles potentielles : 1. 128. 593 € % d’économie : 17 % 600, 000 € 500, 000 € 400, 000 € 300, 000 € 451. 270 € 200, 000 € 46. 509 € 100, 000 € 85. 583 € 0€ 03/10/2014 Fluos 11. 829 € 175. 394 € 57. 332 € HPL Relamping Na. LP 111. 083 € Monu

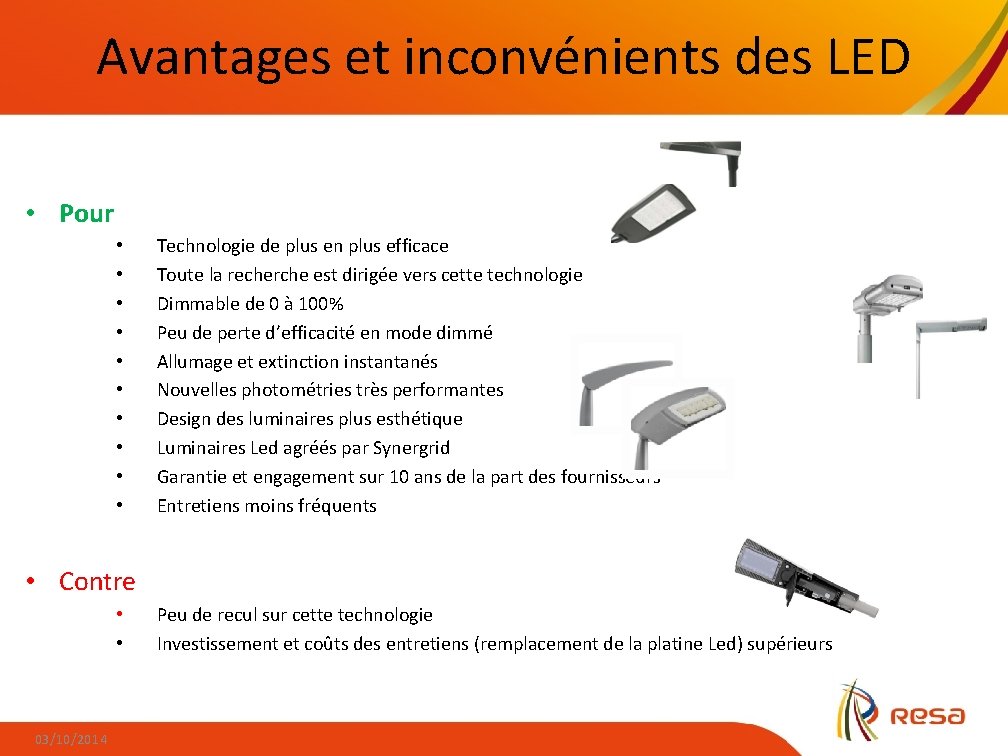

Avantages et inconvénients des LED • Pour • • • Technologie de plus en

Avantages et inconvénients des LED • Pour • • • Technologie de plus en plus efficace Toute la recherche est dirigée vers cette technologie Dimmable de 0 à 100% Peu de perte d’efficacité en mode dimmé Allumage et extinction instantanés Nouvelles photométries très performantes Design des luminaires plus esthétique Luminaires Led agréés par Synergrid Garantie et engagement sur 10 ans de la part des fournisseurs Entretiens moins fréquents • Contre • Peu de recul sur cette technologie • Investissement et coûts des entretiens (remplacement de la platine Led) supérieurs 03/10/2014
