Informe Presupuesto 2021 El presupuesto para 2021 destinado a obras para el Ministerio de

Informe Presupuesto 2021 El presupuesto para 2021 destinado a obras para el Ministerio de Infraestructura alcanza los $ 115. 000 Millones, incluyendo sus organismos descentralizados. La distribución del mismo se realizó teniendo en cuenta la continuidad de las obras ya iniciadas y reactivadas, las necesidades que los municipios fueron intercambiando con nuestra jurisdicción, el avance de los proyectos de obras a iniciar así como el avance de la financiación de los mismos. Todo esto siguiendo el trabajo de planificación de infraestructura que se pretende desarrollar en la gestión. Toda la proyección se enmarca en el trabajo de planificación de infraestructura que pretende desarrollar la gestión. Algunos de los municipios que más inversión reciben son: La Plata $6. 113 M; Moreno $4. 977 M; Municipios de la cuenca del Río Luján $4. 457 M; La Matanza $2. 874 M; Roque Perez $2. 582; Bahía Blanca $ 2. 210 M; Monte $2. 273; Lobos $1. 982; General San Martín $1. 979 M; Tigre $1. 758 M; Pergamino $1. 721 M; Hurlingham $1. 654; Esteban Echeverría $1. 435 M;

Informe Presupuesto 2021 Presupuesto destinado a la Obra Pública del Ministerio de Infraestructura Dentro

Informe Presupuesto 2021 Presupuesto destinado a la Obra Pública del Ministerio de Infraestructura Dentro de la asignación del Proyecto del presupuesto 2021 de la Provincia, la Obra Pública (inversiones de capital + transferencia a los municipios) significa un 6% del total, frente al 3% que se había destinado del total del presupuesto del 2019.

Informe Presupuesto 2021 Relación de Inversiones de Capital y Subsidios en el Presupuesto El

Informe Presupuesto 2021 Relación de Inversiones de Capital y Subsidios en el Presupuesto El presupuesto 2019 destinó $ 27. 316 M para Obra pública y $ 34. 027 M Subsidios, estableciendo una relación de 45% a 55%. Para 2021 se incrementan ambos conceptos, pero se invierte la composición: destinando $ 115. 780 M para Obra Pública (61%) y $ 73. 223 M para subsidios (39%).

Informe Presupuesto 2021 Participación del Ministerio de Infraestructura sobre el total PBA (*) Para

Informe Presupuesto 2021 Participación del Ministerio de Infraestructura sobre el total PBA (*) Para el 2021, el Presupuesto del Ministerio de Infraestructura representa el 10% del total del presupuesto provincial. Mientras que en 2019 el presupuesto asignado fue del 7% del total. (*) Para este análisis sólo se consideran las inversiones de capital y los subsidios del Ministerio.

Informe Presupuesto 2021 Distribución total del Presupuesto para Obra Pública por Área Cantidad de

Informe Presupuesto 2021 Distribución total del Presupuesto para Obra Pública por Área Cantidad de Obras (*) Monto Vialidad 207 37. 915. 344. 895 Hidráulica 181 21. 313. 225. 000 Aguas y Cloacas 188 16. 649. 829. 647 Vivienda 226 14. 433. 332. 945 Arquitectura 177 8. 467. 250. 000 Asistencia a Municipios (FIM, PREIMBA) 671 8. 030. 410. 721 Comité de Cuenca del Río Reconquista 46 5. 633. 221. 210 Energía 35 2. 015. 398. 000 Unidad de Coord. de Infraestructura Barrial 4 1. 322. 047. 061 Total general (*) Se consideran las obras según la apertura presupuestaria. 1. 735 115. 780. 059. 479

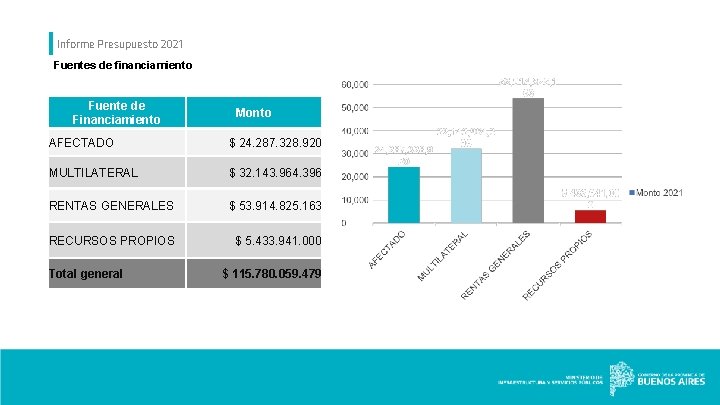

Informe Presupuesto 2021 Fuentes de financiamiento Fuente de Financiamiento Monto AFECTADO $ 24. 287.

Informe Presupuesto 2021 Fuentes de financiamiento Fuente de Financiamiento Monto AFECTADO $ 24. 287. 328. 920 MULTILATERAL $ 32. 143. 964. 396 RENTAS GENERALES $ 53. 914. 825. 163 RECURSOS PROPIOS $ 5. 433. 941. 000 Total general $ 115. 780. 059. 479

Informe Presupuesto 2021 Financiamiento Multilateral – Préstamos de Inversión › › › Situación Inicial

Informe Presupuesto 2021 Financiamiento Multilateral – Préstamos de Inversión › › › Situación Inicial – Diciembre 2019 11 préstamos firmados por un monto total de US$ 1. 250 Millones de dólares. Durante el 2019 se ejecutaron US$ 3. 626 Millones de pesos en préstamos de inversión. US$ 604 Millones no tenían obras identificadas. 2 préstamos firmados en 2018 no tenían avance de ningún tipo (Sistema de Agua de La Plata). 8 préstamos por US$ 710 Millones estaban aprobados y no se habían suscripto, de los cuales 2 se cayeron por vencimiento de plazo.

Informe Presupuesto 2021 › › › Situación Actual – Noviembre 2020 › › 14

Informe Presupuesto 2021 › › › Situación Actual – Noviembre 2020 › › 14 préstamos firmados por un monto total de US$ 1. 600 Millones. En lo que va de 2020 se ejecutaron $ 3. 666 millones de pesos en préstamos de inversión, con una proyección total para el cierre del año de $ 4. 775 millones de pesos. Se firmaron 3 préstamos por un total de US$ 350 Millones (Luján II; Transporte Eléctrico y Bahía Blanca). Otros US$ 250 Millones adicionales están próximos a suscribirse (Urbanización Barrial y RP N° 4). Se está avanzando en 3 nuevas operaciones de crédito por un total de US$ 400 Millones para Vivienda, Vialidad y Agua y Saneamiento. La totalidad del financiamiento ha sido asignado a obras y acciones específicas, contando con planificaciones de fechas acordadas con los financiadores.

Informe Presupuesto 2021 Situación Actual – Noviembre 2020 › - Se reactivaron los 2

Informe Presupuesto 2021 Situación Actual – Noviembre 2020 › - Se reactivaron los 2 préstamos firmados en 2018 que no tenían ejecución: CAF 10209: La obra Construcción de la Planta Potabilizadora para los Partidos de La Plata, Berisso y Ensenada – Etapa I por un monto estimado de US$ 79 Millones está en proceso de licitación (viernes 20/11/2020 se reciben las ofertas). Fondo Kuwaití 982: La obra Construcción de Redes de Agua y Sistemas de Bombeo para los Partidos de La Plata, Berisso y Ensenada por un monto estimado de US$ 50, 3 Millones está próxima a iniciar el proceso de licitación.

Informe Presupuesto 2021 Estrategia Plurianual de Préstamos 2020 El foco se orientó a la

Informe Presupuesto 2021 Estrategia Plurianual de Préstamos 2020 El foco se orientó a la planificación y la preinversión de las obras priorizadas. Se trabajaron los acuerdos y las reestructuraciones con los financiadores para poder comprometer y ejecutar la totalidad del financiamiento en los 4 años de gestión. Se regularizó la situación de retrasos en los pagos y neutralizaciones. 2021 El foco está orientado a completar las licitaciones de todas las obras identificadas, iniciando la ejecución de las mismas. Se contempla además contar con un Plan Plurianual de Inversiones y avanzar con la búsqueda de su financiamiento. 2022 Se completará el 100% de la ejecución de los préstamos que se recibieron y se iniciaría la ejecución de nuevos préstamos para el financiamiento del Plan Plurianual. 2023

Impacto de las inversiones

Impacto de las inversiones

Informe Presupuesto 2021 Impacto en la actividad económica y el empleo ● Inversión total

Informe Presupuesto 2021 Impacto en la actividad económica y el empleo ● Inversión total en obras de infraestructura ejecutada por el Ministerio de Infraestructura $ 115. 000 Millones - (triplica el promedio histórico) ● Impacto en el empleo directo en toda la Provincia - Puestos de trabajo directos 39. 516 Puestos indirectos: 79. 000. Total 118. 516. ● 4 Ejes estratégicos: 1. 2. 3. 4. Desarrollo de la infraestructura logística y productiva. Consolidación de la urbanización y fomento del hábitat inclusivo. Promoción del manejo sostenible del ambiente. Mejora de la capacidad de la gestión pública.

Informe Presupuesto 2021 Impacto en la actividad económica y el empleo 9 sectores: Agua

Informe Presupuesto 2021 Impacto en la actividad económica y el empleo 9 sectores: Agua y cloaca: $ 16. 649 Millones / 7. 214 Empleos Obras estructurales para asegurar el derecho al agua y el saneamiento Redes básicas y secundarias en ciudades y pueblos Hidráulica y Cuencas: $ 21. 313 Millones / 8. 062 Empleos Desarrollo de planes integrales en cuencas hídricas Construcción de obras de infraestructura de drenaje y protección en ciudades y pueblos Arquitectura: $ 8. 467 Millones / 1. 112 Empleos Rehabilitación y construcción de nuevos establecimientos de salud Construcción y mejoras de equipamiento cultural, patrimonio y centros urbanos

Informe Presupuesto 2021 Impacto en la actividad económica y el empleo Energía: $ 2.

Informe Presupuesto 2021 Impacto en la actividad económica y el empleo Energía: $ 2. 015 Millones / 846 Empleos Construcción de obras troncales Distribución eléctrica para mejora del servicio y el crecimiento urbano Obras ejecutadas con recursos del Fondo Regional Eléctrico de Buenos Aires por 1. 000 M adicionales Vialidad: $ 37. 915 Millones / 10. 907 Empleos Completamiento y mejoras de corredores viales estructurantes Consolidación de caminos rurales Conectividad vial para el desarrollo del turismo Acceso a centros urbanos y mejoras viales para la urbanización Vivienda: $ 14. 433 Millones / 6. 000 Empleos / 10. 000 viviendas Construcción y prosecución de viviendas (IVBA)

Plan de Viviendas

Plan de Viviendas

Informe Presupuesto 2021 Estado de las obras en diciembre 2019 En lo respectivo a

Informe Presupuesto 2021 Estado de las obras en diciembre 2019 En lo respectivo a la vivienda, los recursos para el año 2019 se redujeron en un 70 % (en términos reales) respecto de lo previsto para 2016. En promedio, se entregaron solamente 2. 000 viviendas por año (8. 000 en total durante la gestión 2016 -2019), frente a un déficit habitacional de 900. 000 viviendas. Al comienzo de nuestra gestión, el 50% de las obras de construcción de viviendas se encontraban paralizadas por falta de fondos (5. 133 viviendas). Situación a noviembre del 2020 De las obras que se encontraban paralizadas a diciembre del 2019, hoy el 38% se encuentra en ejecución y el 47% en vías de reiniciarse. Esto implica alrededor de 4. 600 viviendas a finalizarse, sumado a las obras de infraestructura. Proyectado en el Presupuesto 2021 Se invertirán más de $ 13. 180 millones distribuidos en la totalidad de los municipios, para la construcción y terminación de alrededor de 10. 900 viviendas. En materia de infraestructura se asignarán unos $ 1. 240 millones.

Plan de Vialidad

Plan de Vialidad

Informe Presupuesto 2021 Ruta Provincial N° 11 y N° 56: AUMAR Monto: $ 3.

Informe Presupuesto 2021 Ruta Provincial N° 11 y N° 56: AUMAR Monto: $ 3. 710. 000 Municipios que atraviesa: Lavalle, Tordillo, Maipú, Madariaga, De la Costa Descripción de la obra: En agosto del 2020, se firmó un convenio con Vialidad Nacional para poder reactivar las obras de Semiautopista del Corredor del Atlántico, cuyos trabajos estaban paralizados desde septiembre de 2019. Estas obras, tan importantes para la comunidad, otorgarán mayor seguridad a quienes circulen por ellas. Se prevé que una vez terminadas las obras, los accidentes de tránsito se reduzcan en un 80%, dado que la mayoría se produce frontalmente.

Informe Presupuesto 2021

Informe Presupuesto 2021

Informe Presupuesto 2021 Ruta Provincial N° 11 y N° 56: AUMAR Descripción de la

Informe Presupuesto 2021 Ruta Provincial N° 11 y N° 56: AUMAR Descripción de la obra: TRAMO: Ruta 56 (Gral. Conesa – Gral. Madariaga) Construcción de una segunda calzada paralela a la existente con banquinas pavimentadas, logrando dos carriles de circulación por sentido entre las localidades de Gral. Conesa y General Madariaga, en un total de 62 kilómetros. Se contemplan dos intersecciones a nivel en el trayecto, tiene 7 puentes y retornos con radio de giro para camiones cada 4 km. La calzada principal y las banquinas se realizarán en concreto asfáltico. TRAMO: Ruta 11 (Gral. Conesa – San Clemente del Tuyú) Construcción de la segunda calzada existente, entre las localidades de Gral. Conesa y San Clemente del Tuyú, en un total de 58 kilómetros. Se contempla una intersección a nivel en el trayecto, tiene 11 puentes y retornos con radio de giro para camiones cada 4 km. La calzada principal y las banquinas se realizarán en concreto asfáltico y están previstas las obras de remodelación, señalización vertical y horizontal e iluminación en el acceso a General Lavalle y San Clemente del Tuyú. TRAMO: Ruta 11 (San Clemente del Tuyú – Mar de Ajó) Construcción de la segunda calzada de la R. P. N° 11 en un total de 37 Kilómetros entre San Clemente y Mar de Ajó, y la adecuación de los accesos existentes de los diferentes balnearios del partido de La Costa. La calzada principal y banquinas se realizarán en concreto asfáltico y están previstas las obras de señalización vertical y horizontal e iluminación de los accesos.

Informe Presupuesto 2021 Repavimentación Ruta Provincial N° 11 Tramo: Chapadmalal – Ruta Provincial N°

Informe Presupuesto 2021 Repavimentación Ruta Provincial N° 11 Tramo: Chapadmalal – Ruta Provincial N° 77 (Acceso a Miramar) Longitud: 12. 500 m Monto: $ 295. 800. 000 Municipios que atraviesa: Gral. Pueyrredón – Gral. Alvarado Descripción de la obra: Proyecto de repavimentación de calzada, reconstrucción de banquinas y obras complementarias de la R. P. Nº 11, en el tramo comprendido entre el Complejo Chapadmalal y la intersección con la R. P. N° 77 de acceso a la ciudad de Miramar. La sección transversal tipo de la calzada de pavimento asfáltico existente en el tramo, es de 7, 30 m de ancho con banquinas de 3, 00 m, de los cuales 1, 30 m se encuentran pavimentados. Se prevé la repavimentación de la misma, manteniendo las dimensiones actuales, siendo el ancho de 7, 30 m y un coronamiento de 13, 30 m; y una pendiente transversal del 2%, banquinas de 3, 00 m de ancho, con 1, 30 m pavimentado y 2% de pendiente; completandose en 1, 70 m sin pavimentar con una pendiente transversal del 4%.

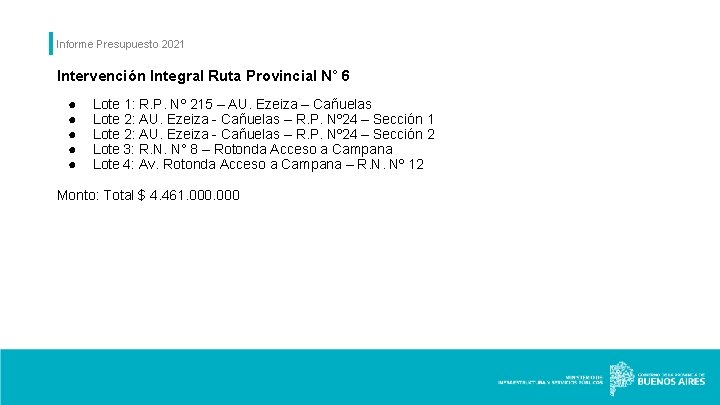

Informe Presupuesto 2021 Intervención Integral Ruta Provincial N° 6 ● ● ● Lote 1:

Informe Presupuesto 2021 Intervención Integral Ruta Provincial N° 6 ● ● ● Lote 1: R. P. Nº 215 – AU. Ezeiza – Cañuelas Lote 2: AU. Ezeiza - Cañuelas – R. P. Nº 24 – Sección 1 Lote 2: AU. Ezeiza - Cañuelas – R. P. Nº 24 – Sección 2 Lote 3: R. N. N° 8 – Rotonda Acceso a Campana Lote 4: Av. Rotonda Acceso a Campana – R. N. Nº 12 Monto: Total $ 4. 461. 000

Informe Presupuesto 2021 Intervención Integral Ruta Provincial N° 6 Tramo: Lote 1: R. P.

Informe Presupuesto 2021 Intervención Integral Ruta Provincial N° 6 Tramo: Lote 1: R. P. Nº 215 – AU. Ezeiza – Cañuelas Longitud: 62. 675 m Monto: $ 442. 000 Municipios que atraviesa: La Plata, San Vicente, Cañuelas Descripción de la obra: Rehabilitación de calzada de hormigón, reconstrucción de losas en ambas calzadas y bacheo de banquinas. Los mismos trabajos de reconstrucción de losas y bacheo de banquinas se han considerado en las intersecciones, retornos y aperturas del separador existentes, con excepción de las intersecciones con la R. P. N° 16 y la R. P. N° 53. Incluye puesta en valor de obras de arte mayores y menores y señalización completa.

Informe Presupuesto 2021 Intervención Integral Ruta Provincial N° 6 Tramo: Lote 2: AU. Ezeiza

Informe Presupuesto 2021 Intervención Integral Ruta Provincial N° 6 Tramo: Lote 2: AU. Ezeiza - Cañuelas – R. P. Nº 24 – Sección 1 Longitud: 22. 990 m. Monto: $ 936. 000 Municipio: Cañuelas, Gral. Las Heras y Marcos Paz Descripción de la obra: Rehabilitación (bacheo en calzadas de hormigón) y refuerzo a ejecutar en ambas calzadas y banquinas de la R. P. Nº 6, en el tramo comprendido entre la Autopista Ezeiza-Cañuelas y la intersección con la R. P. Nº 24, en su Sección 1 entre la Au. Ezeiza-Cañuelas y la R. P. N° 40. Incluye puesta en valor de obras de arte mayores y menores y señalización completa.

Informe Presupuesto 2021 Intervención Integral Ruta Provincial N° 6 Tramo: Lote 2: AU. Ezeiza

Informe Presupuesto 2021 Intervención Integral Ruta Provincial N° 6 Tramo: Lote 2: AU. Ezeiza - Cañuelas – R. P. Nº 24 – Sección 2 Monto: $ 884. 000 Municipio: Gral. Las Heras - Marcos Paz - Gral. Rodríguez Descripción de la obra: Rehabilitación y refuerzo estructural (repavimentación asfáltica) a ejecutar en ambas calzadas y banquinas de la R. P. Nº 6, en el tramo comprendido entre la Autopista Ezeiza-Cañuelas y la intersección con la R. P. Nº 24, en su Sección 2 entre la R. P. N° 40 y la R. P. N° 24. Incluye puesta en valor de obras de arte mayores y menores y señalización completa.

Informe Presupuesto 2021 Intervención Integral Ruta Provincial N° 6 Tramo: Lote 3: R. N.

Informe Presupuesto 2021 Intervención Integral Ruta Provincial N° 6 Tramo: Lote 3: R. N. N° 8 – Rotonda Acceso a Campana Longitud : 22. 800 m Monto: $ 1. 178. 636. 100 Municipio: Campana - Exaltación de La Cruz - Pilar Descripción de la obra: Rehabilitación y refuerzo estructural (repavimentación asfáltica) a ejecutar en ambas calzadas y banquinas de la R. P. Nº 6, en el tramo comprendido entre la RN 8 y el “Tridente” rotacional de acceso a la localidad de Campana. Se incluye en el presente proyecto, los mismos trabajos de rehabilitación y refuerzo en retornos y aperturas del separador. Incluye puesta en valor de obras de arte mayores y menores, y señalización completa.

Informe Presupuesto 2021 Intervención Integral Ruta Provincial N° 6 Tramo: Lote 4: Av. Rotonda

Informe Presupuesto 2021 Intervención Integral Ruta Provincial N° 6 Tramo: Lote 4: Av. Rotonda Acceso a Campana – R. N. Nº 12 Longitud: 11. 700 m Monto: $ 239. 200. 000 Municipio: Campana - Zárate Descripción de la obra: Reconstrucción de losas a ejecutar en ambas calzadas y bacheo en banquinas externas de la R. P. Nº 6, en el tramo comprendido entre la intersecciones de dicha ruta con la rotonda de acceso a la localidad de Campana (“Tridente”) y la R. N. Nº 12. Los trabajos se ejecutarán sobre el pavimento de hormigón existente en ambas calzadas. Se prevén los mismos trabajos en los retornos existentes en la totalidad del tramo y en la intersección rotacional del acceso a Campana. Incluye mejoramiento y puesta en valor de obras de arte mayores (puentes y viaductos), señalización completa, reemplazo y colocación de barandas de protección flex-beam, construcción de barandas new jersey y parquización.

Informe Presupuesto 2021 Segunda Calzada Ruta Provincial Nº 41 Monto: $ 1. 875. 000.

Informe Presupuesto 2021 Segunda Calzada Ruta Provincial Nº 41 Monto: $ 1. 875. 000. 058 Municipios: Castelli, Pila, Gral. Belgrano, San Miguel del Monte, Lobos, Navarro, Mercedes, San Andrés de Giles, San Antonio de Areco y Baradero. Descripción de la obra: Dicho corredor constituye el cuarto anillo de circunvalación al área metropolitana de la Ciudad de Bs. As. Vincula a su paso importantes centros urbanos. La obra consiste en la duplicación de calzada, construcción de distribuidores, colectoras e iluminación.

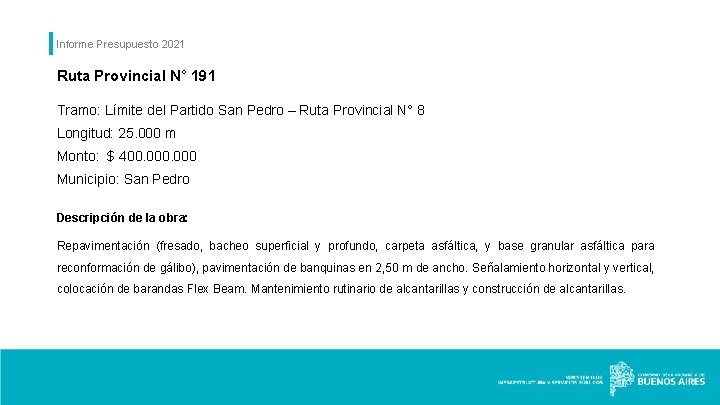

Informe Presupuesto 2021 Ruta Provincial N° 191 Tramo: Límite del Partido San Pedro –

Informe Presupuesto 2021 Ruta Provincial N° 191 Tramo: Límite del Partido San Pedro – Ruta Provincial N° 8 Longitud: 25. 000 m Monto: $ 400. 000 Municipio: San Pedro Descripción de la obra: Repavimentación (fresado, bacheo superficial y profundo, carpeta asfáltica, y base granular asfáltica para reconformación de gálibo), pavimentación de banquinas en 2, 50 m de ancho. Señalamiento horizontal y vertical, colocación de barandas Flex Beam. Mantenimiento rutinario de alcantarillas y construcción de alcantarillas.

Informe Presupuesto 2021 Repavimentación Ruta Provincial N° 31 Tramo: R. N. N° 188 –

Informe Presupuesto 2021 Repavimentación Ruta Provincial N° 31 Tramo: R. N. N° 188 – R. N N° 8 Longitud: 41. 000 metros Monto: $ 742. 739. 058 Municipio: Rojas, Colón.

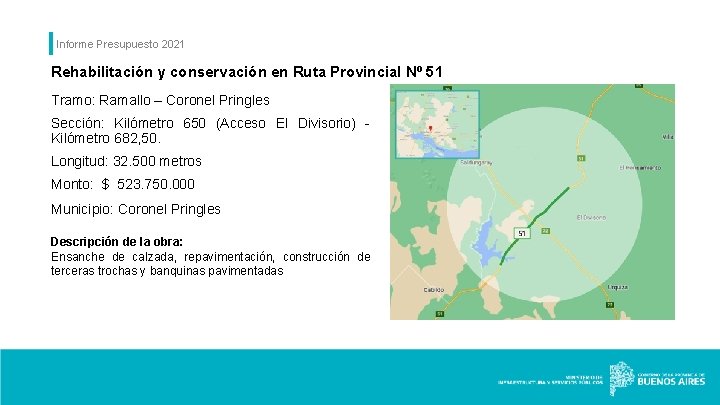

Informe Presupuesto 2021 Rehabilitación y conservación en Ruta Provincial Nº 51 Tramo: Ramallo –

Informe Presupuesto 2021 Rehabilitación y conservación en Ruta Provincial Nº 51 Tramo: Ramallo – Coronel Pringles Sección: Kilómetro 650 (Acceso El Divisorio) Kilómetro 682, 50. Longitud: 32. 500 metros Monto: $ 523. 750. 000 Municipio: Coronel Pringles Descripción de la obra: Ensanche de calzada, repavimentación, construcción de terceras trochas y banquinas pavimentadas

Informe Presupuesto 2021 Repavimentación Ruta Provincial Nº 51 Tramo: Entre R. N. 7 y

Informe Presupuesto 2021 Repavimentación Ruta Provincial Nº 51 Tramo: Entre R. N. 7 y R. N. 205 - Saladillo - Etapa I Monto Total: $ 293. 891. 399 Presupuesto 2021: $ 122. 454. 785 Municipios: Chivilcoy, Carmen de Areco, 25 de Mayo y Saladillo Descripción de la obra: Ensanche de calzada, repavimentación, construcción de terceras trochas y banquinas pavimentadas

Informe Presupuesto 2021 Repavimentación de la Ruta Provincial N° 65 Tramo: RP N° 65

Informe Presupuesto 2021 Repavimentación de la Ruta Provincial N° 65 Tramo: RP N° 65 TRAMO RN N° 5 (9 de Julio) - RNN° 226 (Bolívar) Sección II A: Acceso a Santos Unzué – Acceso a Villa Sanz Longitud: 27. 500 m Monto: $ 857. 529. 125 Municipio: Bolívar y 9 de Julio Descripción de la obra: Repavimentación de la RPN° 65, (fresado, bacheo superficial y profundo, carpeta asfáltica, y base granular asfáltica para reconformación de gálibo), pavimentación de banquinas en 2, 50 m de ancho. Señalamiento horizontal y vertical, colocación de barandas Flex Beam. Mantenimiento rutinario de alcantarillas y construcción de alcantarillas.

Informe Presupuesto 2021 Repavimentación de la Ruta Provincial N° 65 Tramo: RN N° 5

Informe Presupuesto 2021 Repavimentación de la Ruta Provincial N° 65 Tramo: RN N° 5 (9 de Julio) - RN N° 226 (Bolívar) - RNN N° 33 ETAPA 1 Longitud: 12. 125 m Monto: $ 250. 000 Municipio: Bolívar Descripción de la obra: Repavimentación de la RPN° 65, (fresado, bacheo superficial y profundo, carpeta asfáltica, y base granular asfáltica para reconformación de gálibo), construcción de intersección canalizada en acceso a Bolívar, repavimentación del acceso al aeródromo de Bolívar, pavimentación de banquinas en 2, 50 m de ancho. Señalamiento horizontal y vertical, colocación de barandas Flex Beam. Construcción de dársenas y refugios para pasajeros. Mantenimiento rutinario de alcantarillas y construcción de alcantarillas. Iluminación del acceso a Bolívar por el aeródromo y readecuación del sistema de iluminación en la nueva canalizada del acceso a Bolívar.

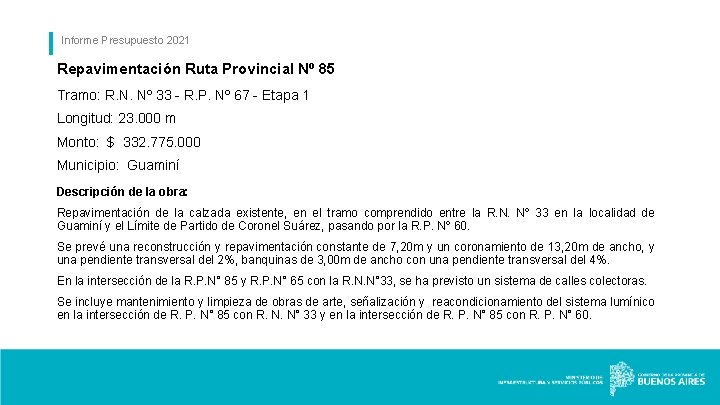

Informe Presupuesto 2021 Repavimentación Ruta Provincial Nº 85 Tramo: R. N. Nº 33 -

Informe Presupuesto 2021 Repavimentación Ruta Provincial Nº 85 Tramo: R. N. Nº 33 - R. P. Nº 67 - Etapa 1 Longitud: 23. 000 m Monto: $ 332. 775. 000 Municipio: Guaminí Descripción de la obra: Repavimentación de la calzada existente, en el tramo comprendido entre la R. N. Nº 33 en la localidad de Guaminí y el Límite de Partido de Coronel Suárez, pasando por la R. P. Nº 60. Se prevé una reconstrucción y repavimentación constante de 7, 20 m y un coronamiento de 13, 20 m de ancho, y una pendiente transversal del 2%, banquinas de 3, 00 m de ancho con una pendiente transversal del 4%. En la intersección de la R. P. N° 85 y R. P. N° 65 con la R. N. N° 33, se ha previsto un sistema de calles colectoras. Se incluye mantenimiento y limpieza de obras de arte, señalización y reacondicionamiento del sistema lumínico en la intersección de R. P. N° 85 con R. N. N° 33 y en la intersección de R. P. N° 85 con R. P. N° 60.

Informe Presupuesto 2021 Repavimentación Ruta Provincial N° 32 Tramo: R. N. N° 188 (Pergamino)

Informe Presupuesto 2021 Repavimentación Ruta Provincial N° 32 Tramo: R. N. N° 188 (Pergamino) - Salto. Etapa II (31 km) Longitud: 31. 000 m Monto: $ 317. 750. 000 Municipio: Salto, Pergamino Descripción de la obra: Repavimentación reconformación de carpeta y obras básicas

Informe Presupuesto 2021 Repavimentación y ensanche Ruta Provincial N° 215 Tramo: R. P. Nº

Informe Presupuesto 2021 Repavimentación y ensanche Ruta Provincial N° 215 Tramo: R. P. Nº 210 - R. P. Nº 41; Sección II: Acceso a Loma Verde - Acceso a Gobernador Udaondo Longitud: 17. 050 m Monto: $ 371. 900. 000 Municipio: General Paz, Cañuelas Descripción de la obra: Repavimentación y ensanche de la RPN° 215, (fresado, carpeta asfáltica, base granular asfáltica estabilizado, Sub base de cal, subrasante corregida con cal, geogrilla en el ensanche), pavimentación de banquinas. Señalamiento horizontal y vertical, mantenimiento rutinario de alcantarillas, dársena y refugios para pasajeros, pavimentación de calles urbanas.

Informe Presupuesto 2021 Repavimentación Ruta Provincial N° 30 Tramo: Ruta 5 al límite de

Informe Presupuesto 2021 Repavimentación Ruta Provincial N° 30 Tramo: Ruta 5 al límite de partido Chivilcoy Longitud: 32. 000 m Monto: $ 500. 000 Municipio: Chivilcoy Descripción de la obra: Repavimentación, mejoras en seguridad vial y transitabilidad.

Informe Presupuesto 2021 Duplicación de calzada Ruta Provincial N° 53 Tramo: Florencio Varela- R.

Informe Presupuesto 2021 Duplicación de calzada Ruta Provincial N° 53 Tramo: Florencio Varela- R. P. Nº 6 Etapa 1 Longitud: 10. 000 m Monto: $ 158. 470. 000 Municipio: Florencio Varela Descripción de la obra: Duplicación de calzada colectoras, obras de seguridad vial, mejora integral del área de influencia, mejorando el acceso sur a la localidad de Florencio Varela.

Informe Presupuesto 2021 Repavimentación Ruta Provincial N° 50 Tramo: Acceso a Ferré – Colón

Informe Presupuesto 2021 Repavimentación Ruta Provincial N° 50 Tramo: Acceso a Ferré – Colón Longitud: 24. 400 m Monto: $ 428. 910. 000 Municipio: Colón Descripción de la obra: Repavimentación, obras básicas, alcantarillas rehabilitación de puentes. Reconstrucción de rotonda R. P. N° 8. Mejoras de transitabilidad y servicialidad.

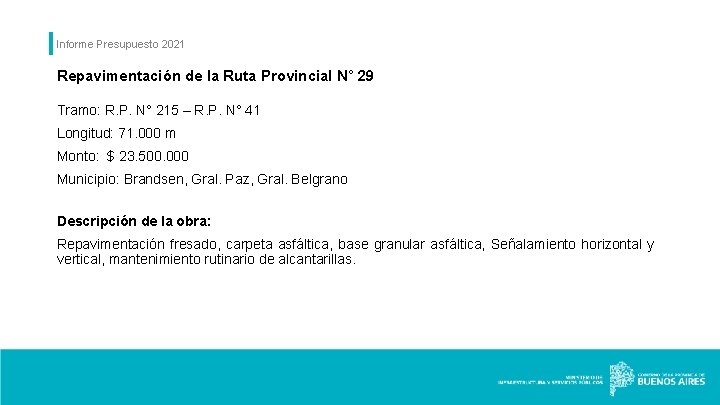

Informe Presupuesto 2021 Repavimentación de la Ruta Provincial N° 29 Tramo: R. P. N°

Informe Presupuesto 2021 Repavimentación de la Ruta Provincial N° 29 Tramo: R. P. N° 215 – R. P. N° 41 Longitud: 71. 000 m Monto: $ 23. 500. 000 Municipio: Brandsen, Gral. Paz, Gral. Belgrano Descripción de la obra: Repavimentación fresado, carpeta asfáltica, base granular asfáltica, Señalamiento horizontal y vertical, mantenimiento rutinario de alcantarillas.

Informe Presupuesto 2021 Repavimentación Ruta Provincial N° 4 – Lote 1, 2 y 3

Informe Presupuesto 2021 Repavimentación Ruta Provincial N° 4 – Lote 1, 2 y 3 Tramos: Av. Donato Álvarez - RPNº 205 (Av. Antártida Argentina) Monto: $ 122. 729. 811 R. P. Nº 205 (Av. Ant. Argentina) - Autopista Ricchieri Monto: $ 81. 799. 667 Autopista Ricchieri - Av. Don Bosco. Monto: $ 177. 654. 272 Longitud Total: 36, 600 m Municipios: Alte. Brown, Esteban Echeverría, La Matanza. Descripción de la obra: Repavimentación de calzada existente, Ampliación de Capacidad y mejora de Nivel de Servicio y Obras Complementarias para el transporte público.

Informe Presupuesto 2021 Rehabilitación Histórica Caminos Rurales Monto Total: $5. 044. 000 Presupuesto 2021:

Informe Presupuesto 2021 Rehabilitación Histórica Caminos Rurales Monto Total: $5. 044. 000 Presupuesto 2021: $2. 685. 000 Descripción de la obra: Puesta en valor de red de rutas primarias y secundarias sin pavimentar con el de objetivo producir una serie de beneficios de impacto local y regional: el mejoramiento de la transitabilidad en relación a la intensidad de uso que recibe diariamente de vehículos livianos y pesados; el aporte a la producción, debido a que este tramo es frecuentemente utilizado por camiones de carga y maquinarias agrícolas; y aumento de la seguridad vial, por tratarse de una mejora en la calzada de rodamiento y la colocación de señalización vertical y defensas metálicas vehiculares. A su vez permitirá la mejorar de la conectividad social en y entre los municipios involucrados y el aumento de la seguridad vial, por tratarse de una mejora en la calzada de rodamiento y la colocación de señalización vertical y defensas metálicas vehiculares; además de un aporte a la educación logrando una facilitación del ingreso y egreso a los distintos Establecimientos Escolares los días de lluvia.

Informe Presupuesto 2021 PROGRAMAS INTEGRALES DE VIALIDAD: • Pavimentación, repavimentación y obras complementarias en

Informe Presupuesto 2021 PROGRAMAS INTEGRALES DE VIALIDAD: • Pavimentación, repavimentación y obras complementarias en rutas provinciales, caminos secundarios y urbanos de la Prov. Bs. As. por $ 130. 000 • Obras en la red vial por $ 725. 000 • Rehabilitaciones de calzada asfáltica y hormigón por $ 4. 113. 000 • Rehabilitación de obras de arte menores (alcantarillas) por $ 320. 000 • Puesta en valor de red de rutas primarias y secundarias sin pavimentar por más de $2. 680. 000 • Rehabilitación de obras de arte mayores (puentes) por $ 820. 000

Obras Hídricas

Obras Hídricas

Informe Presupuesto 2021 Cuenca del Río Areco y Arroyo Pergamino Monto: $ 1. 435.

Informe Presupuesto 2021 Cuenca del Río Areco y Arroyo Pergamino Monto: $ 1. 435. 202. 250 Municipios: Carmen De Areco - San Antonio De Areco - Pergamino Objetivo principal de la obra: Prevenir las crecidas, manejar controladamente los caudales y morigerar el efecto de las inundaciones principalmente sobre el casco urbano de la Ciudad de San Antonio de Areco. La obra se corresponde con la canalización del cauce del Río aguas abajo de la Ruta Nacional N° 8 en una extensión de 12400 metros con una pendiente longitudinal de aproximadamente 0. 0004 m/m y la conformación del cauce para adecuar la embocadura y restitución al cauce principal en el sector de los Puentes de la actual Ruta Nacional N° 8 y Ruta Provincial N° 41. La Presa de Regulación del Arroyo Pergamino permitirá mitigar el problema de las inundaciones que tanto afecta a la región. La obra consiste en una presa de materiales sueltos y un cuenco amortiguador de crecidas de carácter no permanente, ubicada a 3, 5 km aguas arriba de la ciudad, regulando los caudales provenientes de los arroyos Pergamino y Botija. Con una longitud de 6500 m y una altura máxima de 16 m desde la fundación, su función es asegurar que los niveles del arroyo permitan el funcionamiento eficiente de la red urbana de desagües pluviales aun cuando se produzcan lluvias de importancia en las cuencas. La obra incluye también el alteo de la RN N° 178 de unos 2800 metros de longitud.

Informe Presupuesto 2021 Implementación del Plan de Manejo Integral de la Cuenca del Río

Informe Presupuesto 2021 Implementación del Plan de Manejo Integral de la Cuenca del Río Luján – Etapa I Monto Total: $ 1. 510. 000 Municipios: Del Pilar- Exaltación de la Cruz – Luján – Mercedes - Campana. Objetivo principal de la obra: Prevenir crecidas, manejar controladamente los caudales y moderar el efecto de las inundaciones de la cuenca del Río Luján. Además, se busca mejorar la conducción del río, las condiciones actuales del escurrimiento de la cuenca, proponer acciones de gestión territorial y ambiental y establecer un sistema de alerta temprana que posibilite tomar medidas con antelación en caso de producirse un evento climático extremo. Detalle de la obra: La formulación de un Plan Maestro vinculado a una cuenca hidrográfica de la complejidad de la del Río Luján, incorporando el análisis ambiental como parte del proceso de desarrollo del mismo. En este contexto, el PMRL se articula de forma tal de propiciar un equilibrio entre las medidas de gestión de inundaciones y el menor perjuicio posible del sistema ambiental natural. Se realizará un saneamiento hidráulico de aproximadamente 60 km del cauce del mismo, con desagües pluviales en los cascos urbanos de Mercedes, Pilar y Luján, y un canal de salida al Río Paraná. Estos procesos impactarán en la calidad de las aguas, al recolectar y tratar los efluentes cloacales que hoy vuelcan en el Río Luján.

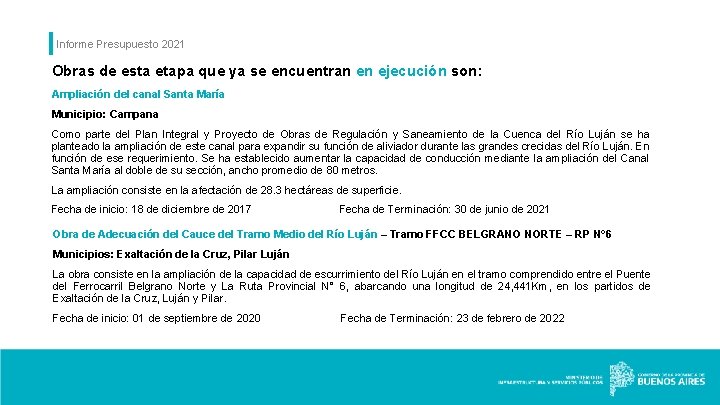

Informe Presupuesto 2021 Obras de esta etapa que ya se encuentran en ejecución son:

Informe Presupuesto 2021 Obras de esta etapa que ya se encuentran en ejecución son: Ampliación del canal Santa María Municipio: Campana Como parte del Plan Integral y Proyecto de Obras de Regulación y Saneamiento de la Cuenca del Río Luján se ha planteado la ampliación de este canal para expandir su función de aliviador durante las grandes crecidas del Río Luján. En función de ese requerimiento. Se ha establecido aumentar la capacidad de conducción mediante la ampliación del Canal Santa María al doble de su sección, ancho promedio de 80 metros. La ampliación consiste en la afectación de 28. 3 hectáreas de superficie. Fecha de inicio: 18 de diciembre de 2017 Fecha de Terminación: 30 de junio de 2021 Obra de Adecuación del Cauce del Tramo Medio del Río Luján – Tramo FFCC BELGRANO NORTE – RP N° 6 Municipios: Exaltación de la Cruz, Pilar Luján La obra consiste en la ampliación de la capacidad de escurrimiento del Río Luján en el tramo comprendido entre el Puente del Ferrocarril Belgrano Norte y La Ruta Provincial N° 6, abarcando una longitud de 24, 441 Km, en los partidos de Exaltación de la Cruz, Luján y Pilar. Fecha de inicio: 01 de septiembre de 2020 Fecha de Terminación: 23 de febrero de 2022

Informe Presupuesto 2021 Cuenca del Río Salado Monto: $ 5. 190. 000 Municipios: Lobos

Informe Presupuesto 2021 Cuenca del Río Salado Monto: $ 5. 190. 000 Municipios: Lobos – Roque Pérez – Monte – Veinticinco de Mayo Objetivo principal de la obra: Se realizarán obras para la ampliación su capacidad (Tramo IV - Etapa IB), además del establecimiento un Plan de Gestión Ambiental y de Humedales para la Cuenca del mismo. El objetivo del Proyecto de “Apoyo a la Gestión Integral de la Cuenca del Río Salado”, es mejorar la protección contra las inundaciones y fortalecer la capacidad de las instituciones responsables del control y la gestión integral de los recursos hídricos en la Cuenca del Río Salado. El presente proyecto comprende la realización de medidas estructurales y no estructurales, organizado a través de (i) La gestión Integral de Recursos Hídricos en la Cuenca del Río Salado; (ii) Obras de encauzamiento del Río y mejora de la Infraestructura Asociada. Para esto, se realizarán obras para la ampliación su capacidad (Tramo IV - Etapa IB), además un Plan de Gestión Ambiental y de Humedales para la Cuenca del mismo.

Informe Presupuesto 2021 Cuenca Río de la Plata y Conurbano (Arroyo Duppy - Etapa

Informe Presupuesto 2021 Cuenca Río de la Plata y Conurbano (Arroyo Duppy - Etapa I y II)) Monto: $ 417. 722. 750 Municipio: La Matanza Objetivo principal de la obra: Se plantea la canalización del Arroyo Duppy desde la desembocadura de la conducción existente que sanea la cuenca alta, en la intersección de las calles Estanislao del Campo y Ramón Lista, hasta su desembocadura en el Río de la Matanza. También se contempla el desarrollo de la red completa de desagües pluviales en toda la cuenca, la ejecución de dos conducciones aliviadoras aguas abajo de la Ruta Nacional N° 3 que complementen la canalización del arroyo, y la readecuación de puentes. La cuenca completa del Arroyo Duppy comprende 1672 hectáreas de las Localidades de Rafael Castillo, Gregorio de Laferrere e Isidro Casanova.

Informe Presupuesto 2021 Cuenca de la Costa Atlántica Monto: $ 196. 000 Municipio: Gral.

Informe Presupuesto 2021 Cuenca de la Costa Atlántica Monto: $ 196. 000 Municipio: Gral. Pueyrredón Objetivo principal de la obra: Se realizará una defensa costera en la RP N° 11.

Obras de Agua y Cloaca

Obras de Agua y Cloaca

Informe Presupuesto 2021 Planta Potabilizadora para los Partidos de La Plata, Berisso y Ensenada

Informe Presupuesto 2021 Planta Potabilizadora para los Partidos de La Plata, Berisso y Ensenada – Etapa I Monto: $ 2. 436. 235. 781 Municipios: La Plata – Berisso – Ensenada Descripción de la obra: Basado en el préstamo de CAF 10209, se prevé invertir recursos en la mejora del sistema de transporte, distribución y potabilización en las tres localidades, ejecutando una nueva planta que tratará aguas del estuario del Río de la Plata por 10. 000 m 3/hora, beneficiando a casi un millón de habitantes. También se prevé mejorar la capacidad de almacenamiento y distribución, cambiando redes y cerrando mallas.

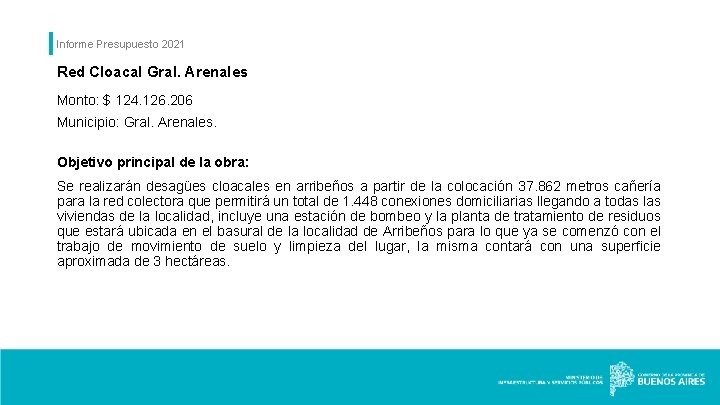

Informe Presupuesto 2021 Red Cloacal Gral. Arenales Monto: $ 124. 126. 206 Municipio: Gral.

Informe Presupuesto 2021 Red Cloacal Gral. Arenales Monto: $ 124. 126. 206 Municipio: Gral. Arenales. Objetivo principal de la obra: Se realizarán desagües cloacales en arribeños a partir de la colocación 37. 862 metros cañería para la red colectora que permitirá un total de 1. 448 conexiones domiciliarias llegando a todas las viviendas de la localidad, incluye una estación de bombeo y la planta de tratamiento de residuos que estará ubicada en el basural de la localidad de Arribeños para lo que ya se comenzó con el trabajo de movimiento de suelo y limpieza del lugar, la misma contará con una superficie aproximada de 3 hectáreas.

Informe Presupuesto 2021 Red Cloacal San Miguel: Rosa Mística Monto: $ 68. 126. 926

Informe Presupuesto 2021 Red Cloacal San Miguel: Rosa Mística Monto: $ 68. 126. 926 Municipio: San Miguel Objetivo principal de la obra: Se concretará la Red Cloacal del partido de San Miguel, además del establecimiento de una estación de bombeo, para cubrir las necesidades relevadas e identificadas en el marco del Plan de agua y cloacas.

Informe Presupuesto 2021 Red Cloacal Guaminí Municipio: Guaminí Monto: $ 106. 282. 523 Descripción

Informe Presupuesto 2021 Red Cloacal Guaminí Municipio: Guaminí Monto: $ 106. 282. 523 Descripción de la obra: La obra comprende la ejecución de 25149 metros de cañería de red, 1024 conexiones domiciliarias, 3 estaciones elevadoras, 154 bocas de registro, 2220 metros de impulsión y una planta compacta de tratamiento de efluentes cloacales.

Informe Presupuesto 2021 Red Cloacal Marcos Paz Municipio: Marcos Paz Monto: $ 33. 836.

Informe Presupuesto 2021 Red Cloacal Marcos Paz Municipio: Marcos Paz Monto: $ 33. 836. 491 Descripción de la obra: El proyecto prevé la ejecución de 32. 380 m de red de colectoras de los Barrios El Zorzal, Santa Catalina, La Loma, Rayo de Sol, El Hornero y Sarmiento y la construcción de una estación de bombeo en la intersección de El Barbijo y El Amanecer. Así mismo visualiza la construcción de 2. 800 m de colectores y 660 m de impulsión. El estado de avance físico de la obra es de un 99%, resta realizar 5. 000 m de pruebas hidráulicas (15, 5% de la red total) y el 98% de pruebas de escurrimiento.

Informe Presupuesto 2021 Red de Agua Potable Villa Gesell Municipio: Villa Gesell Monto: $

Informe Presupuesto 2021 Red de Agua Potable Villa Gesell Municipio: Villa Gesell Monto: $ 2. 100. 000 Descripción de la obra: La obra estaba destinada a proveer de agua potable a las localidades de Las Gaviotas, Mar de las Pampas y Mar Azul pertenecientes al partido de Villa Gesell, mediante un sistema compuesto por captación (pozos) + tanque de reserva elevado + cisterna. La red de distribución se encuentra ejecutada en etapas anteriores.

Obras del Comité de Cuenca del Río Reconquista (COMIREC) Programa de Saneamiento Ambiental de

Obras del Comité de Cuenca del Río Reconquista (COMIREC) Programa de Saneamiento Ambiental de la Cuenca del Río Reconquista

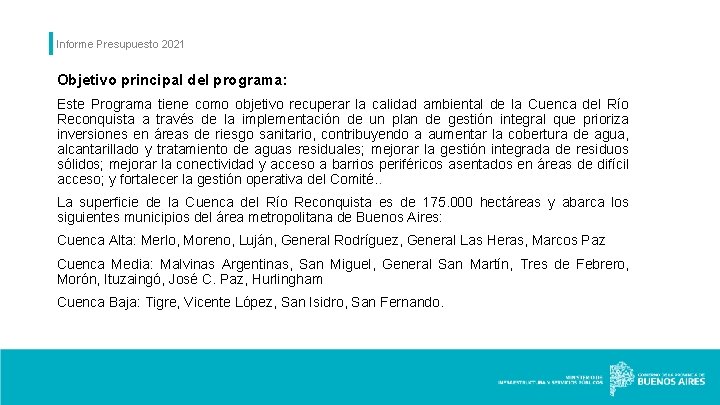

Informe Presupuesto 2021 Objetivo principal del programa: Este Programa tiene como objetivo recuperar la

Informe Presupuesto 2021 Objetivo principal del programa: Este Programa tiene como objetivo recuperar la calidad ambiental de la Cuenca del Río Reconquista a través de la implementación de un plan de gestión integral que prioriza inversiones en áreas de riesgo sanitario, contribuyendo a aumentar la cobertura de agua, alcantarillado y tratamiento de aguas residuales; mejorar la gestión integrada de residuos sólidos; mejorar la conectividad y acceso a barrios periféricos asentados en áreas de difícil acceso; y fortalecer la gestión operativa del Comité. . La superficie de la Cuenca del Río Reconquista es de 175. 000 hectáreas y abarca los siguientes municipios del área metropolitana de Buenos Aires: Cuenca Alta: Merlo, Moreno, Luján, General Rodríguez, General Las Heras, Marcos Paz Cuenca Media: Malvinas Argentinas, San Miguel, General San Martín, Tres de Febrero, Morón, Ituzaingó, José C. Paz, Hurlingham Cuenca Baja: Tigre, Vicente López, San Isidro, San Fernando.

Informe Presupuesto 2021 Obras de la Cuenca presupuestadas para 2021 Monto 2021: $ 5.

Informe Presupuesto 2021 Obras de la Cuenca presupuestadas para 2021 Monto 2021: $ 5. 633. 221. 210

Informe Presupuesto 2021

Informe Presupuesto 2021

Informe Presupuesto 2021

Informe Presupuesto 2021

Informe Presupuesto 2021

Informe Presupuesto 2021

Obras de Arquitectura

Obras de Arquitectura

Informe Presupuesto 2021 Hospital Dr. Oscar Allende Monto: $ 38. 000 Municipios: Gral. Pueyrredón

Informe Presupuesto 2021 Hospital Dr. Oscar Allende Monto: $ 38. 000 Municipios: Gral. Pueyrredón Objetivo principal de la obra: Adecuación edilicia del hospital y puesta en valor local para resonador magnético.

Informe Presupuesto 2021 Hospital Dr. José Penna Monto: $ 8. 000 Municipio: Bahía Blanca

Informe Presupuesto 2021 Hospital Dr. José Penna Monto: $ 8. 000 Municipio: Bahía Blanca Objetivo principal de la obra: Adecuación de instalaciones del hospital, además de los sectores de guardia y emergencia. Hospital Dr. Arturo Oñativia Monto: $15. 000 Municipio: Almirante Brown Objetivo principal de la obra: Adecuación edilicia del hospital.

Informe Presupuesto 2021 Hospital Sor María Ludovica Monto: $ 10. 000 Municipio: La Plata

Informe Presupuesto 2021 Hospital Sor María Ludovica Monto: $ 10. 000 Municipio: La Plata Objetivo principal de la obra: Adecuación edilicia del hospital, implementación de grupo quirúrgico e inversión en el servicio de salud mental.

Informe Presupuesto 2021 Casas de la Provincia en Varios Municipios Monto: $ 2. 900.

Informe Presupuesto 2021 Casas de la Provincia en Varios Municipios Monto: $ 2. 900. 000 Objetivo principal de la obra: Construcción de Casas de la Provincia en municipios.

Informe Presupuesto 2021 Infraestructura Social Monto: $ 623. 000 Municipios: Lanús – La Matanza

Informe Presupuesto 2021 Infraestructura Social Monto: $ 623. 000 Municipios: Lanús – La Matanza – Tigre – Gral. San Martín – Gral. Pueyrredón - San Isidro – Quilmes - Alte. Brown Objetivo principal de la obra: Transformación urbana en barrios vulnerables.

Obras de Energía

Obras de Energía

Informe Presupuesto 2021 Obras de Alta Tensión (132 kw) - 10 obras nuevas Monto:

Informe Presupuesto 2021 Obras de Alta Tensión (132 kw) - 10 obras nuevas Monto: $ 1. 740. 000 Objetivo principal de las obras: - - - Mejoran la calidad del abastecimiento del suministro eléctrico de las localidades y evitan que se generen restricciones de demanda y eliminar la generación térmica móvil usada para el sostenimiento del suministro eléctrico. Generan nueva potencia disponible para el desarrollo de mayor demanda (crecimiento de la economía local y regional, desarrollo de nuevos emprendimientos/industrias en la zona, etc. ) En el caso de las LAT de Pergamino y San Pedro permite el desarrollo productivo de las localidades favoreciendo la expansión del Parque Industrial.

Informe Presupuesto 2021 Obras de Media Tensión (33 kw) - 4 obras nuevas y

Informe Presupuesto 2021 Obras de Media Tensión (33 kw) - 4 obras nuevas y 5 en prosecución Monto: $ 190. 000 Objetivo principal de las obras: - Son obras financiadas por el FEDEI (Fondo Especial Desarrollo Electrico del Interior ) Mejora la calidad del servicio local y permite incorporación de nuevos usuarios por mejora en la calidad de la red. Esto mejora el desarrollo productivo de la región
