Hvorfor skal spildevand renses Anlgsarbejde Kloakering p landet

Hvorfor skal spildevand renses

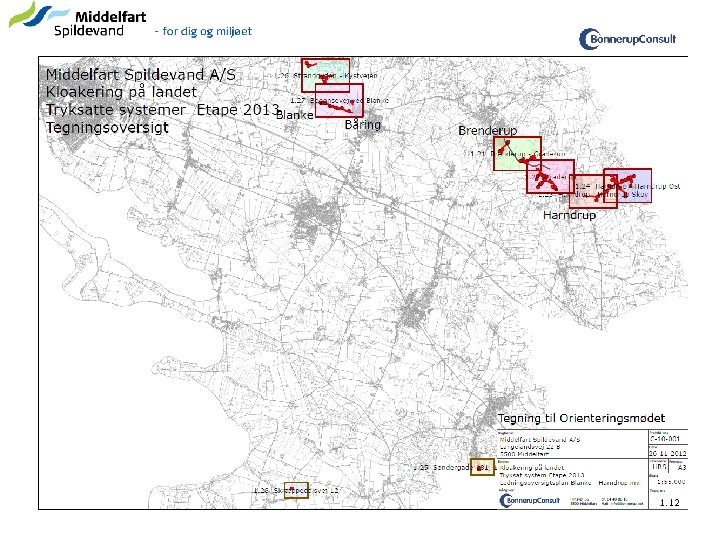

Anlægsarbejde • Kloakering på landet i Middelfart Kommune 2013 • Gennemgang af projektet • Hvad betyder det for den enkelte husejer • Hvad betyder det for lodsejere i øvrigt • Økonomi ved løsningen • Film • Bonnerup Consult udarbejder projekt, herunder gennemgår og aftaler løsningen med de enkelte husejere og lodsejere

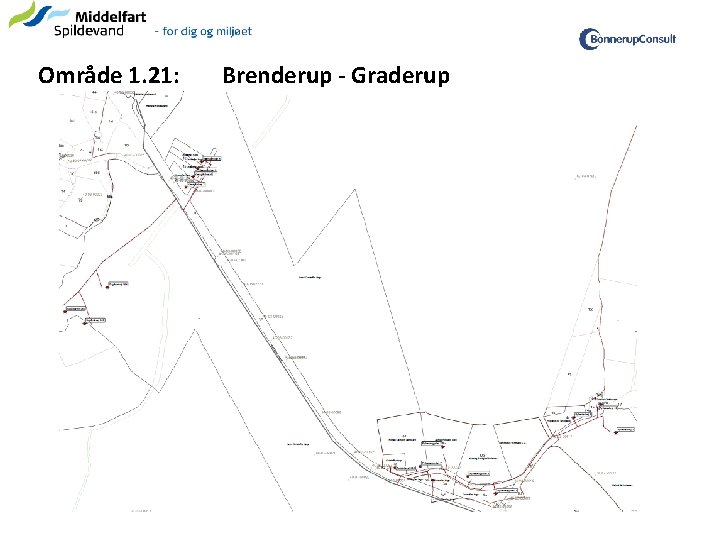

Område 1. 21: Brenderup - Graderup

Område 1. 22 Graderup

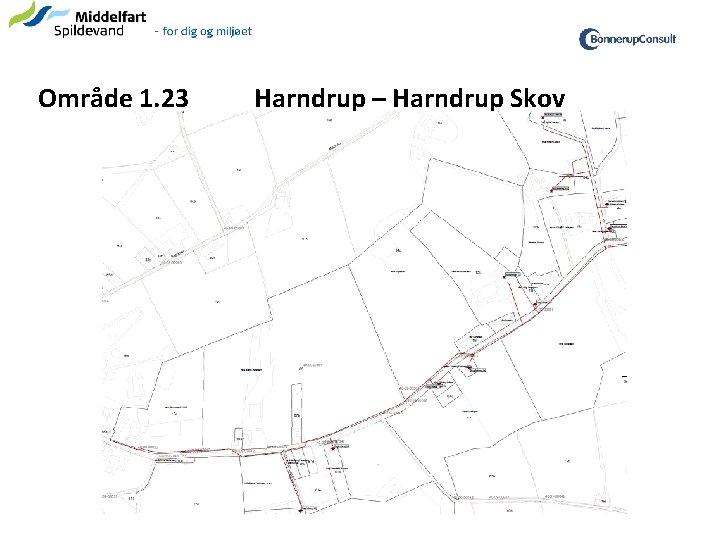

Område 1. 23 Harndrup – Harndrup Skov

Område 1. 24 Harndrup – Harndrup Øst

Område 1. 25 Gelsted Søndergade

Område 1. 26 Strandgyden - Kystvejen

Område 1. 27: Bogensevej ved Blanke

Område 1. 28 Husby Skræppedalsvej 12

Anlægsarbejde • Hvad laver Kloakforsyningen? • Nedgravning af pumpebrønd lige indenfor skel. • Tilslutning af pumpebrønd til kloakledningen. • Opsætning af separat sikringsgruppe i husets eltavle. • Eltilslutning til spildevandspumpen. • Tinglysning af deklaration

Traditionel kloakering contra pumpeløsning Traditionel kloakering Pumpeløsning -lille gravedybde/boring af ledning

Anlægsarbejde • Hvad skal I selv lave? • Tilslutning af husets spildevand til pumpebrønd. • Overfladevand og tagvand må ikke tilsluttes pumpebrønd. Det kan betyde større omlægninger af kloakledninger • Eksisterende septiktank skal nedlægges. • Tegninger af det færdige anlæg skal godkendes. • Giver tilsagn om deklaration af spildevandsanlæg, hvor man accepterer at el-tilslutningen tages fra husets el-tavle Kloakarbejder skal udføres af autoriseret kloakmester. Bonnerup Consult vil i perioden feb. - april 2013 gennemgå projektet med hver enkelt lodsejer.

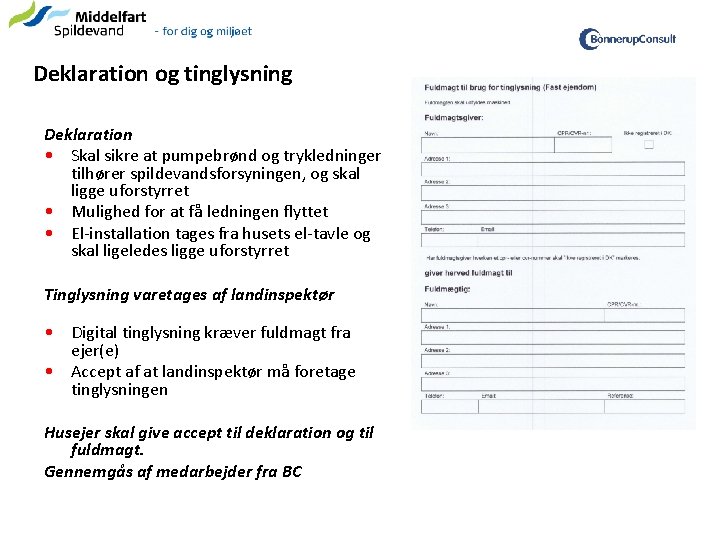

Deklaration og tinglysning Deklaration • Skal sikre at pumpebrønd og trykledninger tilhører spildevandsforsyningen, og skal ligge uforstyrret • Mulighed for at få ledningen flyttet • El-installation tages fra husets el-tavle og skal ligeledes ligge uforstyrret Tinglysning varetages af landinspektør • Digital tinglysning kræver fuldmagt fra ejer(e) • Accept af at landinspektør må foretage tinglysningen Husejer skal give accept til deklaration og til fuldmagt. Gennemgås af medarbejder fra BC


Placering af pumpebrønd

Placering af pumpebrønd

Placering af el i huset

Eksempel på ledningstrace

Eksempel på ledningstrace

Tidsplan – kloakering Middelfart • Feb. - april 2013: Alle kontaktes angående placering af pumpestation og trykledninger, deklarationer, fuldmagter og erstatningsaftaler • Maj 2013: Anlægsarbejde påbegyndes af entreprenør. • Maj - september 2013: Nedgravning af pumpestationer af entreprenør • Oktober 2013 – marts 2014: Alle private tilslutninger udføres. • April 2014: Tilslutning skal være afsluttet. • Evt. etapevis afslutning.

Kloakering ved tryksat system Hvad koster det ved kloakering ? • Tilslutningsbidrag kr. 35. 209, - pr. boligenhed – ved huse uden erhvervsmæssig udnyttelse. • Omlægning af eksisterende kloakledninger 15 -20. 000 kr. • Eventuelle udgifter til egen stikledning I alt ca. kr. 50. 000 -55. 000 kr. Driftsudgifter • Fast bidrag 0 kr. Afledningsbidrag kr. 50, 75 kr. / m 3. • 6090, - kr. per år ved 120 m 3 om året • 8. 627, 50 kr. per år ved 170 m 3 om året • Alle priser 2013 inkl. moms

Ledninger over landbrugsjord mv Erstatning ved placering af ledninger i landbrugsjord • Landsaftale 2013 mellem Dansk Landbrug og DANVA (Dansk Vand- og Spildevandsforening) • Grundbeløb • Deklarationerstatning. • Strukturerstatning • Afgrødeerstatning Bonnerup Consult vil tage kontakt til berørte lodsejere for afklaring af placering og erstatning

Hvorfor skal spildevand renses Derfor
