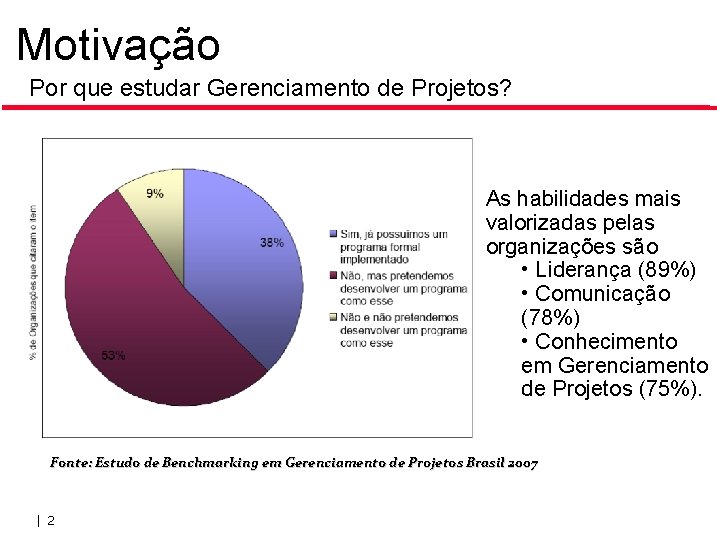

Motivação Por que estudar Gerenciamento de Projetos? As habilidades mais valorizadas pelas organizações são

Motivação Por que estudar Gerenciamento de Projetos? As habilidades mais valorizadas pelas organizações são • Liderança (89%) • Comunicação (78%) • Conhecimento em Gerenciamento de Projetos (75%). Fonte: Estudo de Benchmarking em Gerenciamento de Projetos Brasil 2007 | 2

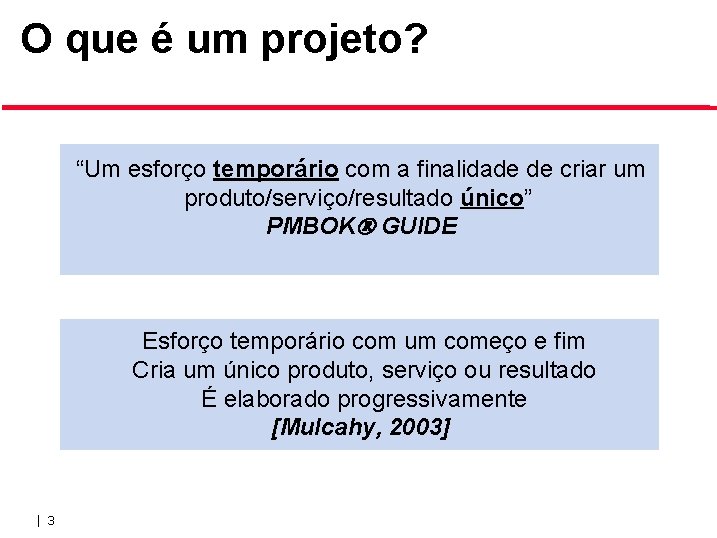

O que é um projeto? “Um esforço temporário com a finalidade de criar um

O que é um projeto? “Um esforço temporário com a finalidade de criar um produto/serviço/resultado único” PMBOK GUIDE Esforço temporário com um começo e fim Cria um único produto, serviço ou resultado É elaborado progressivamente [Mulcahy, 2003] | 3

O que é um projeto? Temporário não significa de curta duração! • • •

O que é um projeto? Temporário não significa de curta duração! • • • O termo temporário não se aplica ao produto, serviço ou resultado criado pelo projeto • • • | 4 Muitos projetos duram vários anos Em todos os casos a duração de um projeto é finita Projetos não são esforços contínuos A maioria dos projetos cria um resultado duradouro Ex: erguer um monumento nacional – resultado dura séculos Projetos podem ter impactos sociais, econômicos e ambientais com duração muito longa

Dimensões de um projeto? Escopo Custo Tempo | 5

Dimensões de um projeto? Escopo Custo Tempo | 5

Dimensões de um projeto? • Triple Constraint: Custo, Tempo e Escopo. • Triple Constraint

Dimensões de um projeto? • Triple Constraint: Custo, Tempo e Escopo. • Triple Constraint Expanded: Qualidade, Risco e Satisfação do Cliente. • Para cada componente é atribuida uma prioridade, de acordo com os objetivos do projeto. O que vale é: Custo, Tempo, Escopo, Qualidade, Risco e Satisfação do Cliente | 6

Grupos de Processos para Gerenciamento Grupos de Processo Principais Atividades Iniciação Definição e compromisso

Grupos de Processos para Gerenciamento Grupos de Processo Principais Atividades Iniciação Definição e compromisso com o Projeto (avaliar a idéia e analisar os riscos, custos, requisitos iniciais) Planejamento Definição de um plano que garante que a execução do projeto cumpre a sua missão (Organização das atividades, recursos, documentos necessários) Execução Coordenação de pessoas e recursos para realizar o plano (desenvolver o produto/serviço até que ele esteja pronto) Monitoramento e Controle Monitoração, controle e ações corretivas para garantir que os objetivos são atingidos Finalização Aceitação formalizada dos resultados do projeto e terminação coordenada (transferência e avaliação dos resultados, re-alocação dos recursos) | 7

Ciclo de Vida do Gerenciamento de Projeto Apesar desta distinção formal entre as atividades

Ciclo de Vida do Gerenciamento de Projeto Apesar desta distinção formal entre as atividades dos grupos de processos, na prática estas atividades se sobrepõem e interagem ao longo de todo ciclo de vida do projeto | 8

Gerenciamento de projetos de software Está relacionado às atividades envolvidas em assegurar que o

Gerenciamento de projetos de software Está relacionado às atividades envolvidas em assegurar que o software será entregue | 9 dentro do prazo definido no crongrama de acordo com os requisitos das organizações que desenvolvem e adquirem o software Gerenciamento de projeto é necessário porque o desenvolvimento de software está sempre sujeito a restrições de orçamento e de cronograma Não abordaremos outros tipos de projeto que podem ser conduzidos

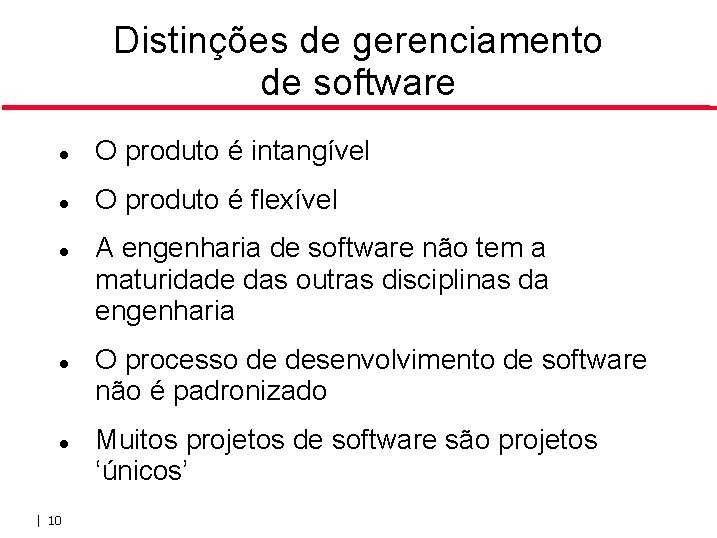

Distinções de gerenciamento de software O produto é intangível O produto é flexível |

Distinções de gerenciamento de software O produto é intangível O produto é flexível | 10 A engenharia de software não tem a maturidade das outras disciplinas da engenharia O processo de desenvolvimento de software não é padronizado Muitos projetos de software são projetos ‘únicos’

Algumas atividades de gerenciamento Elaboração de proposta Planejamento e desenvolvimento do cronograma do projeto

Algumas atividades de gerenciamento Elaboração de proposta Planejamento e desenvolvimento do cronograma do projeto Estimativa de custo do projeto Monitoração e revisões de projeto Elaboração de relatórios e apresentações | 11

Características comuns do gerenciamento Essas atividades não são peculiares ao gerenciamento de software Muitas

Características comuns do gerenciamento Essas atividades não são peculiares ao gerenciamento de software Muitas técnicas de gerenciamento de projeto de engenharia são igualmente aplicáveis ao gerenciamento de projeto de software Tecnicamente, sistemas de engenharia complexos tendem a sofrer dos mesmos problemas que os sistemas de software | 12 Menos os requisitos mutantes

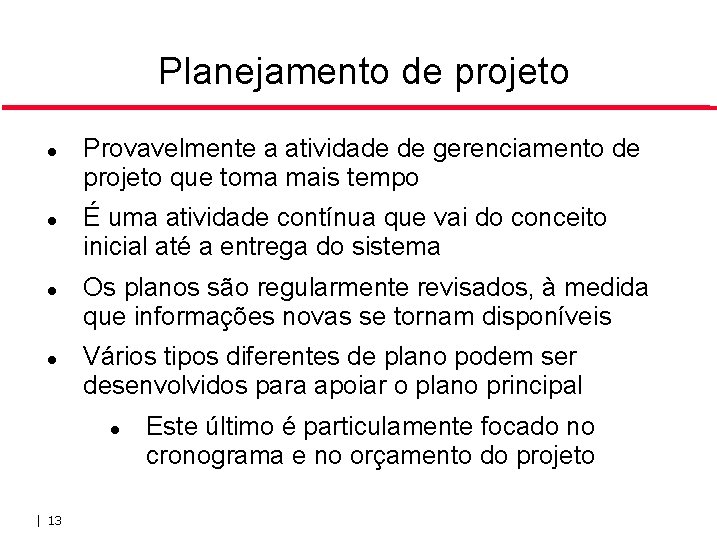

Planejamento de projeto Provavelmente a atividade de gerenciamento de projeto que toma mais tempo

Planejamento de projeto Provavelmente a atividade de gerenciamento de projeto que toma mais tempo É uma atividade contínua que vai do conceito inicial até a entrega do sistema Os planos são regularmente revisados, à medida que informações novas se tornam disponíveis Vários tipos diferentes de plano podem ser desenvolvidos para apoiar o plano principal | 13 Este último é particulamente focado no cronograma e no orçamento do projeto

Tipos de plano de projeto | 14

Tipos de plano de projeto | 14

Processo de planejamento de projeto | 15 Isso é apenas uma idéia geral. Na

Processo de planejamento de projeto | 15 Isso é apenas uma idéia geral. Na prática, as coisas são bem mais complicadas

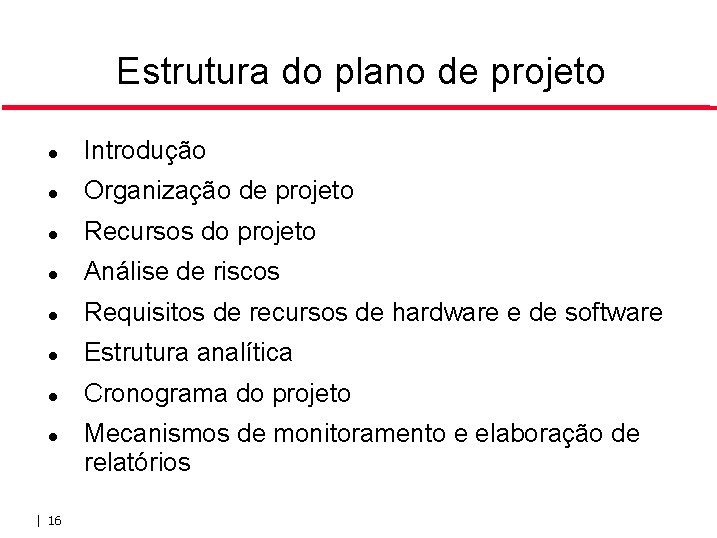

Estrutura do plano de projeto Introdução Organização de projeto Recursos do projeto Análise de

Estrutura do plano de projeto Introdução Organização de projeto Recursos do projeto Análise de riscos Requisitos de recursos de hardware e de software Estrutura analítica Cronograma do projeto | 16 Mecanismos de monitoramento e elaboração de relatórios

Organização de atividades Em um projeto, as atividades devem ser organizadas para produzir saídas

Organização de atividades Em um projeto, as atividades devem ser organizadas para produzir saídas tangíveis Marcos são o ponto final de uma atividade de processo Produtos a ser entregues são resultados do projeto | 17 Disponibilizados para os clientes O processo cascata é orientado pela definição dos marcos do projeto

Desenvolvimento do cronograma do projeto Dividir o projeto em tarefas e estimar tempo e

Desenvolvimento do cronograma do projeto Dividir o projeto em tarefas e estimar tempo e recursos necessários para completar cada tarefa Organizar tarefas simultâneas para fazer uso otimizado da força de trabalho Minimizar dependências entre tarefas para evitar atrasos devido a uma tarefa ter de aguardar a conclusão de outra Normalmente lança mão de redes de atividades PERT (Program Evaluation and Review Technique )/CPM (Critical Path Method) | 18 Desenvolvimento de software normalmente usa prioridades

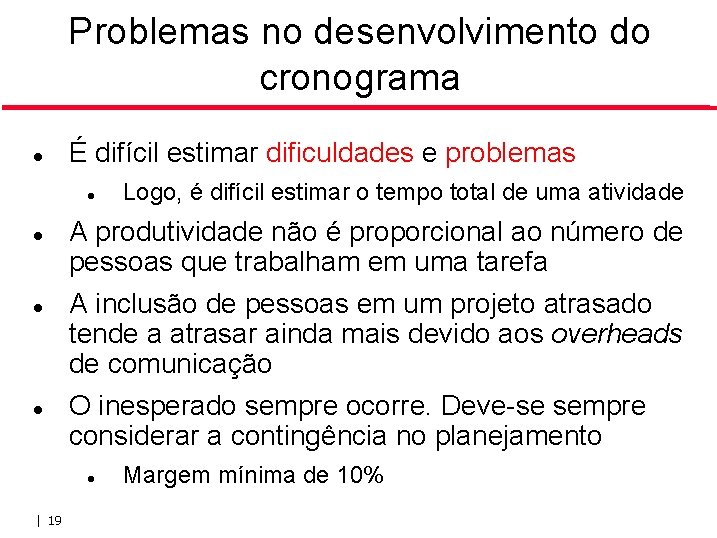

Problemas no desenvolvimento do cronograma É difícil estimar dificuldades e problemas A produtividade não

Problemas no desenvolvimento do cronograma É difícil estimar dificuldades e problemas A produtividade não é proporcional ao número de pessoas que trabalham em uma tarefa A inclusão de pessoas em um projeto atrasado tende a atrasar ainda mais devido aos overheads de comunicação O inesperado sempre ocorre. Deve-se sempre considerar a contingência no planejamento | 19 Logo, é difícil estimar o tempo total de uma atividade Margem mínima de 10%

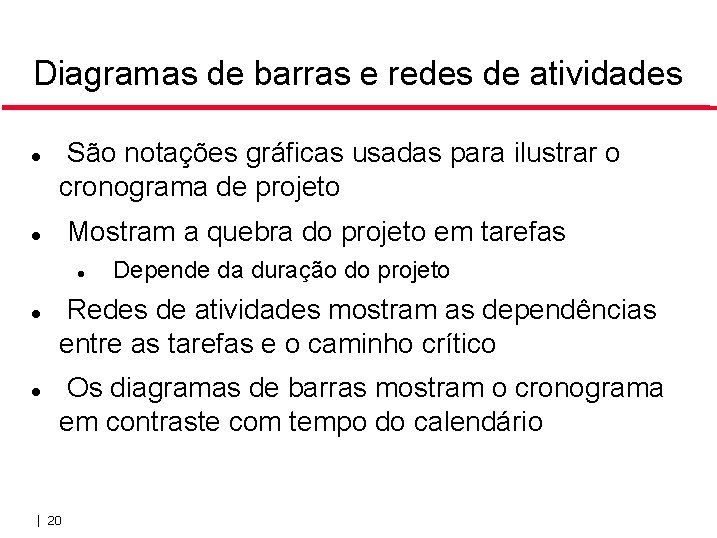

Diagramas de barras e redes de atividades São notações gráficas usadas para ilustrar o

Diagramas de barras e redes de atividades São notações gráficas usadas para ilustrar o cronograma de projeto Mostram a quebra do projeto em tarefas Depende da duração do projeto Redes de atividades mostram as dependências entre as tarefas e o caminho crítico Os diagramas de barras mostram o cronograma em contraste com tempo do calendário | 20

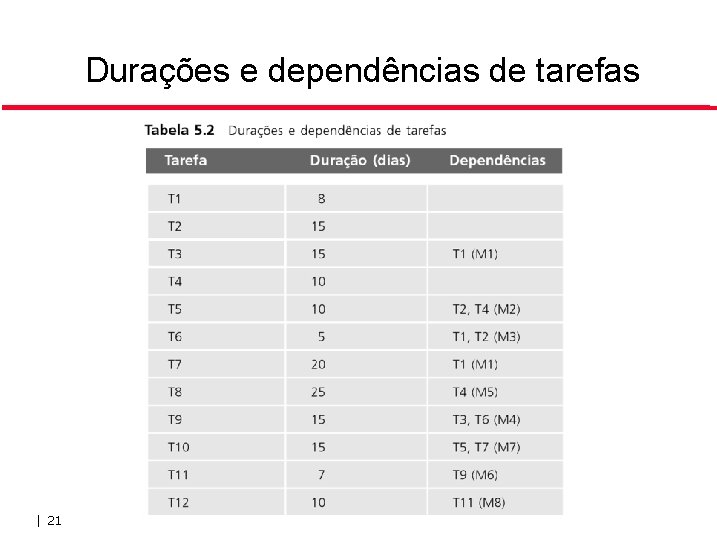

Durações e dependências de tarefas | 21

Durações e dependências de tarefas | 21

Rede de atividades | 22

Rede de atividades | 22

Rede de atividades Caminho Crítico | 23

Rede de atividades Caminho Crítico | 23

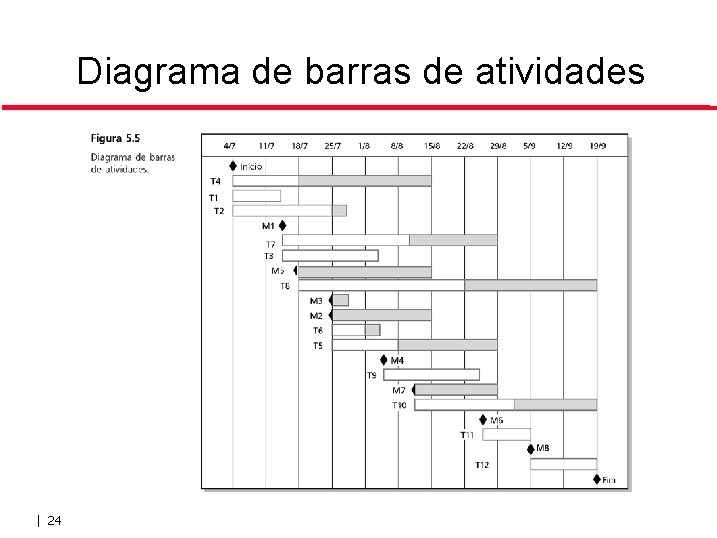

Diagrama de barras de atividades | 24

Diagrama de barras de atividades | 24

Alocação de pessoal | 25

Alocação de pessoal | 25

Gerenciamento de riscos O gerenciamento de riscos está relacionado à identificação de riscos e

Gerenciamento de riscos O gerenciamento de riscos está relacionado à identificação de riscos e à elaboração de planos para minimizar esses efeitos em um projeto Risco é a probabilidade de que alguma circunstância adversa ocorra | 26 Os riscos de projeto afetam o cronograma ou os recursos Os riscos de produto afetam a qualidade ou o desempenho do software que está sendo desenvolvido Riscos de negócio afetam a organização que desenvolve ou adquire o software

 | 27 Riscos de software

| 27 Riscos de software

O processo de gerenciamento de riscos Identificação de riscos Análise de riscos Elabora planos

O processo de gerenciamento de riscos Identificação de riscos Análise de riscos Elabora planos para evitar ou minimizar os efeitos do riscos Monitoramento de riscos | 28 Avalia a probabilidade e as conseqüências desses riscos Planejamento de riscos Levanta os riscos de projeto, de produto e de negócio Monitora os riscos ao longo do projeto

O processo de gerenciamento de riscos | 29

O processo de gerenciamento de riscos | 29

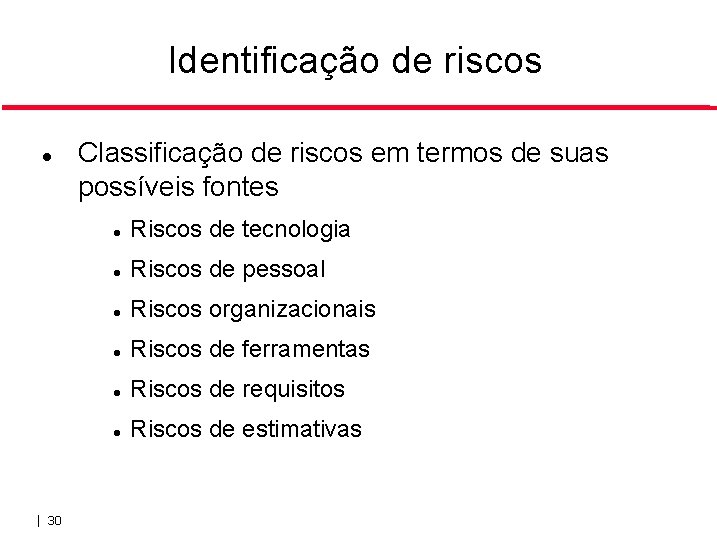

Identificação de riscos | 30 Classificação de riscos em termos de suas possíveis fontes

Identificação de riscos | 30 Classificação de riscos em termos de suas possíveis fontes Riscos de tecnologia Riscos de pessoal Riscos organizacionais Riscos de ferramentas Riscos de requisitos Riscos de estimativas

Riscos e tipos de risco | 31

Riscos e tipos de risco | 31

Análise de riscos Avaliar a probabilidade e a severidade de cada risco A probabilidade

Análise de riscos Avaliar a probabilidade e a severidade de cada risco A probabilidade pode ser baixa, média ou alta Os efeitos de risco poderiam ser catastróficos, sérios, toleráveis ou insignificantes | 32 A classificação deve deixar clara a severidade!!!

Análise de riscos

Análise de riscos

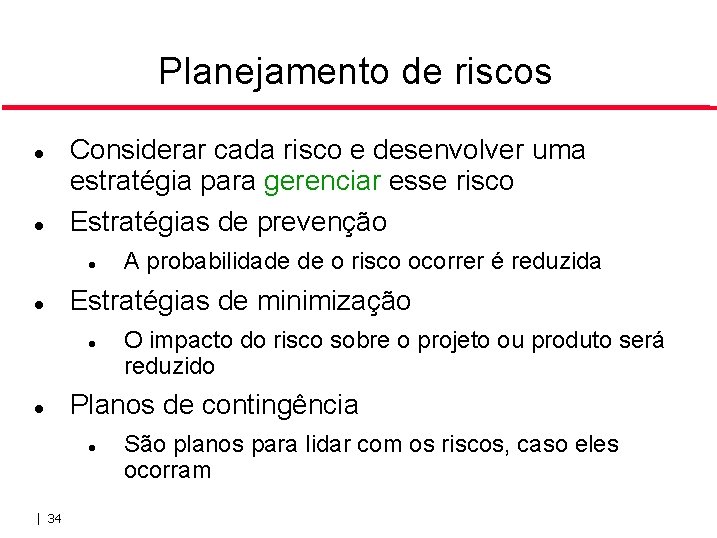

Planejamento de riscos Considerar cada risco e desenvolver uma estratégia para gerenciar esse risco

Planejamento de riscos Considerar cada risco e desenvolver uma estratégia para gerenciar esse risco Estratégias de prevenção Estratégias de minimização O impacto do risco sobre o projeto ou produto será reduzido Planos de contingência | 34 A probabilidade de o risco ocorrer é reduzida São planos para lidar com os riscos, caso eles ocorram

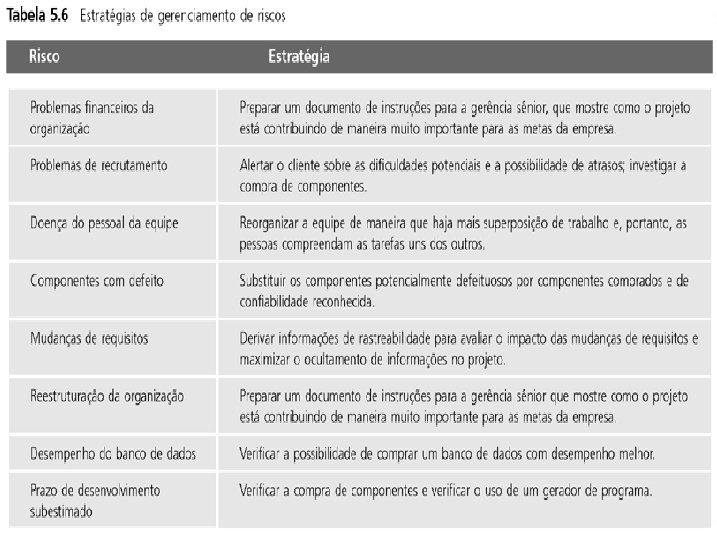

 Estratégias de gerenciamento de riscos

Estratégias de gerenciamento de riscos

Monitoramento de riscos | 36 Avaliar, regularmente, cada um dos riscos identificados para decidir

Monitoramento de riscos | 36 Avaliar, regularmente, cada um dos riscos identificados para decidir se está ou não se tornando menos ou mais provável Avaliar também se os efeitos do risco mudaram Cada risco-chave deve ser discutido nas reuniões de gerenciamento de progresso

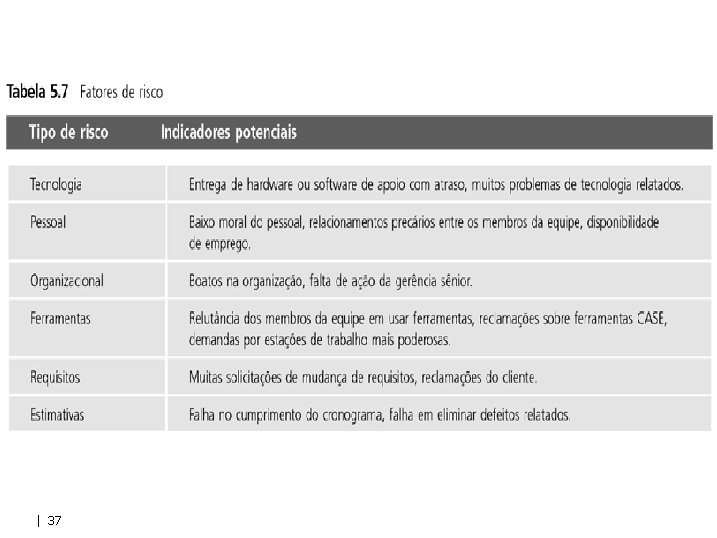

| 37

| 37

Referências • • • § | 38 Project Management Institute (2004) “A Guide to

Referências • • • § | 38 Project Management Institute (2004) “A Guide to the Project Management Body of Knowledge”. 3ª edição. Project Management Institute, USA. http: //www. pmi. org Mulcahy, R. (2003) “PMP Exam Prep”. 5ª edição. Ed. RMC Publications, USA. Ian Sommerville (2007) Engenharia de Software. 8ª edição, Pearson. Pinto, A. (2007) “Estudo de Benchmarking em Gerenciamento de Projetos Brasil”
