Frgor och svar Svensk elegitimation Vst Kom 2015


















- Slides: 18
Frågor och svar Svensk e-legitimation Väst. Kom 2015 -10 -21
Måste alla byta e-legitimationssystem? § Offentlig sektor - Ja (gäller alla som omfattas av LOU) - nuvarande ramavtal (EID 2008) för e-legitimationer går ut 2016 -0630 och kan ej förlängas. § Privat sektor – Nej (gäller alla som inte omfattas av LOU) - Privata vårdgivare och friskolor kan köra vidare med nuvarande system. - Privata vårdgivare och friskolor får inte använda det nya systemet § Går det att samköra med offentlig och privat sektor? - Teoretiskt Ja, (inget praktiskt fungerande finns dock framtaget idag)
Varför byta? Sista avropsdag 20120630 Sista giltighetsdag 20160630 Avrop Ramavtal EID 2008 Avtal Telia E-Tjänst Kommun Avtal Nordea Avtal ”Bank. ID”

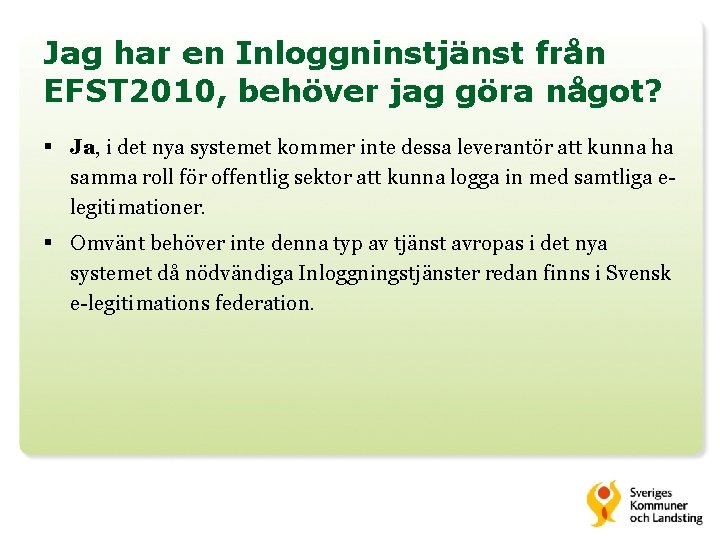

Jag har en Inloggninstjänst från EFST 2010, behöver jag göra något? § Ja, i det nya systemet kommer inte dessa leverantör att kunna ha samma roll för offentlig sektor att kunna logga in med samtliga elegitimationer. § Omvänt behöver inte denna typ av tjänst avropas i det nya systemet då nödvändiga Inloggningstjänster redan finns i Svensk e-legitimations federation.
Varför byta? Sista avropsdag 201511 Sista giltighetsdag 202011 Avrop Ramavtal EFST 2010 Avrop Ramavtal EID 2008 Avtal Inloggningstjänst E-Tjänst Kommun Avtal Telia Avtal Nordea Avtal ”Bank. ID”
Jag köper en e-tjänst inklusive e-leg, behöver jag göra något? § Ja, tjänsten kan behöva inloggning från utlandet. T. ex: - Mitt. Bygge. se - Skoladministrativa system § Teckna avtal med e-legitimationsnämnden § Prata med era leverantörer
Varför byta? Avtal Telia Kommun Köper e-tjänst Avtal E-tjänst Mittbygge. se Avtal Nordea Avtal ”Bank. ID”
Vad ska jag göra för att mina e-tjänster ska kunna använda Svensk e-legitimation? § Nuvarande e-tjänster behöver ses över. - Används Stark Autentisering? - Ansökan till e-nämnden ”Tillhandahållare av e-tjänster” - Anpassa e-tjänsterna (alternativt att er leverantör löser detta) - Används underskrifter? - Avropa Underskrifttjänst (EFST 2010/PT 14 IF) - Anpassa e-tjänsterna för nya underskriftsfunktionen (denna ändring är mer genomgripande och komplex. )

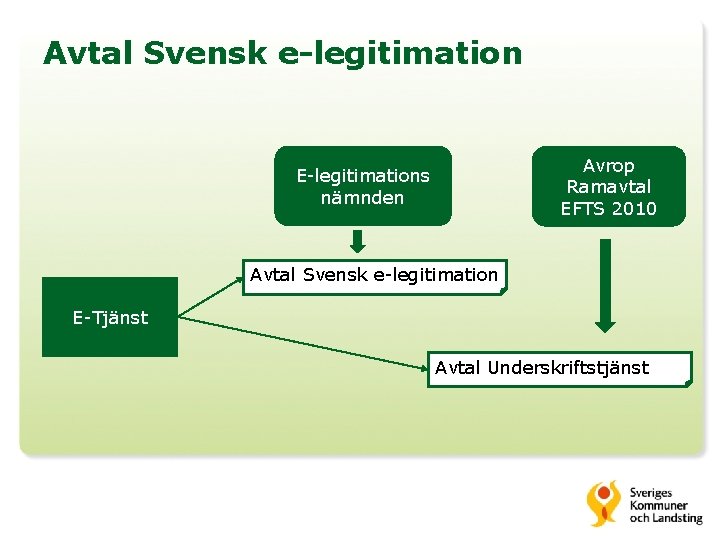

Avtal Svensk e-legitimation Avrop Ramavtal EFTS 2010 E-legitimations nämnden Avtal Svensk e-legitimation E-Tjänst Avtal Underskriftstjänst
Nytt: Övergångstjänst § E-legitimationsnämnden har fattat beslut om ett tilläggsavtal till avtalet om Svensk e-legitimation, som möjliggör för statliga myndigheter, kommuner och landsting att under en längre övergångsperiod kunna ligga kvar med befintlig teknik för e-legitimationer, t. ex. Bank. ID. § Meddela samtidigt om ni tecknar avtal att ni önskar teckna tilläggsavtal om att få ligga kvar med befintlig teknik under en övergångsperiod.

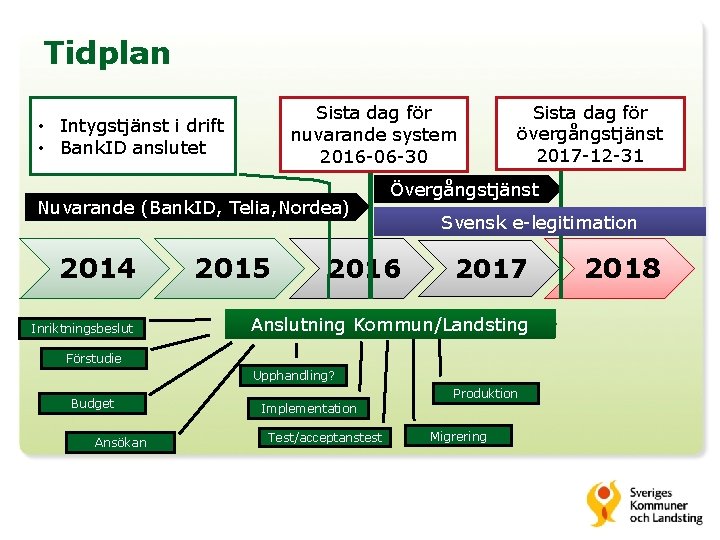

Tidplan Sista dag för nuvarande system 2016 -06 -30 • Intygstjänst i drift • Bank. ID anslutet Nuvarande (Bank. ID, Telia, Nordea) 2014 Inriktningsbeslut 2015 Sista dag för övergångstjänst 2017 -12 -31 Övergångstjänst 2016 Svensk e-legitimation 2017 Anslutning Kommun/Landsting Förstudie Upphandling? Budget Ansökan Produktion Implementation Test/acceptanstest Migrering 2018
Var finns information och vägledningar för vad vi behöver göra? § http: //www. elegnamnden. se/ § https: //www. sveleg. se/ - Här listas de vägledningar som E-legitimationsnämnden hittills tagit fram. - Vägledning för användargränssnitt inom Svensk e-legitimation - Vägledning för anslutning till Svensk e-legitimation Under arbete! - Vägledning för uppfyllande av Tillitsramverk inom Svensk elegitimation Under arbete!
Övriga frågor från SKL enkät § Osäkerheten § Kostnaderna förväntas öka § Kommer Bank. ID och Telia att gå med § Har redan avtal för e-leg - Det har vi redan gått igenom § Risk för olika lösningar bidrar till förvirring för medborgare - Finns inget bra svar bara på detta, bara en förhoppning….
Osäkert: Blir det säkert? § Svensk e-legitimation är granskat av MSB/FRA - Åtgärder pågår att införa deras rekommendationer - Merparten är nu åtgärdat § Offentlig sektor kommer att ha bättre kontroll på kravställning och kravuppfyllnad jämfört med nuvarande system. § Offentlig sektor kommer kunna anpassa kraven utifrån nya hotbilder. Dvs. betydligt bättre än vad läget är enligt det nuvarande systemet. § Bankerna har stor erfarenhet av riskhantering
Kostnaden: Vad kostar det? § Kostnaden är satt till 2. 03 kr per ansluten offentlig organisation, per elegitimationsutgivare och månad. Användaren kan sedan använda elegitimationen obegränsat antal gånger under månaden. § Till detta tillkommer 47% som ska täcka kostnaden för elegitimationsnämnden och den gemensamma infrastruktur som krävs. § Total 3. 00 kr person (givet att samma e-leg användas) och månad. § Underskriftstjänst är lite osäkert (då den ska avropas från kammarkollegiet), men räkna med 0. 50 – 1. 00 kr per underskrift. § Till detta tillkommer kostnader för att anpassa e-tjänsterna för det nya systemet.
Kostnad med nya jämfört med nuvarande § Initialt ökar kostnaden 4– 9 ggr med bibehållen användningsvolym
Kommer Svensk e-legitimation att vara i drift 2016? § Central infrastruktur och organisation finns på plats § Bankerna ställer sig positiva till att ansluta om deras krav på säkerhet uppfylls samt att § upphandling av en statlig Intygstjänst (IDP) sker. - Detta är genomfört § Telia har aviserat att de ansluter 2016 -06 -30
