Dag 11 b Bestilte endringer Lasse Simonsen 1
Dag 11 b) Bestilte endringer Lasse Simonsen
1 Innledning
Oversikt: Forhold på kreditors side Endringer 1. 1 Risikobetraktninger 1. 2 og 1. 3 Poenget: Dersom bestilt K har bestilt en endring, så har D krav på justering av vederlaget Lasse Simonsen
2 Hva menes med endring
Endring av ytelsene, ikke kontraktsbestemmelsene: Avtalen Kontraktsbestemmelsene Endringer (herunder tillegg) Leverandørens ytelser -Faktiske ytelser -Framdrift Lasse Simonsen
Den opprinnelige kontrakten regulerer også de nye ytelsene: Kontrakten (F eks NS 8405) Opprinnelige ytelser Nye ytelser Lasse Simonsen
3 Kreditors endringskompetanse
Behovsendring: -Tiden går -Teknisk utvikling -Nye behov -Avdekking av svakheter -Osv Rigger Skip Maskiner Avtale Endringer Tegninger (prosjektering) Programmering Bygninger Lasse Simonsen

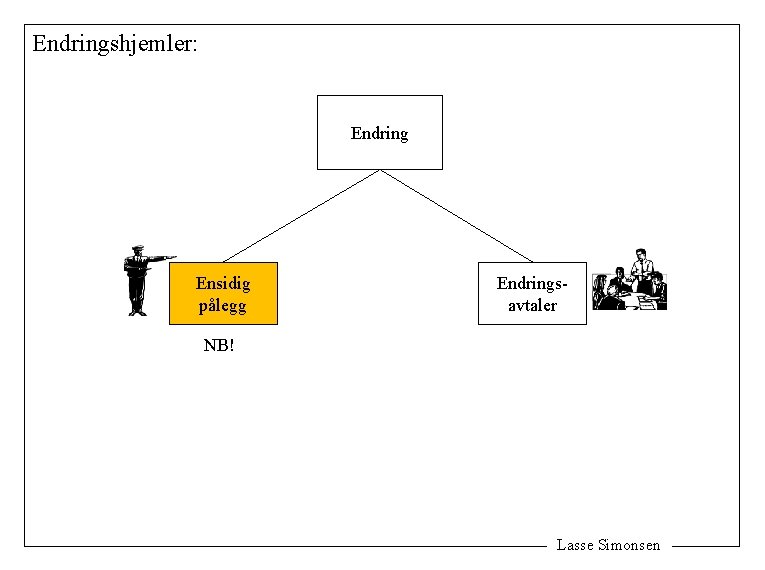

Endringshjemler: Endring Ensidig pålegg Endringsavtaler NB! Lasse Simonsen
Hjemmelsgrunnlag for ensidige pålegg: Endringskompetanse Spesifiserte oppdrag Åpne oppdrag (tjenester) Eksempel: Advokattjenester Særlige hjemler Sedvane -Tilvirkningsoppdrag -Konsulentoppdrag -Osv Lov Problem: Tilvirkningskjøp, se kjl § 3 Handelsbruk - Buofl § 11 Avtaler NS 8405 pkt 22 NF 2007 art 12 Osv. Lasse Simonsen
4 Varslingssystemer • Endringsordresystemer
Oversikt: Orde som innebærer at ytelsen i avtalen endres Ordre (1) (2) Endringsordre Irregulær endringsordre Varsel t 1 Al Svar Alt 2 Tvist Lasse Simonsen
(1) Endringsordre - kravene til ordren: -Klart at det er en endringsordre -Skriftlig -Hva endringen går ut på Lasse Simonsen
(2) Irregulær endringsordre – hva er det? For å avgjøre om en ordre er en endringsordre, må kontraktens beskrivelse av de opprinnelige ytelsene tolkes Den opprinnelige kontraktsytelsen Tillegg F T Forandring (”endring” i snever forstand) Fradrag Lasse Simonsen

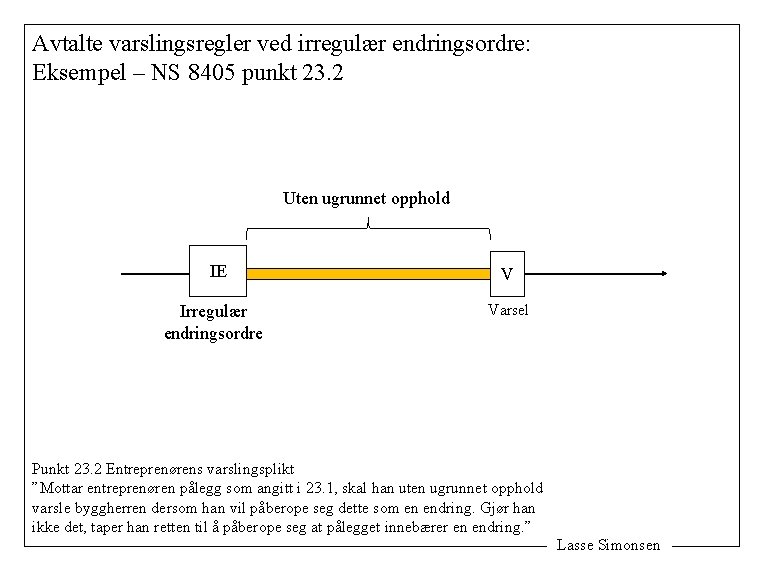

Avtalte varslingsregler ved irregulær endringsordre: Eksempel – NS 8405 punkt 23. 2 Uten ugrunnet opphold IE V Irregulær endringsordre Varsel Punkt 23. 2 Entreprenørens varslingsplikt ”Mottar entreprenøren pålegg som angitt i 23. 1, skal han uten ugrunnet opphold varsle byggherren dersom han vil påberope seg dette som en endring. Gjør han ikke det, taper han retten til å påberope seg at pålegget innebærer en endring. ” Lasse Simonsen
5 Justering av tid og vederlag
Kontraktsrevisjon – konsekvensene av endring: Gjenopprette balansen i kontrakten Fristforlengelse NS 8405 pkt 24. 1 a) Merforbruk av tid pga endringen Endring Vederlagsjustering NS 8405 pkt 25. 2 a) Justering av vederlaget som følge av endringen Lasse Simonsen
Tid: NS 8405 pkt 24. 1 a) ”Entreprenøren har krav på fristforlengelse dersom fremdriften hindres som følge av … endringer, jf punktene 22 og 23…” Fristforlengelse AF NF Avtalt frist Endringer Lasse Simonsen
Vederlagsjustering – bruk av kontraktens priser: Vederlagsjustering Enhetspriser Bevarer balansen i avtaleforholdet Ikke enhetspriser -NS 8405 Regningsarbeid -NF 2007 Konstruering av nye rater Lasse Simonsen
