Crashing Cost Time Tradeoffs Crashing Reduksi Waktu Proyek

  • Slides: 17
Download presentation
Crashing Cost Time Tradeoffs

Crashing Cost Time Tradeoffs

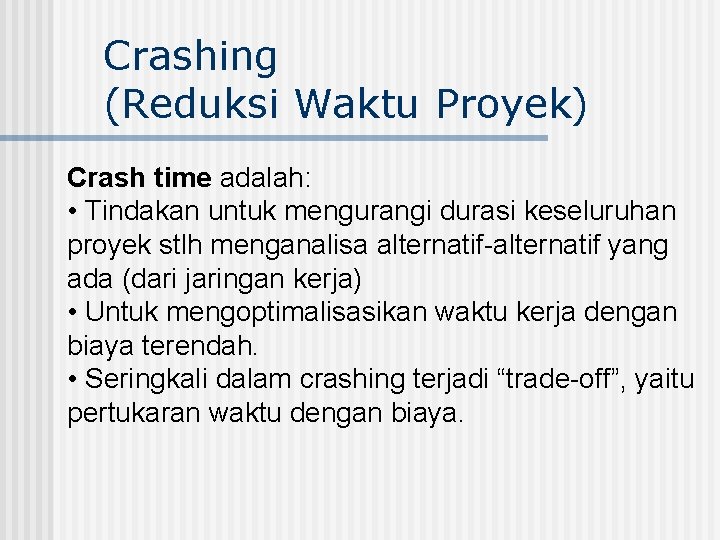

Crashing (Reduksi Waktu Proyek) Crash time adalah: • Tindakan untuk mengurangi durasi keseluruhan proyek

Crashing (Reduksi Waktu Proyek) Crash time adalah: • Tindakan untuk mengurangi durasi keseluruhan proyek stlh menganalisa alternatif-alternatif yang ada (dari jaringan kerja) • Untuk mengoptimalisasikan waktu kerja dengan biaya terendah. • Seringkali dalam crashing terjadi “trade-off”, yaitu pertukaran waktu dengan biaya.

Kenapa Crashing ? Mengurangi Time-to-market n Reward (insentif) dari pemberi order n Mengurangi biaya-biaya

Kenapa Crashing ? Mengurangi Time-to-market n Reward (insentif) dari pemberi order n Mengurangi biaya-biaya tidak langsung (overhead costs) n Mengurangi risiko untuk hal-hal yang tak terduga n Pengalihan sumber daya untuk proyek lain n

Waktu untuk crashing • • Jika melakukan di awal proyek mungkin dapat berakhir menghabiskan

Waktu untuk crashing • • Jika melakukan di awal proyek mungkin dapat berakhir menghabiskan uang percuma. Dlm bbrp kasus uangnya dihabiskan di awal hilang dan kurang bermanfaat. Akan tetapi bisa saja perpendekan di awal bisa berguna jika kita sudah memperkirakan bahwa kemungkinan tertundanya aktivitas-aktivitas kritis di belakang cukup tinggi. Maka perlu dipertimbangkan dulu kapan yang paling baik.

Reduksi Waktu n n n Asumsi linearitas: belum tentu hubungan antara waktu dan biaya

Reduksi Waktu n n n Asumsi linearitas: belum tentu hubungan antara waktu dan biaya adalah linear. n Untuk mengatasi hal ini bisa saja digunakan teknik present value agar lebih akurat. Solusi komputer: hati-hati, jangan terlalu mengandalkan hasil perhitungan crashing komputer, karena komputer tidak memperhitungkan resiko dan ketidakpastian. Bagaimana kita tahu apakah crashing cukup berharga? Jawabannya adalah tergantung. n Resiko harus dipertimbangkan. Untuk ini, dapat dilakukan analisa sensitivitas untuk proyek.

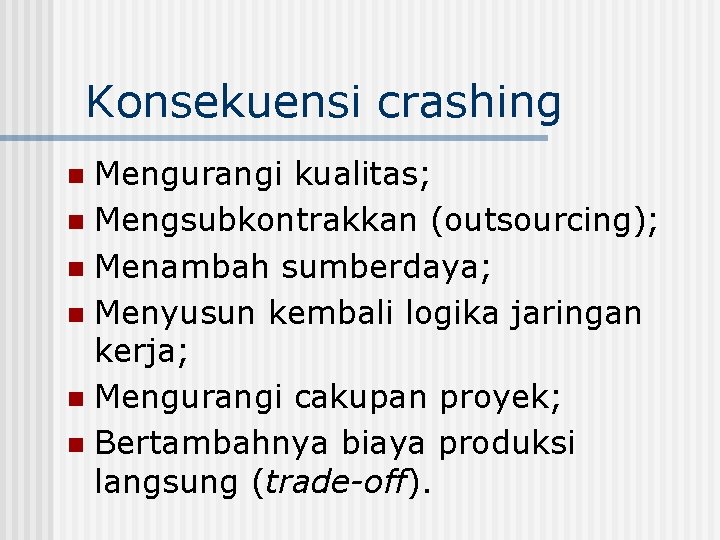

Konsekuensi crashing Mengurangi kualitas; n Mengsubkontrakkan (outsourcing); n Menambah sumberdaya; n Menyusun kembali logika

Konsekuensi crashing Mengurangi kualitas; n Mengsubkontrakkan (outsourcing); n Menambah sumberdaya; n Menyusun kembali logika jaringan kerja; n Mengurangi cakupan proyek; n Bertambahnya biaya produksi langsung (trade-off). n

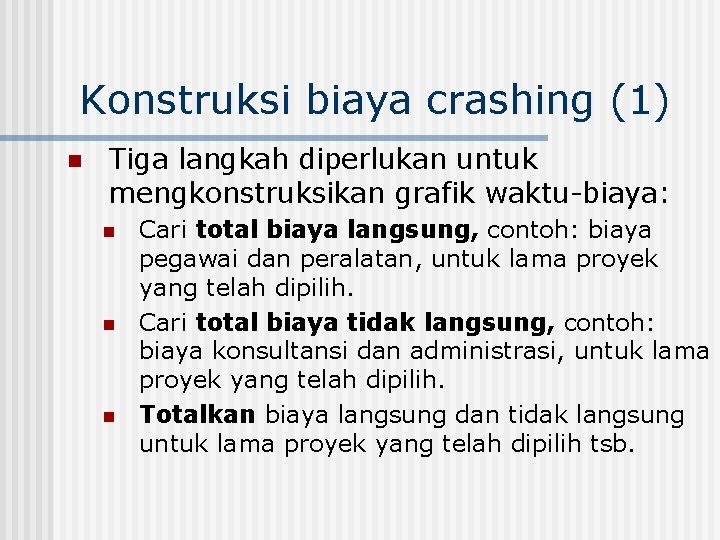

Konstruksi biaya crashing (1) n Tiga langkah diperlukan untuk mengkonstruksikan grafik waktu-biaya: n n

Konstruksi biaya crashing (1) n Tiga langkah diperlukan untuk mengkonstruksikan grafik waktu-biaya: n n n Cari total biaya langsung, contoh: biaya pegawai dan peralatan, untuk lama proyek yang telah dipilih. Cari total biaya tidak langsung, contoh: biaya konsultansi dan administrasi, untuk lama proyek yang telah dipilih. Totalkan biaya langsung dan tidak langsung untuk lama proyek yang telah dipilih tsb.

Konstruksi biaya crashing (2) Grafik waktu-biaya digunakan untuk membandingkan alternatif tambahan biaya untuk manfaatnya.

Konstruksi biaya crashing (2) Grafik waktu-biaya digunakan untuk membandingkan alternatif tambahan biaya untuk manfaatnya. n Yang paling sulit untuk membuat grafik ini adalah mencari total biaya langsung untuk lama proyek tertentu dalam jangka waktu yang relevan. n

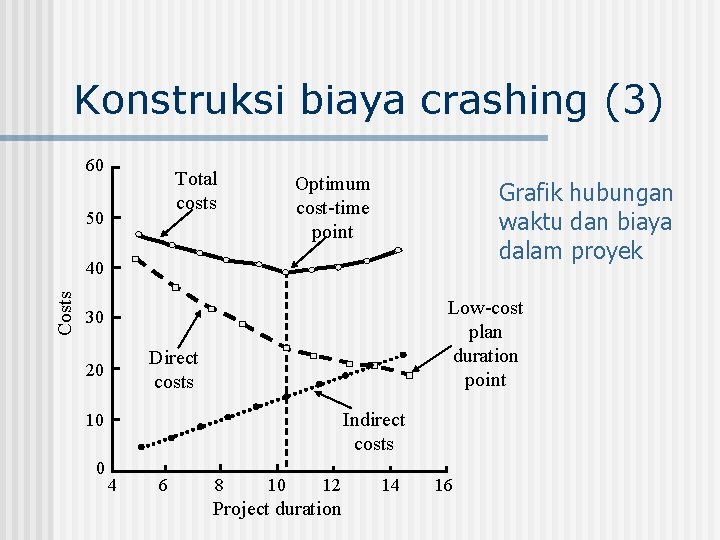

Konstruksi biaya crashing (3) 60 Total costs 50 Optimum cost-time point Grafik hubungan waktu

Konstruksi biaya crashing (3) 60 Total costs 50 Optimum cost-time point Grafik hubungan waktu dan biaya dalam proyek Costs 40 Low-cost plan duration point 30 Direct costs 20 Indirect costs 10 0 4 6 8 10 12 Project duration 14 16

Konstruksi biaya crashing (4) n n Pertimbangan utama adalah untuk menentukan aktivitas mana yang

Konstruksi biaya crashing (4) n n Pertimbangan utama adalah untuk menentukan aktivitas mana yang perlu dikurangi dan sebagaimana jauh untuk melaksanakan pengurangan proses. Manajer perlu mencari aktivitas kritis yang dapat diperpendek dengan tambahan biaya perunit waktu yang terkecil. Rasional untuk memilih aktivitas ini tergantung dari pengidentifikasian aktivitas normal dan waktu perpendekan serta biaya yang berhubungan dengannya. Dipertimbangkan juga: Normal time (waktu normal) yaitu penyelesaian aktivitas dalam kondisi normal.

Konstruksi biaya crashing (5) n n n Waktu terpendek yang paling memungkinkan disebut crash

Konstruksi biaya crashing (5) n n n Waktu terpendek yang paling memungkinkan disebut crash time. Biaya langsung untuk menyelesaikan aktivitas pada crash timenya disebut crash cost. Informasi mengenai normal time maupun crash time serta crash cost didapatkan dari: n orang yang paling familiar dengan penyelesaian aktivitas, seperti dari: pekerja dalam tim, konsultan ataupun pihak sponsor.

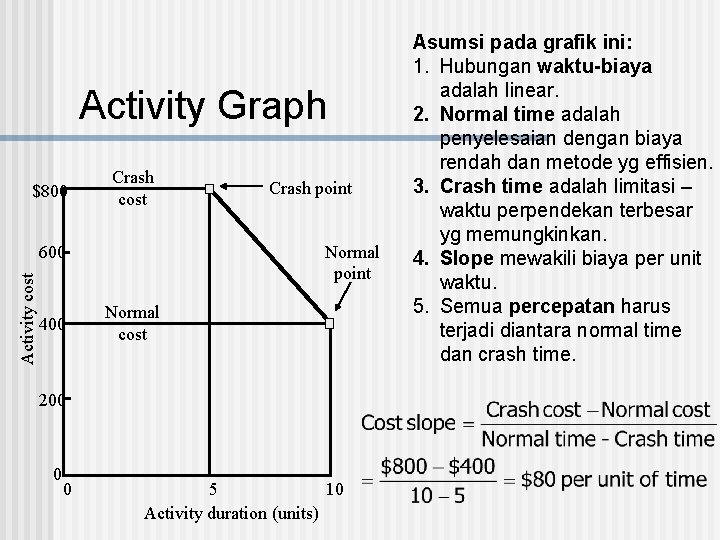

Activity Graph $800 Crash cost Normal point Activity cost 600 400 Crash point Normal

Activity Graph $800 Crash cost Normal point Activity cost 600 400 Crash point Normal cost 200 0 0 5 10 Activity duration (units) Asumsi pada grafik ini: 1. Hubungan waktu-biaya adalah linear. 2. Normal time adalah penyelesaian dengan biaya rendah dan metode yg effisien. 3. Crash time adalah limitasi – waktu perpendekan terbesar yg memungkinkan. 4. Slope mewakili biaya per unit waktu. 5. Semua percepatan harus terjadi diantara normal time dan crash time.

Cost-Time Trade-Off Example (1) Total direct cost Time 25 B E 6 8 Time

Cost-Time Trade-Off Example (1) Total direct cost Time 25 B E 6 8 Time 24 $450 Legend B E 6 8 ACT DUR A C G 3 10 6 2 x 10 6 D F 11 5 (a) Initial total direct cost $ 450 Total direct cost $ 470 (b) Activities changed A $20

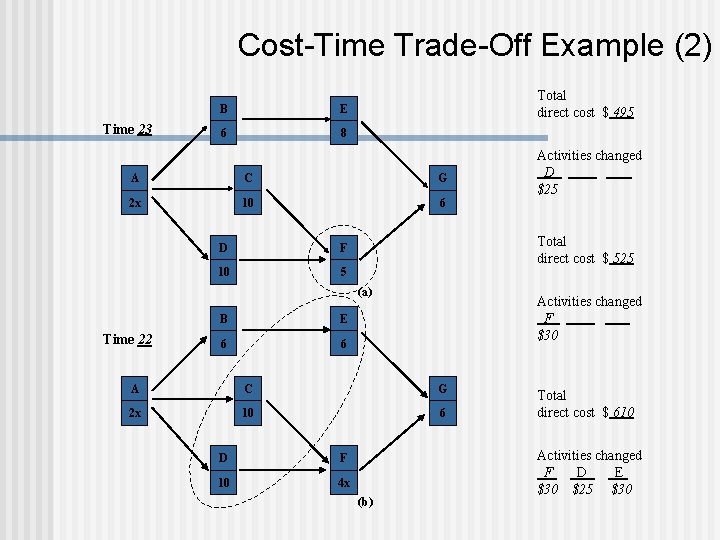

Cost-Time Trade-Off Example (2) Time 23 B E 6 8 Total direct cost $

Cost-Time Trade-Off Example (2) Time 23 B E 6 8 Total direct cost $ 495 A C G 2 x 10 6 D F 10 5 Total direct cost $ 525 (a) Time 22 B E 6 6 Activities changed F $30 A C G 2 x 10 6 D F 10 4 x Activities changed D $25 (b) Total direct cost $ 610 Activities changed F D E $30 $25 $30

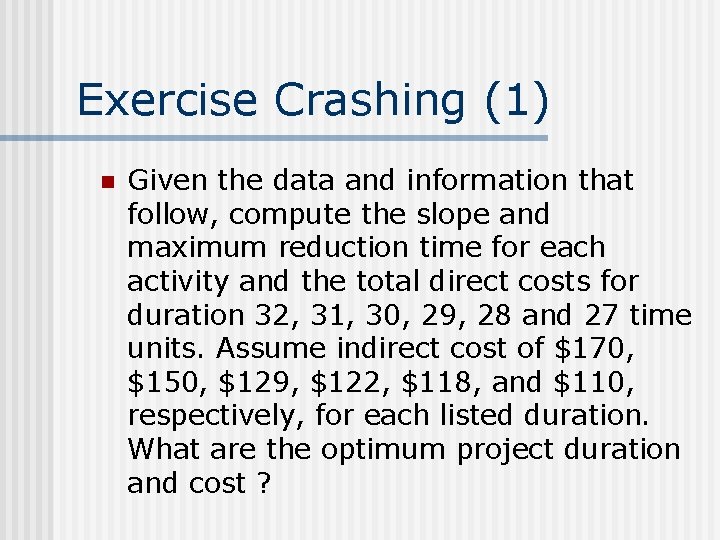

Exercise Crashing (1) n Given the data and information that follow, compute the slope

Exercise Crashing (1) n Given the data and information that follow, compute the slope and maximum reduction time for each activity and the total direct costs for duration 32, 31, 30, 29, 28 and 27 time units. Assume indirect cost of $170, $150, $129, $122, $118, and $110, respectively, for each listed duration. What are the optimum project duration and cost ?

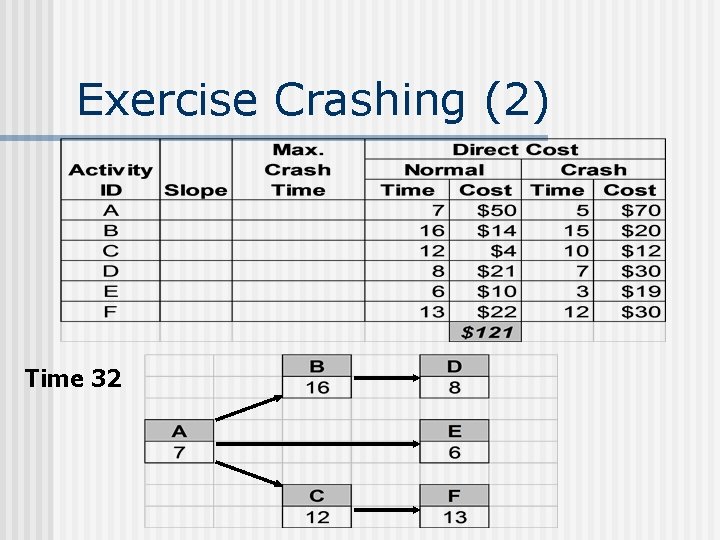

Exercise Crashing (2) Time 32

Exercise Crashing (2) Time 32
