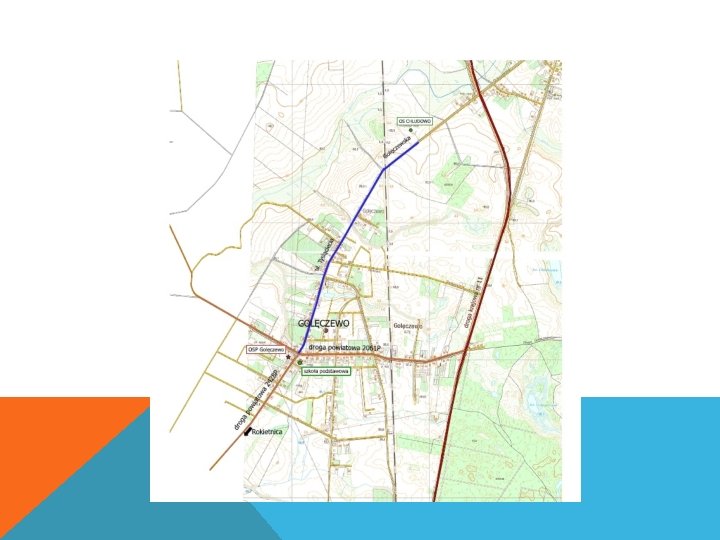

BUDOWA PENEJ INFRASTRUKTURY TECHNICZNEJ WRAZ Z DROG UL
BUDOWA PEŁNEJ INFRASTRUKTURY TECHNICZNEJ WRAZ Z DROGĄ – UL. TYSIĄCLECIA W GOLĘCZEWIE GOLĘCZEWO 7. 09. 2016 R.
INWESTOR GMINA SUCHY LAS ul. Szkolna 13 62 -002 Suchy Las Osoby prowadzące Inwestycję: Aurelia Szczęsna – Kierownik Referatu BI – 602 338 873 Wioletta Frankowska – Podinspektor w Referacie BI – 61 8926 585
INWESTOR KANALIZACJI SANITARNEJ AQUANET SA Ul. Dolna Wilda 126 61 -492 Poznań
NADZÓR INWESTORSKI BBF Sp. z o. o. Ul. Dąbrowskiego 461 60 -451 Poznań KIEROWNIK NADZORU INWESTORSKIEGO MICHAŁ KACZMAREK 665 050 441 e-mail: m. kaczmarek@bbf. pl
WYKONAWCA ROBÓT WUPRINŻ SA Ul. Straży Ludowej 35 60 -465 Poznań KIEROWNIK BUDOWY BŁAŻEJ BRZEZIŃSKI 502 659 009 e-mail. b. brzezinski@wuprinz. pl
TERMINY REALIZACJI INWESTYCJI: PODPISANIE UMOWY Z WYKONAWCĄ: 8 SIERPNIA 2016 r. PRZEKAZANIE TERENU BUDOWY: 12 SIERPNIA 2016 r. ROZPOCZĘCIE ROBÓT : 8 WRZEŚNIA 2016 r. ZAKOŃCZENIE ROBÓT: 5 MARCA 2017 r.
ZAKRES REALIZACJI ROBÓT 1. KANALIZACJA SANITARNA GRAWITACYJNA – 1. 500 mb 2. KANALIZACJA SANITARNA TŁOCZNA – 1. 300 mb 3. PRZYŁĄCZA KANALIZACJI SANITARNEJ – 665 mb 4. PRZEPOMPOWNIE ŚCIEKÓW – 4 kpl 5. KANALIZACJA DESZCZOWA - ODWODNIENIE DROGI– 1. 180 mb 6. ROBOTY DROGOWE: - CHODNIKI – 5. 800 m 2 - NAWIERZCHNIA ASFALTOWA – 10. 509 m 2
WARTOŚĆ INWESTYCJI BRUTTO 5. 379. 479, 49 zł
PROCEDURA REALIZACJI PRZYŁĄCZY KANALIZACJI SANITARNEJ PRZYŁĄCZA KANALIZACJI SANITARNEJ BĘDĄ REALIZOWANE W 2 WARIANTACH: WARIANT I. PRZYŁĄCZE ZE STUDZIENKĄ NA POSESJI WARIANT II. PRZYŁĄCZE DO GRANICY NIERUCHOMOŚCI
WARIANT I PRZYŁĄCZE ZE STUDZIENKĄ NA POSESJI Obejmuje nieruchomości: Ø ZABUDOWANE Ø POSIADAJĄCE POZWOLENIE NA BUDOWĘ Gdzie Właściciele: Ø wyrazili zgodę na przyłącze Ø Złożyli podpisany wniosek o zawarcie umowy o odprowadzenie ścieków Ø Podpisali umowę na odprowadzenie ścieków ze spółką AQUANET SA
PRZYŁĄCZE ZE STUDZIENKĄ NA POSESJI – SPOSÓB WYKONANIA
WARIANT II – PRZYŁĄCZE DO GRANICY NIERUCHOMOŚCI Obejmuje nieruchomości: Ø NIEZABUDOWANE Ø NIE POSIADAJĄCE POZWOLENIA NA BUDOWĘ Ø Właściciel nie wyraził zgody na budowę przyłącza Ø Właściciel nie podpisał umowy na odprowadzenie ścieków ze spółką AQUANET SA Dalszy etap budowy przyłącza będzie realizowany na koszt i własnym staraniem właściciela nieruchomości!!!
PRZYŁĄCZE DO GRANICY NIERUCHOMOŚCI
HARMONOGRAM REALIZACJI ROBÓT - ROBOTY BUDOWLANO-MONTAŻOWE KANALIZACJI SANITARNEJ WRAZ Z PRZYŁĄCZAMI – OD 3. 10. 2016 r. DO 30. 01. 2017 r. - ROBOTY BUDOWLANO-MONTAŻOWE KANALIZACJI DESZCZOWEJ – OD 01. 10. 2016 r. DO 16. 01. 2017 r. - POSADOWIENIE PRZEPOMPOWNI ŚCIEKÓW PG 1 – OD 15. 09. 2016 r. - POSADOWIENIE PRZEPOMPOWNI ŚCIEKÓW PG 4 – OD 21. 11. 2016 r. - POSADOWIENIE PRZEPOMPOWNI ŚCIEKÓW PG 7 – OD 14. 11. 2016 r. - POSADOWIENIE PRZEPOMPOWNI ŚCIEKOW PG 8 – OD 29. 11. 2016 r. - ROBOTY DROGOWE – OD 12. 09. 2016 r. DO 5. 02. 2017 r.
