Aan het werk in Geleen Vervangen stalen gasleidingen

  • Slides: 10
Download presentation
Aan het werk in Geleen Vervangen stalen gasleidingen Hein Post en Hugo Stevens 27

Aan het werk in Geleen Vervangen stalen gasleidingen Hein Post en Hugo Stevens 27 juli 2017

Vervangingsplannen Enexis Netbeheer in Geleen Enexis Netbeheer voorziet via een onzichtbaar netwerk van 46.

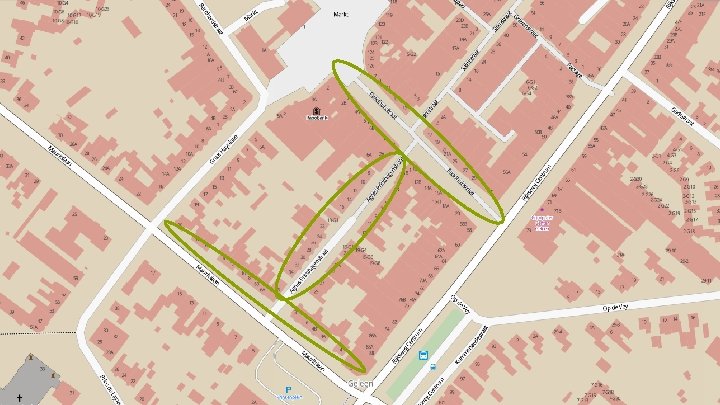

Vervangingsplannen Enexis Netbeheer in Geleen Enexis Netbeheer voorziet via een onzichtbaar netwerk van 46. 399 km gasleiding 2. 291. 464 huishoudens en bedrijven in het noorden, oosten en zuiden van Nederland van aardgas. Betrouwbaarheid en beschikbaarheid van deze voorzieningen vergen dat er voortdurend leidingen moeten worden vervangen of bijgelegd. Voor Enexis Netbeheer aanleiding om in 2017 in gesprek te gaan met de gemeente Sittard-Geleen om afspraken te maken voor het vervangen van stalen gasleidingen in het centrum van Geleen. Meerdere kilometers stalen leidingen in Geleen zijn circa 40 jaar oud en komen daarmee aan het einde van hun levensduur. In 2017 gaat Enexis Netbeheer stalen gasleidingen in de Raadhuisstraat, Agnes Printhagenstraat en in de deels in de Mauritslaan (tussen de huisnummers 2 en 20) vervangen door kunststof gasleidingen. 2

Randvoorwaarden Overlast voor bewoners, winkeliers en winkelend publiek zo klein mogelijk houden. In de

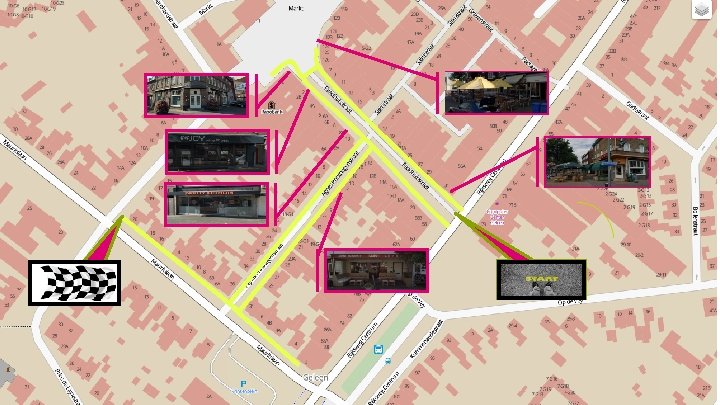

Randvoorwaarden Overlast voor bewoners, winkeliers en winkelend publiek zo klein mogelijk houden. In de avonduren en in het weekeinde mogen geen open sleuven en werkgaten aanwezig zijn. Tijdens de werkzaamheden moet de toegankelijkheid van de winkels en woningen zoveel als mogelijk beschikbaar blijven. Niet werken tijdens: Maand september => diverse evenementen in het centrum. 4

Randvoorwaarden Goede werkafspraken met de civiele aannemer van Sittard-Geleen voor het herstellen van de

Randvoorwaarden Goede werkafspraken met de civiele aannemer van Sittard-Geleen voor het herstellen van de opgebroken bestrating. Werk starten => nu gepland begin oktober 2017 Werk gereed => nu gepland einde november 2017 Zodra de aannemer zijn werkvoorbereiding heeft afgerond laten wij de definitieve datums weten. Het gebruiken van de bevoorradingsroute voor de winkels blijft mogelijk. De laad- en losroute via de Salmstraat richting Agnes Printhagenstraat moet beschikbaar blijven. 5

Randvoorwaarden Rekening houden met niet kunnen werken onder 5 graden Celsius. Bij deze lage

Randvoorwaarden Rekening houden met niet kunnen werken onder 5 graden Celsius. Bij deze lage tempraturen mogen kunststof leidingen niet worden bewerkt en verwerkt. Rekening houden met een eventueel opbreekverbod van Sittard-Geleen heeft geen in de tijd gepland breekverbod in september en oktober. Rekening houden met de aanwezigheid van de terrassen bij de voorbereiding van het project. Afspraken vooraf maken met de terraseigenaren om de overlast zo beperkt mogelijk te houden. 6

Informatieverstrekking hugo. stevens@enexis. nl 06 54 23 61 89 hein. post@enexis. nl 06 50

Informatieverstrekking hugo. stevens@enexis. nl 06 54 23 61 89 hein. post@enexis. nl 06 50 26 65 72 Voortgangsinformatie via www. enexis. nl/actueel 8
