6 Fristforlengelse Professor dr juris Lasse Simonsen Fristforlengelse

  • Slides: 17
Download presentation
(6) Fristforlengelse Professor dr juris Lasse Simonsen

(6) Fristforlengelse Professor dr juris Lasse Simonsen

Fristforlengelse: Fristforlengelse? F 25. 1 – Byggherrens forhold Egenrisiko E F F 25. 2

Fristforlengelse: Fristforlengelse? F 25. 1 – Byggherrens forhold Egenrisiko E F F 25. 2 B 19. 9 Lasse Simonsen

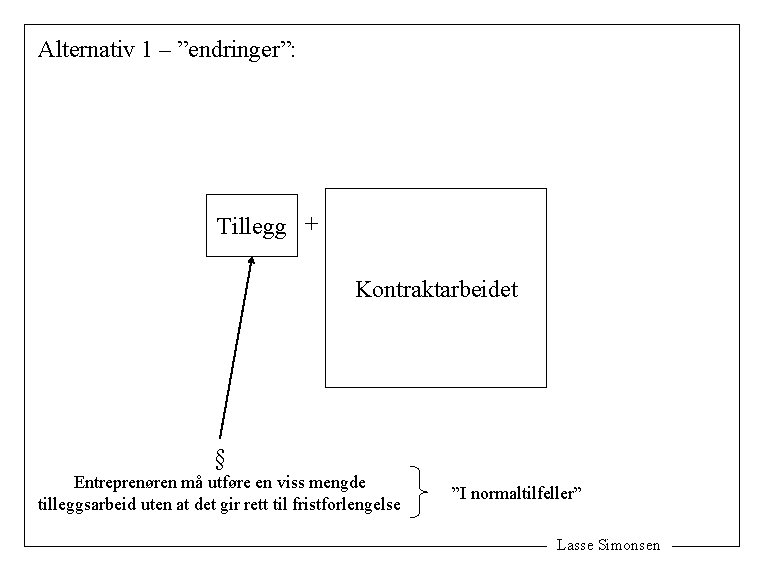

Alternativ 1 – ”endringer”: Tillegg + Kontraktarbeidet § Entreprenøren må utføre en viss mengde

Alternativ 1 – ”endringer”: Tillegg + Kontraktarbeidet § Entreprenøren må utføre en viss mengde tilleggsarbeid uten at det gir rett til fristforlengelse ”I normaltilfeller” Lasse Simonsen

Alternativ 2 – ”forsinkelse eller mangler ved byggherrens leveranser eller annen medvirkning”: Varsler Punkt

Alternativ 2 – ”forsinkelse eller mangler ved byggherrens leveranser eller annen medvirkning”: Varsler Punkt 22 Nøytralt varsel Punkt 23. 3 Konsekvensvarsler Identifikasjon B Krav Punkt 25. 1 Fristforlengelse Punkt 24 Vederlagsjustering Punkt 35 Regress SE Punkt 21 ”Medvirkningssvikt” SE/R Forsinker framdriften Lasse Simonsen

Alternativ 3 – ”annet som må henføres under byggherrens forhold”: Byggherrerisikoen for øvrig Entreprenørens

Alternativ 3 – ”annet som må henføres under byggherrens forhold”: Byggherrerisikoen for øvrig Entreprenørens område Medvirkningssvikt Endringer Lasse Simonsen

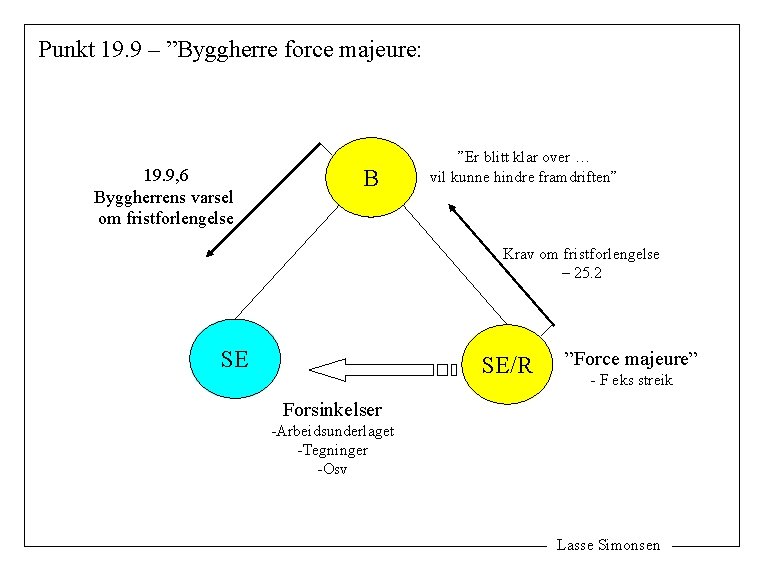

Punkt 19. 9 – ”Byggherre force majeure: 19. 9, 6 Byggherrens varsel om fristforlengelse

Punkt 19. 9 – ”Byggherre force majeure: 19. 9, 6 Byggherrens varsel om fristforlengelse B ”Er blitt klar over … vil kunne hindre framdriften” Krav om fristforlengelse – 25. 2 SE SE/R ”Force majeure” - F eks streik Forsinkelser -Arbeidsunderlaget -Tegninger -Osv Lasse Simonsen

Økonomisk kompensasjon – to ulike situasjoner: 1 Vederlag for mannskap og maskiner (24. 5

Økonomisk kompensasjon – to ulike situasjoner: 1 Vederlag for mannskap og maskiner (24. 5 og 24. 6) 2 Rigg- og kapitalkostnader (24. 2) Fristforlengelse Endringsarbeider - Drift av rigg - Mannskap Ventetid Tilleggsvederlag for utførelsen av endringsarbeidet Lasse Simonsen

Statsbygg: Kompensasjon etter punkt 24. 2, 1. 3: Proporsjonalitets 25 % faktoren t 1

Statsbygg: Kompensasjon etter punkt 24. 2, 1. 3: Proporsjonalitets 25 % faktoren t 1 25 % t 2 Byggetid Reguleringsgrunnlaget: 0, 5 x avtalt totalsum for rigg og driftsytelsen Lasse Simonsen

JBV: Kompensasjon etter punkt 24. 2, 1. 3 : K = 0, 05 x

JBV: Kompensasjon etter punkt 24. 2, 1. 3 : K = 0, 05 x C (t 2 -t 1)/t 1 Proporsjonalitets 25 % faktoren 25 % t 2 t 1 Byggetid Reguleringsgrunnlaget: 0, 05 x kontraktsummen Lasse Simonsen

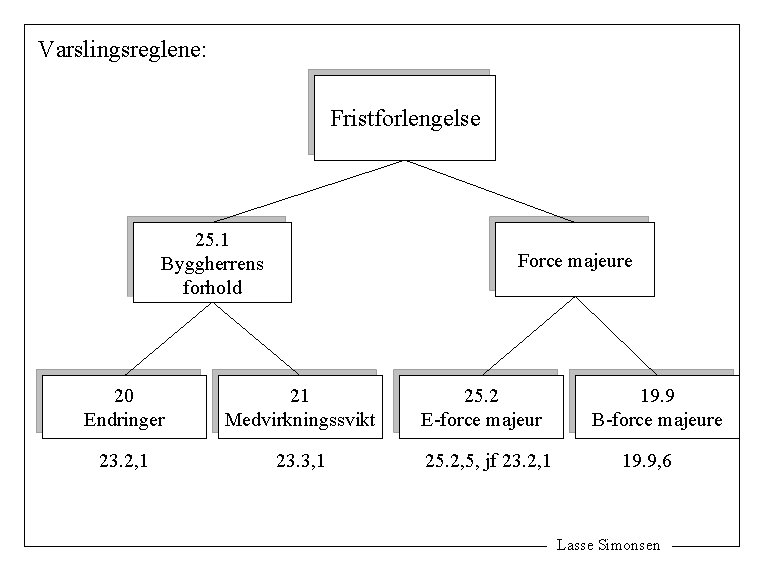

Varslingsreglene: Fristforlengelse 25. 1 Byggherrens forhold Force majeure 20 Endringer 21 Medvirkningssvikt 23. 2,

Varslingsreglene: Fristforlengelse 25. 1 Byggherrens forhold Force majeure 20 Endringer 21 Medvirkningssvikt 23. 2, 1 23. 3, 1 25. 2 E-force majeur 25. 2, 5, jf 23. 2, 1 19. 9 B-force majeure 19. 9, 6 Lasse Simonsen

Varslingssystemet: Punkt 8 Generelle varslingsregler Justering av vederlag -Form -Adressat -Ivaretakelse av preklusjonsvirkningen Fristforlengelse

Varslingssystemet: Punkt 8 Generelle varslingsregler Justering av vederlag -Form -Adressat -Ivaretakelse av preklusjonsvirkningen Fristforlengelse - Varslingssituasjon -Varslingsfristen -Virkning av unnlatt varsel Lasse Simonsen

Analyseskjema - varsling: Adressat Fristens lengde Virkninger Fristens utgangspunkt Varselet Objektivt Subjektivt -Form -

Analyseskjema - varsling: Adressat Fristens lengde Virkninger Fristens utgangspunkt Varselet Objektivt Subjektivt -Form - Innhold Lasse Simonsen

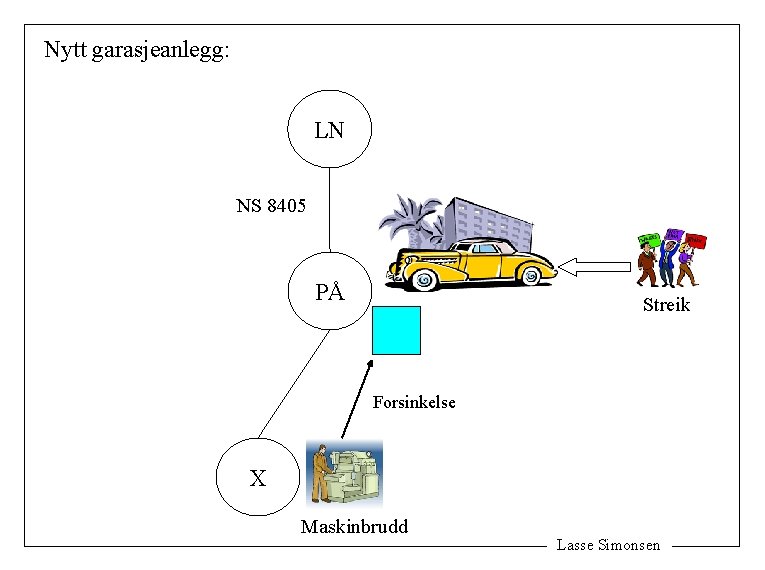

Nytt garasjeanlegg: LN NS 8405 PÅ Streik Forsinkelse X Maskinbrudd Lasse Simonsen

Nytt garasjeanlegg: LN NS 8405 PÅ Streik Forsinkelse X Maskinbrudd Lasse Simonsen

Nytt garasjeanlegg - tidslinje: Avtalt sluttfrist 14 dager forsinkelse 1 mnd 1 uke 3

Nytt garasjeanlegg - tidslinje: Avtalt sluttfrist 14 dager forsinkelse 1 mnd 1 uke 3 uker 1 mnd O Maskinhavarileveringsforsinkelser Streik Telefaks Sluttoppgjør med sluttfaktura Betaling sluttfaktura Fradrag Lasse Simonsen

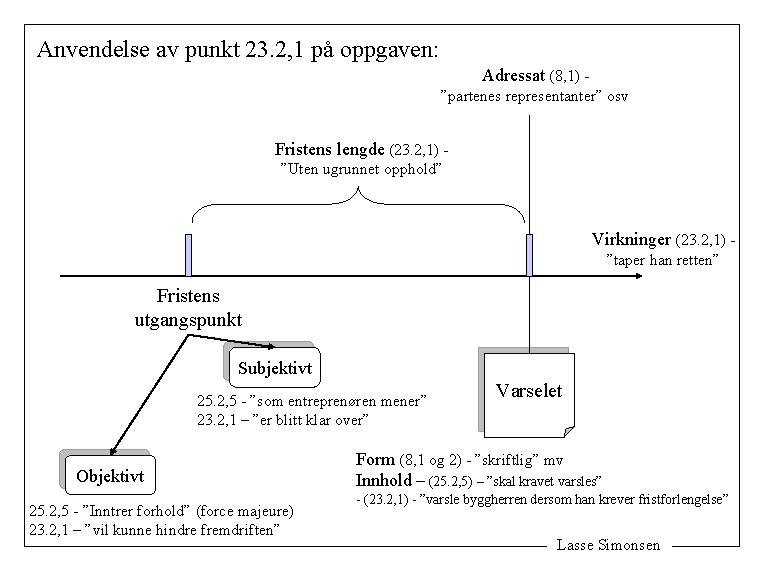

Anvendelse av punkt 23. 2, 1 på oppgaven: Adressat (8, 1) ”partenes representanter” osv

Anvendelse av punkt 23. 2, 1 på oppgaven: Adressat (8, 1) ”partenes representanter” osv Fristens lengde (23. 2, 1) ”Uten ugrunnet opphold” Virkninger (23. 2, 1) ”taper han retten” Fristens utgangspunkt Subjektivt 25. 2, 5 - ”som entreprenøren mener” 23. 2, 1 – ”er blitt klar over” Objektivt 25. 2, 5 - ”Inntrer forhold” (force majeure) 23. 2, 1 – ”vil kunne hindre fremdriften” Varselet Form (8, 1 og 2) - ”skriftlig” mv Innhold – (25. 2, 5) – ”skal kravet varsles” - (23. 2, 1) - ”varsle byggherren dersom han krever fristforlengelse” Lasse Simonsen

Punktene 23. 1 til 23. 3 - fristens utgangspunkt: ”Forholdet” Årsak Virkning -Merutgifter -

Punktene 23. 1 til 23. 3 - fristens utgangspunkt: ”Forholdet” Årsak Virkning -Merutgifter - Forsinkelse e” r ø f d e em l Vi n n u k ” Kunnskap ”Er blitt klar over” Lasse Simonsen

Entreprenørens defensive forseringsrett – punkt 25. 5: Alt 2 Sannsynlig fristforlengelse Forsering F Alt

Entreprenørens defensive forseringsrett – punkt 25. 5: Alt 2 Sannsynlig fristforlengelse Forsering F Alt 1 Dersom forsinkelse = Fristforlengelsesperioden x 1, 3 dagmulkt Sannsynlige kostnader Sannsynlige dagmulktstørrelse Lasse Simonsen
