02 PRODUKTIVITAS EXCAVATOR DOZER EXCAVATOR BACK HOE CONTOH
02. PRODUKTIVITAS EXCAVATOR & DOZER
EXCAVATOR (BACK HOE)

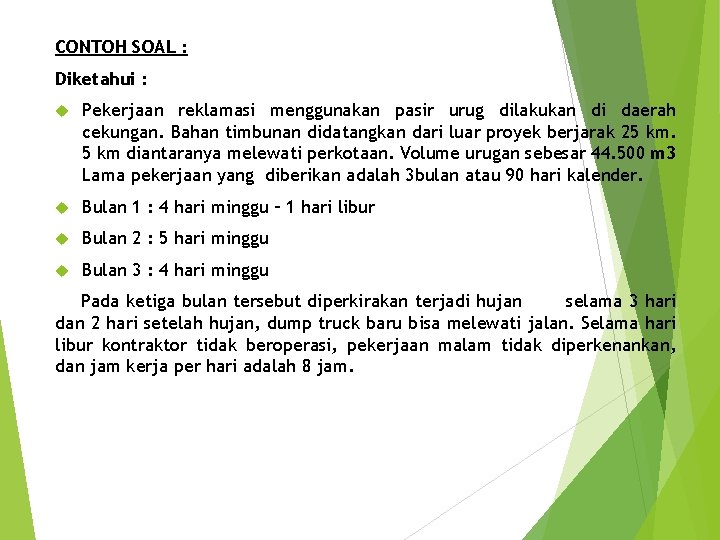

CONTOH SOAL : Diketahui : Pekerjaan reklamasi menggunakan pasir urug dilakukan di daerah cekungan. Bahan timbunan didatangkan dari luar proyek berjarak 25 km diantaranya melewati perkotaan. Volume urugan sebesar 44. 500 m 3 Lama pekerjaan yang diberikan adalah 3 bulan atau 90 hari kalender. Bulan 1 : 4 hari minggu – 1 hari libur Bulan 2 : 5 hari minggu Bulan 3 : 4 hari minggu Pada ketiga bulan tersebut diperkirakan terjadi hujan selama 3 hari dan 2 hari setelah hujan, dump truck baru bisa melewati jalan. Selama hari libur kontraktor tidak beroperasi, pekerjaan malam tidak diperkenankan, dan jam kerja per hari adalah 8 jam.

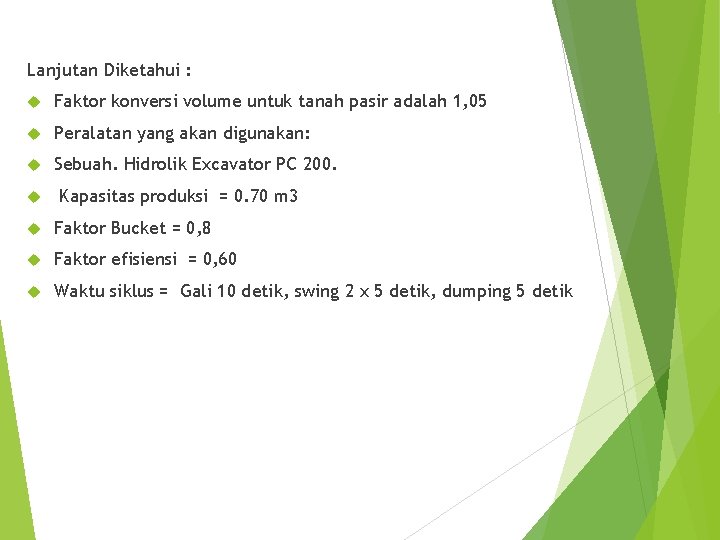

Lanjutan Diketahui : Faktor konversi volume untuk tanah pasir adalah 1, 05 Peralatan yang akan digunakan: Sebuah. Hidrolik Excavator PC 200. Kapasitas produksi = 0. 70 m 3 Faktor Bucket = 0, 8 Faktor efisiensi = 0, 60 Waktu siklus = Gali 10 detik, swing 2 x 5 detik, dumping 5 detik

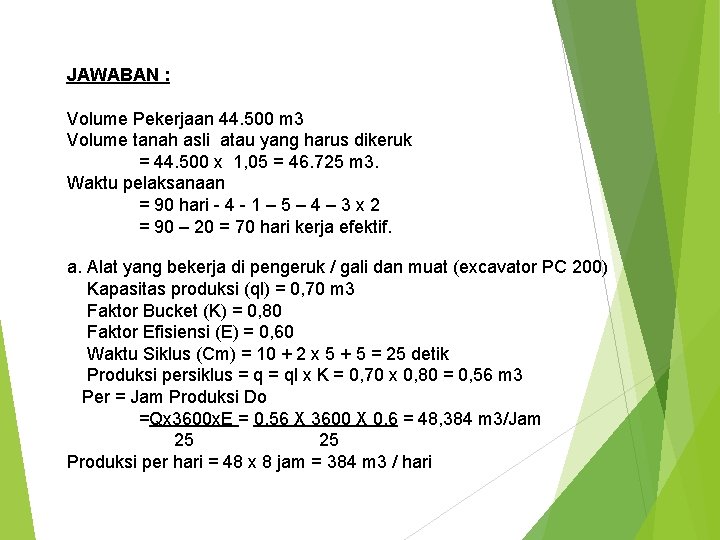

JAWABAN : Volume Pekerjaan 44. 500 m 3 Volume tanah asli atau yang harus dikeruk = 44. 500 x 1, 05 = 46. 725 m 3. Waktu pelaksanaan = 90 hari - 4 - 1 – 5 – 4 – 3 x 2 = 90 – 20 = 70 hari kerja efektif. a. Alat yang bekerja di pengeruk / gali dan muat (excavator PC 200) Kapasitas produksi (ql) = 0, 70 m 3 Faktor Bucket (K) = 0, 80 Faktor Efisiensi (E) = 0, 60 Waktu Siklus (Cm) = 10 + 2 x 5 + 5 = 25 detik Produksi persiklus = ql x K = 0, 70 x 0, 80 = 0, 56 m 3 Per = Jam Produksi Do =Qx 3600 x. E = 0, 56 X 3600 X 0, 6 = 48, 384 m 3/Jam 25 25 Produksi per hari = 48 x 8 jam = 384 m 3 / hari

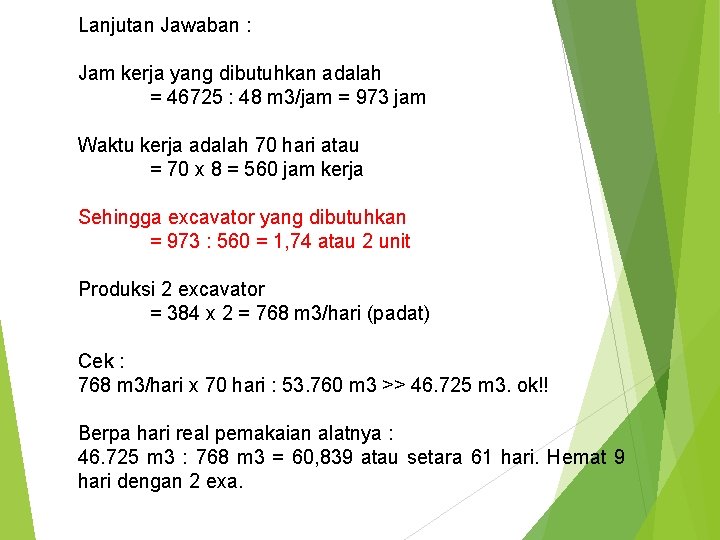

Lanjutan Jawaban : Jam kerja yang dibutuhkan adalah = 46725 : 48 m 3/jam = 973 jam Waktu kerja adalah 70 hari atau = 70 x 8 = 560 jam kerja Sehingga excavator yang dibutuhkan = 973 : 560 = 1, 74 atau 2 unit Produksi 2 excavator = 384 x 2 = 768 m 3/hari (padat) Cek : 768 m 3/hari x 70 hari : 53. 760 m 3 >> 46. 725 m 3. ok!! Berpa hari real pemakaian alatnya : 46. 725 m 3 : 768 m 3 = 60, 839 atau setara 61 hari. Hemat 9 hari dengan 2 exa.

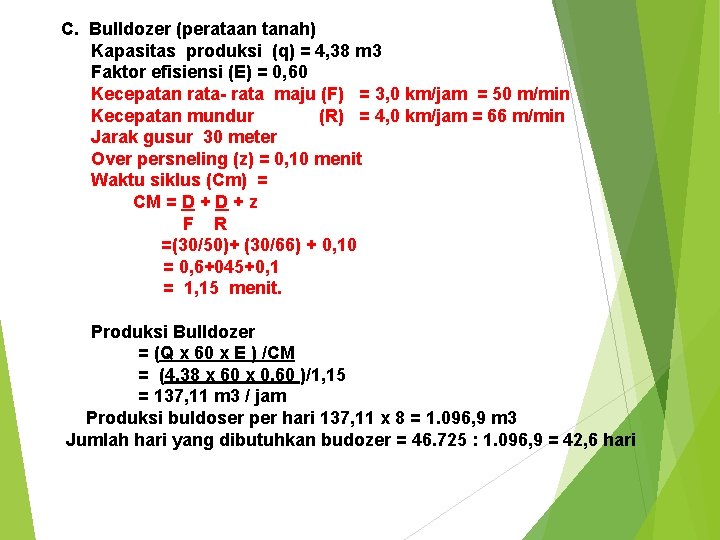

C. Bulldozer (perataan tanah) Kapasitas produksi (q) = 4, 38 m 3 Faktor efisiensi (E) = 0, 60 Kecepatan rata- rata maju (F) = 3, 0 km/jam = 50 m/min Kecepatan mundur (R) = 4, 0 km/jam = 66 m/min Jarak gusur 30 meter Over persneling (z) = 0, 10 menit Waktu siklus (Cm) = CM = D + z F R =(30/50)+ (30/66) + 0, 10 = 0, 6+045+0, 1 = 1, 15 menit. Produksi Bulldozer = (Q x 60 x E ) /CM = (4, 38 x 60 x 0, 60 )/1, 15 = 137, 11 m 3 / jam Produksi buldoser per hari 137, 11 x 8 = 1. 096, 9 m 3 Jumlah hari yang dibutuhkan budozer = 46. 725 : 1. 096, 9 = 42, 6 hari
Selesai
